СПОРТЕН БАСЕЙН · ЕПОКСИДНО ИНЖЕКТИРАНЕ

Ремонт на пукнатини в дъното на спортен басейн

В новопостроен спортен комплекс са открити пукнатини в дъното на басейна, преди обектът да бъде въведен в експлоатация. Инвеститорът решава да ги ремонтира чрез епоксидно инжектиране. Целта е укрепване и уплътняване на напуканата конструкция и подготовка на дъното за последващите довършителни работи.

Пакери HAMMPACK PI-SPH 8/80pre, закрепени по дължината на пукнатината преди монтажа на гресьорките и началото на инжектирането.Материал на Rafał Kontraktowicz, Injection(s) Case Studies. Fig. 2rkcs, стр. 35.
Новопостроен спортен комплексБетонно дъно на басейнЕпоксидно инжектиране преди въвеждане в експлоатация

01 · ПРОБЛЕМ И ОБСЛЕДВАНЕ

Установяване на хода и дълбочината на пукнатините

Първо са установени ходът и дълбочината на пукнатините. По дължината на няколко основни пукнатини е изпълнена поредица от отвори, през които е подавана вода под ниско налягане. Наблюдението на преминаванията ѝ позволява да се разграничат повърхностните пукнатини от тези, преминаващи през дебелината на елемента. В този случай повечето обследвани пукнатини преминават през цялото дъно на басейна. Резултатът от обследването става основа за планиране на ремонта и избор на материали.

02 · РЕШЕНИЯ И ПОСЛЕДОВАТЕЛНОСТ НА РАБОТИТЕ

Подготовка, инжектиране и възстановяване на повърхността

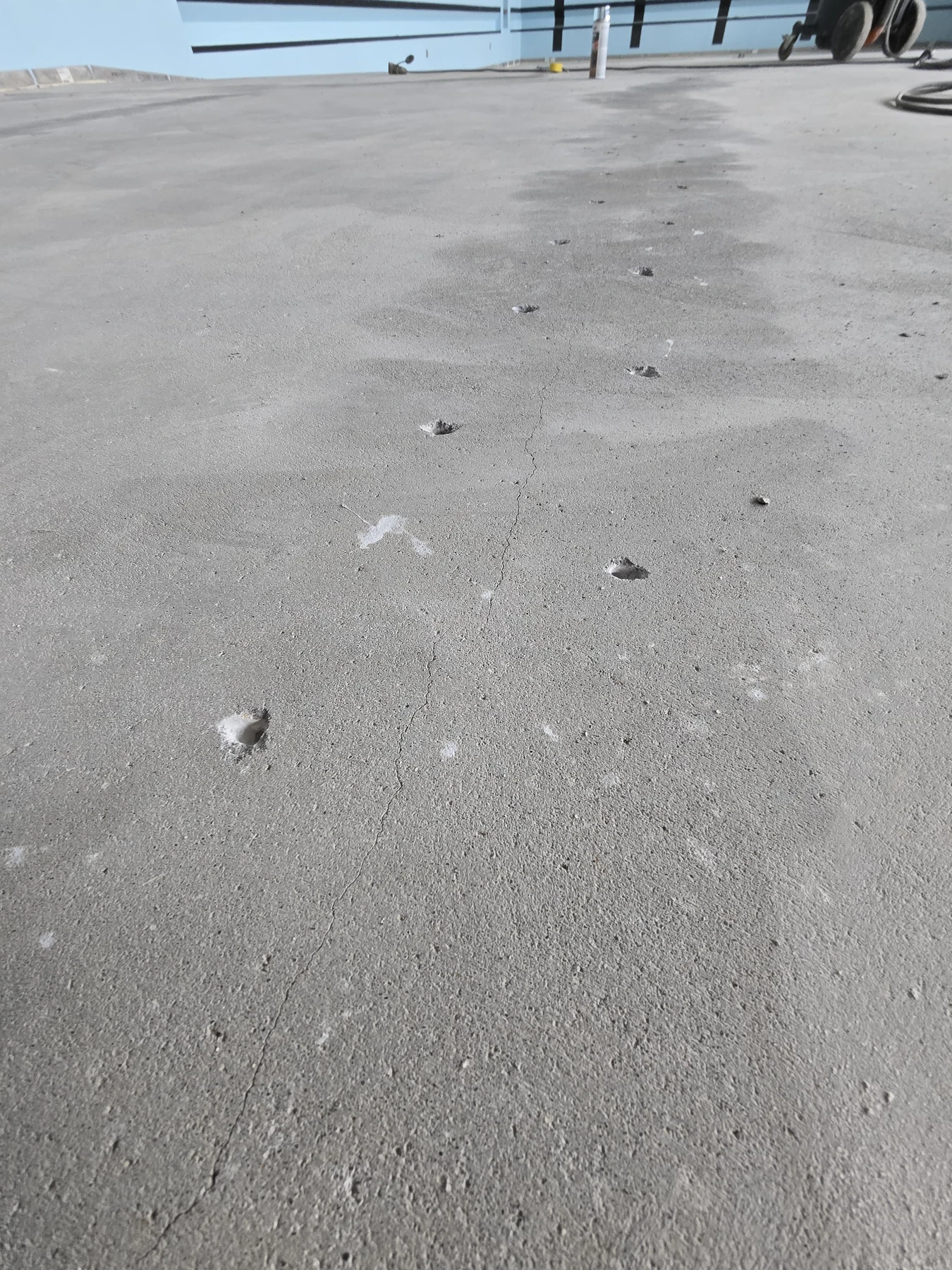

  1. 01 / ПРОБИВИ

    Пробиване и закрепване на пакерите

    Дължините и ъглите на пробивите са определени с помощта на калкулатора ResinBau. Отворите са почистени със сгъстен въздух, след което са закрепени инжекционните пакери.

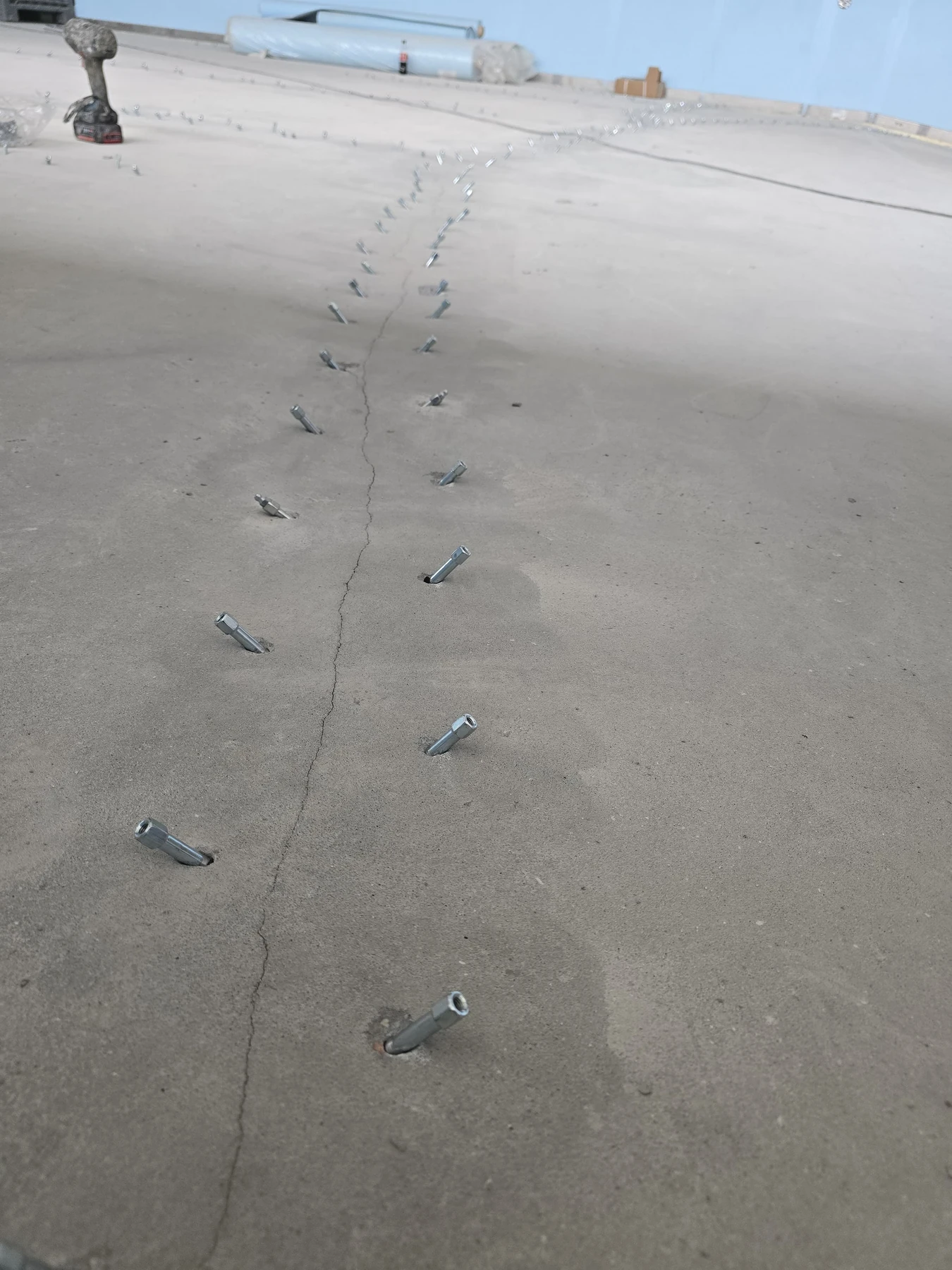

  2. 02 / ЗОНА НА ПУКНАТИНАТА

    Подготовка на повърхностното запечатване

    Снимките от подготовката показват пакери HAMMPACK PI-SPH 8/80 PRE без монтирани гресьорки. Вижда се и отделена и защитена зона по дължината на пукнатината, предназначена за изпълнение на повърхностното запечатване.

  3. 03 / ИНЖЕКТИРАНЕ

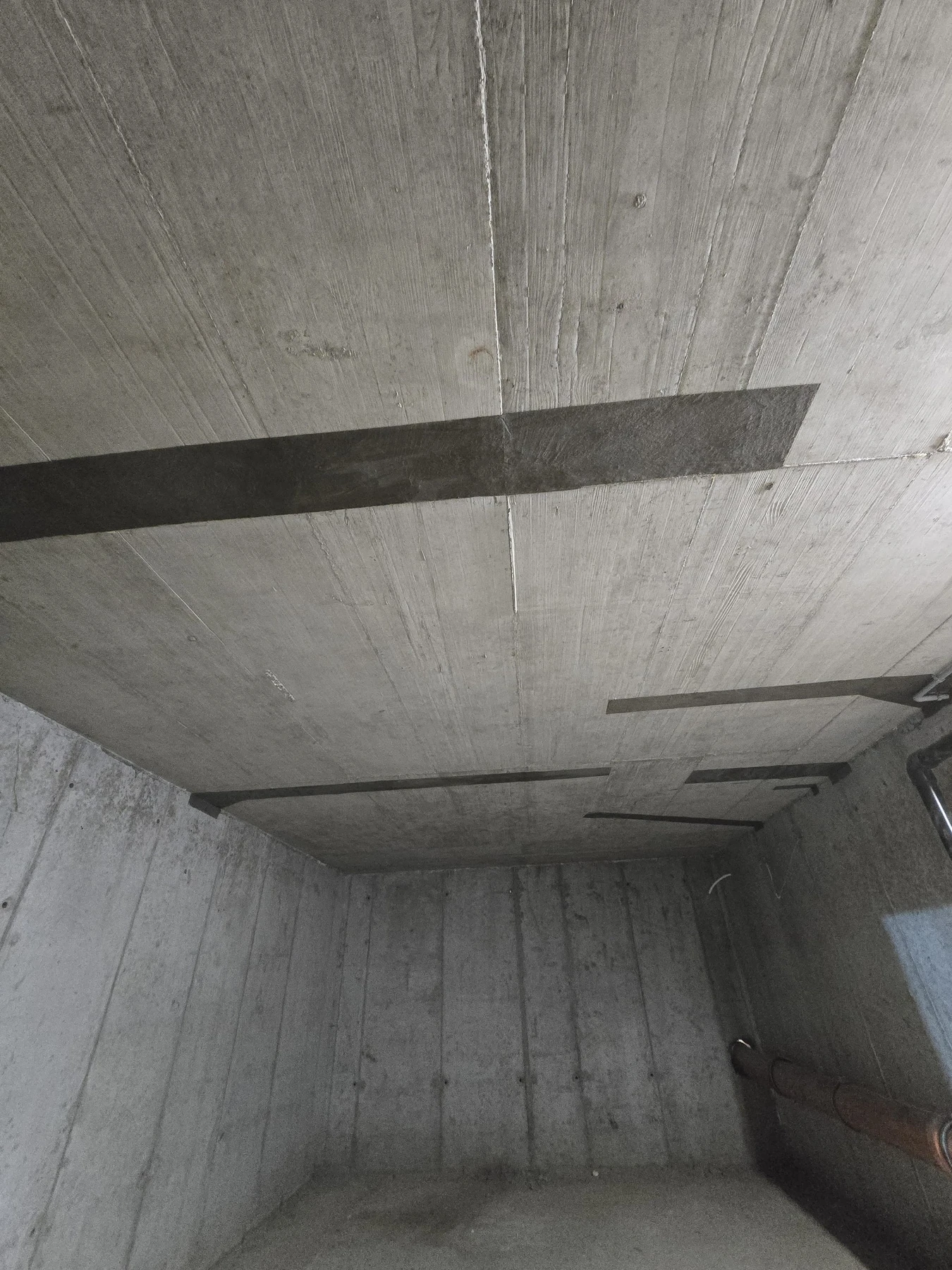

    Запечатване отдолу и подаване на епоксид

    Достъпът от долната страна на конструкцията позволява запечатване на видимите пукнатини с бързовтвърдяващ разтвор ResinBau CrackOn.5. Бариерата ограничава изтичането на епоксида и позволява подаването му във вътрешността на пукнатината. Подготовката на отворите и запечатването на повърхността предхождат същинското инжектиране с епоксидна смола.

    CrackOn.5 →
  4. 04 / ДОВЪРШВАНЕ

    Подготовка на повърхността за следващите слоеве

    След инжектирането пакерите са отстранени, а отворите са затворени с бързовтвърдяващ разтвор. Повърхността по дължината на ремонтираните пукнатини е шлайфана и изравнена, като са отстранени неравностите, възникнали при работата. Така дъното е подготвено за изпълнение на следващите довършителни слоеве.

ДОКУМЕНТАЦИЯ НА ПОДГОТОВКАТА

Достъп до пукнатината и ограничаване на изтичането

03 · РЕЗУЛТАТ СПОРЕД РАЗКАЗА НА АВТОРА

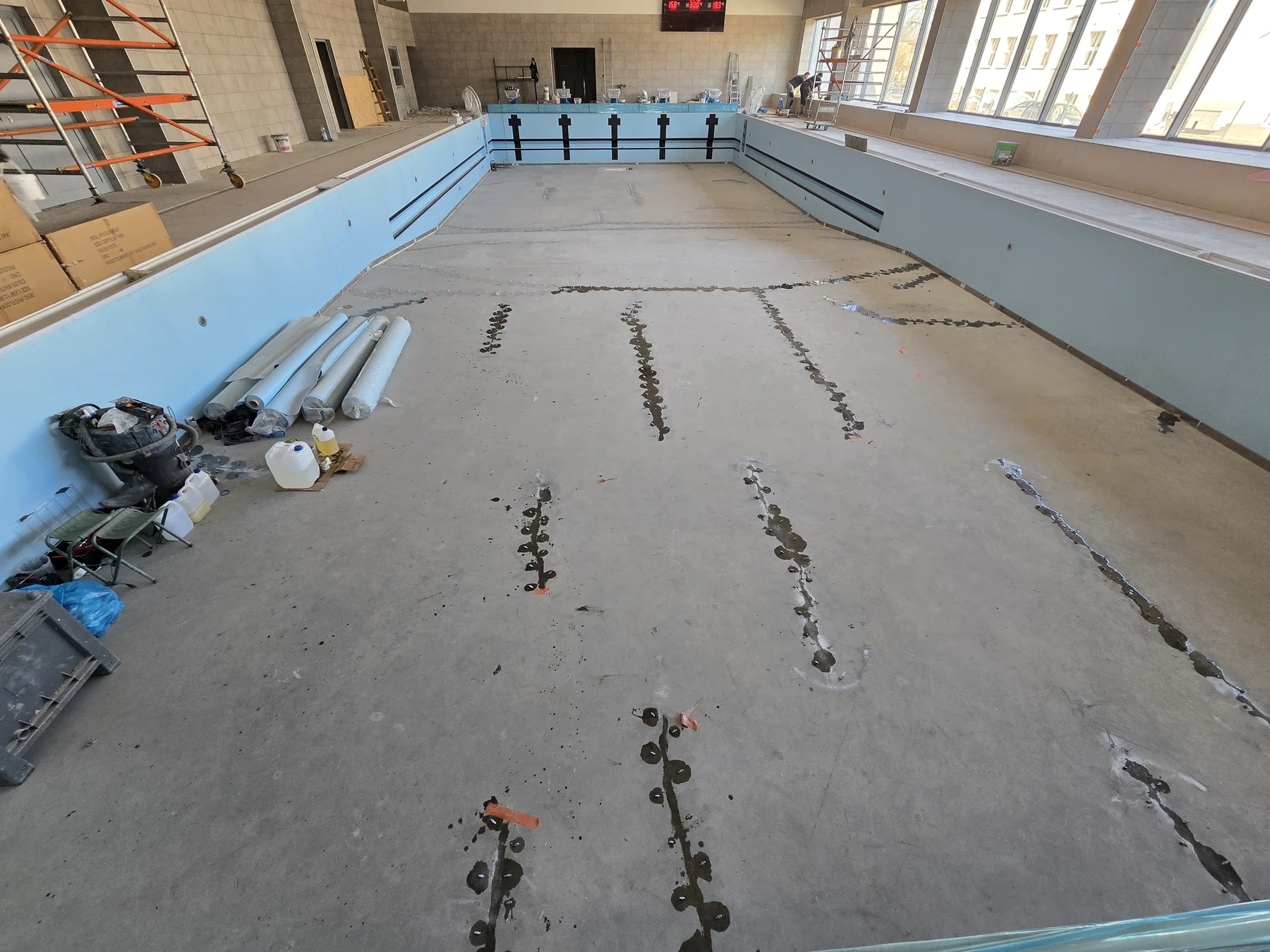

Дъно, подготвено за по-нататъшни работи

В описанието на случая авторът посочва, че инжектирането позволява укрепване и уплътняване на пукнатините и стабилизиране на дъното на басейна. Документираният етап приключва с възстановяване на повърхността до състояние, позволяващо продължаване на работите. Снимките показват последователни моменти: подготвени отвори, монтирани пакери, подготовка на зоната на запечатване на пукнатината, дъно, готово за инжектиране, и състоянието непосредствено след подаване на материала.

Източник: Rafał Kontraktowicz, „Reinforcement and Sealing of Cracks at the Bottom of a Sports Pool Using Epoxy Resin Injection Method“, Injection(s) Case Studies, стр. 33–36. Разработка по авторския практически пример.

Състояние на дъното на басейна непосредствено след инжектиране, преди следващите довършителни работи.Материал на Rafał Kontraktowicz, Injection(s) Case Studies. Fig. 5rkcs, стр. 36.
