SPORDIBASSEIN · EPOKSÜINJEKTEERIMINE

Spordibasseini põhja pragude remont

Äsja valminud spordikompleksis avastati basseini põhjas praod enne rajatise kasutusele võtmist. Tellija otsustas remontida epoksüinjekteerimisega. Eesmärk oli pragunenud konstruktsiooni tugevdada ja tihendada ning valmistada põhi ette edasisteks viimistlustöödeks.

HAMMPACK PI-SPH 8/80pre pakerid paigaldatud piki pragu enne määrdeniplite paigaldamist ja injekteerimise alustamist.Rafał Kontraktowiczi materjal, Injection(s) Case Studies. Fig. 2rkcs, lk 35.
Äsja valminud spordikompleksBasseini betoonpõhiEpoksüinjekteerimine enne kasutusele võtmist

01 · PROBLEEM JA UURING

Pragude kulgemise ja sügavuse määramine

Kõigepealt uuriti pragude kulgu ja sügavust. Piki mõnda peamist pragu tehti avade seeria, mille kaudu anti ette vett madala rõhuga. Selle läbivoolu jälgimine võimaldas eristada pinnapragusid elemendi paksust läbivatest pragudest. Selles juhtumis läbis enamik tuvastatud pragusid kogu basseinipõhja. Uuringutulemus sai remondi kavandamise ja materjalivaliku aluseks.

02 · OTSUSED JA TÖÖJÄRJEKORD

Ettevalmistamine, injekteerimine ja pinna taastamine

  1. 01 / PUURAVAD

    Puurimine ja pakerite paigaldamine

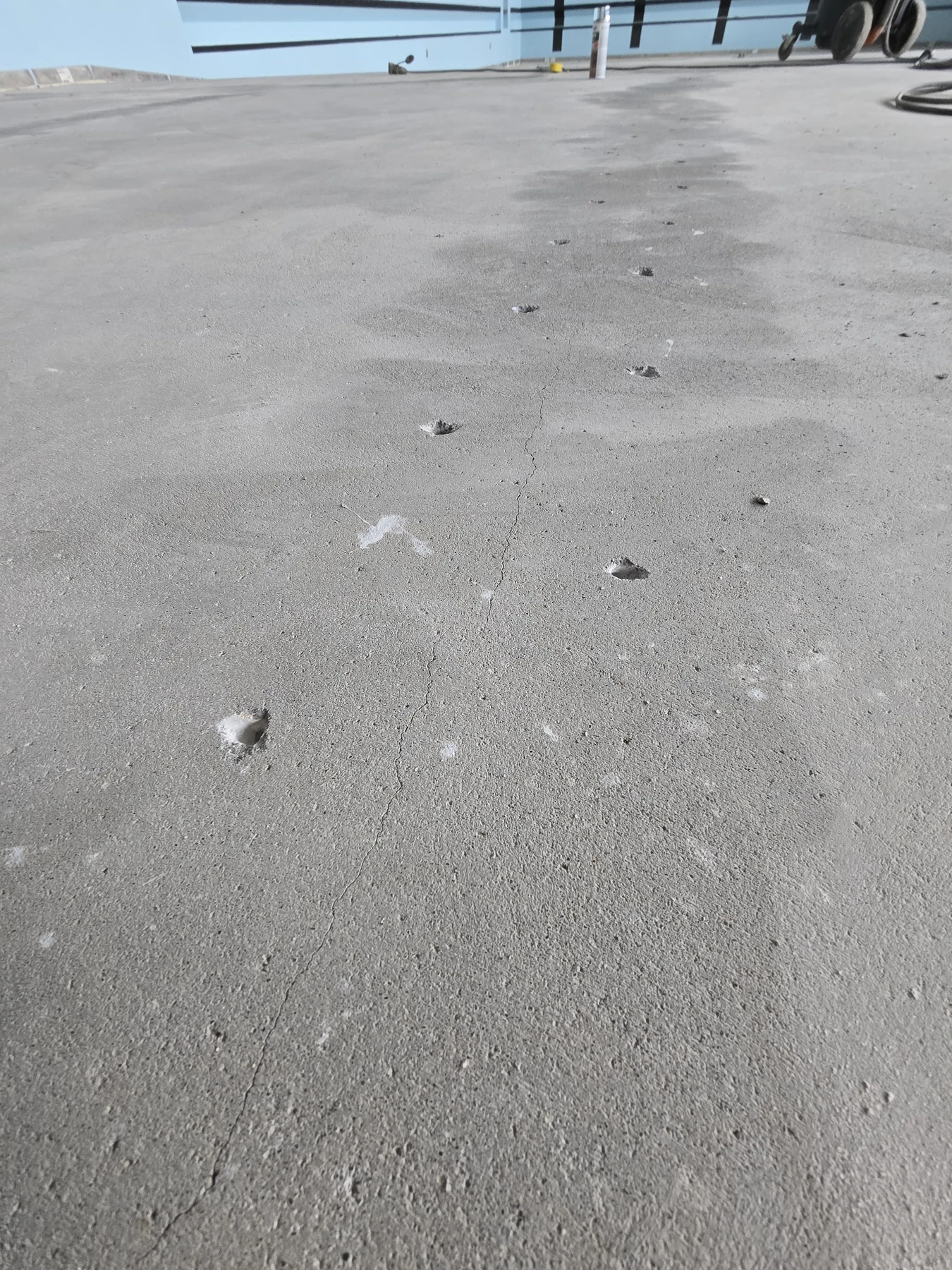

    Puuravade pikkused ja nurgad määrati ResinBau kalkulaatori abil. Avad puhastati suruõhuga ning seejärel paigaldati injekteerimispakerid.

  2. 02 / PRAOTSOON

    Pinnasulgemise ettevalmistamine

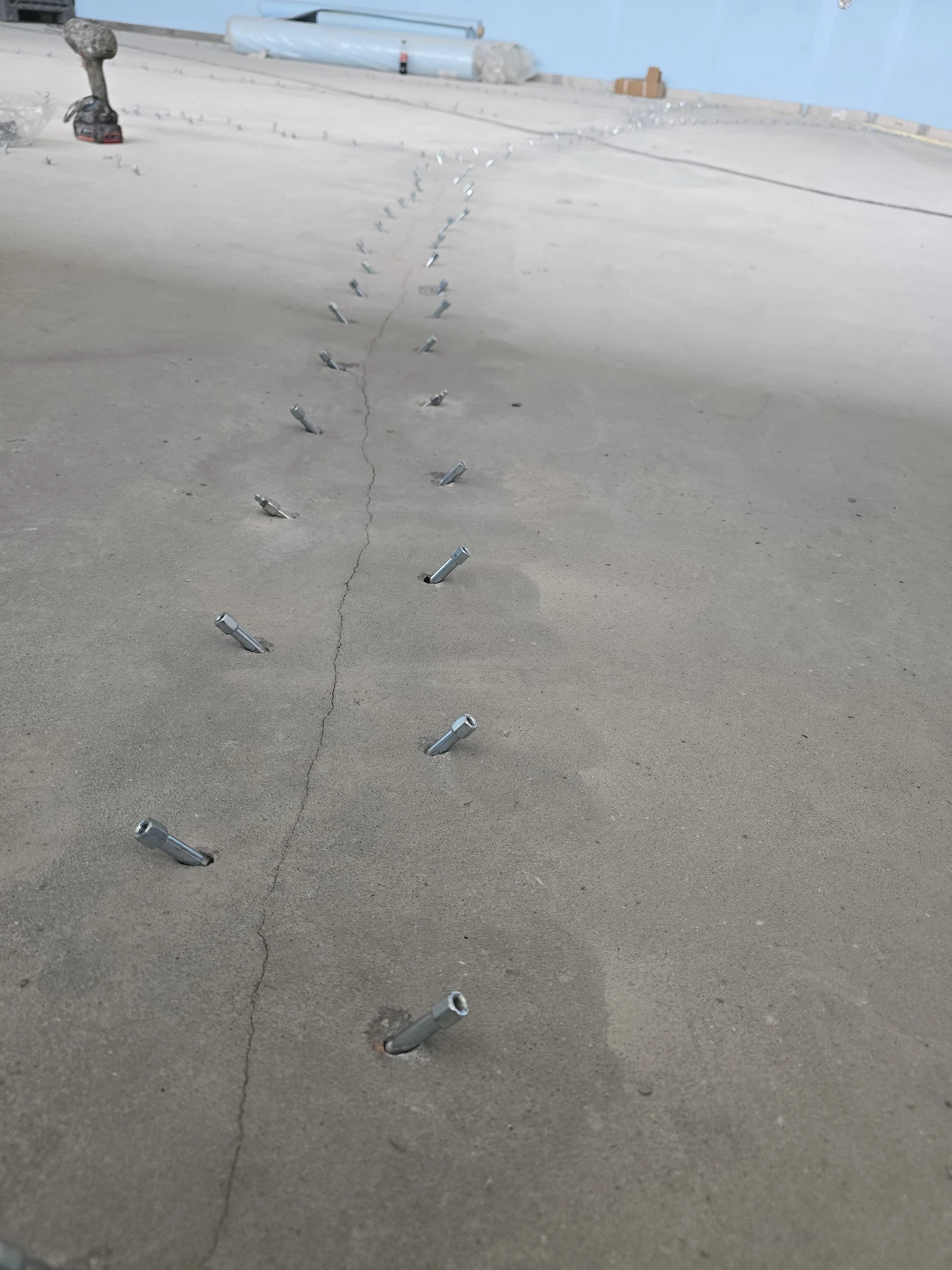

    Ettevalmistusfotodel on HAMMPACK PI-SPH 8/80 PRE pakerid ilma paigaldatud määrdenipliteta. Näha on ka eraldatud ja kaitstud ala piki pragu, mis on ette nähtud pinnasulgemiseks.

  3. 03 / INJEKTEERIMINE

    Alt sulgemine ja epoksü etteandmine

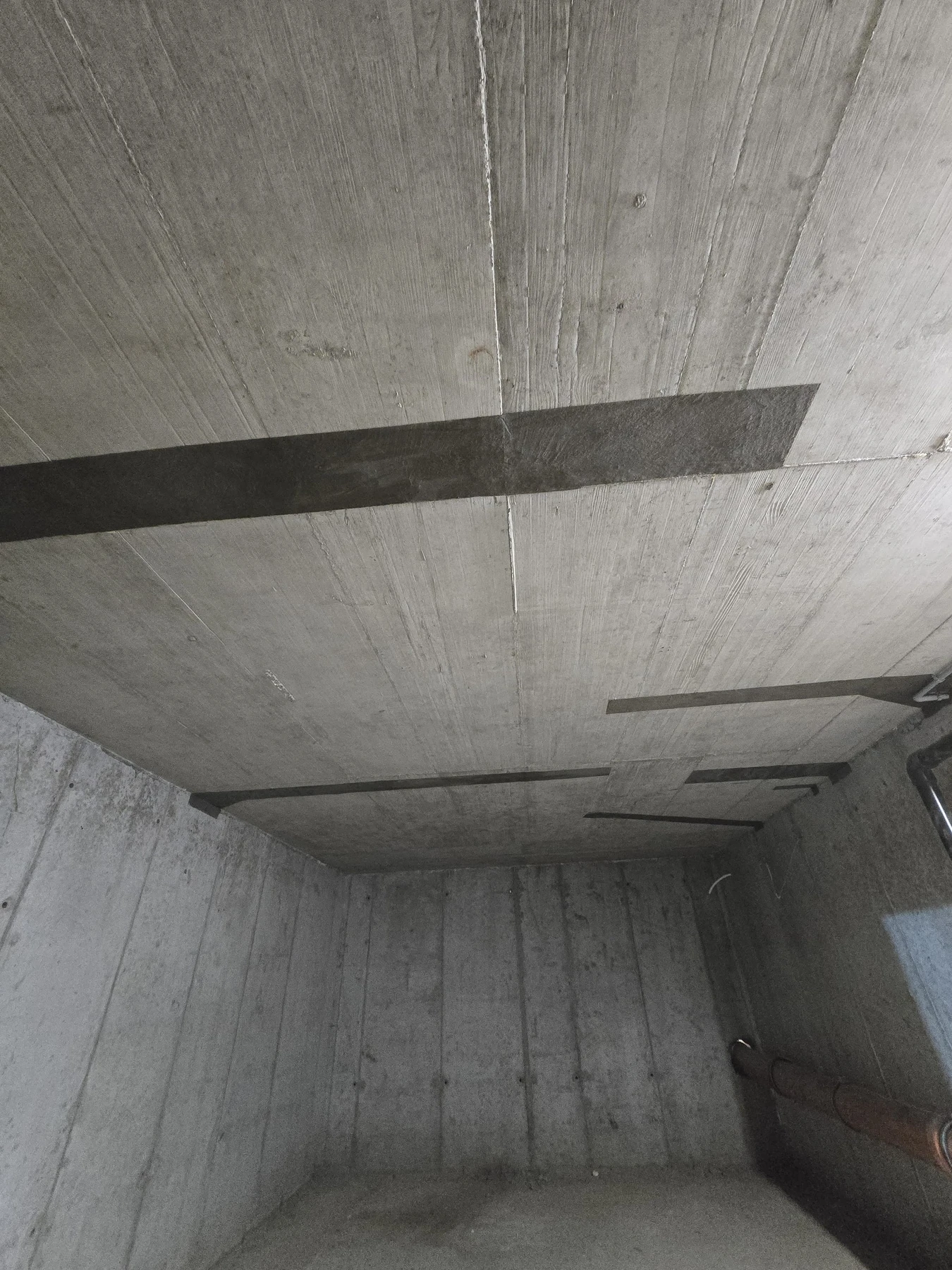

    Juurdepääs konstruktsiooni alt võimaldas sulgeda nähtavad praod kiiresti tarduva ResinBau CrackOn.5 mördiga. Tõke piiras epoksü väljavoolu ja võimaldas selle etteandmist prao sisse. Avade ettevalmistamine ning pinna sulgemine eelnesid tegelikule epoksüvaiguga injekteerimisele.

    CrackOn.5 →
  4. 04 / VIIMISTLUS

    Pinna ettevalmistamine järgmisteks kihtideks

    Pärast injekteerimist eemaldati pakerid ja avad suleti kiiresti tarduva mördiga. Pind piki remonditud pragusid lihviti ning tasandati, eemaldades tööde käigus tekkinud ebatasasused. Nii valmistati põhi ette järgmiste viimistluskihtide tegemiseks.

ETTEVALMISTUSE DOKUMENTATSIOON

Juurdepääs praole ja väljavoolu piiramine

03 · TULEMUS AUTORI KIRJELDUSE JÄRGI

Edasisteks töödeks ettevalmistatud põhi

Juhtumi kirjelduses märgib autor, et injekteerimine võimaldas pragusid tugevdada ja tihendada ning basseinipõhja stabiliseerida. Dokumenteeritud etapp lõpeb pinna taastamisega seisundisse, mis võimaldab töid jätkata. Fotod näitavad järjestikuseid hetki: ettevalmistatud avad, paigaldatud pakerid, prao sulgemistsooni ettevalmistamine, injekteerimiseks valmis põhi ja seisund kohe pärast materjali etteandmist.

Allikas: Rafał Kontraktowicz, „Reinforcement and Sealing of Cracks at the Bottom of a Sports Pool Using Epoxy Resin Injection Method“, Injection(s) Case Studies, lk 33–36. Autori juhtumiuuringu põhjal koostatud ülevaade.

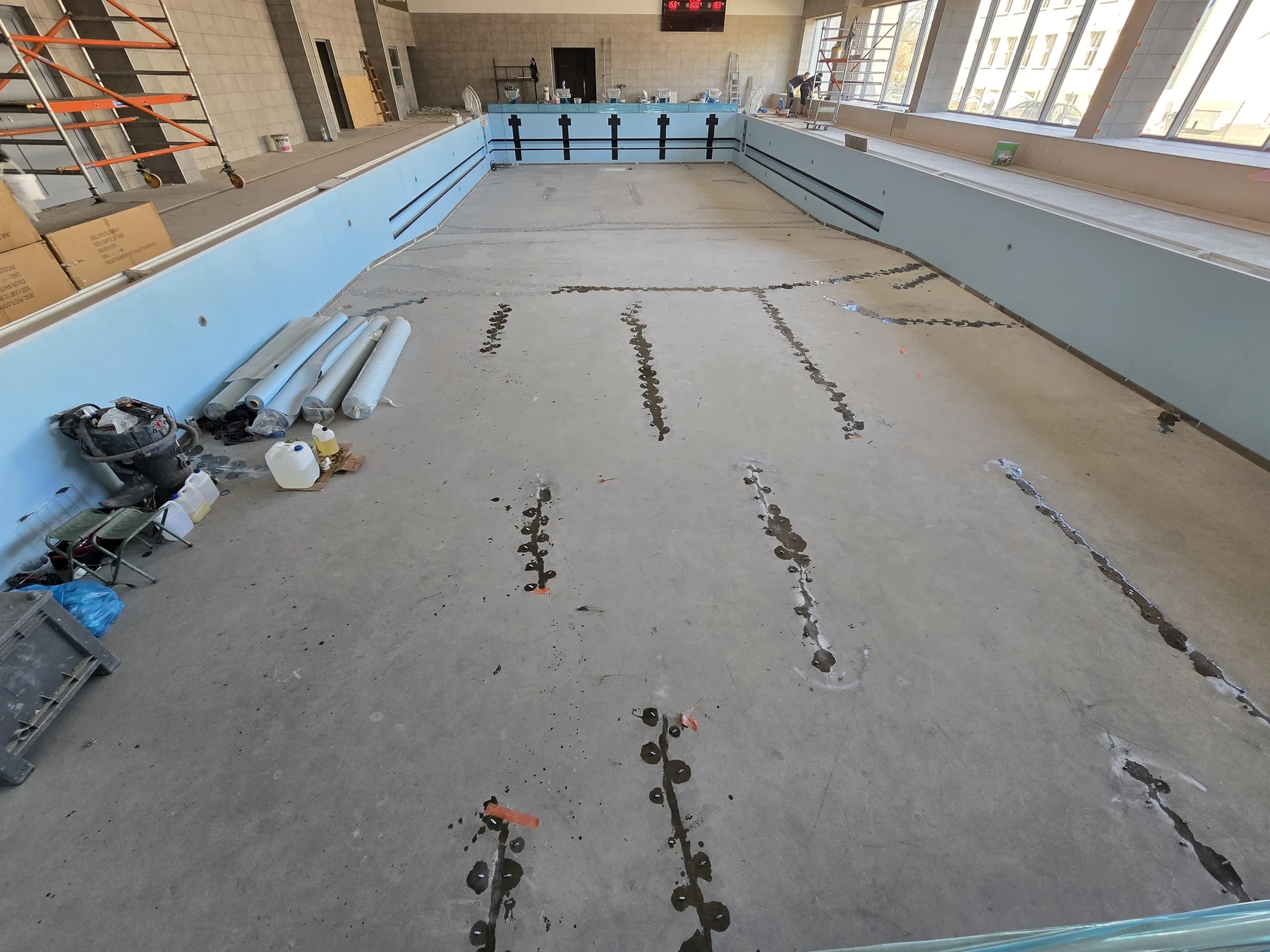

Basseinipõhja seisund kohe pärast injekteerimist enne järgmisi viimistlustöid.Rafał Kontraktowiczi materjal, Injection(s) Case Studies. Fig. 5rkcs, lk 36.
