Horizontālā hidroizolācija: barjeras nepārtrauktība

Barjerai jāierobežo kapilārā celšanās visā ceļā caur mūri. Tās novietojums un savienojumi ir tikpat svarīgi kā urbumos ievadītais materiāls.

IZSEKOJIET TEHNOLOĢIJAI

Piesūcināta barjera: viena vai divas rindas

Ilustrācijas parāda divus alternatīvus ar mūra piesūcināšanu veidotas barjeras izkārtojumus. Otrā rinda automātiski nav katra remonta nākamais posms. Abos variantos jāsavieno materiāla sniedzamība sienas biezumā un jāsaglabā nepārtrauktība ar pārējām hidroizolācijām.

Viena urbumu rinda novada materiālu izvēlētajā barjeras zonā. Tas ir piesūcināšanas izkārtojums caur mūri, kas atšķiras no krēma horizontālajiem urbumiem šuvē.

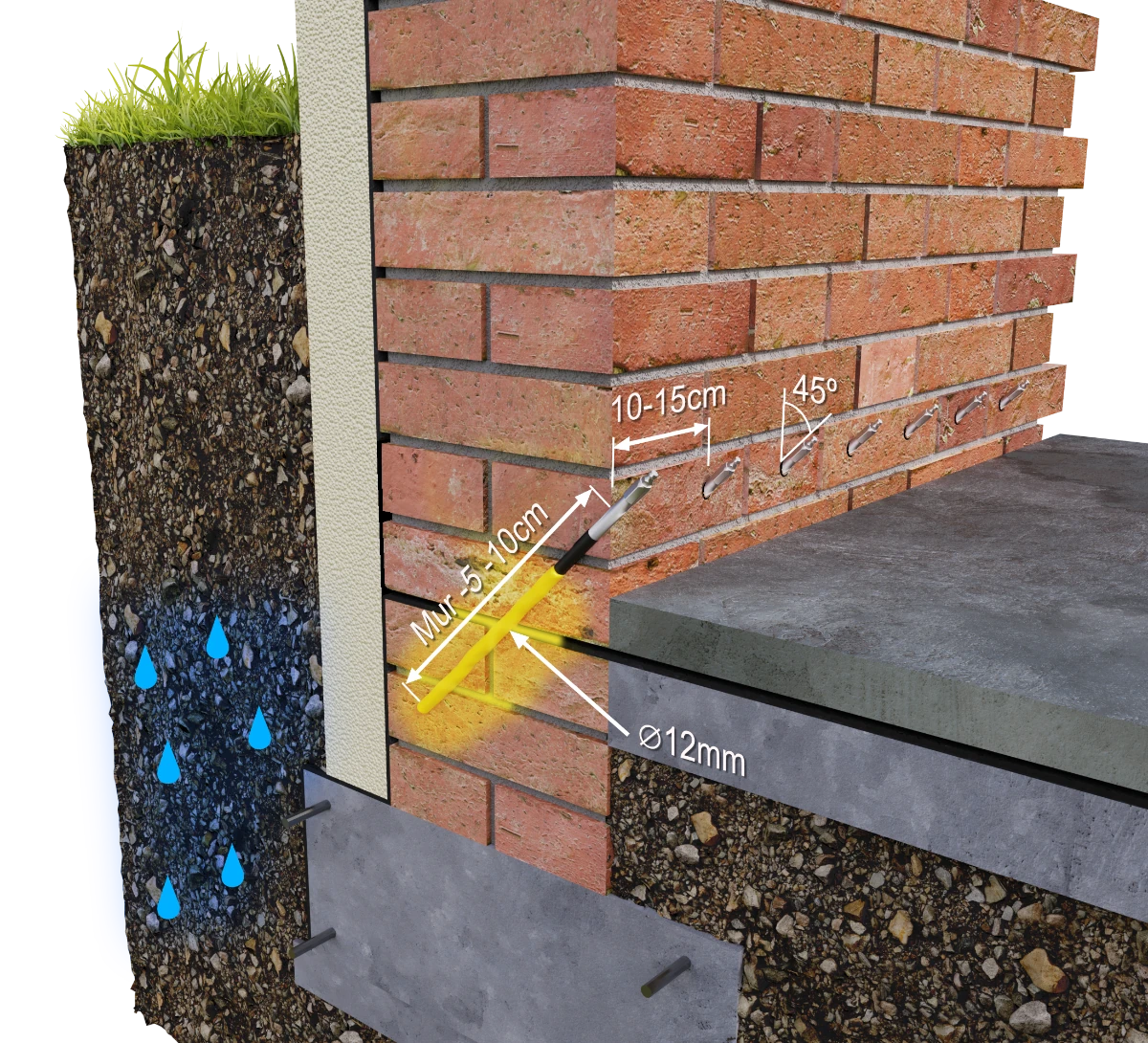

01 · Piesūcinātās barjeras izkārtojums

Vienrindas variants: nosakiet barjeras līmeni

Vispirms apstipriniet, ka problēma ietver kapilāro celšanos, un nosakiet barjeras līmeni attiecībā pret grīdu, reljefu un citām hidroizolācijām. Dzeltenais laukums parāda iecerēto materiāla sniedzamību. Slīpajiem urbumiem jāsasniedz zona šķērsgriezumā, nevis tikai jāatstāj materiāls pie urbuma ieejas. Rindas izveide pieejamā līmenī pati par sevi negarantē, ka ūdens neapies barjeru.

45°, 10–15 cm, Ø12 mm un „mūris mīnus 5–10 cm” apzīmējumi attiecas uz parādīto piesūcināšanas variantu. Dziļuma un soļa izvēli apstipriniet izmēģinājuma posmā, ņemot vērā sienas faktisko uzbūvi. Pēc urbumu sagatavošanas un pakeru uzstādīšanas veiciet padevi secīgi gar rindu; pierakstiet patēriņu un savienojumus, lai atklātu tukšumus un pārtraukumus plānotajā zonā. HydroGum un EasyInject var apsvērt pēc individuālas izvēles un izmēģinājuma, kas apstiprina materiāla izkliedi, reakcijai vajadzīgā ūdens piekļuvi un izplešanās ierobežošanas iespēju. Neuzskatiet tos par automātiski aizvietojamiem ar citu piesūcināšanas tehnoloģiju.

  • Savienojiet barjeru ar grīdas un sienu hidroizolāciju.
  • Izmēģinājumā pārbaudiet mūra uzbūvi un dziļumu.
  • Pierakstiet pabeigtos punktus un vietas, kam vajadzīga korekcija.
Divas nobīdītas rindas aptver platāku šķērsgriezuma zonu. To sniedzamībai jāsavienojas; urbumu skaits pats par sevi neapstiprina barjeras nepārtrauktību.

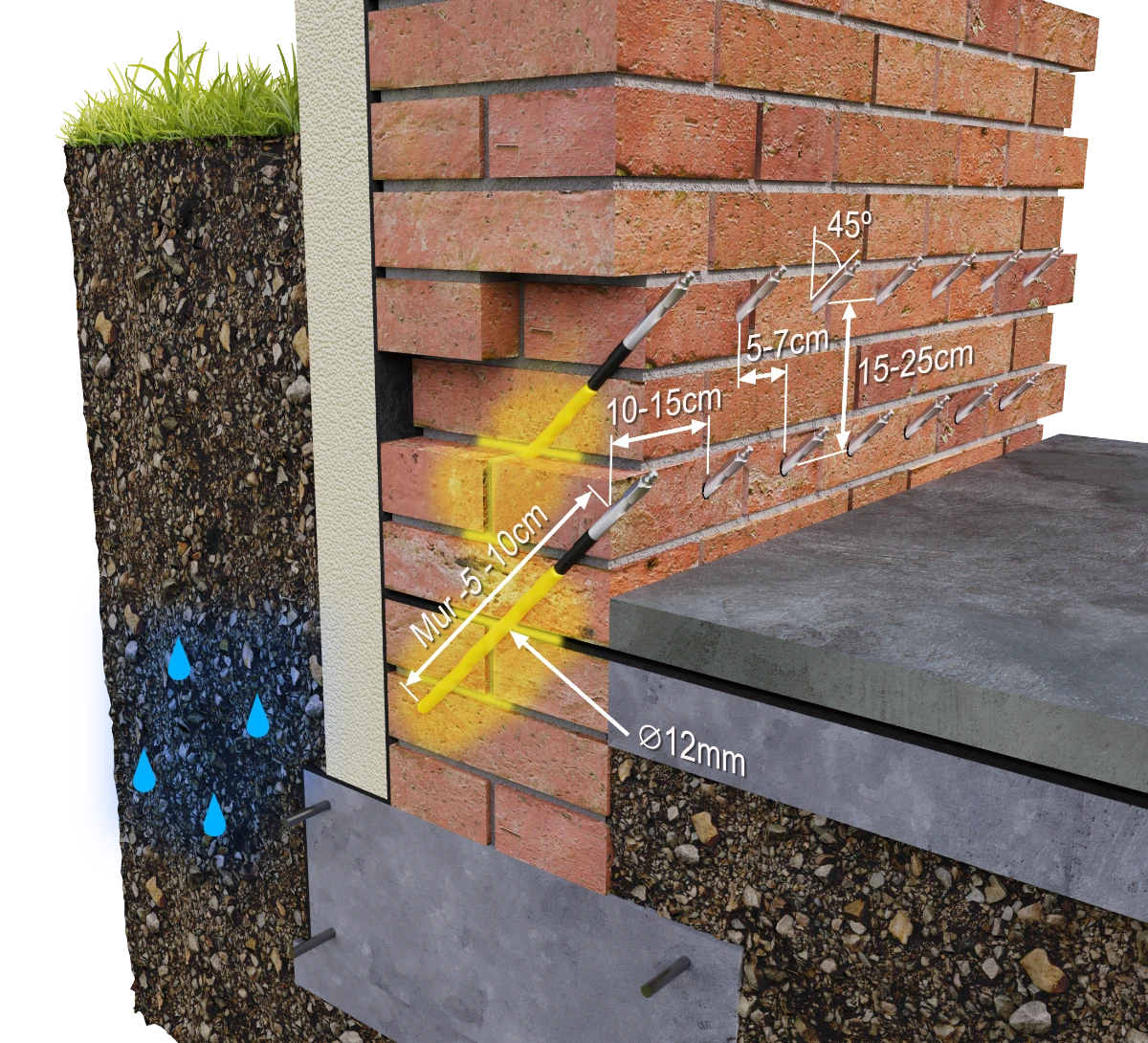

02 · Piesūcinātās barjeras izkārtojums

Divrindu variants: savienojiet nobīdītās zonas

Šo variantu apsver izpētītajai ģeometrijai un materiāla uzņemšanai mūrī. Attēlā rindas atdala 15–25 cm, bet horizontālā nobīde apzīmēta kā 5–7 cm. Pārējie izmēri attiecas uz to pašu slīpās piesūcināšanas variantu. Tie nepierāda, ka katrā pamatnē veidosies identiskas dzeltenās zonas vai ka papildu rinda aizstās izmēģinājumu.

Apstiprinātā izkārtojumā sāciet no apakšējās rindas, veiciet padevi gar to un tad pārejiet uz augšējo. Kontrolējiet savienojumus starp punktiem un materiāla izlaistās vietas, īpaši stūros, biezuma maiņās un šķērssienās. Pēc barjeras izveides novērtējiet visas līnijas un savienojumu nepārtrauktību; turpmākai mūra izžūšanai vajadzīga atbilstoša apdare un ventilācija.

  • Apstipriniet otrās rindas vajadzību.
  • Pārbaudiet abu līmeņu zonu savienošanos.
  • Ņemiet vērā stūrus un šķērssienas.

Vispirms mitruma avots

Mitrums pie grīdas nav pietiekams kapilārās celšanās noteikšanai. Pārbaudiet pieplūdi no ārpuses, komunikācijas, drenāžu, reljefa līmeni un kondensācijas apstākļus. Pierakstiet mitruma augstumu, izsālījumus un apmetuma stāvokli. Aktīvas pieplūdes novēršana var būt vajadzīga neatkarīgi no barjeras.

Horizontālā hidroizolācija ierobežo kapilāro transportu. Tā neaizstāj sienas aizsardzību pret spiedienūdeni. Ja siena saskaras ar grunti, projektējiet tās savienojumu ar vertikālo hidroizolāciju un grīdu; citādi ūdens var apiet remontējamo līniju.

Uzzīmējiet nepārtrauktu līniju visā objektā

Nosakiet barjeras līmeni attiecībā pret grīdu, reljefu un esošajām hidroizolācijām. Ņemiet vērā stūrus, šķērssienas, kāpnes un mūra biezuma maiņas vietas. Stūris, kas izveidots tikai no ērtās puses, var atstāt pārtraukumu piesūcinājuma zonā.

Apmetums, java vai grīdas slānis var izveidot barjeru apejošu savienojumu. Detaļas sagatavošana ietver arī šos slāņus. Barjera neizraisa tūlītēju virs tās esošā ūdens un sāļu noņemšanu.

Krēms un piesūcināšana ir atšķirīgi padeves veidi

Injekcijas krēms tiek ievadīts sagatavotos urbumos, parasti horizontāli šuvē, aizpildot tos no dibena. Piesūcināšanas tehnoloģijā urbumu un materiāla izvēlei jāaptver vajadzīgā mūra zona. Vienas vai divu rindu shēma parāda šādu telpisku izkārtojumu; tās slīpos urbumus nedrīkst automātiski pārnest uz krēma ievadīšanu.

Izpētiet uzsūci un šuvju izkārtojumu, tukšumus un mūra slāņus. Šī informācija nosaka, vai izvēlētā metode var izveidot nepārtrauktību. Papildu urbumu rinda pati par sevi neizlabo nepareizi izpētītu šķērsgriezumu.

Izmēģinājums pārbauda mūri un padeves ceļu

Raksturīgā posmā apstipriniet urbumu dziļumu, caurlaidību un materiāla uzņemšanas veidu. Ja trāpāt tukšumā, nepieņemiet, ka liels patēriņš nozīmē labāku barjeru. Nosakiet, kur materiāls nonāk un vai vajadzīga tukšās zonas sagatavošana.

Piesūcināšanai reģistrējiet plūsmu un savienojumus; krēmam kontrolējiet visa urbuma garuma aizpildīšanu. Abās metodēs atzīmējiet pabeigtos punktus un korekciju vietas, īpaši stūros un šķērssienās.

Barjeras pieņemšana un mūra izžūšana

Pieņemšanā fiksējiet gaitas nepārtrauktību, faktiskos urbumus, patēriņu un izveidotos savienojumus ar pārējām hidroizolācijām. Turpmākai mitruma novērošanai jāattiecas uz salīdzināmām vietām un apstākļiem. Mitrs apmetums tūlīt pēc apstrādes nepierāda barjeras neefektivitāti.

Izvēlieties rīcību ar sāļiem piesātinātu apmetumu un apdari, kas ļauj izžūt. Nodrošiniet ventilāciju. Žūšanas laiks ir atkarīgs no šķērsgriezuma, sākotnējā mitruma un apkārtnes; nesoliet vienu termiņu katram mūrim.

RESINBAU IZVĒLE

Materiālu nosaka apstākļi

InjectCream →

Kapilārās celšanās ierobežošanai izpētītā mūrī. Nav paredzēts kā patstāvīga barjera pret spiedienūdeni.

ResinBau AcrylGel + Polymer →

Virziens piesūcināšanas tehnoloģijai, kas pielāgota konkrētam šķērsgriezumam un mitrumam. Nepielīdziniet recepti vai urbumu izkārtojumu krēma ievadīšanai.

Aprēķiniet to, ko zināt

Apspriediet sava projekta apstākļus

Sagatavojiet šķērsgriezumu, ūdens un kustību aprakstu un iepriekšējo izmēģinājumu rezultātus. ResinBau palīdz izvēlēties materiālu un darbu tehnoloģiju.

Apspriest projektu / tehnisko izvēli ↗
