KUNNSKAP · MURVERK OG FUKTSPERRER

Horisontal fuktsikring: sammenhengende sperre

Sperren skal begrense kapillært oppsug langs hele veien gjennom murverket. Plassering og forbindelser er like viktige som materialet i hullene.

FØLG TEKNOLOGIEN

Metningssperre: én eller to rader

Illustrasjonene viser to alternative mønstre for en sperre laget ved metning av murverket. Andre rad er ikke automatisk neste trinn i enhver reparasjon. Begge alternativene krever sammenheng gjennom veggtykkelsen og forbindelse til øvrige tettesjikt.

Én hullrad fører materialet til valgt sperresone. Dette er metning gjennom murverket, forskjellig fra kremens horisontale hull i mørtelfugen.

01 · Metningssperrens oppsett

Én rad: bestem sperrens nivå

Bekreft først kapillært oppsug og bestem barrierens nivå mot gulv, terreng og øvrige tettesjikt. Gult viser ønsket materialutbredelse. Skrå hull skal nå sonen inne i tverrsnittet, ikke bare etterlate materiale ved inngangen. En rad på et tilgjengelig nivå garanterer ikke at vannet ikke går rundt sperren.

45°, 10–15 cm, Ø12 mm og «mur minus 5–10 cm» gjelder det viste metningsalternativet. Bekreft dybde og avstand på prøvestrekning ut fra faktisk veggoppbygning. Etter klargjøring og pakermontering tilføres langs raden; registrer forbruk og forbindelse for å oppdage hulrom og brudd i målsonen. HydroGum og EasyInject kan vurderes etter individuell tilpasning og prøve som bekrefter fordeling, vann til reaksjonen og begrenset ekspansjon. Ikke behandle dem som automatisk utbyttbare med annen metningsteknologi.

  • Knytt sperren til gulvets og veggenes tettesjikt.
  • Kontroller murverkets oppbygning og dybde ved prøve.
  • Registrer utførte punkter og korrigeringsbehov.
To forskjøvede rader dekker en bredere del av tverrsnittet. Virkeområdene må forbindes; antall hull alene bekrefter ikke sperrens sammenheng.

02 · Metningssperrens oppsett

To rader: forbind forskjøvede soner

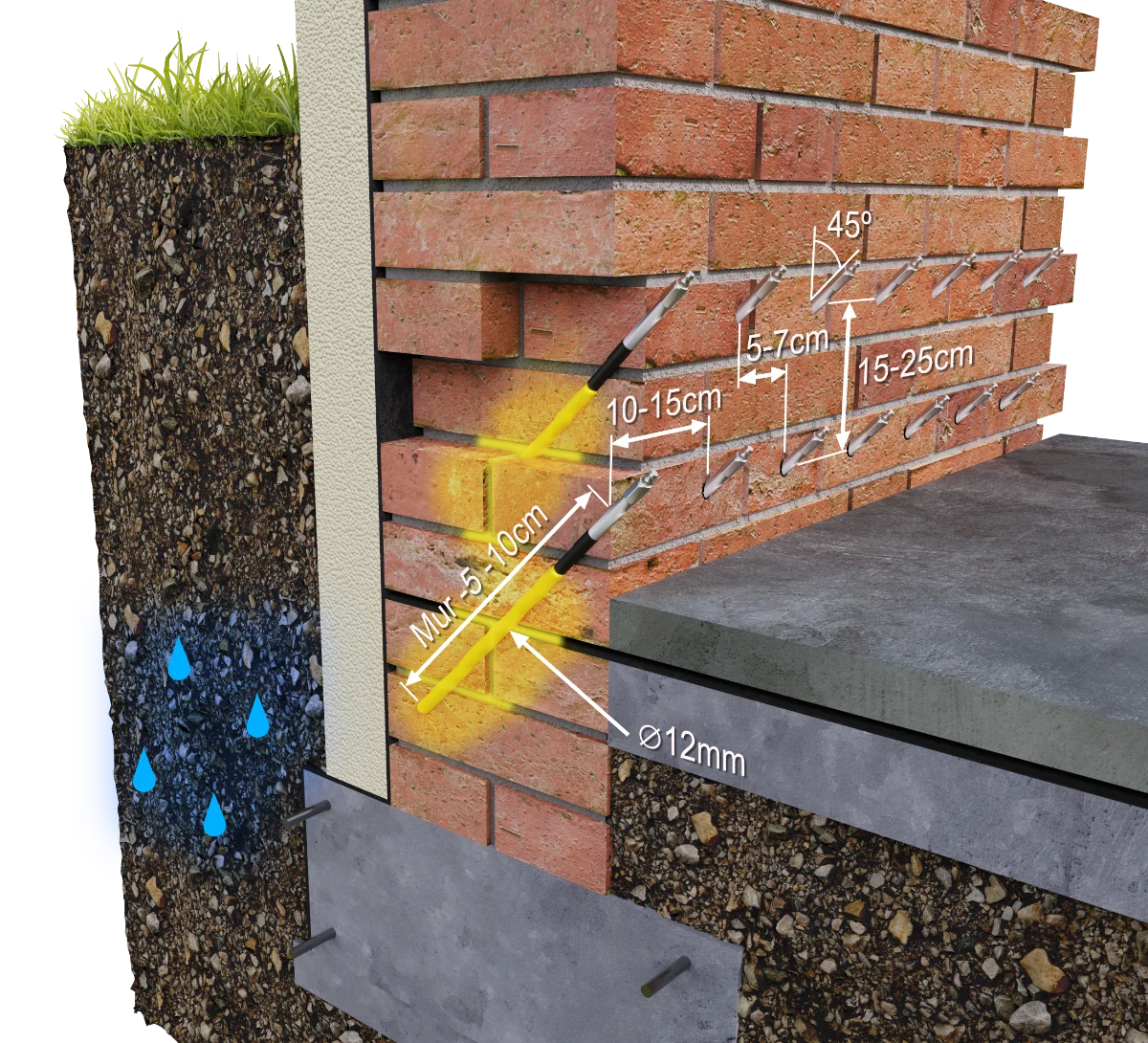

Alternativet vurderes ut fra kartlagt geometri og murverkets materialopptak. På tegningen er radavstanden 15–25 cm og den horisontale forskyvningen 5–7 cm. Øvrige mål gjelder samme alternativ for skrå metning. De beviser ikke at identiske gule soner dannes i alle underlag eller at en ekstra rad erstatter prøven.

I et bekreftet oppsett begynner du nederst, tilfører langs raden og går deretter til øvre rad. Kontroller forbindelse mellom punktene og soner materialet ikke når, særlig ved hjørner, tykkelsesendringer og tverrvegger. Vurder hele linjens og forbindelsenes sammenheng etterpå; videre uttørking krever egnet overflatebehandling og ventilasjon.

  • Bekreft behovet for en andre rad.
  • Kontroller forbindelsen mellom sonene på begge nivåer.
  • Ta hensyn til hjørner og tverrvegger.

Fuktkilden først

Fukt ved gulvet er ikke nok til å fastslå kapillært oppsug. Kontroller tilførsel utenfra, installasjoner, drenering, terrengnivå og kondensforhold. Registrer fukthøyde, saltutslag og pusstilstand. Aktiv vanntilførsel kan måtte fjernes uavhengig av sperren.

Horisontal fuktsikring begrenser kapillær transport. Den erstatter ikke vern mot vanntrykk. Hvis veggen ligger mot grunnen, prosjekteres forbindelsen til vertikal tetting og gulvets tettesjikt; ellers kan vannet gå rundt reparasjonslinjen.

Tegn en sammenhengende linje gjennom hele byggverket

Bestem sperrens nivå mot gulv, terreng og eksisterende tettesjikt. Ta med hjørner, tverrvegger, trapper og endret murtykkelse. Et hjørne behandlet bare fra den letteste siden kan etterlate brudd i metningssonen.

Puss, mørtel eller gulvlag kan danne en forbindelse rundt barrieren. Detaljklargjøringen omfatter også disse lagene. Sperren fjerner ikke vann og salter som allerede finnes over den umiddelbart.

Krem og metning har ulike tilførselsmetoder

Injeksjonskrem føres inn i klargjorte hull, vanligvis horisontalt i mørtelfugen, og fyller dem fra bunnen. Ved metning skal hull- og materialvalg dekke nødvendig mursone. Skissen med én eller to rader viser denne romlige plasseringen; skråhullene skal ikke automatisk overføres til krempåføring.

Kartlegg sugeevne, fugeoppsett, hulrom og murlag. Dette avgjør om valgt metode kan gi sammenheng. En ekstra hullrad retter ikke alene opp et feil kartlagt tverrsnitt.

Prøven kontrollerer murverket og tilførselsveien

Bekreft hullenes dybde, fri passasje og materialopptak på en representativ strekning. Ved hulrom må du ikke anta at høyt forbruk gir bedre sperre. Fastslå hvor materialet havner og om den tomme sonen må klargjøres.

Ved metning registreres strømning og forbindelse; ved krem kontrolleres fylling langs hele hullet. I begge metoder merkes utførte punkter og korrigeringsbehov, særlig ved hjørner og tverrvegger.

Sluttkontroll av sperren og uttørking av murverket

Registrer sammenhengende forløp, faktiske hull, forbruk og forbindelser til andre tettesjikt. Videre fuktobservasjon skal gjelde sammenlignbare steder og forhold. Fuktig puss rett etter behandlingen avgjør ikke om sperren er ineffektiv.

Velg håndtering av saltholdig puss og overflatebehandling som tillater uttørking. Sørg for ventilasjon. Tørketiden avhenger av tverrsnitt, opprinnelig fukt og omgivelser; ikke lov samme dato for alle vegger.

MATERIALVALG FRA RESINBAU

Materialet velges ut fra forholdene

InjectCream →

Til begrensning av kapillært oppsug i kartlagt murverk. Ikke en selvstendig barriere mot vanntrykk.

ResinBau AcrylGel + Polymer →

Alternativ for metningsteknologi tilpasset tverrsnitt og fukt. Ikke likestill formulering eller boreoppsett med krempåføring.

Beregn det du kjenner

Drøft forholdene i prosjektet ditt

Klargjør tverrsnitt, beskrivelse av vann og bevegelser samt resultater fra tidligere prøver. ResinBau hjelper med å velge materiale og utførelsesteknologi.

Drøft prosjektet / teknisk materialvalg ↗
