Çatların inyeksiyası: məqsəd və dolmaya nəzarət.

Əvvəlcə təmirin nəyi təmin etməli olduğunu müəyyən edin: sızmanı müvəqqəti dayandırmaq, çat hərəkət edərkən davamlı sızdırmazlığı təmin etmək və ya qüvvələrin ötürülməsini bərpa etmək. Yalnız bundan sonra materialı və onun vurulma üsulunu seçin.

↓ TDS
Texniki məlumat vərəqləri TDSMəhsul sənədləri və material seçimi üçün parametrlər.

İŞ PRİNSİPİNƏ BAXIN

Çatların inyeksiyası — addım-addım

Çatın səbəbinin araşdırılmasından hazırlıq və inyeksiyaya, sonra isə görülmüş təmirin yoxlanmasına qədər.

ADDIM 01 / 11

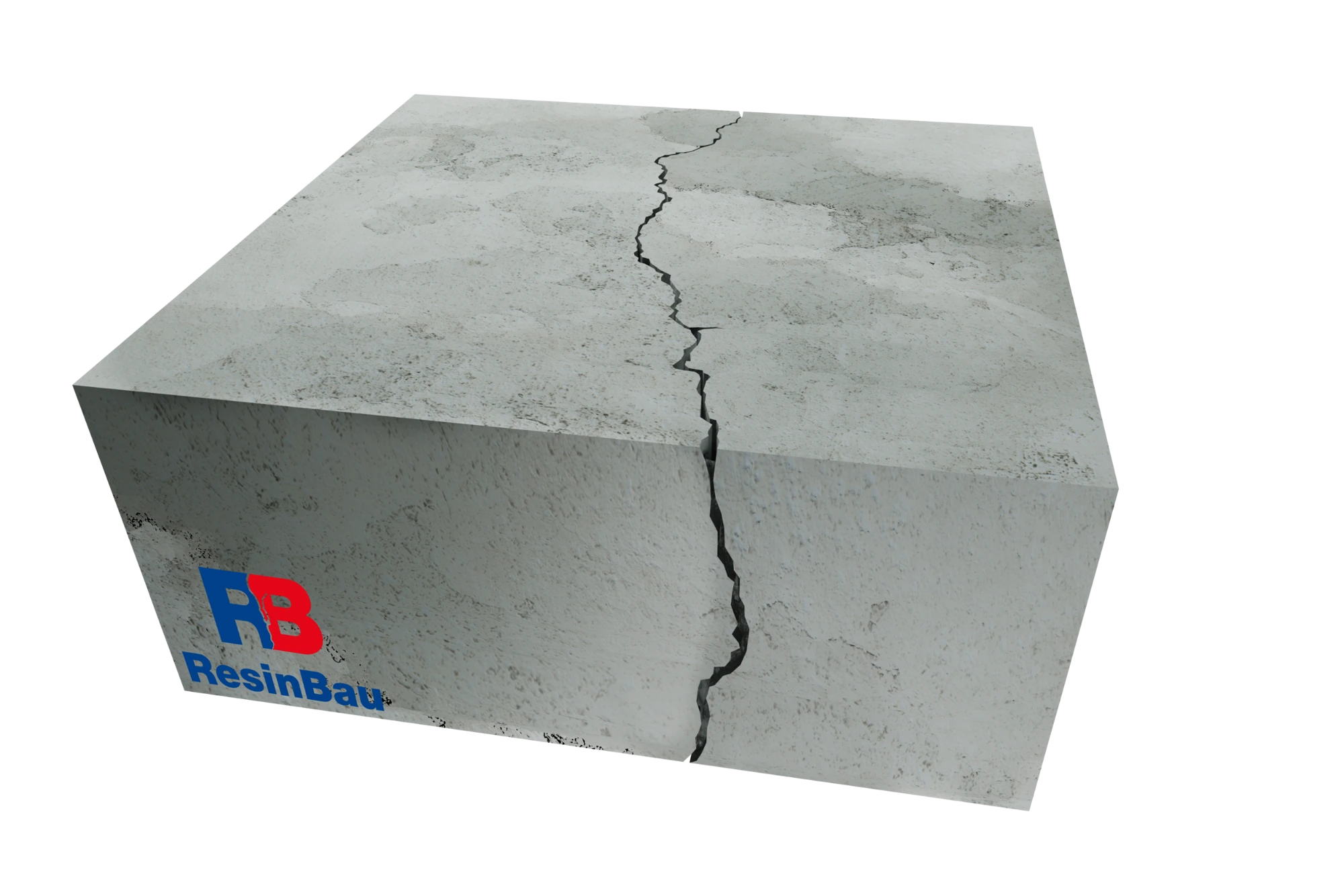

Hansı çatla işlədiyinizi yoxlayın

Çatın gedişini və onun daxilindəki şəraiti yoxlayın. Təmirin məqsədini müəyyən edin və uzunmüddətli nəticə üçün çatın yaranma səbəbini tapmağa çalışın. Çatın quru, daimi və ya vaxtaşırı nəm olduğunu, yaxud içəriyə güclü su axınının daxil olduğunu yoxlayın. Çatın hələ də hərəkət edib-etmədiyini də qiymətləndirin.

Təmirin məqsədi

EpoxPower sərt birləşmə tələb edən quru çatların təmiri üçündür. CrackFlex elastik sızdırmazlıq təmin edir. Təzyiqli su olduqda əvvəlcə sızmanı WaterStopper ilə dayandırın, sonra CrackFlex ilə əsas sızdırmazlığı yerinə yetirin.

Material seçimi və tətbiq şərtləri →

Addım 1 / 11 · Çatın yoxlanması

Əvvəlcə təmirin məqsədini müəyyən edin

Üç işi fərqləndirin: sızmanın müvəqqəti dayandırılması, çatın davamlı sızdırmazlığı və qüvvələrin ötürülməsinin bərpası. Hər biri fərqli material seçimi və fərqli nəticə qiymətləndirməsi tələb edir. Güclü su axını zamanı sızmanın dayandırılması əsas sızdırmazlıqdan əvvəl ilk mərhələ ola bilər.

Çatın səbəbini müəyyən etməyə çalışın və həmin səbəbin hələ də təsir edib-etmədiyini yoxlayın. Çatın doldurulması özlüyündə onun yaranma səbəbini aradan qaldırmır. Çat hərəkət edirsə, sızdırmazlıq gözlənilən hərəkət zamanı qorunmalıdır. Məqsəd sərt birləşmədirsə, həllin seçimi konstruktiv təmirin tələblərindən irəli gəlməlidir.

Material seçməzdən əvvəl nəyi yoxlamalı

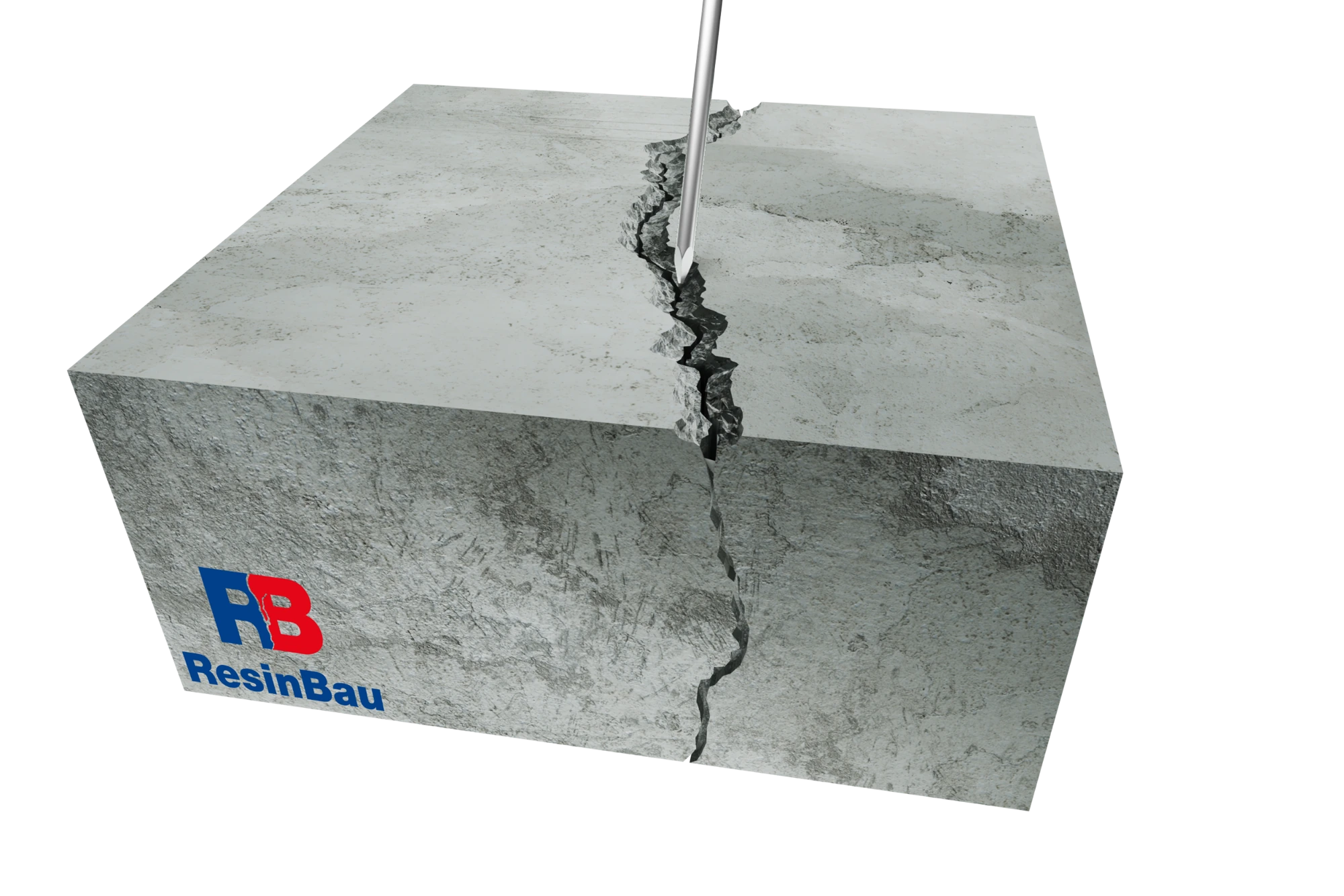

Çatın gedişini və enini bir neçə nöqtədə, elementin qalınlığını və səthinə çıxışı qeyd edin. Su şəraitini müəyyən edin: quru, daimi nəm, vaxtaşırı nəm və ya aktiv su axını olan çat. Sızma varsa, onun intensivliyini və zamanla dəyişib-dəyişmədiyini qiymətləndirin.

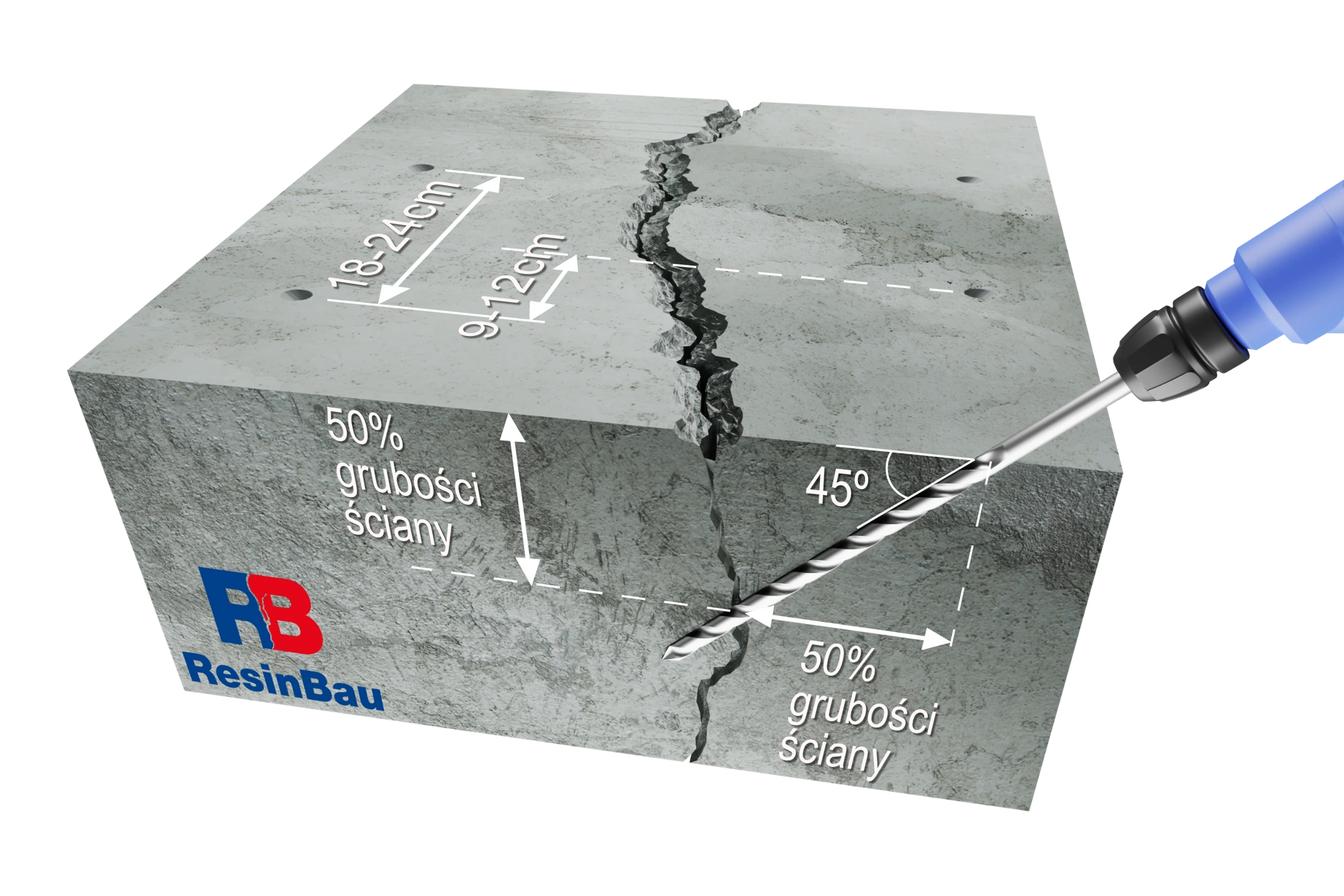

Çatın eninin dəyişib-dəyişmədiyini yoxlayın. Kənarlarındakı betonun vəziyyətini, çirki və boş parçaları qiymətləndirin. Qazma dəliklərini planlaşdırarkən armaturun yerini nəzərə alın. Bir neçə sınaq nöqtəsi bütün hissədə işə başlamazdan əvvəl çata çatmağı və materialın keçidini yoxlamağa imkan verəcək.

Su, çatın hərəkəti və qatran seçimi

CrackFlex kimyəvi yolla bərkiyir və reaksiya üçün suya ehtiyac duymur, buna görə quru və vaxtaşırı quruyan çatların sızdırmazlığı üçün də uyğundur. WaterStopper və EasyInject su ilə reaksiyaya girir. HydroGum da su ilə təmas tələb edir; quru çatlara məhsul texnologiyasına uyğun olaraq su ilə 1:1 nisbətində ikikomponentli sistemdə vurula bilər.

Hərəkət edən çatda sızdırmazlıq materialının deformasiya qabiliyyəti və yapışmanı saxlaması vacibdir. Materialın qırılma anındakı uzanması təkbaşına bütün təmirin icazə verilən hərəkətini müəyyən etmir. EpoxPower sərt birləşmə yaradır və CrackFlex ilə elastik sızdırmazlıqdan fərqli məqsədə xidmət edir.

Material çatın daxilində nə etməlidir?

Məqsədi seçin və materialdan hansı funksiyanı gözlədiyinizi yoxlayın.

Çatın sızdırmazlığı — funksional sxemFunksional sxem · çatın kəsiyi

Davamlı sızdırmazlıq

Məqsəd davamlı sızdırmazlıqdır. Hərəkət edən çatda material yapışmanı saxlamalı və təmir üçün nəzərdə tutulan həddə çatla birlikdə deformasiya etməlidir.

Sızmanın müvəqqəti dayandırılması, davamlı sızdırmazlıq və qüvvələrin ötürülməsinin bərpası üç fərqli təmir məqsədidir.

Təmirin məqsədinə və şəraitinə uyğun material seçimi

Təmirin məqsədinə, suyun mövcudluğuna və çatın hərəkətinə uyğun material seçin. Sonra texniki məlumat vərəqində tətbiq şərtlərini yoxlayın və icra üsulunu sınaq hissəsində təsdiqləyin.

Müəyyən edilmiş vəziyyətSeçim istiqamətiNə təsdiqlənməlidir
Quru, sabitləşmiş çat; sərt birləşmə tələb olunurEpoxPower epoksid qatranıYapışma, səthin vəziyyəti, sistem üçün icazə verilən nəmlik və konstruktiv tələblər.
Quru, nəm və ya yaş çat; elastik sızdırmazlıqİkikomponentli PU qatranı CrackFlexHərəkət həddi və yapışma; təzyiqli su olduqda sızmanı əvvəlcədən dayandırma ehtiyacı.
Güclü su axını; sızmanın müvəqqəti dayandırılmasıWaterStopper — ilkin mərhələ üçün hidroaktiv köpükSuyun çatması, sınaqda reaksiya və sonrakı əsas inyeksiyanın mümkünlüyü.
Nəm zona; sızdırmazlıq köpüyü ilə doldurmaBirkomponentli PU qatranı EasyInjectReaksiya şərtləri və davamlı sızdırmazlıq üçün ikinci mərhələyə ehtiyac.
Yaş çat və ya nəzarətli su vurulan quru çatBirkomponentli PU qatranı HydroGumReaksiya üçün su ilə təmas lazımdır; quru çatlarda 2K sistem, su ilə 1:1 nisbəti və uyğun avadanlıq.
Kiçik su yolları; gelləşmənin tənzimlənməsi lazımdırAkril gel AcrylGel + Polymerİstismar rütubəti, həcm dəyişiklikləri, polimerli və ya sulu variant və sistemə uyğun nasos.

Materialın və avadanlığın hazırlanması

Qarışdırmazdan əvvəl komponentlərin nisbətlərini, icazə verilən temperaturu və materialın iş vaxtını yoxlayın. Qarışığın istifadə müddətini reaksiya və tam bərkimə vaxtından fərqləndirin. İstifadə müddəti bitənədək vura biləcəyiniz qədər material hazırlayın.

Nasosu və vurulma üsulunu məhsula uyğun seçin. Su ilə HydroGum, su və ya polimerlə AcrylGel üçün seçilmiş texnologiya variantına əməl edin. Müxtəlif dəstlər arasında nisbətləri və parametrləri köçürməyin.

İşə başlamazdan əvvəl təmizləyici vasitəni də hazırlayın və fasilələrdə avadanlığın yuyulmasını planlaşdırın. Fərdi mühafizə və komponentlərlə davranış tələblərini SDS təhlükəsizlik məlumat vərəqlərində tapa bilərsiniz.

Aktiv sızma və hərəkət edən çat

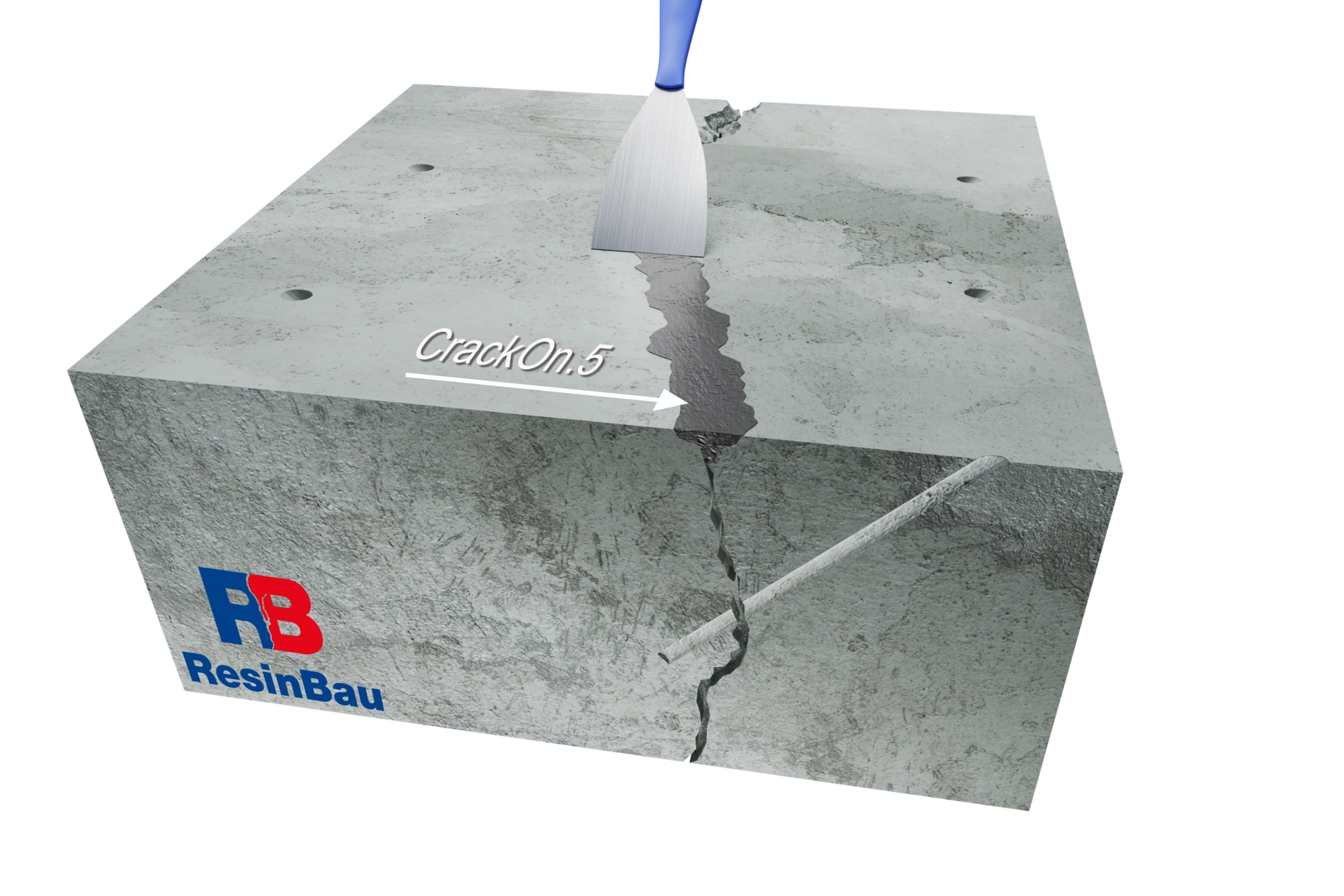

Güclü su axını sızdırmazlığın yerinə yetirilməsini çətinləşdirirsə, əvvəlcə sızmanı WaterStopper ilə dayandırın. Sonra elastik sızdırmazlıq yaradan CrackFlex ilə əsas inyeksiyanı aparın. İlk mərhələdən sonra suyun dayanması bütün təmirin başa çatması demək deyil.

İkinci mərhələdən əvvəl materialın yenidən vurulma imkanını və pakerlər arasındakı keçidini yoxlayın. Növbəti inyeksiyanın vaxtını istifadə olunan sistemə və iş şəraitinə uyğunlaşdırın. Həllin davamlılığı çatın səbəbinin və hərəkət həddinin araşdırılmasından da asılıdır.

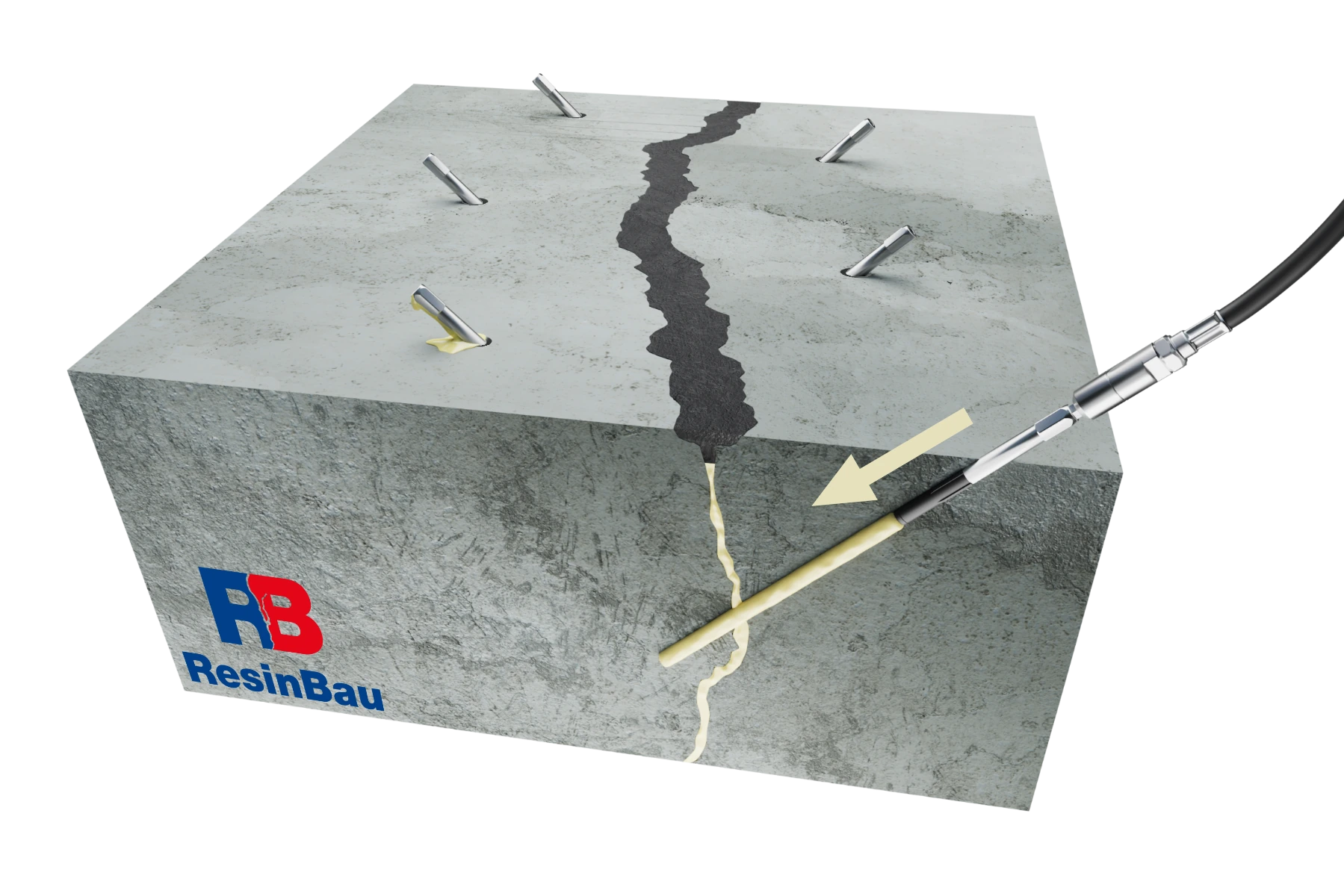

Vurulma zamanı nəyi müşahidə etməli

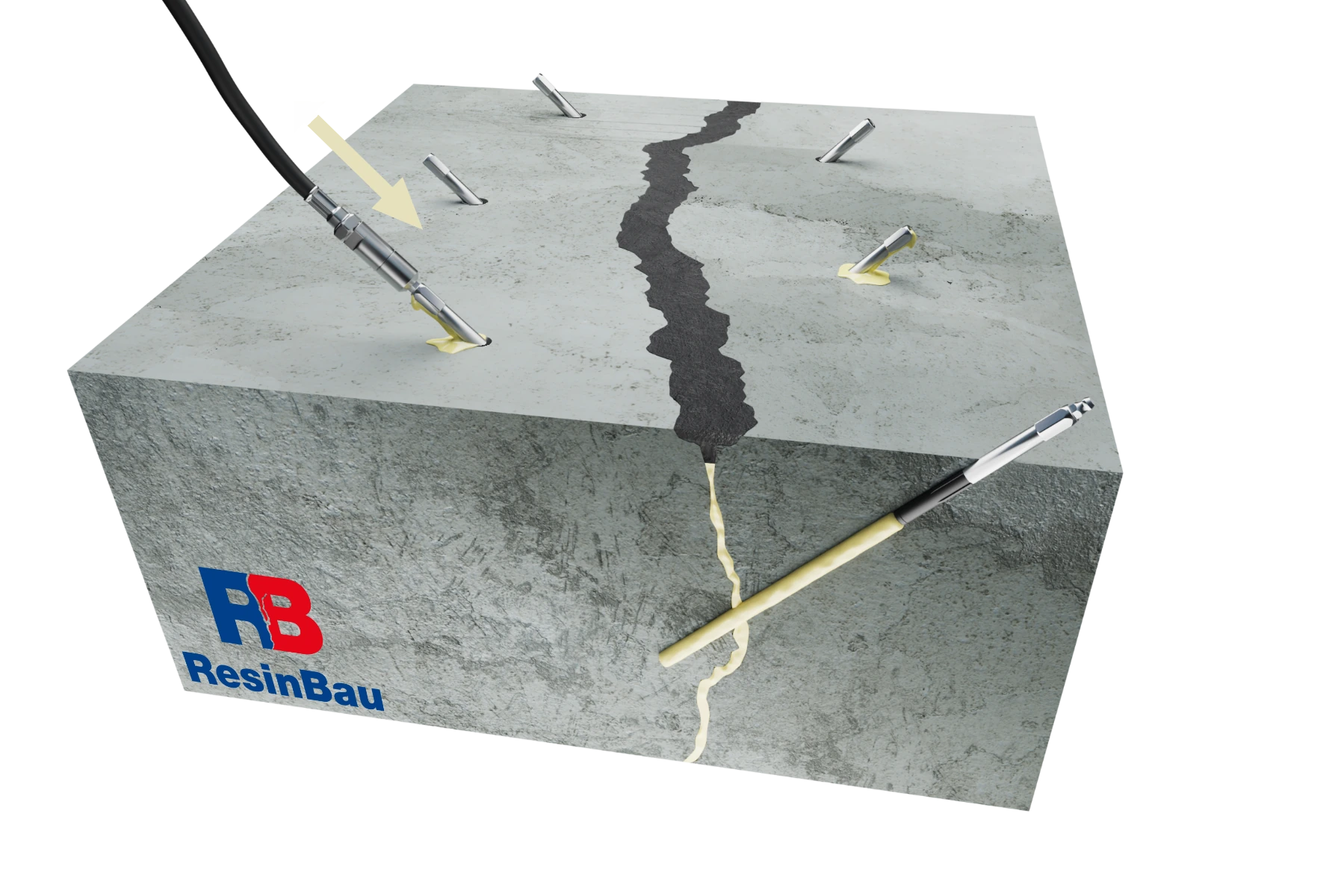

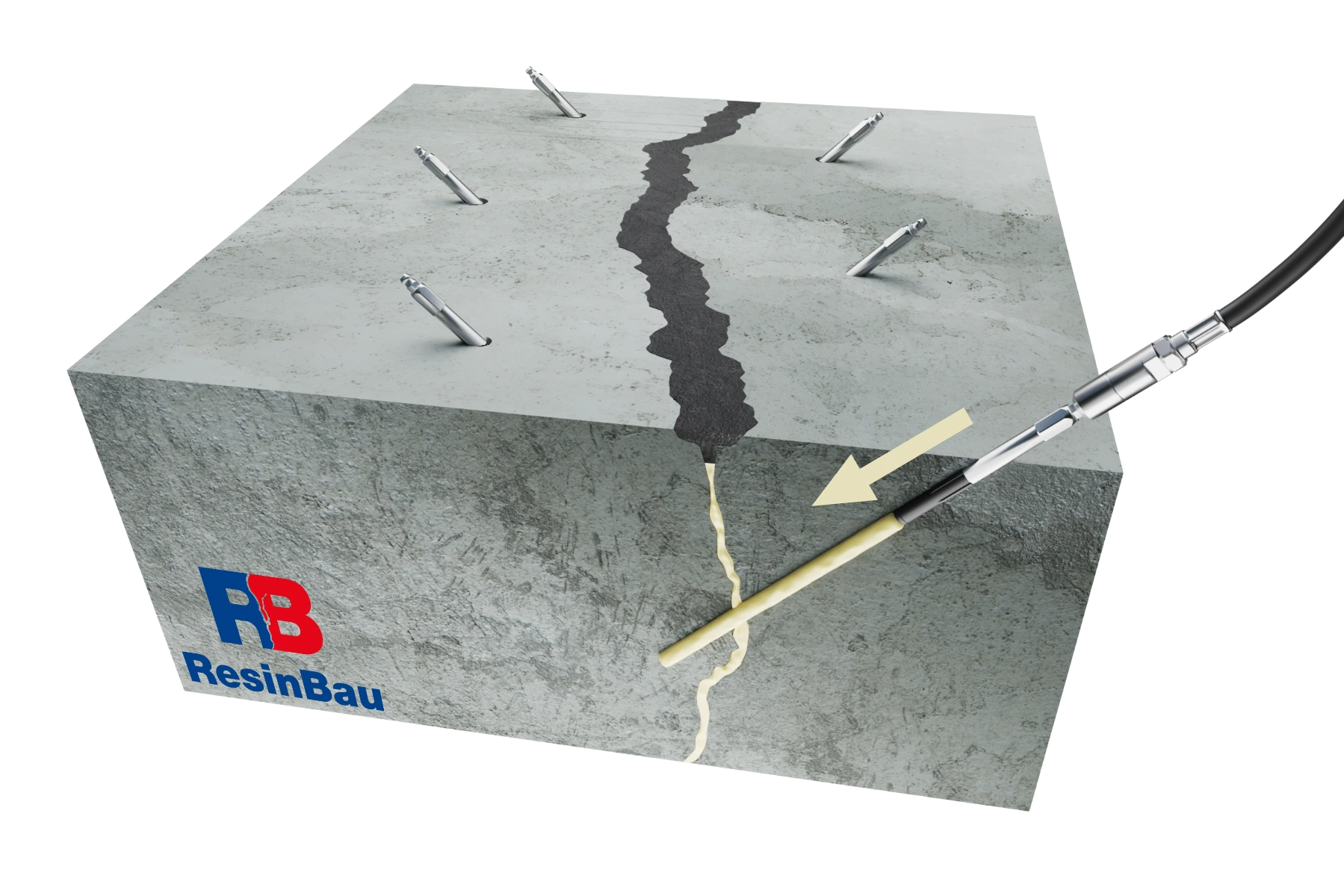

Qatranın növbəti pakerlərə keçməsini, çatın üzündəki çıxışları və material sərfini müşahidə edin. Keçid olmadan təzyiqin qəfil artması tıxanmanı və ya çata çatmayan dəliyi göstərə bilər. Görünən irəliləyiş olmadan böyük qəbul materialın təmir olunan hissədən kənara axmasını göstərə bilər.

Qeyri-adi davranış zamanı vurulmanı dayandırın və səbəbi yoxlayın. Dolmanı yalnız manometr göstəricisinə əsasən qiymətləndirməyin. Aralarında keçid müşahidə edilən nöqtələri, əlavə inyeksiya və ya əlavə araşdırma tələb edən yerləri qeyd edin.

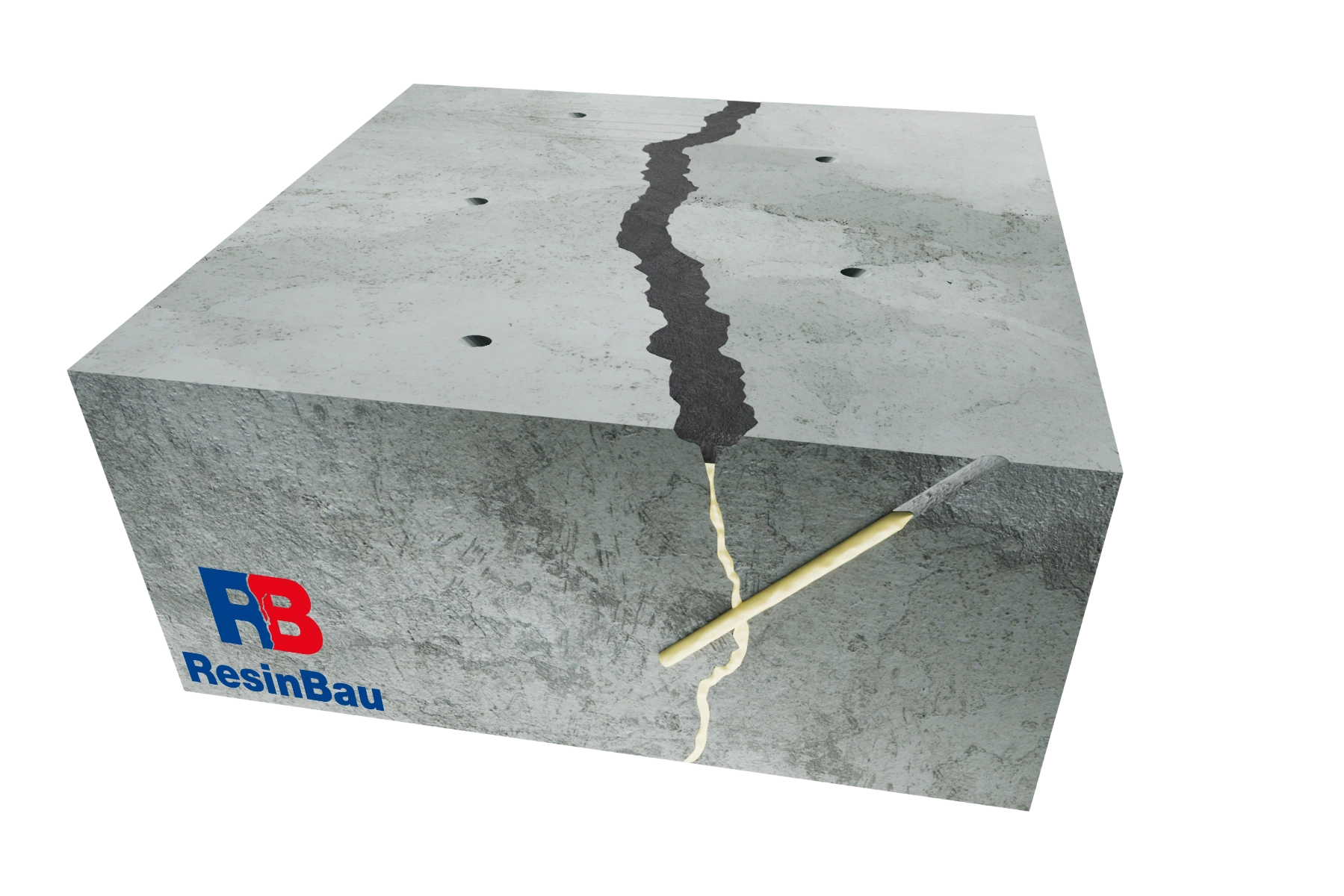

Təmirin nəticəsini necə yoxlamalı

Material bərkidikdən sonra təmir olunmuş çatı və ətrafını yoxlayın. Sızdırmazlıq işində istismar zamanı yaranan su təzyiqi altında suyun yenidən görünüb-görünmədiyini yoxlayın. Sızma vaxtaşırı olubsa, həmin şərait yenidən yarandıqda təkrar nəzarət edin.

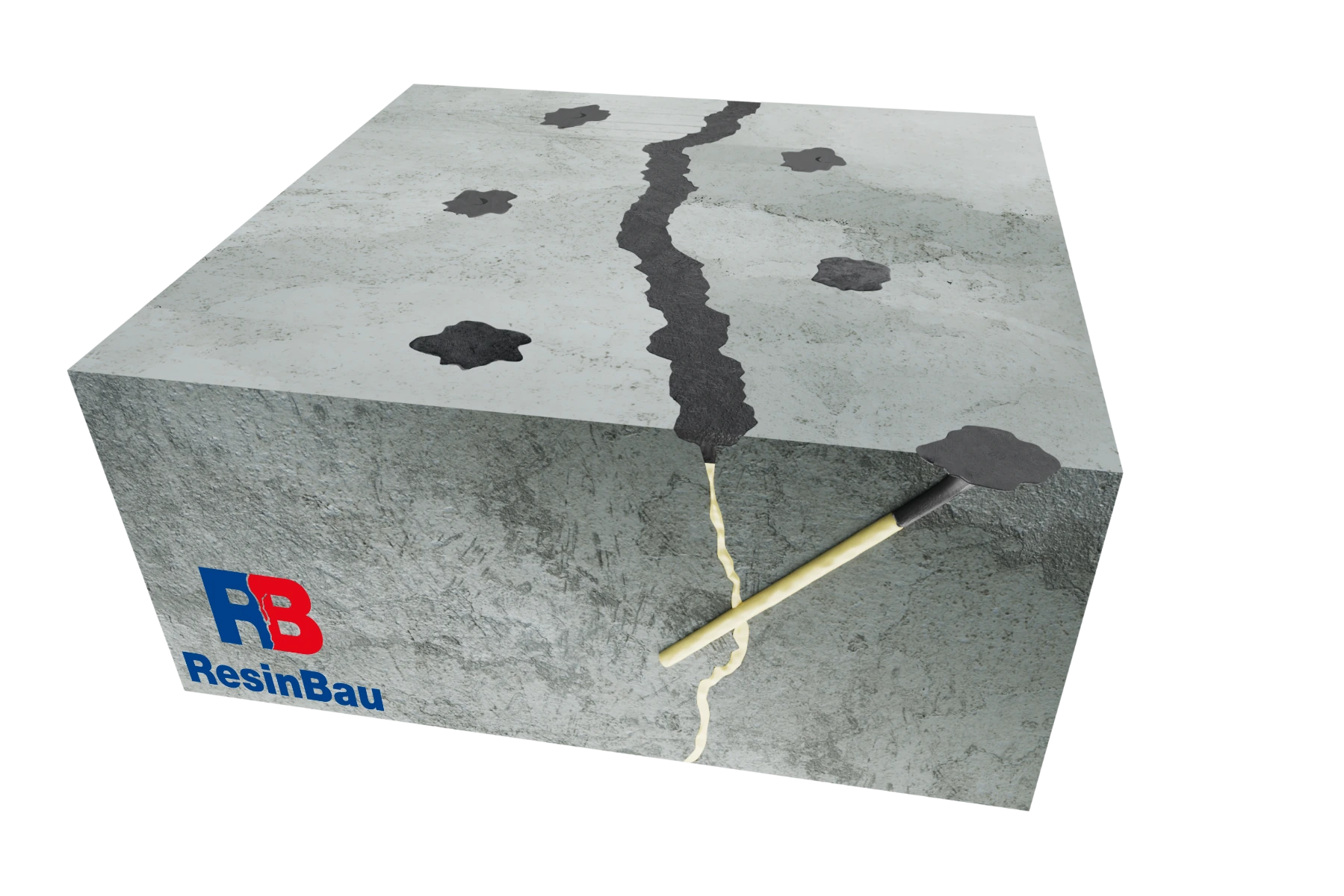

Konstruktiv təmirdə tələb olunan dolmanı və birləşməni layihəyə uyğun təsdiqləyin. İstifadə olunmuş materialın, qazma sxeminin, sərfin və müşahidə edilmiş keçidlərin qeydini saxlayın. Dolması təsdiqlənə bilməyən yerləri işarələyin.

Sənədlər və alətlər

Materialın xüsusiyyətlərini və məhdudiyyətlərini onun texniki məlumat vərəqində yoxlayın. Təhlükəsiz iş qaydaları müvafiq təhlükəsizlik məlumat vərəqindən və avadanlığın təlimatından irəli gəlir.

Təhlükəsizlik məlumat vərəqi lazımdır? Bizimlə əlaqə saxlayın. SDS vərəqi istəyin →
