Mai întâi stabilește scopul reparației
Distinge trei sarcini: oprirea temporară a scurgerii, etanșarea durabilă a fisurii și refacerea transmiterii forțelor. Fiecare necesită altă selectare a materialului și altă evaluare a rezultatului. La aflux intens de apă, oprirea scurgerii poate fi prima etapă înainte de etanșarea principală.
Încearcă să stabilești cauza fisurării și verifică dacă încă acționează. Simpla umplere a fisurii nu elimină cauza apariției ei. Dacă fisura se mișcă, etanșarea trebuie să își păstreze etanșeitatea la mișcarea prevăzută. Când scopul este solidarizarea rigidă, selectarea soluției trebuie să rezulte din cerințele reparației structurale.
Ce trebuie verificat înainte de alegerea materialului

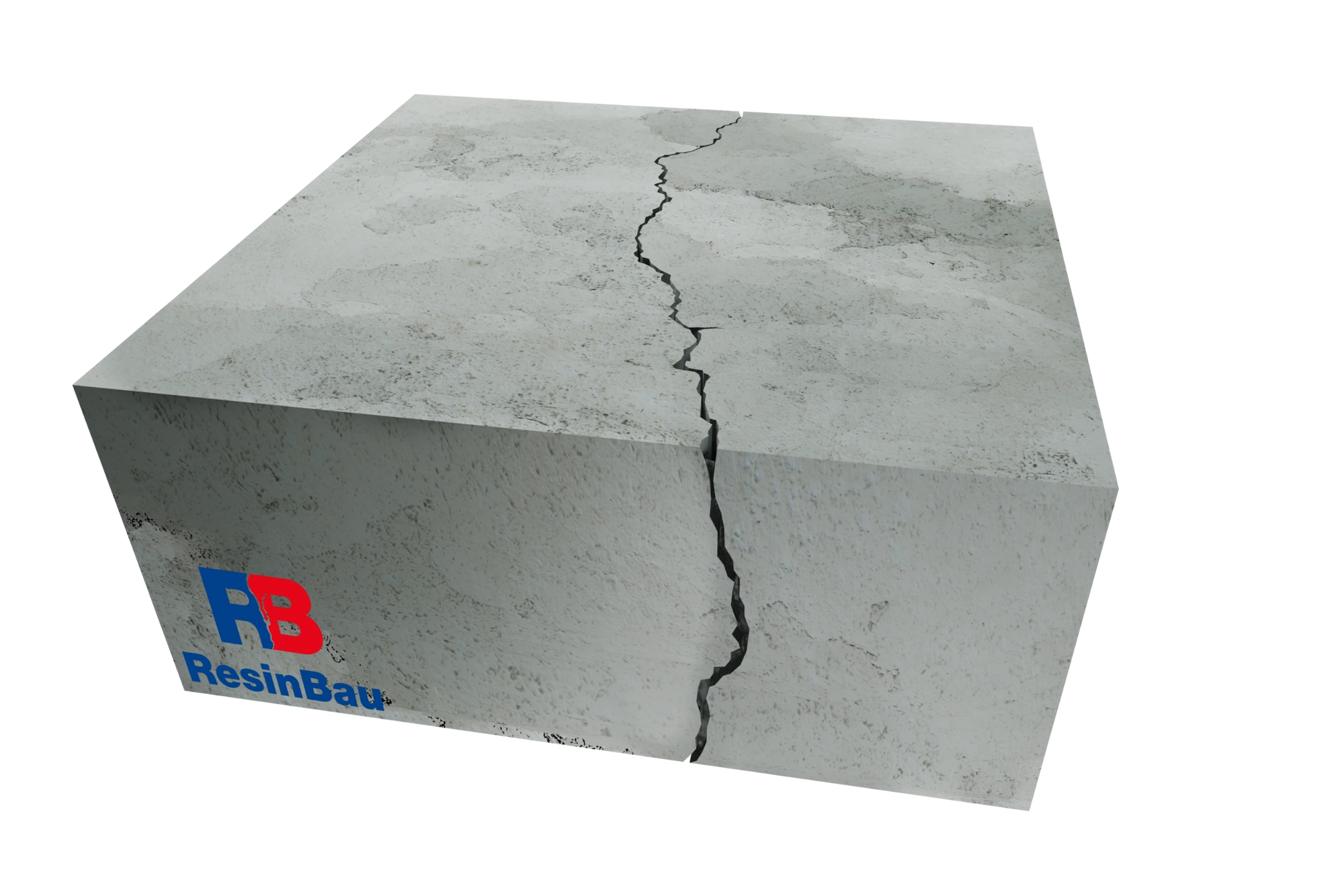

Înregistrează traseul și lățimea fisurii în mai multe puncte, grosimea elementului și accesul la suprafața lui. Stabilește condițiile de apă: fisură uscată, permanent umedă, periodic umedă sau cu aflux activ de apă. În cazul unei scurgeri, evaluează intensitatea ei și dacă se schimbă în timp.

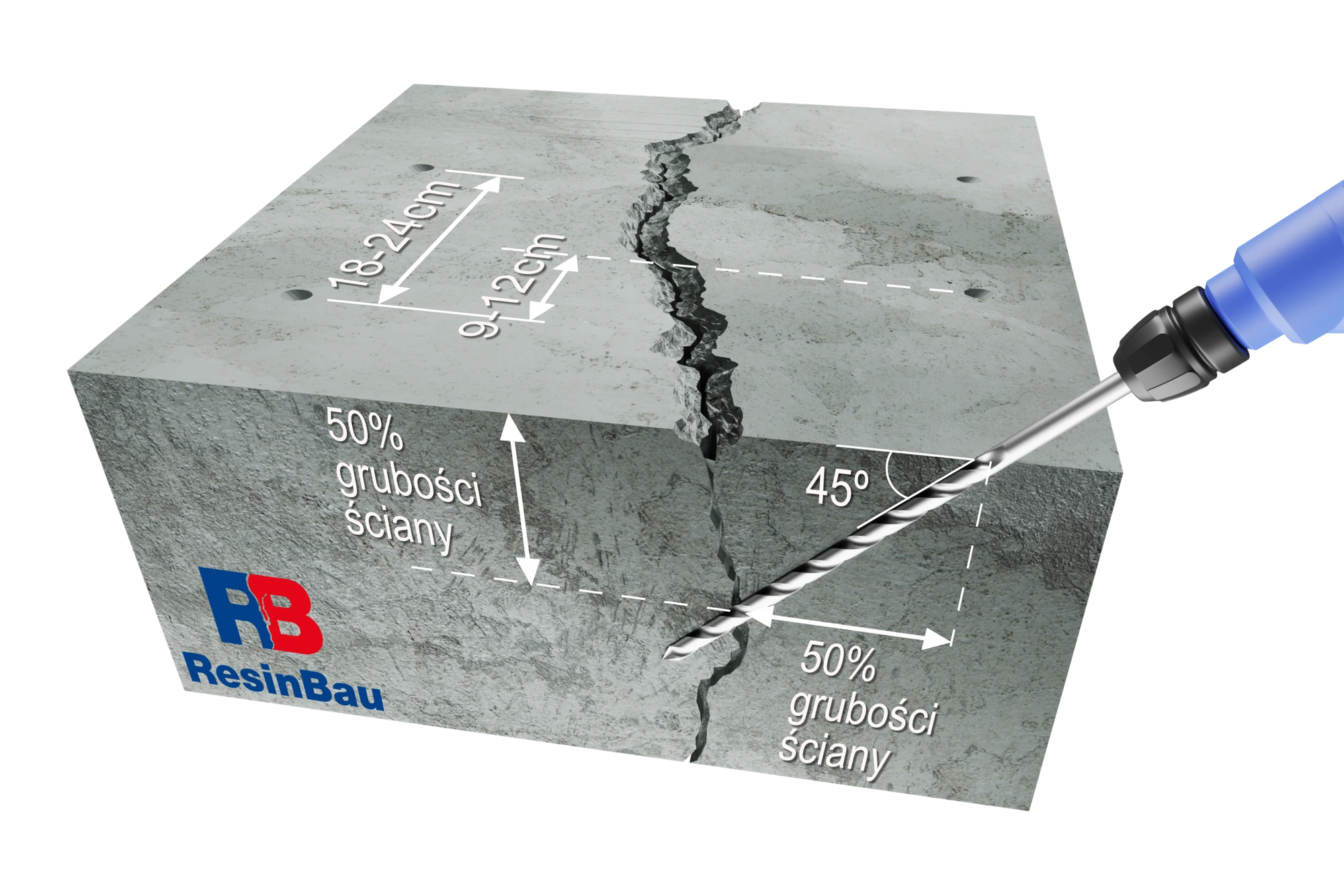

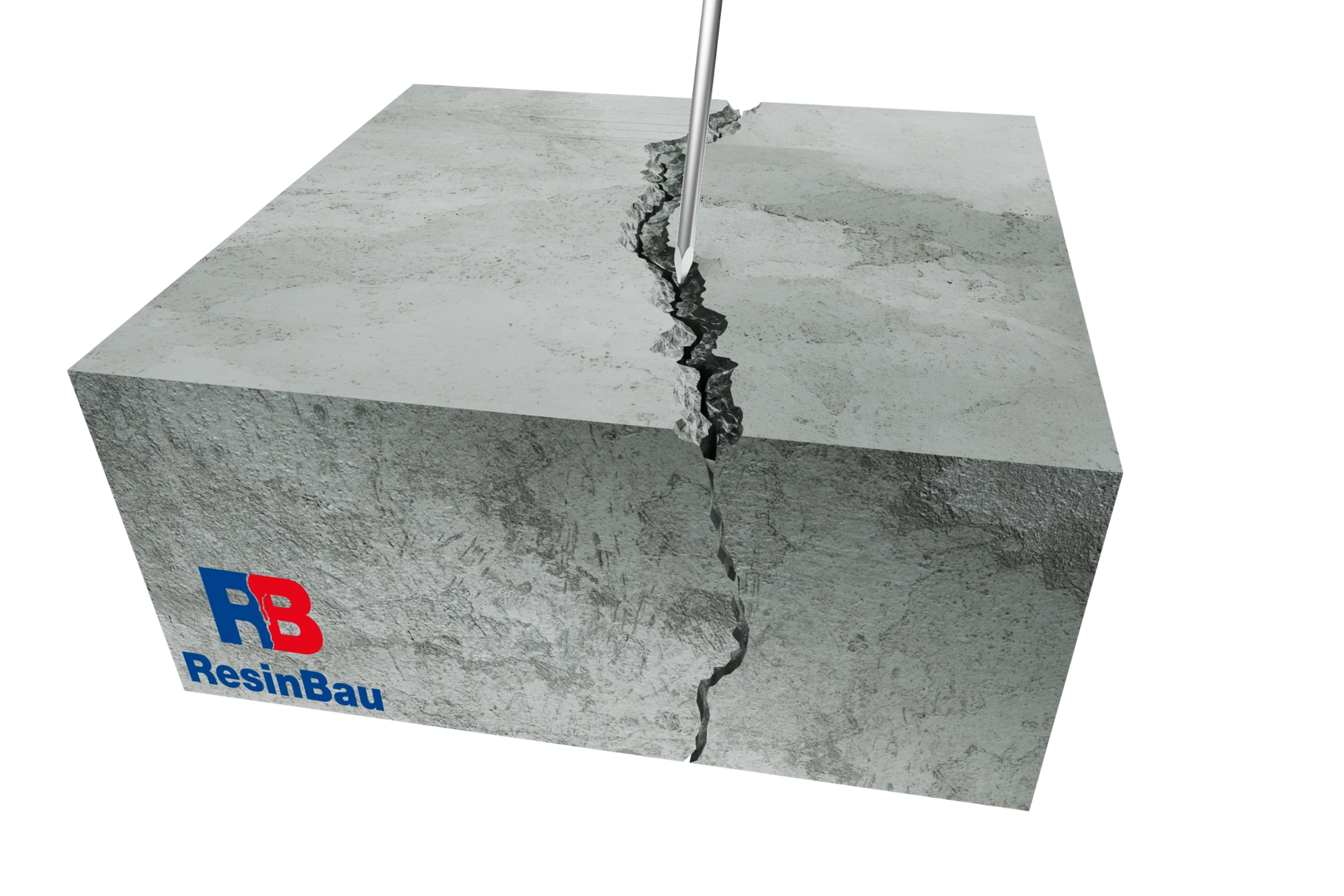

Verifică dacă lățimea fisurii se modifică. Evaluează starea betonului la marginile ei, impuritățile și fragmentele desprinse. La planificarea forajelor, ține cont de poziția armăturii. Câteva puncte de probă permit verificarea atingerii fisurii și trecerii materialului înainte de începerea lucrului pe întregul tronson.
Apa și mișcarea fisurii în raport cu selectarea rășinii
CrackFlex face priză chimic și nu necesită apă pentru reacție, de aceea este potrivit și pentru etanșarea fisurilor uscate și a celor care se usucă periodic. WaterStopper și EasyInject reacționează cu apa. HydroGum necesită de asemenea contact cu apa; pentru fisuri uscate poate fi injectat în sistem bicomponent cu apă în proporție de 1:1, conform tehnologiei produsului.
La o fisură în mișcare, contează capacitatea etanșării de a se deforma și de a păstra aderența. Alungirea materialului la rupere singură nu stabilește mișcarea admisibilă a întregii reparații. EpoxPower formează o legătură rigidă și servește altui scop decât etanșarea elastică cu CrackFlex.
Ce rol trebuie să aibă materialul în fisură?
Selectează scopul și verifică ce funcție aștepți de la material.
Etanșare durabilă
Scopul este etanșeitatea durabilă. La o fisură în mișcare, materialul trebuie să păstreze aderența și să se deformeze împreună cu fisura în intervalul prevăzut pentru reparație.
Oprirea temporară a scurgerii, etanșarea durabilă și refacerea transmiterii forțelor sunt trei scopuri diferite ale reparației.
Selectarea materialului pentru scopul și condițiile reparației
Alege materialul corespunzător scopului reparației, prezenței apei și mișcării fisurii. Apoi verifică condițiile de utilizare în fișa tehnică și confirmă modul de execuție pe un tronson de probă.
| Situația identificată | Direcția selectării | Ce trebuie confirmat |
|---|---|---|
| Fisură uscată, stabilizată; este necesară o legătură rigidă | Rășină epoxidică EpoxPower | Aderența, starea suprafeței, umiditatea admisă pentru sistem și cerințele structurale. |
| Fisură uscată, umedă sau udă; etanșare elastică | Rășină PU bicomponentă CrackFlex | Intervalul mișcării și aderența; în cazul apei sub presiune, necesitatea opririi prealabile a scurgerii. |
| Aflux intens de apă; oprirea temporară a scurgerii | WaterStopper — spumă hidroactivă pentru etapa preliminară | Accesul apei, reacția la probă și posibilitatea injectării principale ulterioare. |
| Zonă umedă; umplere cu spumă de etanșare | Rășină PU monocomponentă EasyInject | Condițiile de reacție și necesitatea unei a doua etape de etanșare durabilă. |
| Fisură udă sau uscată cu introducere controlată de apă | Rășină PU monocomponentă HydroGum | Contactul cu apa necesar reacției; în fisuri uscate, sistem 2K cu apă 1:1 și echipament corespunzător. |
| Căi fine de apă; este necesară reglarea gelificării | Gel acrilic AcrylGel + Polymer | Umiditatea în exploatare, variațiile de volum, varianta cu polimer sau apă și pompa sistemului. |
Pregătirea materialului și echipamentului
Înainte de amestecare, verifică proporțiile componentelor, temperatura admisă și timpul de lucru al materialului. Distinge durata de utilizare a amestecului de timpul de reacție și întărire completă. Pregătește atât material cât poți injecta înainte de sfârșitul duratei lui de utilizare.
Alege pompa și modul de injectare pentru produs. În cazul HydroGum cu apă și AcrylGel cu apă sau polimer, respectă varianta de tehnologie selectată. Nu transfera proporții sau parametri între seturi diferite.
Înainte de începerea lucrului, pregătește și agentul de curățare și planifică spălarea echipamentului în timpul pauzelor. Cerințele privind protecția personală și manipularea componentelor se găsesc în fișele cu date de securitate SDS.
Scurgere activă și fisură în mișcare
Dacă afluxul intens de apă împiedică executarea etanșării, oprește mai întâi scurgerea cu WaterStopper. Apoi execută injectarea principală cu CrackFlex, care formează o etanșare elastică. Oprirea apei după prima etapă nu înseamnă încheierea întregii reparații.
Înainte de a doua etapă, verifică posibilitatea injectării ulterioare a materialului și trecerea lui între packere. Adaptează momentul injectării următoare la sistemul utilizat și condițiile de lucru. Durabilitatea soluției depinde și de identificarea cauzei fisurării și a intervalului de mișcare a fisurii.

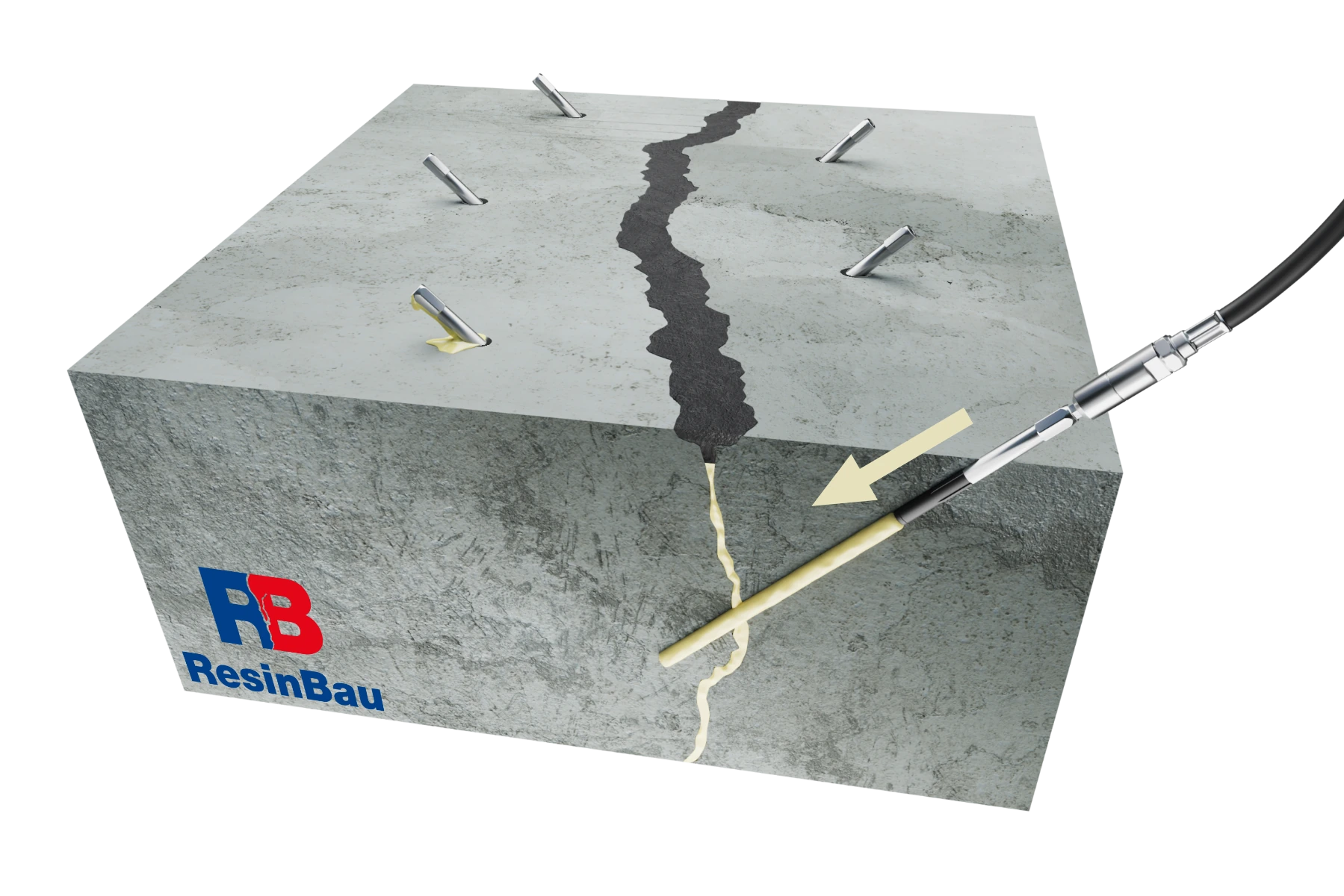

Ce trebuie urmărit în timpul injectării

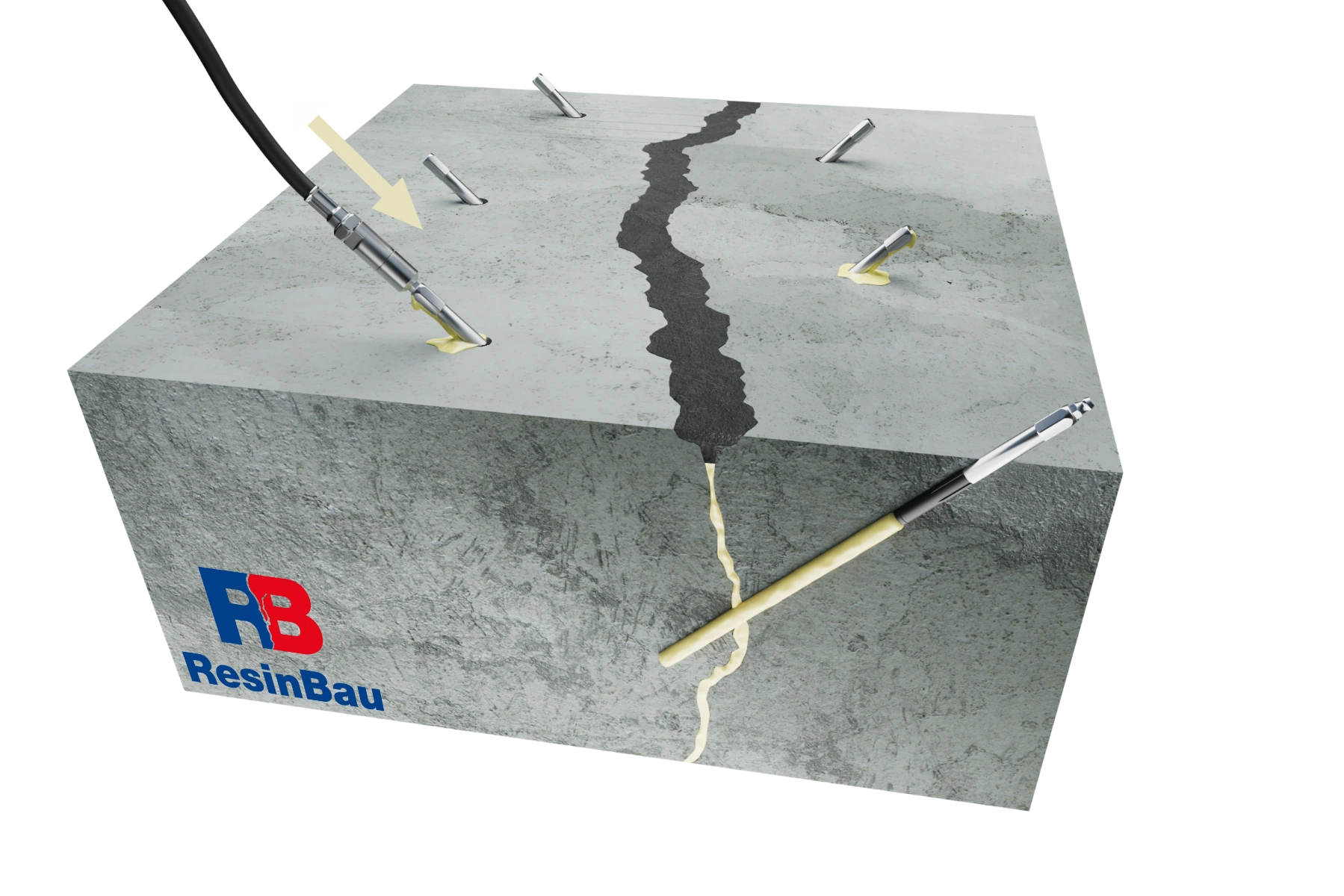

Urmărește trecerea rășinii la packerele următoare, scurgerile pe fața fisurii și consumul de material. O creștere bruscă a presiunii fără trecere poate indica blocarea sau un foraj care nu atinge fisura. Consumul mare fără progres vizibil poate însemna evacuarea materialului în afara tronsonului reparat.
La un comportament atipic, întrerupe injectarea și verifică cauza. Nu evalua umplerea doar pe baza indicației manometrului. Notează punctele între care s-a observat trecerea și locurile care necesită reinjectare de completare sau evaluare suplimentară.

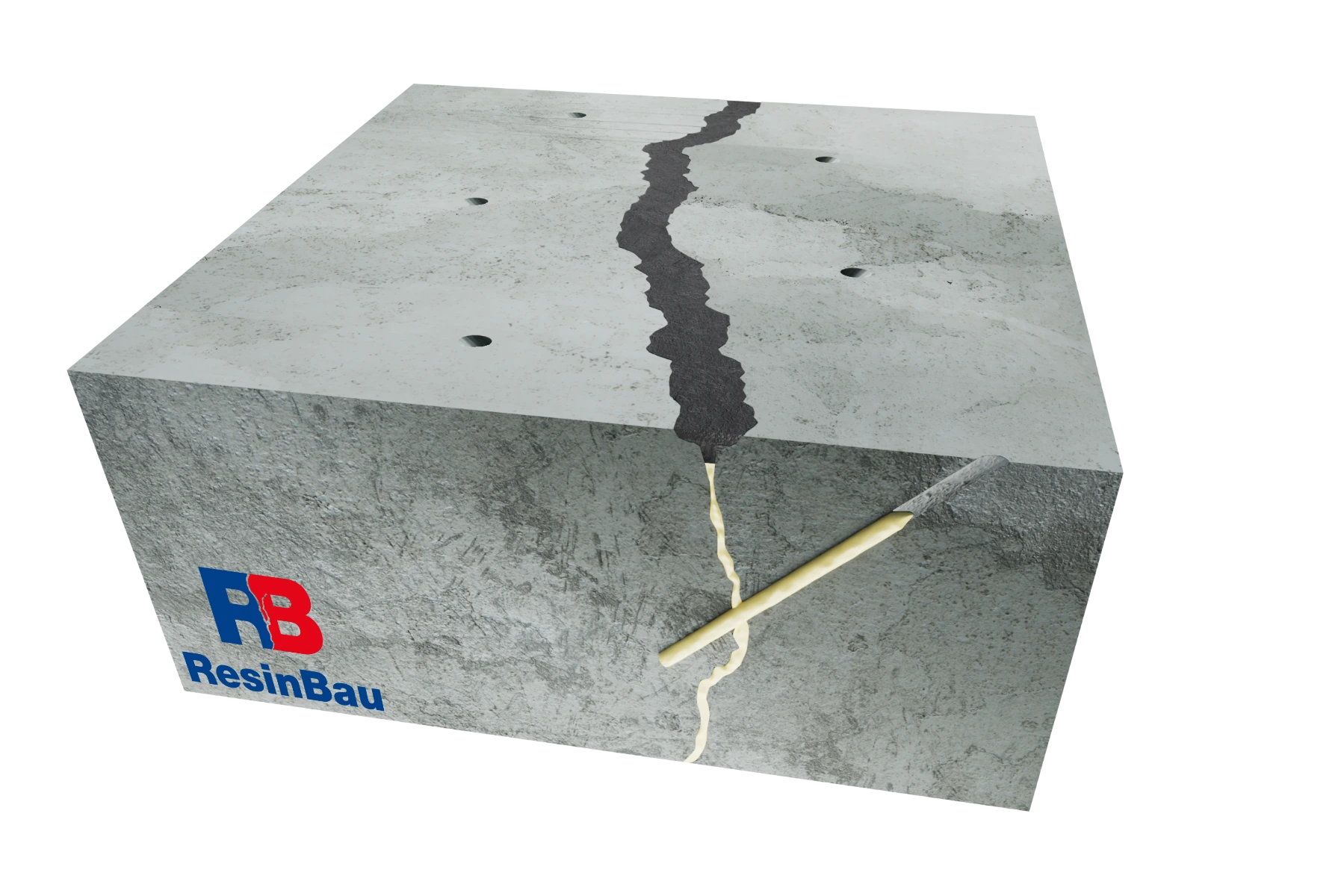

Cum se verifică rezultatul reparației
După întărirea materialului, controlează fisura reparată și împrejurimile ei. La etanșare, verifică dacă apa nu reapare la presiunea existentă în timpul exploatării. Dacă infiltrația era periodică, revino la control după reapariția acelor condiții.

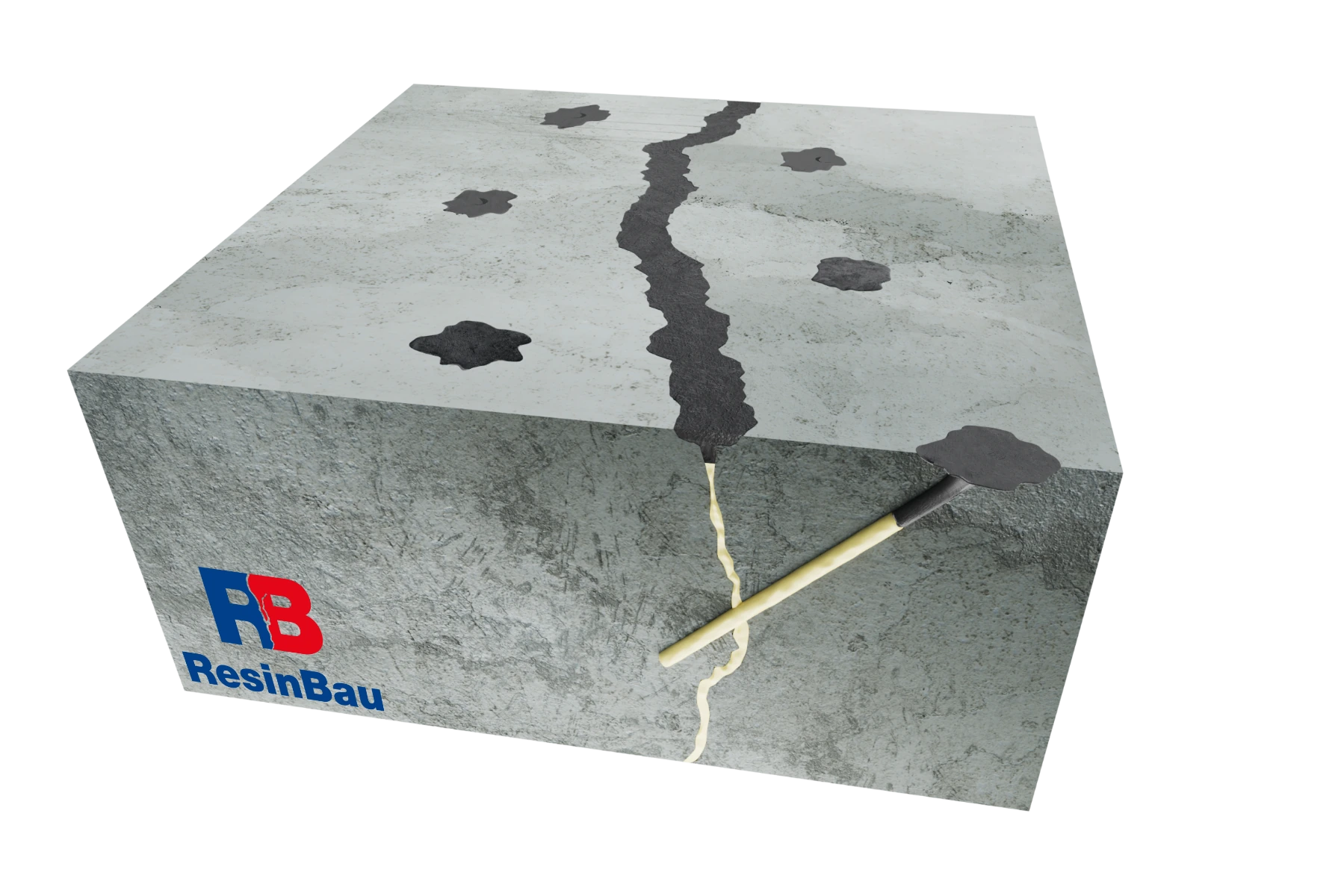

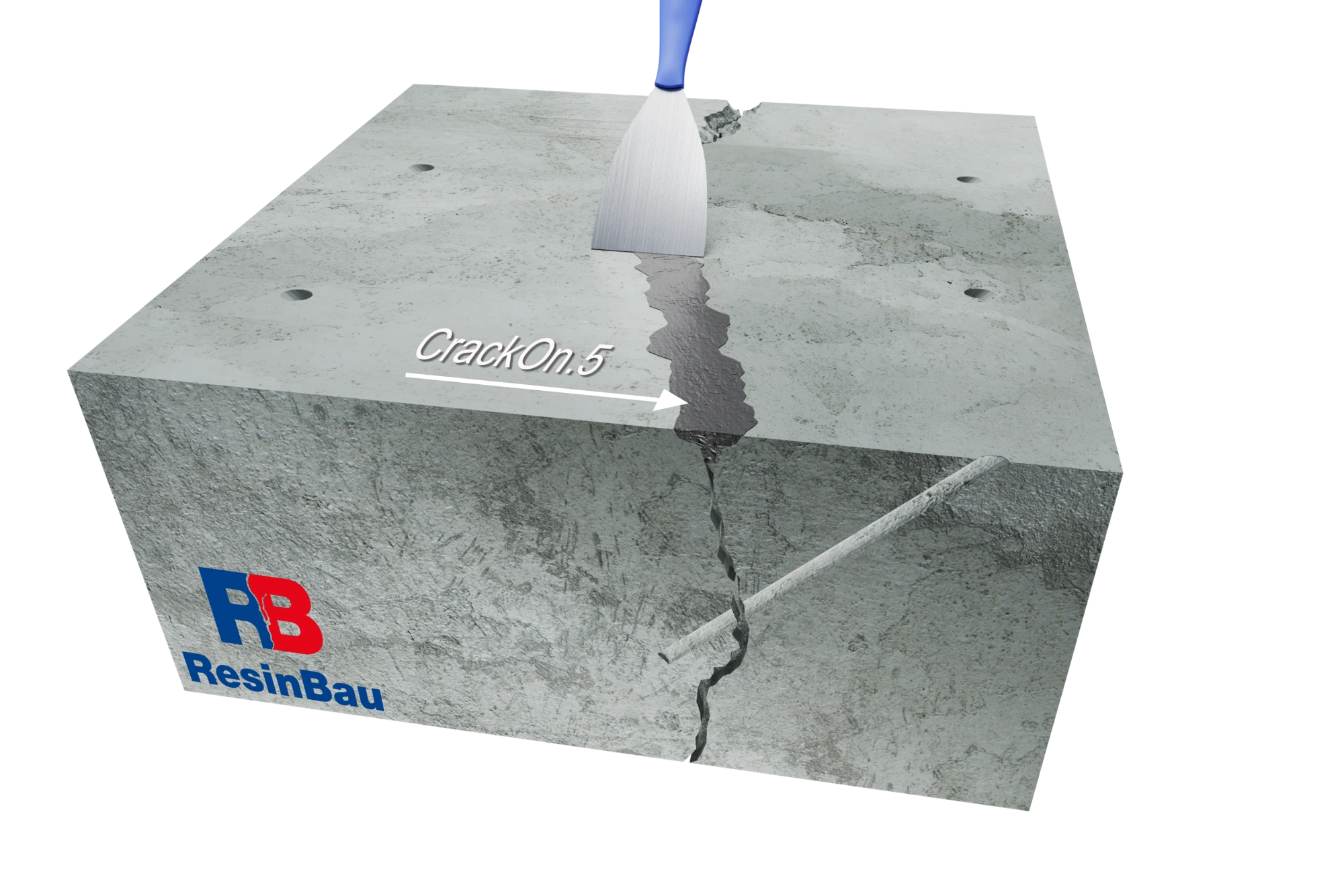

La o reparație structurală, confirmă umplerea și solidarizarea cerute conform proiectului. Păstrează înregistrarea materialului utilizat, a dispunerii forajelor, consumului și trecerilor observate. Marchează locurile a căror umplere nu a putut fi confirmată.
Documentație și instrumente
Verifică proprietățile și limitările materialului în fișa lui tehnică. Regulile de lucru în siguranță rezultă din fișa cu date de securitate corespunzătoare și din instrucțiunile echipamentului.
Ai nevoie de fișa cu date de securitate? Contactează-ne. Solicită fișa SDS →
