Najprije odredite cilj sanacije
Razlikujte tri zadatka: privremeno zaustavljanje curenja, trajno brtvljenje i obnova prijenosa sila. Svaki zahtijeva drugi odabir i procjenu. Pri snažnom dotoku zaustavljanje curenja može prethoditi glavnom brtvljenju.
Pokušajte utvrditi uzrok i je li još aktivan. Sama ispuna ne uklanja uzrok pukotine. Ako se zazor pomiče, brtvljenje mora ostati nepropusno pri očekivanom pomicanju. Za kruto povezivanje rješenje treba slijediti zahtjeve konstrukcijske sanacije.
Što provjeriti prije odabira materijala

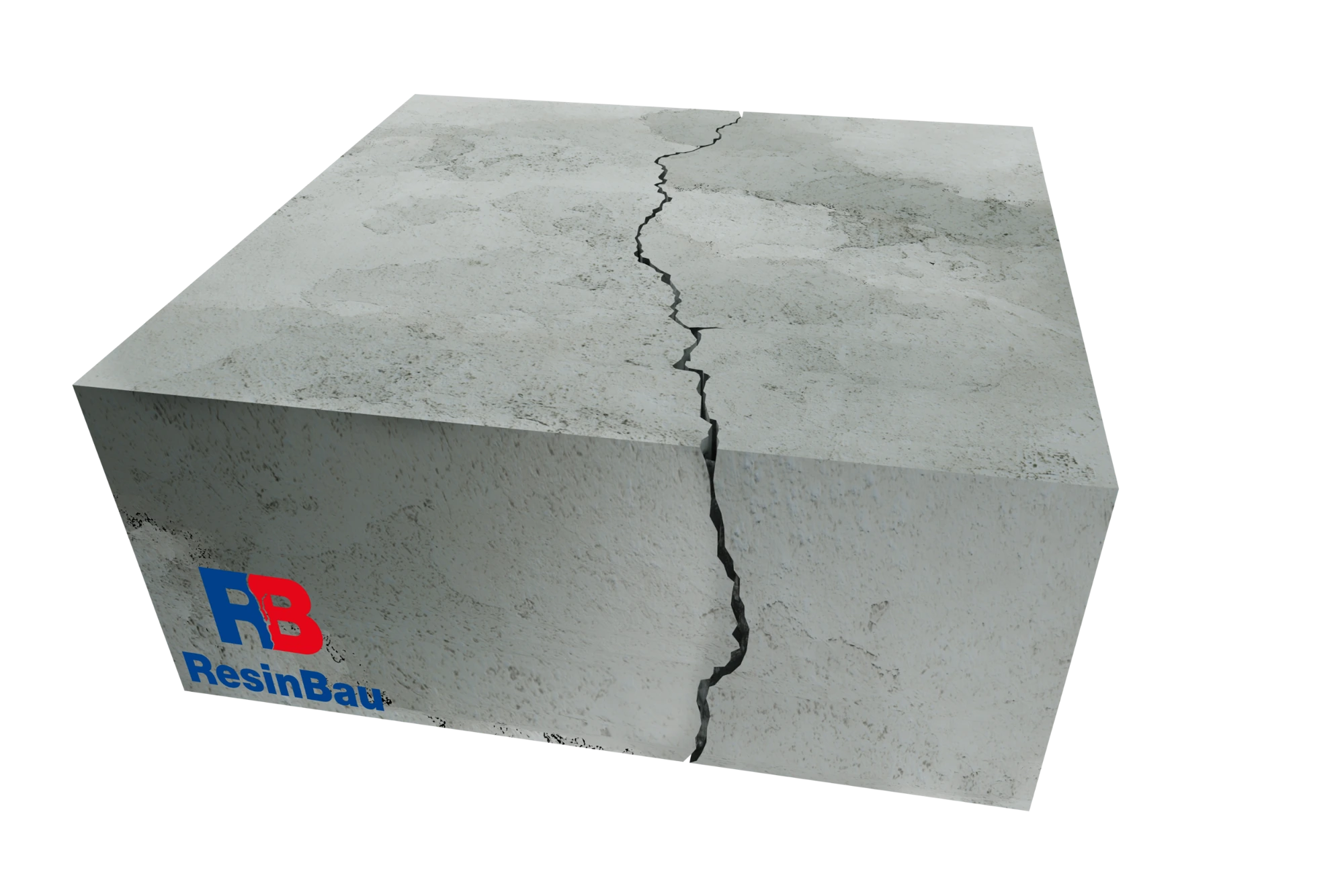

Zapišite put i širinu pukotine na više točaka, debljinu elementa i pristup površinama. Odredite vodene uvjete: suho, stalno ili povremeno vlažno ili aktivni dotok. Kod curenja procijenite intenzitet i promjene kroz vrijeme.

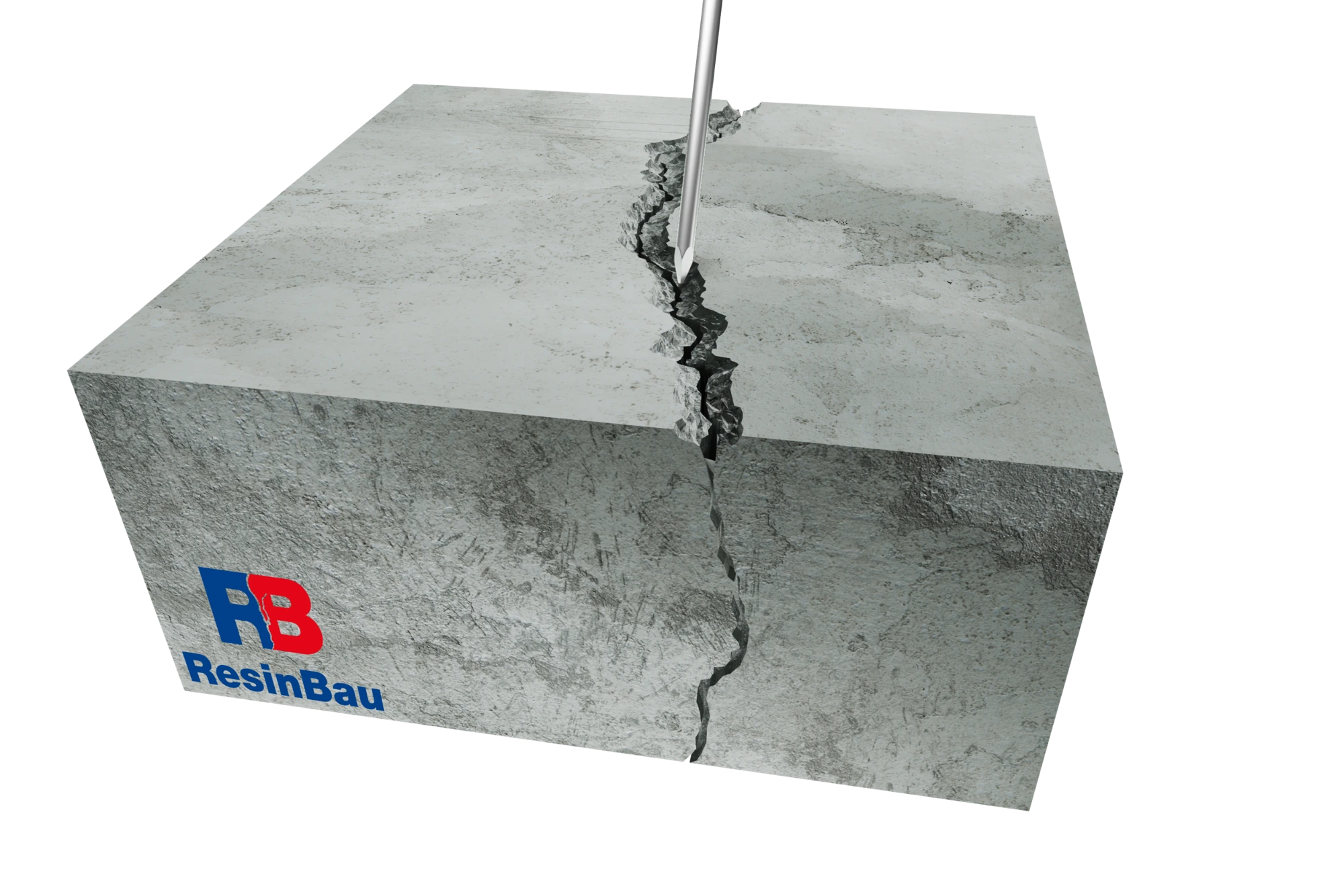

Provjerite mijenja li se širina. Procijenite beton uz rubove, nečistoće i labave dijelove. Pri planiranju bušotina uključite armaturu. Nekoliko probnih točaka provjerava pogodak i prolaz prije rada na cijelom dijelu.
Voda i pomicanje pukotine pri odabiru smole
CrackFlex veže kemijski i ne treba vodu pa je prikladan i za suhe i povremeno sušeće pukotine. WaterStopper i EasyInject reagiraju s vodom. HydroGum također zahtijeva vodu; za suhe pukotine može se dovoditi u dvokomponentnom sustavu s vodom u omjeru 1:1 prema tehnologiji proizvoda.
Kod aktivne pukotine važni su deformabilnost brtve i zadržavanje prionjivosti. Samo istezanje pri prekidu ne određuje dopušteno pomicanje cijele sanacije. EpoxPower daje krutu vezu i služi drukčijem cilju od elastičnog CrackFlex brtvljenja.
Što materijal treba raditi u pukotini?
Odaberite cilj i provjerite očekivanu funkciju materijala.
Trajno brtvljenje
Cilj je trajna vodonepropusnost. Kod aktivne pukotine materijal mora zadržati prionjivost i deformirati se zajedno s pukotinom u rasponu predviđenom za sanaciju.
Privremeno zaustavljanje curenja, trajno brtvljenje i obnova prijenosa sila tri su različita cilja.
Odabir materijala prema cilju i uvjetima sanacije
Odaberite materijal prema cilju, vodi i pomicanju pukotine. Zatim provjerite uvjete u tehničkom listu i potvrdite izvedbu na probnom dijelu.
| Utvrđena situacija | Smjer odabira | Što treba potvrditi |
|---|---|---|
| Suha, stabilizirana pukotina; potrebna kruta veza | Epoksidna smola EpoxPower | Prionjivost, stanje površine, dopuštena vlaga sustava i konstrukcijski zahtjevi. |
| Suha, vlažna ili mokra pukotina; elastično brtvljenje | Dvokomponentna PU smola CrackFlex | Raspon pomicanja i prionjivost; pri vodi pod tlakom potrebno je prethodno zaustaviti curenje. |
| Snažan dotok vode; privremeno zaustavljanje curenja | WaterStopper — hidroaktivna pjena za početnu fazu | Dostupnost vode, reakcija na probi i mogućnost glavnog injektiranja. |
| Vlažna zona; ispuna brtvenom pjenom | Jednokomponentna PU smola EasyInject | Uvjeti reakcije i potreba druge faze trajnog brtvljenja. |
| Mokra ili suha pukotina s kontroliranim dovodom vode | Jednokomponentna PU smola HydroGum | Voda za reakciju; u suhim pukotinama sustav 2K s vodom 1:1 i odgovarajuća oprema. |
| Sitni vodeni putovi; potrebno reguliranje geliranja | Akrilni gel AcrylGel + Polymer | Vlažnost tijekom uporabe, promjene volumena, varijanta s polimerom ili vodom i sustavna pumpa. |

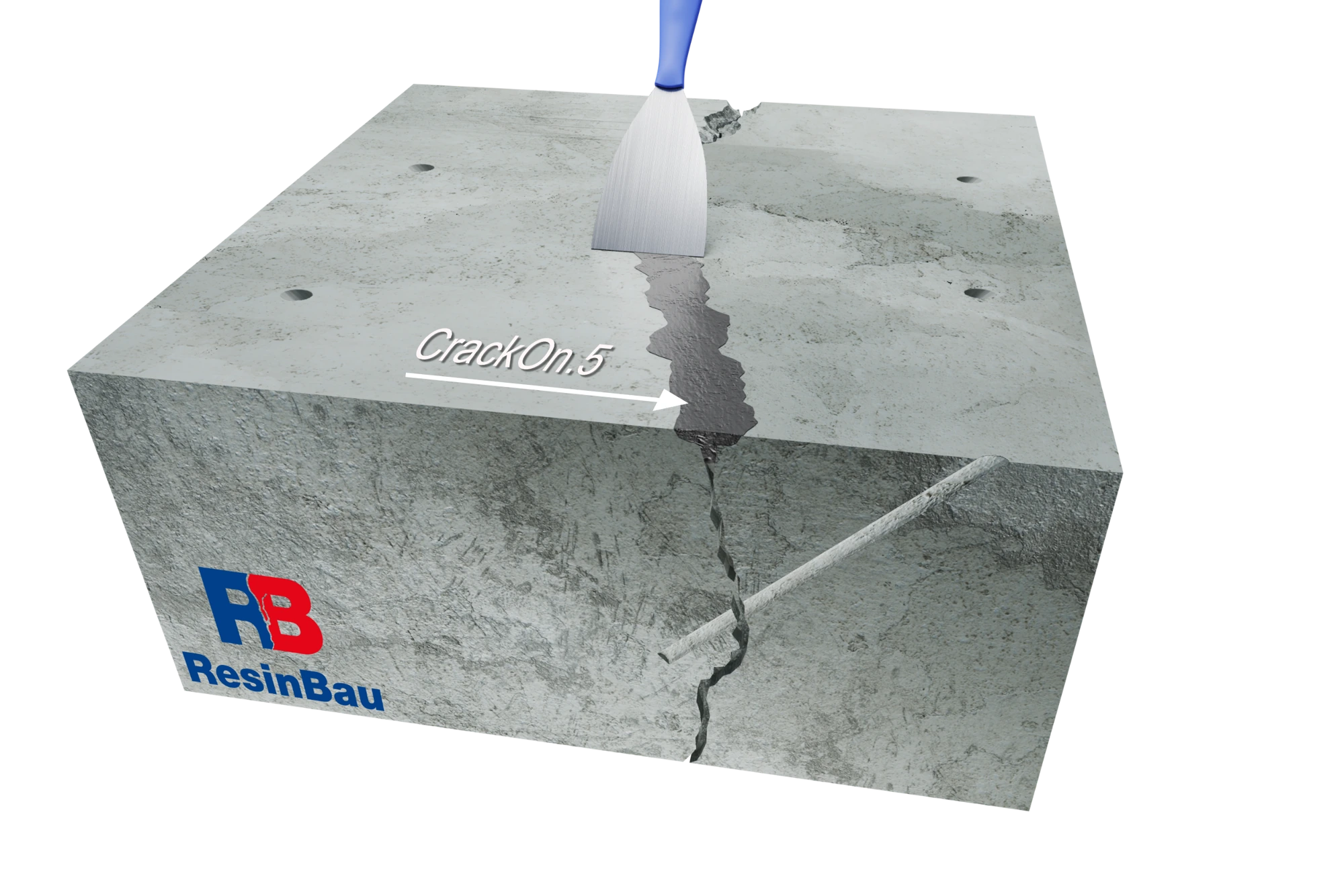

Priprema materijala i opreme

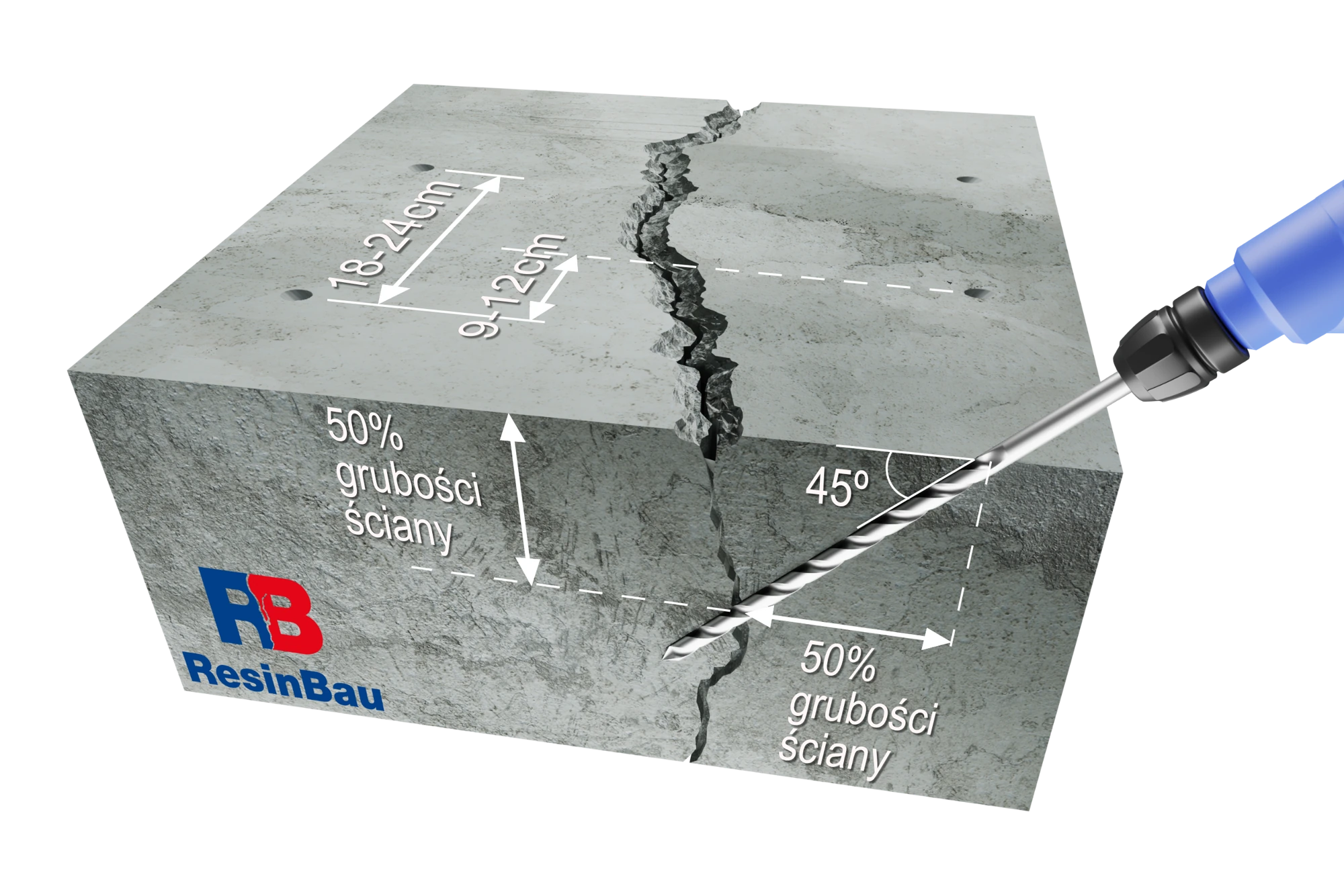

Prije miješanja provjerite omjere, dopuštenu temperaturu i obradivost. Razlikujte vrijeme uporabljivosti mješavine od reakcije i potpunog očvršćivanja. Pripremite koliko možete dovesti prije kraja uporabljivosti.
Pumpu i dovod prilagodite proizvodu. Za HydroGum s vodom i AcrylGel s vodom ili polimerom držite se odabrane varijante. Ne prenosite omjere ni parametre između različitih kompleta.
Prije rada pripremite i sredstvo za čišćenje te planirajte ispiranje u stankama. Zaštitu i rukovanje komponentama provjerite u sigurnosno-tehničkim listovima SDS.
Aktivno curenje i aktivna pukotina
Ako snažan dotok otežava brtvljenje, najprije ga zaustavite WaterStopperom. Zatim izvedite glavno injektiranje CrackFlexom za elastičnu brtvu. Zaustavljena voda nakon prve faze ne znači završenu sanaciju.
Prije druge faze provjerite daljnji dovod i prolaz između pakera. Termin prilagodite sustavu i uvjetima. Trajnost ovisi i o istraživanju uzroka te rasponu pomicanja pukotine.
Što promatrati tijekom dovoda

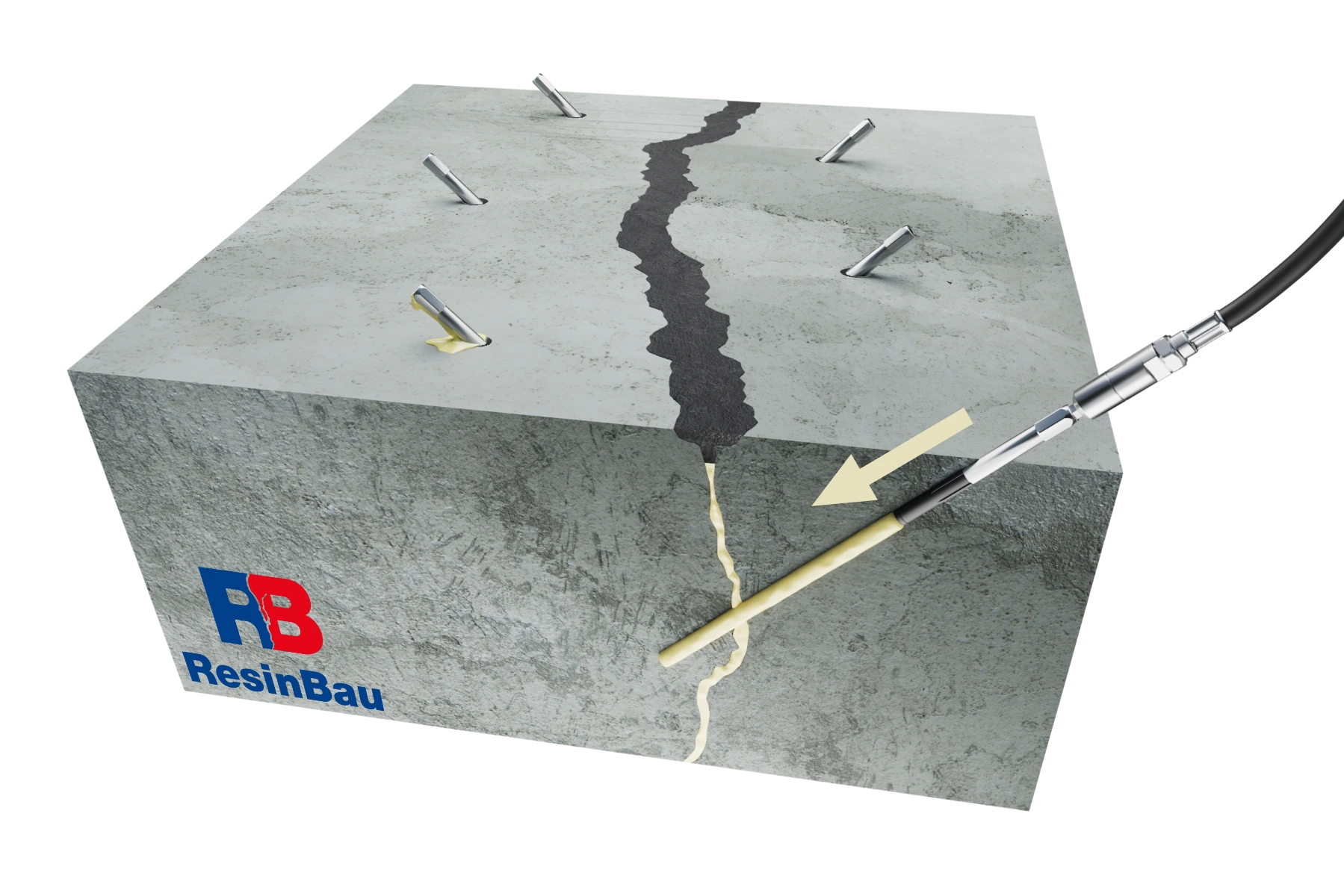

Pratite prolaz smole u sljedeće pakere, istjecanje na čelu i potrošnju. Nagli porast tlaka bez prolaza može značiti začepljenje ili promašenu bušotinu. Velika potrošnja bez napretka može značiti gubitak izvan saniranog dijela.
Kod neuobičajenog ponašanja prekinite dovod i istražite uzrok. Ne procjenjujte ispunu samo manometrom. Bilježite povezane točke i mjesta za dodatno injektiranje ili istraživanje.
Kako provjeriti učinak sanacije
Nakon očvršćivanja kontrolirajte pukotinu i okolinu. Provjerite vraća li se voda pri tlaku tijekom uporabe. Ako je curenje povremeno, ponovite kontrolu pri ponovnoj pojavi tih uvjeta.

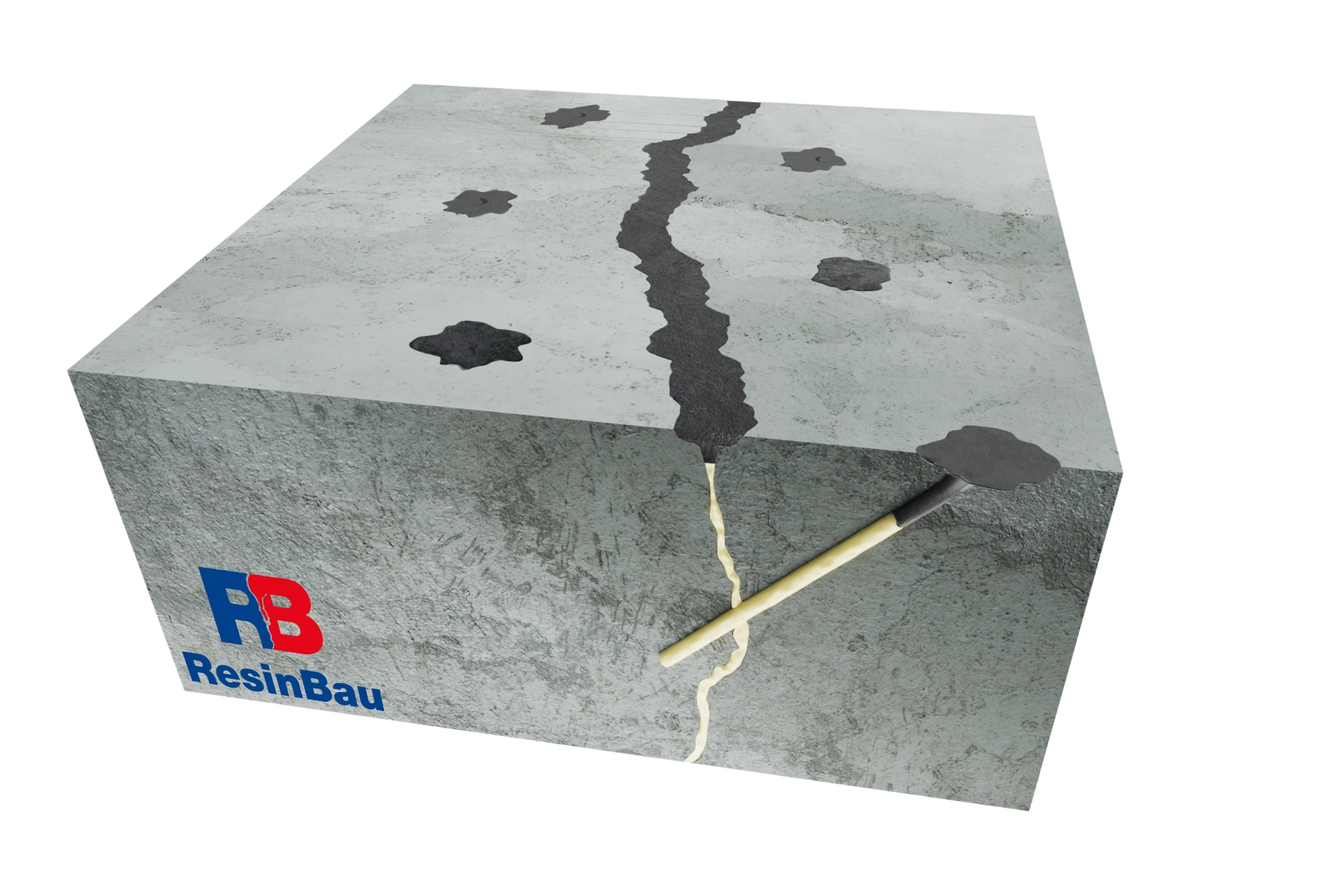

Kod konstrukcijske sanacije potvrdite ispunu i povezivanje prema projektu. Sačuvajte zapis materijala, rasporeda, potrošnje i prolaza. Označite mjesta gdje ispuna nije potvrđena.
Dokumentacija i alati
Svojstva i ograničenja provjerite u tehničkom listu. Siguran rad slijedi odgovarajući sigurnosno-tehnički list i upute opreme.
Trebate sigurnosno-tehnički list? Kontaktirajte nas. Zatražite SDS →
