UTESNENIE RÚROVÉHO PRESTUPU

Kalkulačka prestupov

Zmerajte priestor okolo rúry. Samostatne vypočítajte materiál na injektáž a maltu CrackOn.5 na uzavretie prestupu.

Kde sa nachádza prestup?

Výber zobrazuje spôsob podávania a kontroly. Rozmery zostávajú zachované — skontrolujte hrúbky uzavretí pre vybranú polohu. Ilustrácie ukazujú princíp, nie plán vrtov.

Rozmery prestupu

Zmerajte otvor alebo vnútro chráničky. Nezadávajte vonkajší priemer chráničky.

Merajte vonkajší povrch rúry, nie jej svetlosť. Rúra Ø110 mm → zadajte 11 cm.

Pozdĺž rúry od začiatku po koniec opravy. Zahŕňa aj cementové uzavretia.

Uzavretie pred injektážou

Hĺbka malty od dostupného čela. Zadajte rozmer zo zvolenej technológie; 0 znamená chýbajúcu vrstvu v tomto modeli.

Zadajte 0, ak nevytvárate zadné uzavretie maltou. Existujúcu konštrukciu nepočítajte ako novú maltu.

Dodatočná záplata CrackOn.5 okolo prestupu

Ak uzatvárate širšiu oblasť okolo prestupu, zadajte šírku, výšku a hrúbku obdĺžnikovej záplaty v cm. Predpokladáme otvor úplne vnútri záplaty. Bez dodatočnej záplaty ponechajte všetky tri polia na 0.

Vonkajšia šírka obdĺžnikovej záplaty s otvorom vnútri.

Vonkajšia výška záplaty. Plochu kruhového otvoru odpočítavame automaticky, aby sa nepočítala dvakrát.

Vrstva na povrchu konštrukcie mimo dĺžky L. Neodpočítavame ju od objemu injektáže.

Počet a rezerva

Prestupy s inými rozmermi vypočítajte samostatne.

Navyše k objemu priestoru. Zadajte vlastnú rezervu alebo 0.

Navyše k objemu uzavretí. Príkladová hodnota — prispôsobte prácam.

Model: jedna rúra v kruhovom otvore so stálymi priemermi a súvislým voľným priestorom. Hrúbky uzavretí zadávate sami — nie sú vykonávacím odporúčaním.

KDE MERAŤ?

Priestor okolo rúry

Živica / gélCrackOn.5Rúra

Schéma zobrazuje ideálny prstencový priestor. Mierka dĺžky a priemerov je nezávislá. Nezobrazuje priebeh vrtov ani skryté dutiny.

Ako počítame a odkiaľ pochádzajú predpoklady?

Plocha voľného priestoru A = π × (D² − d²) / 4. Objem injektáže = A × (L − a − b). Objem uzavretí = A × (a + b). Všetky rozmery zadávate v cm; 1 liter = 1000 cm³. Dodatočná záplata: (šírka × výška − π × D² / 4) × hrúbka / 1000 dáva litre malty mimo otvoru. Uzavretia odpočítavame od priestoru na injektáž.

CrackOn.5: približne 7,5 l čerstvej malty z 15 kg suchej zmesi, teda približne 2 kg/l.

Je to geometrický odhad, nie zaručená spotreba. Nezahŕňa kaverny, straty čerpadla, injektážne otvory, expanziu živice ani dodatočné opravy povrchu. Kilogramy živice neurčujeme bez údajov konkrétneho materiálu. Chýbajúca vrstva malty v modeli neznamená, že povrch môže počas injektáže zostať otvorený.

TECHNOLÓGIA Z KATALÓGU RESINBAU · STRANA 24

Príprava, uzavretie a injektáž

Vyčistite povrch
01
Vyčistite povrch

Odstráňte nečistoty a voľné časti okolo rúry.

Vyvŕtajte otvory
02
Vyvŕtajte otvory

Pripravte podávacie a kontrolné otvory okolo prestupu.

Prepláchnite otvory
03
Prepláchnite otvory

Pred montážou pakrov vyčistite vrty.

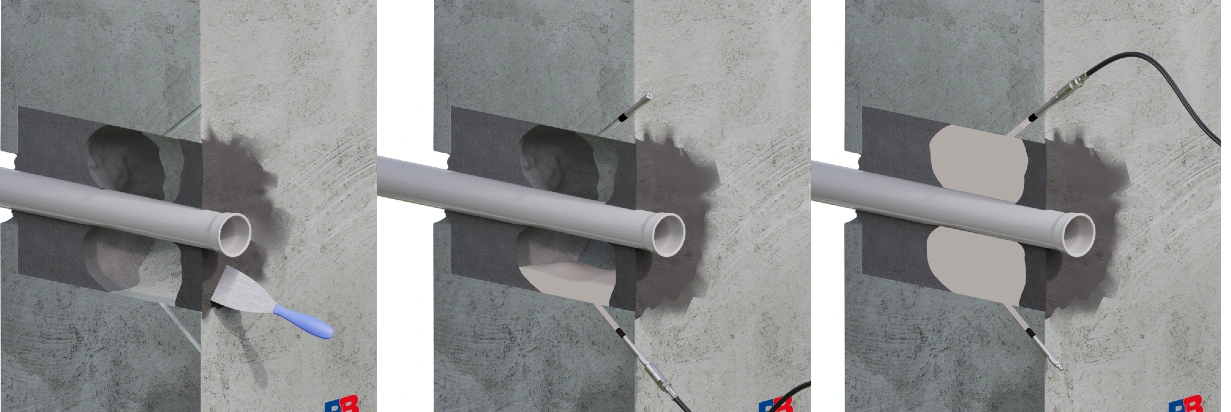

Uzavrite povrch
04
Uzavrite povrch

Vytvorte uzavretie CrackOn.5 a ponechajte priechodné porty.

05
Podávajte a pozorujte výtok

Podávajte materiál cez injektážny paker. Pozorujte objavenie sa materiálu v otvorenom kontrolnom pakri.

Uzavrite port a dotesnite
06
Uzavrite port a dotesnite

Po potvrdení prechodu uzavrite kontrolný port a pokračujte v podávaní podľa technológie materiálu. Skontrolujte tesnosť.

CrackOn.5 uzatvára povrch a injektážny materiál vypĺňa priestor za uzavretím.

TEN ISTÝ PRESTUP · INÝ SMER VYPĹŇANIA

Podlaha a strop — odkiaľ podať materiál?

Okrem prístupu k prestupu treba zabezpečiť cestu úniku vzduchu. Nasledujúce ilustrácie ukazujú princíp vypĺňania, nie hotový plán vrtov.

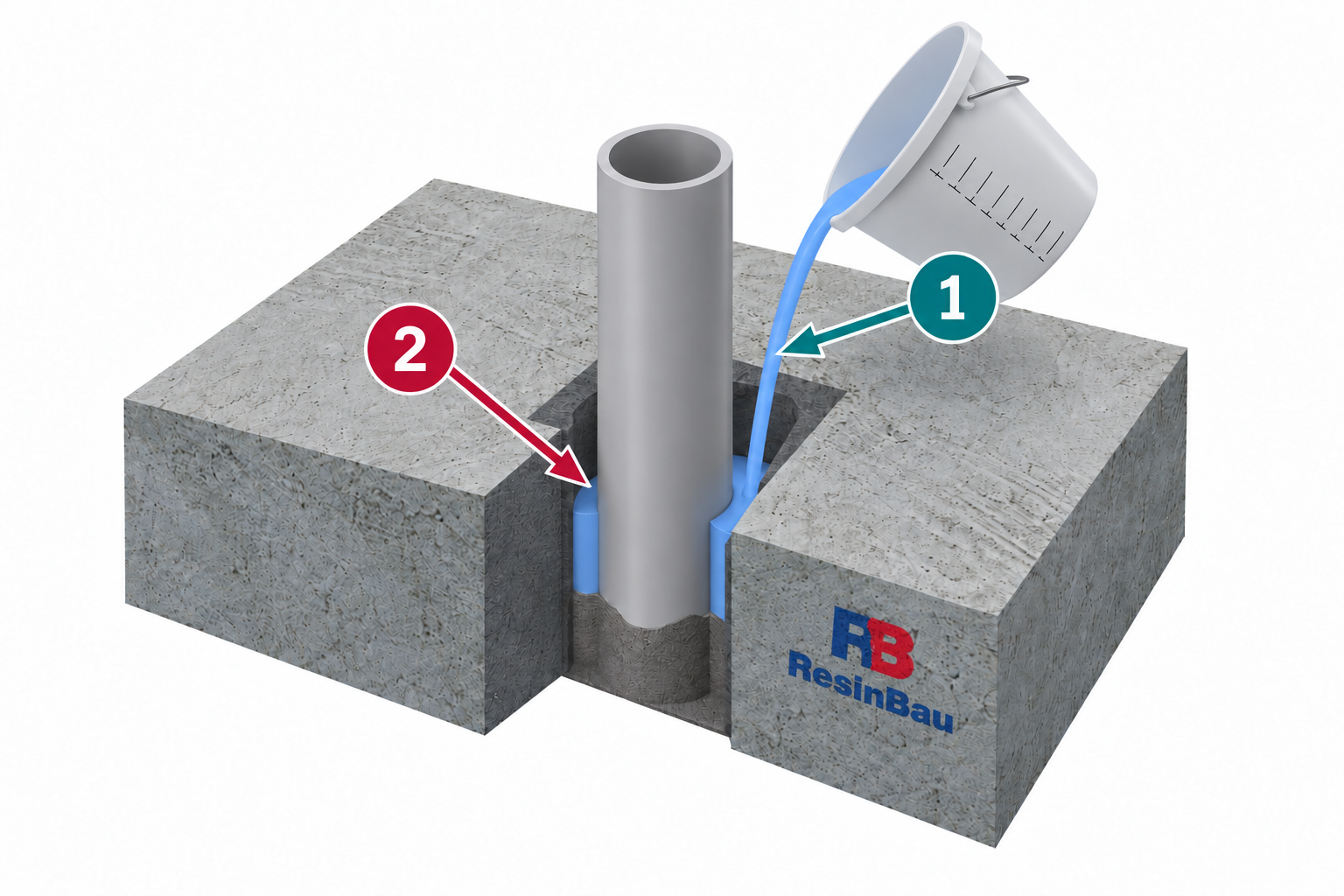

Podlaha / podlahová vrstva · prístup zhora

Podlaha: šípka 1 označuje nalievanie z vedra okolo rúry, šípka 2 označuje úroveň materiálu na kontrolu
1 Podávanie2 Kontrola hladiny
  • Uzavrite spodok priestoru, aby materiál nevytekal pod strop.
  • Podávajte zhora okolo rúrya ponechajte cestu úniku vzduchu.
  • Kontrolujte úroveň a doplnenie celého dostupného priestoru.

Gravitačný variant vyžaduje prístup zhora, tesné dno a materiál povolený na takúto aplikáciu. Samotná poloha v podlahe neznamená, že možno upustiť od injektáže.

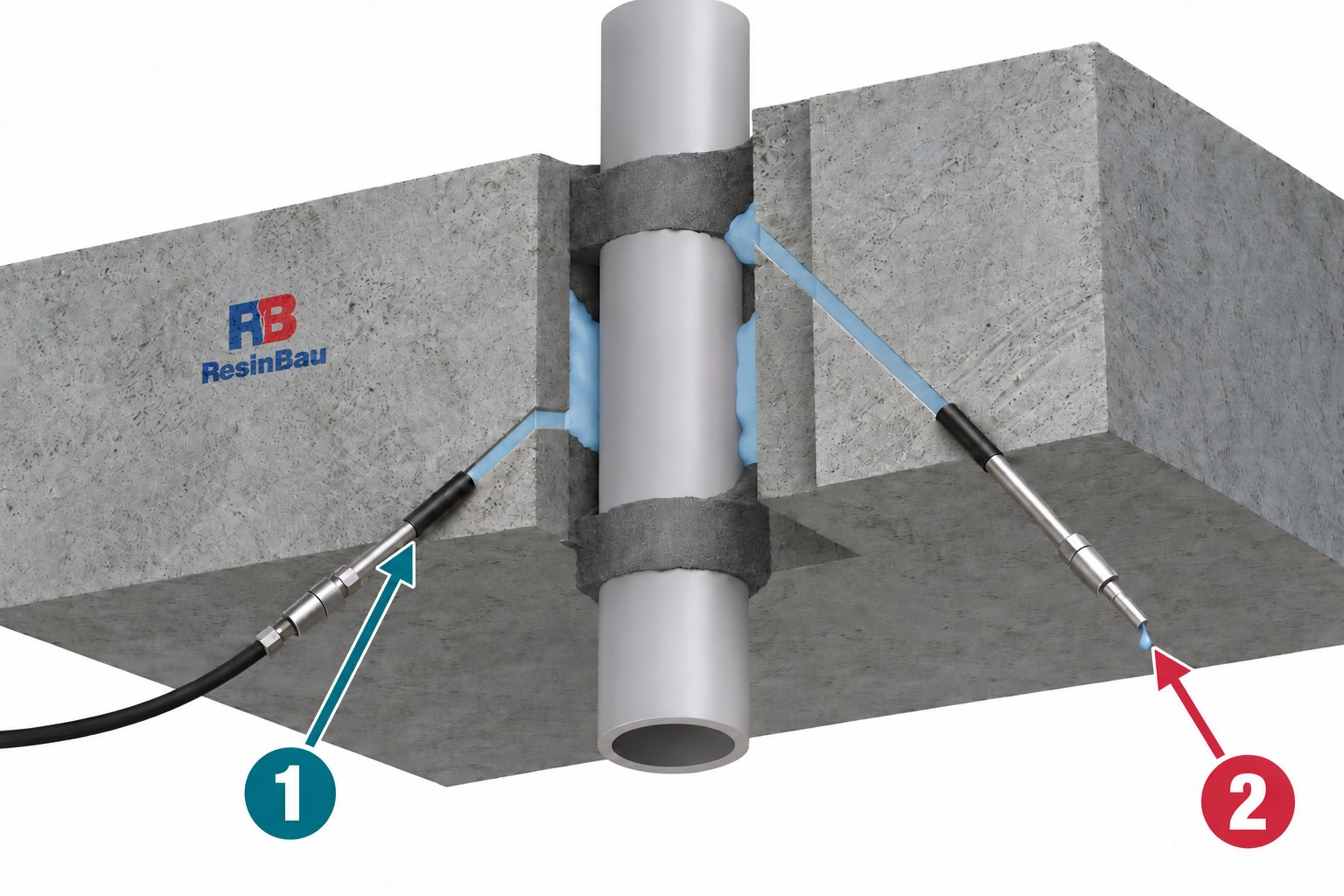

Strop / spodná strana stropu · prístup zdola

Strop: šípka 1 označuje ľavý podávací paker, šípka 2 označuje kvapku na výstupe pravého kontrolného pakra
1 Podávanie2 Kontrolný výtok
  • Podávajte do dolnej časti priestoru. Materiál ho vypĺňa smerom nahor.
  • Prepojte kontrolný kanál s hornou časťou dutiny. Jeho dostupný výstup môže byť pod stropom.
  • Pozorujte materiál na kontrolnom výstupe, potom ho uzavrite a dokončite dotesnenie podľa zvolenej technológie.

Pakre sú osadené v betóne vedľa prestupu. Dlhší vrt cez betón dosahuje hornú oblasť dutiny okolo rúry. Skutočný priebeh a hĺbky vrtov závisia od preskúmanej geometrie, vrstiev a prístupu.

Nové ilustračné vizualizácie. Zmena polohy prestupu nemení vzorec objemu; mení spôsob uzavretia, podávania a odvzdušnenia.

Príklad z realizácie — video zhotoviteľa

Doplnenie ilustrácií: oprava konkrétneho prestupu. Výber materiálu a priebeh prác sa vzťahujú na zobrazenú realizáciu.

Otvoriť video „Netesný, pretekajúci rúrový prestup“ na YouTube ↗
