Dilatacije: nepropusnost uz očuvanje pomicanja

Popravak treba zaustaviti vodu i sačuvati pomicanje spoja. Planirajte cijelu zonu ispunjavanja, kontrolu protoka i elastičnu završnu obradu.

PRATITE TEHNOLOGIJU

Dilatacija: od pripreme do pomičnog, nepropusnog spoja

Presjek objašnjava funkciju slojeva, a sljedeći prikazi pokazuju pripremu i zasebne varijante ubrizgavanja: gravitacijski, u zidu, u stropnoj ploči i uz traku. Odaberite varijantu prema ispitanom spoju; to nisu radnje koje se sve provode u svakoj dilataciji.

Slojevi trebaju zadržati materijal u određenoj zoni i sačuvati pomicanje spoja.

01 · Presjek

Svrha popravka: ispuna u dubini i elastično lice

Plavi pojas označava ispunu AcrylGel + Polymer. Svjetliji donji sloj ograničava istjecanje tijekom daljnjeg ubrizgavanja; iznad je glavni sloj. Podložna vrpca (Backer Rod) određuje oslonac završne obrade, a PU Sealant označava elastični kit na licu.

Crtež prikazuje rješenje za određenu geometriju. Oznaku 120 mm treba tumačiti kao dimenziju ove varijante, a ne univerzalnu dubinu popravka. Presjek, pomicanje dilatacije, vodni tlak i zaštita gela od isušivanja određuju stvarni detalj.

  • Odredite granice ispune i smjerove pomicanja.
  • Razlikujte radno zatvaranje od konačne završne obrade.
Otkrivanje pukotine omogućuje procjenu njezina stvarnog presjeka.

02 · Priprema

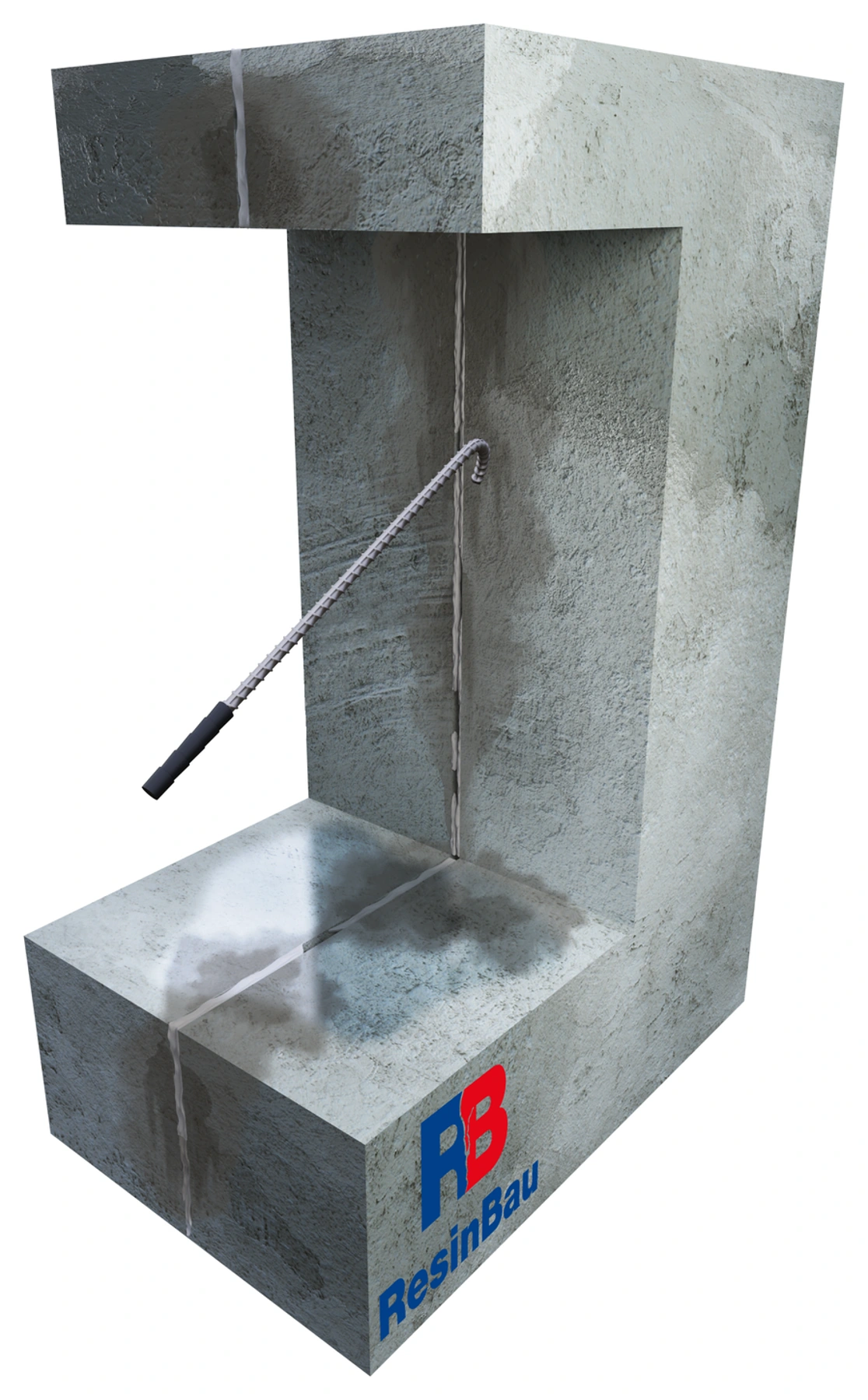

Uklonite labave slojeve i neučinkovite mase

Uklonite labave dijelove i neučinkovite stare mase iz planirane zone. Otkrivajte pukotinu na način prilagođen stanju rubova, položaju trake i drugim elementima spoja. Cilj je pripremiti kontroliran prostor za ispunjavanje.

Provjerite jesu li se nakon uklanjanja slojeva otkrile šupljine ili dodatni putovi protoka. Nemojte oštetiti ispravno brtvljenje pokušavajući proširiti pristup.

  • Procijenite stanje otkrivenih rubova.
  • Označite otkrivene šupljine i prethodne popravke.

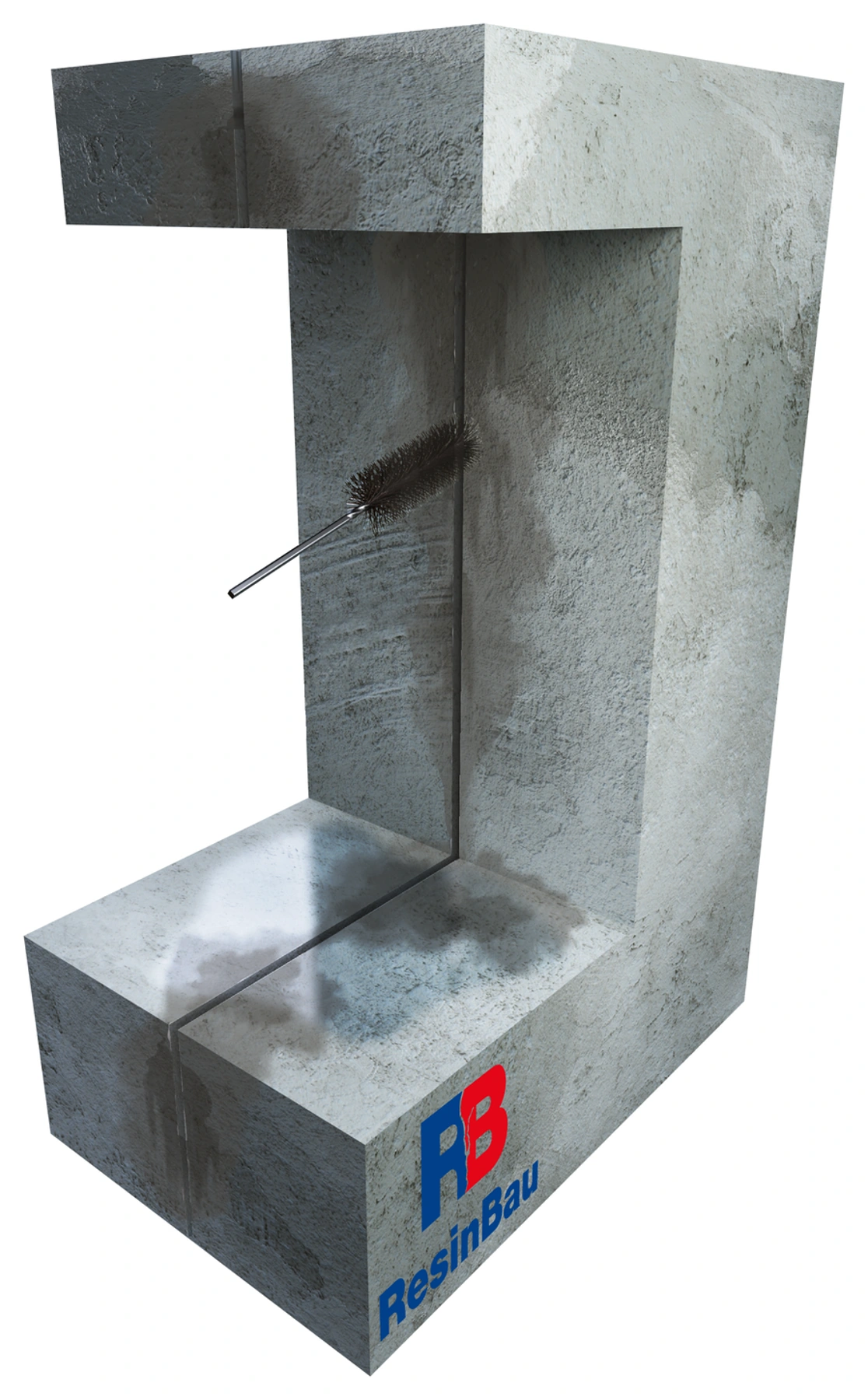

Četkanje uklanja ostatke na kojima se ne smiju temeljiti oslonac ni zatvaranje.

03 · Priprema

Očistite površine pukotine

Očistite bočne strane i dostupno dno pukotine od naslaga i ostataka prethodne faze. Prilagodite četku i način rada materijalu rubova. Ravnomjeran, ispitan prostor olakšava postavljanje oslonca i ograničavanje istjecanja tijekom injektiranja.

Obratite pozornost na mjesta prekrivena starom ispunom. Preostali labavi dijelovi mogu promijeniti put protoka ili otežati izvedbu trajne završne obrade.

  • Provjerite cijelu dostupnu dubinu.
  • Uklonite odvojene ostatke prije daljnjeg rada.
Voda na ovom prikazu služi čišćenju prije nego što injekcijski materijal uđe u pukotinu.

04 · Priprema

Isperite prašinu i ostatke iz pukotine

Uklonite prašinu i ostatke nakon čišćenja. Prikazana varijanta koristi vodu; način i intenzitet ispiranja prilagodite stanju podloge i brtvi. Nemojte oštetiti pripremljene rubove.

Promatrajte otjecanje. Voda koja se pojavljuje izvan planirane sekcije može upućivati na vezu sa šupljinom ili susjednom pukotinom. Taj put treba uzeti u obzir prije ograničavanja zone i ubrizgavanja materijala.

  • Provjerite uklanjanje ostataka.
  • Zabilježite neplanirane putove otjecanja.
Četiri komponente tvore dvije radne smjese; njihova se reakcija provjerava prije ubrizgavanja.

05 · Priprema

Pripremite dvije smjese i provjerite reakciju

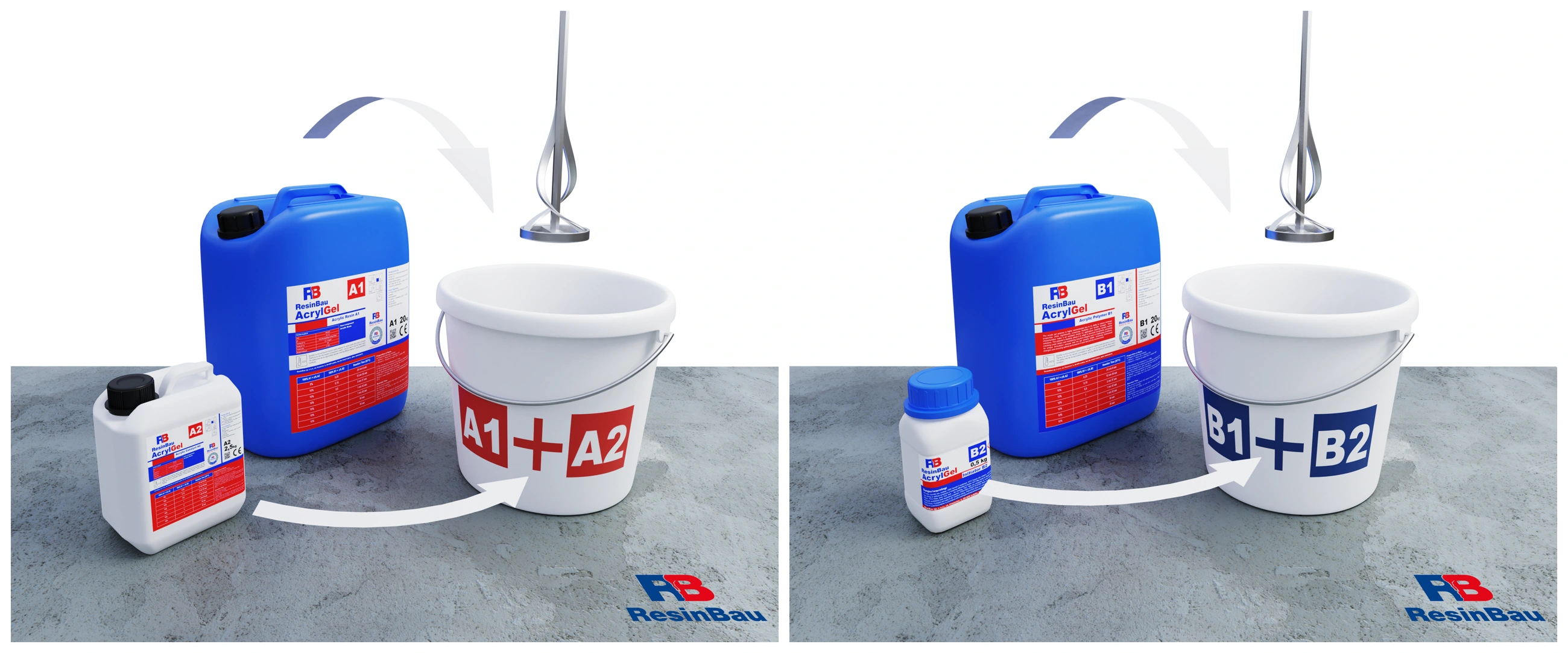

Ilustracija razdvaja A1 + A2 i B1 + B2. U varijanti AcrylGel + Polymer zasebno se pripremaju dvije smjese. Pumpni sustav dovodi ih dvama tokovima; četiri komponente proizvoda ne znače četiri toka pumpe.

Proba u uvjetima sličnima radovima treba potvrditi vrijeme potrebno da materijal stigne do daljnjeg dijela pukotine. Za gravitacijsku varijantu pripremite obrok prema kartici proizvoda i vremenu njegove uporabe. Kraća i dulja reakcija na sljedećim prikazima opisuju funkcije slojeva, a ne gotovu recepturu.

  • Provjerite varijantu proizvoda i temperaturu probe.
  • Zabilježite rezultat probe prije pripreme većeg obroka.
Gravitacijska varijanta: sloj kraće reakcije ograničava istjecanje sljedećeg obroka.

06 · Gravitacijska varijanta

Varijanta otvorena odozgo: stvorite početni sloj

Ova varijanta odnosi se na pukotinu dostupnu odozgo u kojoj se uneseni materijal može zadržati. Donji sloj gela kraćeg vremena reakcije stvara granicu za daljnje ispunjavanje.

Najprije potvrdite da obrok ostaje u planiranoj zoni i da ga voda ne odnosi. Brz gubitak materijala zahtijeva provjeru puta otjecanja i načina ograničavanja pukotine prije početka glavnog unošenja.

  • Provjerite zadržavanje prvog obroka.
  • Promatrajte istjecanje izvan granica sekcije.
Sloj dulje reakcije treba se raspodijeliti u ograničenom presjeku.

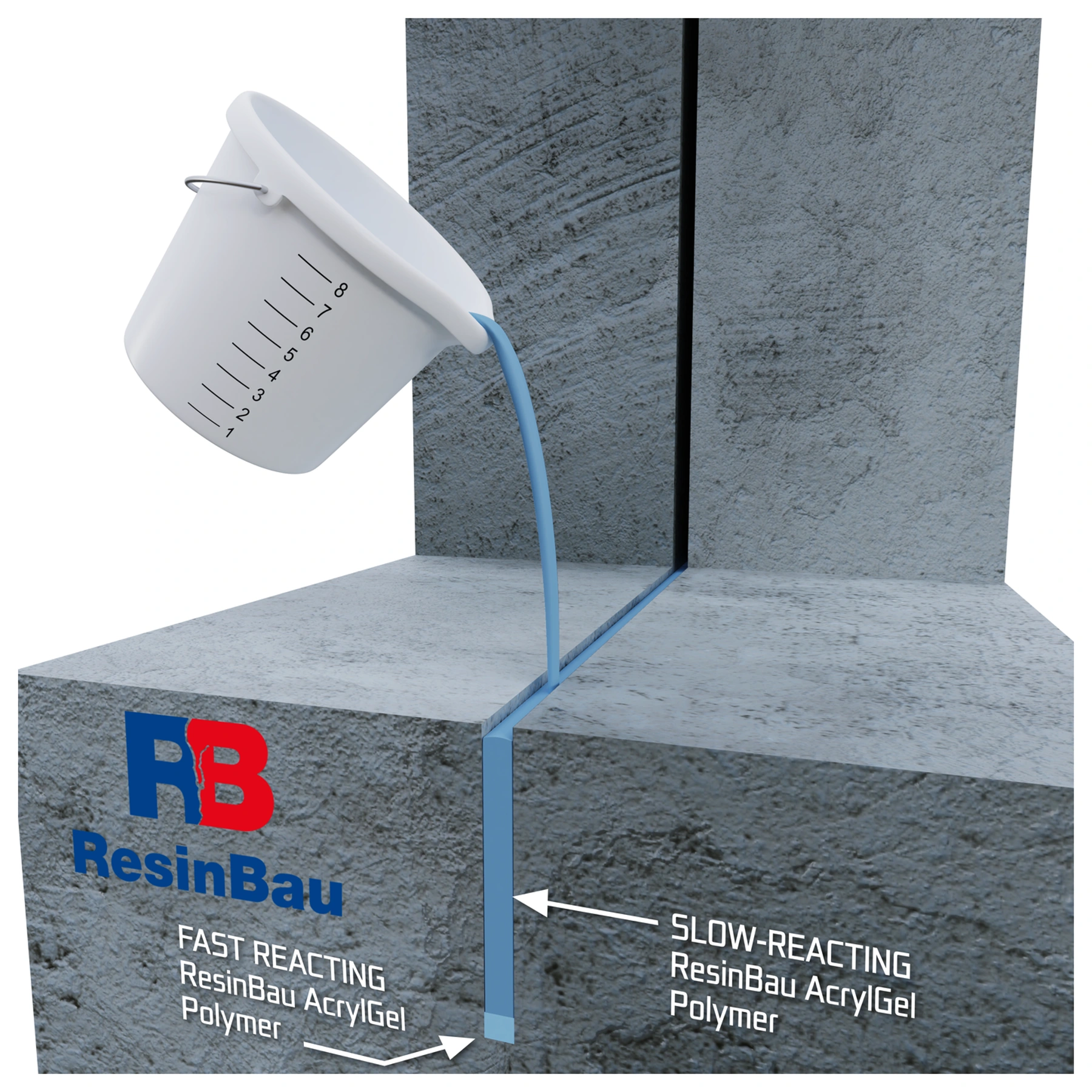

07 · Gravitacijska varijanta

Varijanta otvorena odozgo: ispunite pripremljeni prostor

Nakon postizanja uvjeta za zadržavanje materijala unesite glavni sloj. Na crtežu izraz SLOW-REACTING odnosi se na gel duljeg vremena reakcije koji može ispuniti pripremljeni prostor iznad početnog sloja.

Kontrolirajte razinu i kontinuitet ispune duž pukotine. Količina koja nestaje u nepoznatom smjeru nije dokaz napretka. Nakon ispunjavanja ostavite prostor za projektirani oslonac i elastičnu završnu obradu prikazane u prvom presjeku.

  • Povežite potrošnju s opaženom ispunjenošću.
  • Sačuvajte prostor za završni detalj.
Točke trebaju dovesti materijal u različite dijelove presjeka i omogućiti promatranje.

08 · Varijanta zida

Varijanta zida: izvedite pristupe pukotini

Planirajte bušotine prema stvarnoj širini i dubini spoja. Rupe s obje strane trebaju osigurati pristup zoni ispune i kontrolne točke, a ne samo dovod materijala uz vidljivo lice.

Uzmite u obzir položaj trake, armature i instalacija. Krajevi i dublji dijelovi spoja također moraju biti dostupni za kontrolu. Kut i duljina bušenja proizlaze iz ispitanog presjeka.

  • Potvrdite zonu presijecanja rupe s pukotinom.
  • Osigurajte pristup krajevima sekcije.
Pripremite prohodan put od pakera do ciljne zone.

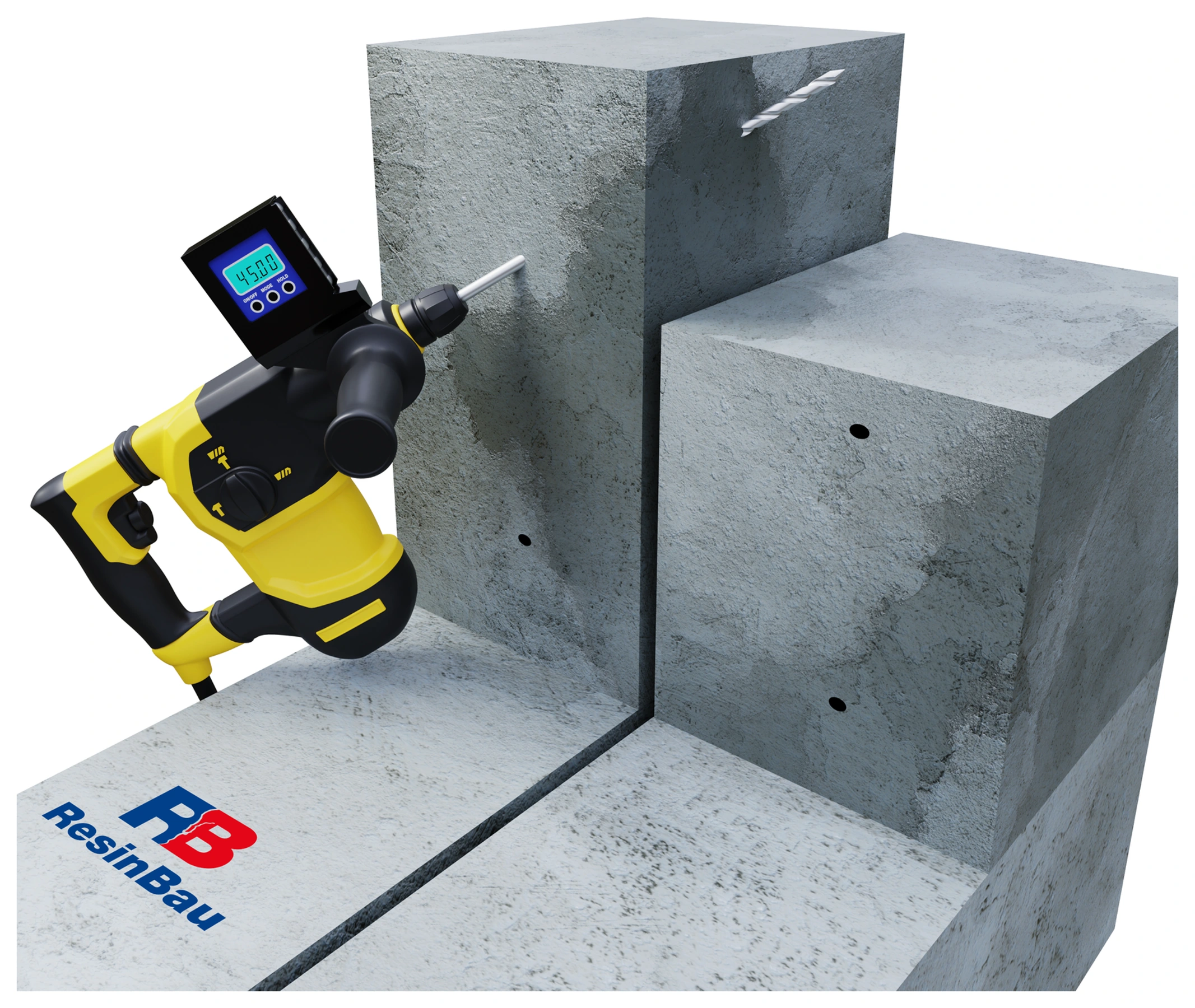

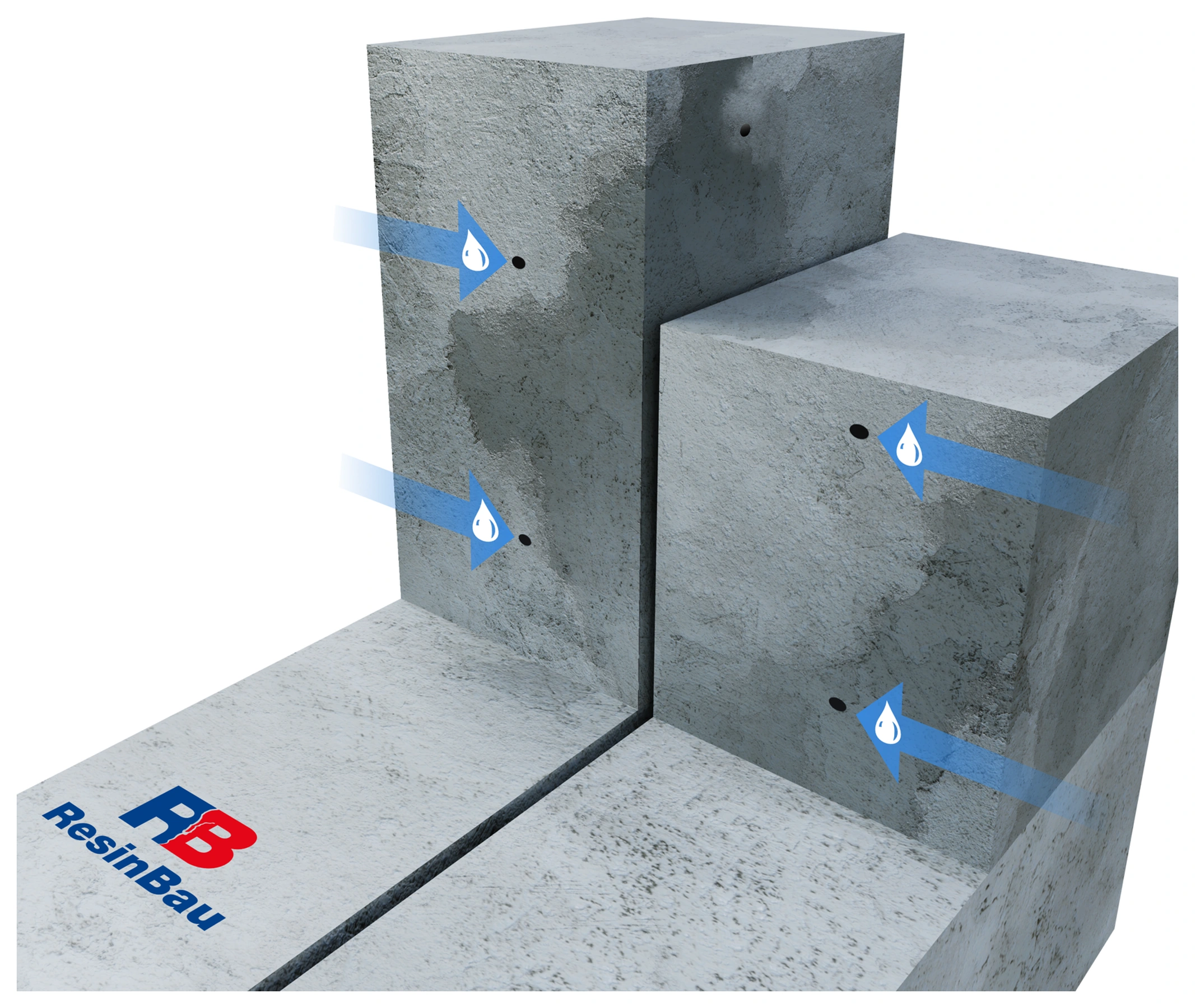

09 · Varijanta zida

Varijanta zida: očistite izvedene rupe

Uklonite ostatke bušenja iz rupa. Na ilustraciji tome služi ispiranje vodom; strelice ne označavaju stvarni injekcijski materijal. Provjerite prohodnost i mjesta otkrivene povezanosti prije ugradnje i priključivanja pakera.

Ako voda stiže izvan ispitane sekcije, objasnite taj put prije zatvaranja lica. Čišćenje ulaza rupe nije dovoljno kada daljnji dio ostaje blokiran.

  • Provjerite cijeli put ubrizgavanja.
  • Uzmite u obzir neplanirane prolaze.
Oslonac i zatvaranje lica zadržavaju gel unutar planiranog pojasa.

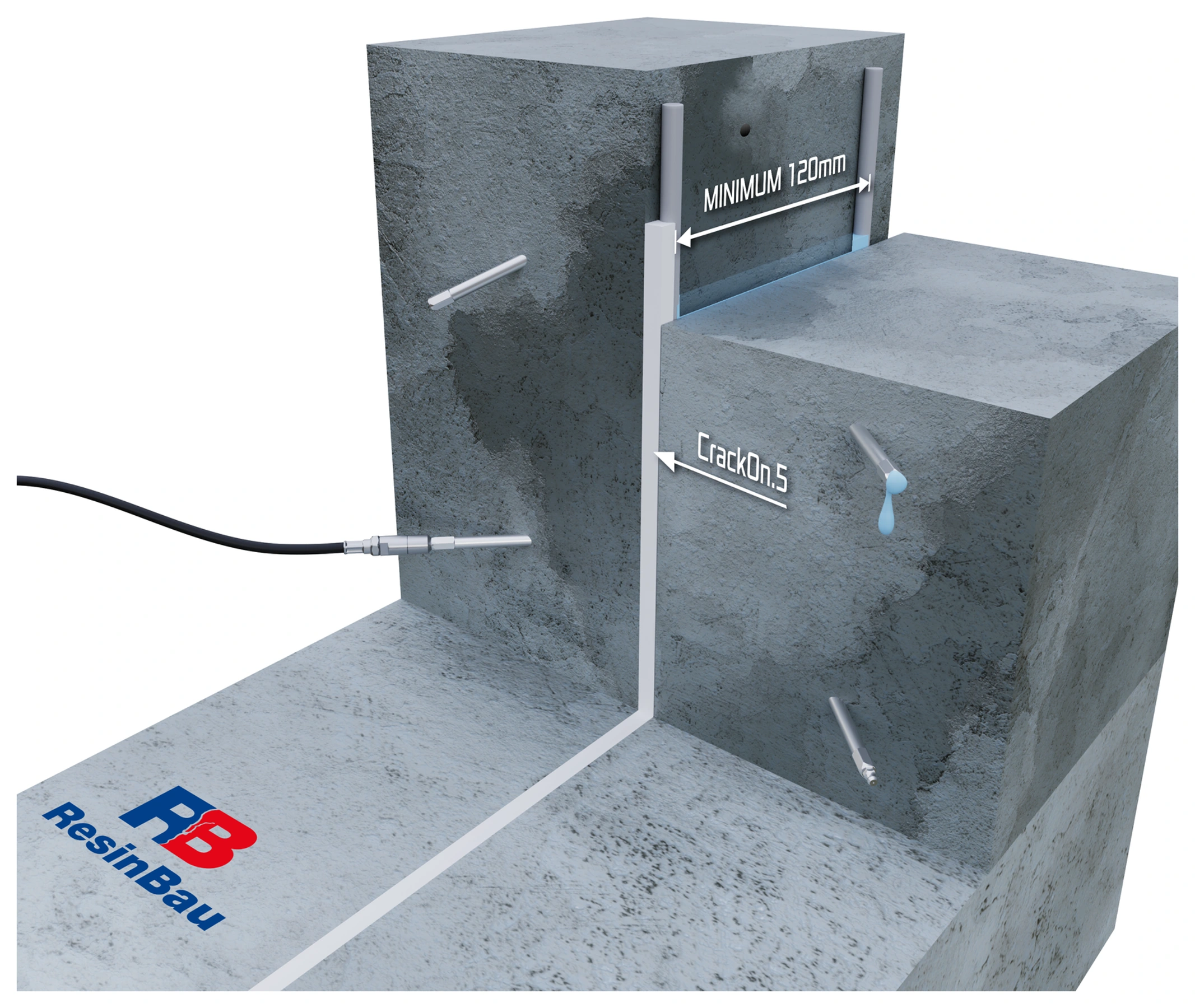

10 · Varijanta zida

Varijanta zida: ograničite radnu zonu

Na shemi vrpca u dubini pukotine i oslonac uz lice određuju radni prostor. CrackOn.5 zatvara lice tijekom injektiranja. Kontrolne točke ostaju dostupne radi promatranja prolaza između sekcija.

Zatvaranje ne smije prikrivati istjecanje materijala u nepoznatu šupljinu. Oznaka 120 mm opisuje širinu pojasa u ovoj varijanti; stvarna dimenzija i trajna završna obrada određuju se za konkretan spoj. Kruto zatvaranje ovdje je privremeni element.

  • Provjerite kontinuitet radnih granica.
  • Nemojte zatvoriti sve putove promatranja.
Prolaz do sljedeće točke potvrđuje povezanost koja se procjenjuje zajedno s potrošnjom i tlakom.

11 · Varijanta zida

Varijanta zida: pratite ispunjavanje sljedećih sekcija

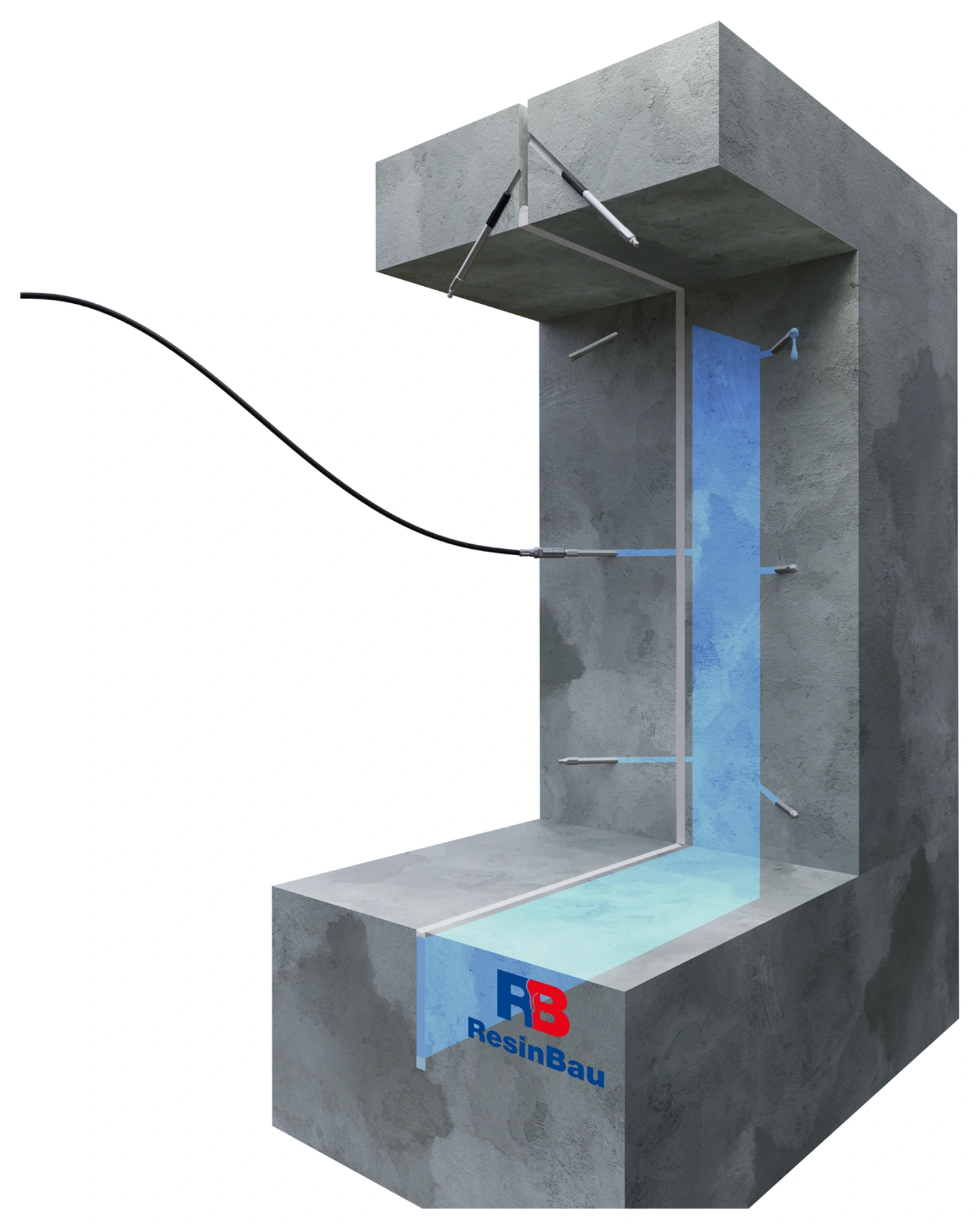

Ubrizgavanje provodite u sekcijama koje omogućuju promatranje širenja materijala. Plavi pojas predstavlja ciljnu zonu ispune, a istjecanje na sljedećoj točki otkriva vezu s mjestom ubrizgavanja.

Samo istjecanje ili rast tlaka ne potvrđuje potpuno ispunjavanje. Uspoređujte količinu, mjesta prolaza i promjenu ponašanja vode. Pri nekontroliranom istjecanju ili rastu tlaka bez prihvata materijala zaustavite ubrizgavanje i provjerite uzrok.

  • Bilježite redoslijed prolaza materijala.
  • Provjeravajte cijeli pojas, a ne samo vidljivo lice.
Završna bušotina služi obuhvaćanju daljnjeg dijela dilatacije.

12 · Varijanta zida

Varijanta zida: dovedite materijal do kraja presjeka

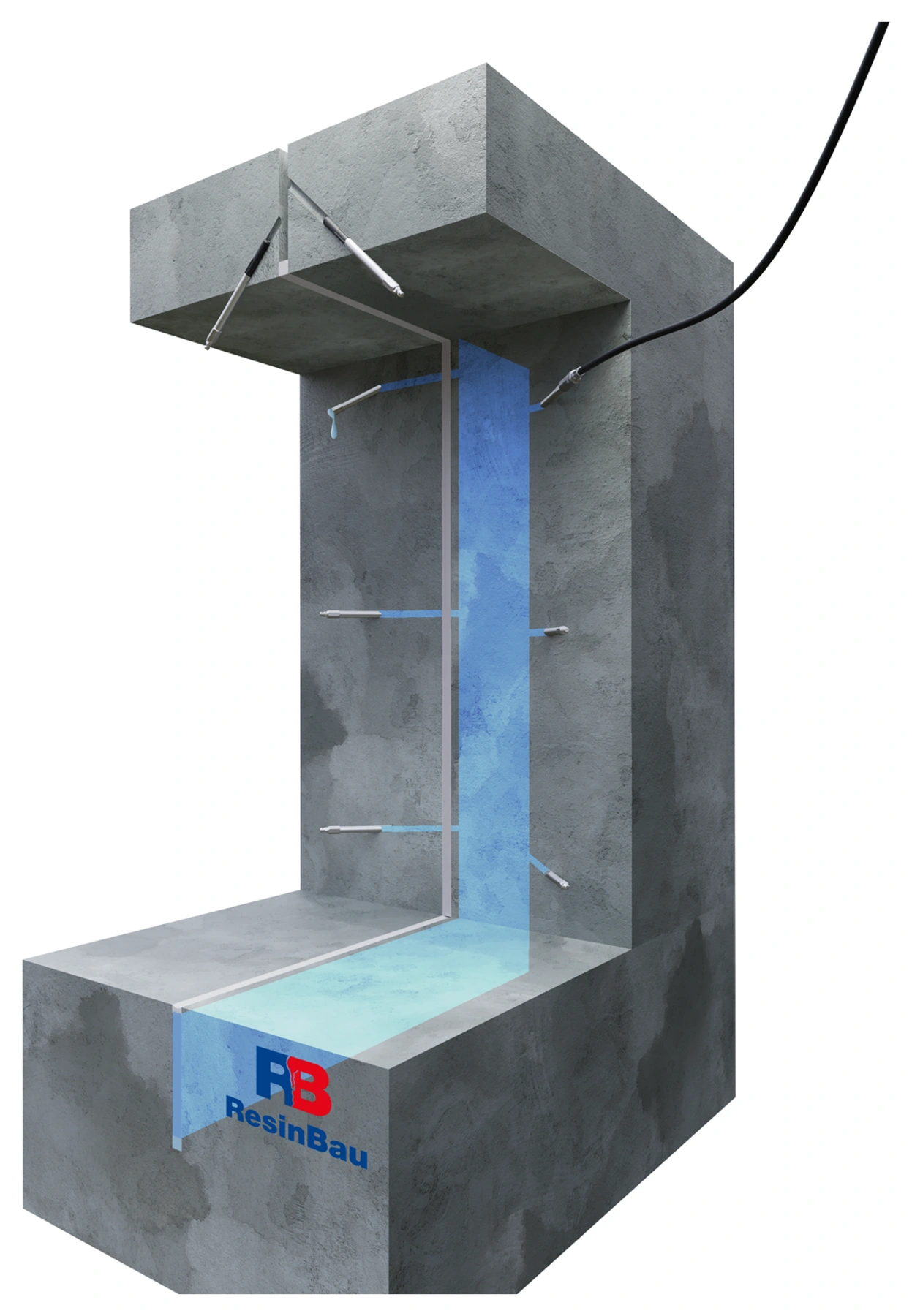

Gornji pristup na crtežu vodi do završne zone uz stropnu ploču koja se ne može procijeniti samo prema istjecanjima niže. Položaj i kut rupe proizlaze iz trase pukotine i položaja njezinih granica.

Provjerite završetke sekcija i spojeve sa susjednim brtvljenjima. Preostali prekid na kraju i dalje može provoditi vodu iako srednji dio izgleda ispunjen. Nemojte prenositi kut s prikazne ilustracije bez ispitivanja detalja.

  • Provjerite zonu uz stropnu ploču i granice sekcije.
  • Potvrdite pristup prije izvedbe posljednje rupe.
Početni sloj priprema uvjete za ispunjavanje dublje zone.

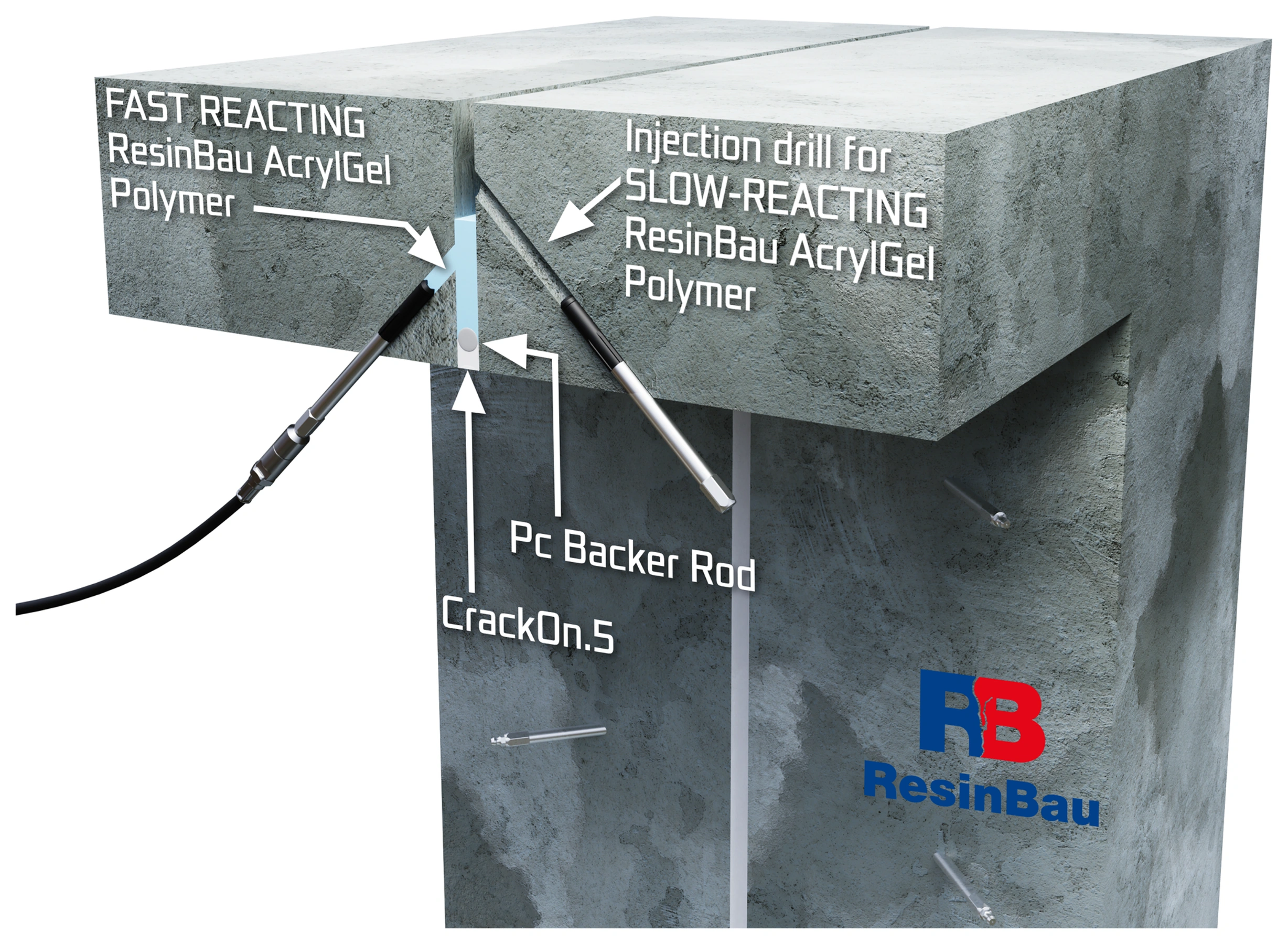

13 · Varijanta stropne ploče

Varijanta stropne ploče: ograničite istjecanje plićim slojem

Pri pristupu odozdo prvi, plići pristup omogućuje ubrizgavanje gela kraće reakcije. Podložna vrpca i privremeno zatvaranje CrackOn.5 stvaraju donju radnu granicu.

Provjerite ostaje li materijal u toj zoni i omogućuju li dostupne točke promatranje protoka. Ova se varijanta odnosi na pristup kroz stropnu ploču; nije sljedeća obvezna faza nakon ispunjavanja zida.

  • Razlikujte pliću i dublju zonu.
  • Potvrdite zadržavanje ograničavajućeg sloja.
Dublji pristup omogućuje raspodjelu materijala izvan zone uz lice.

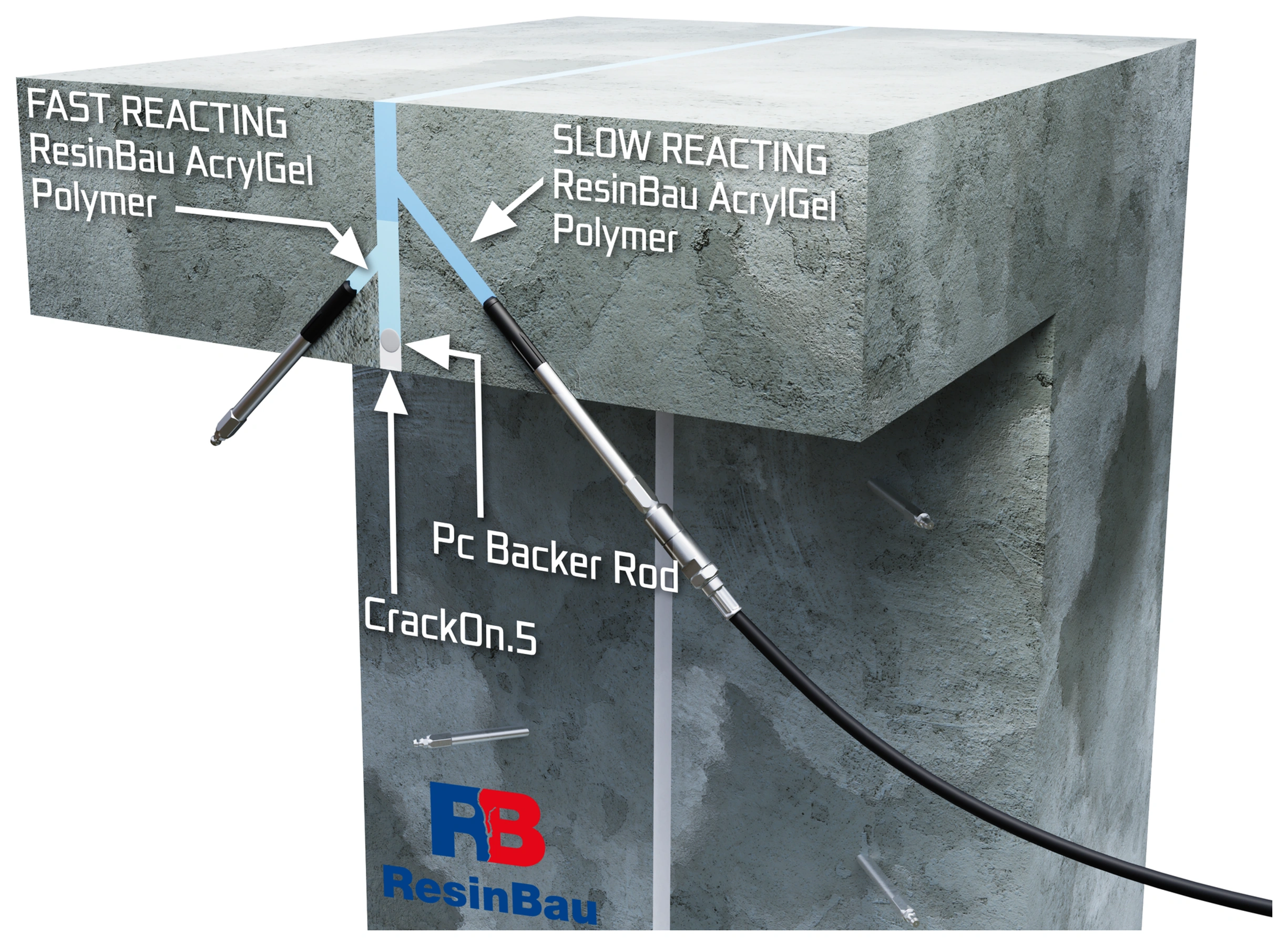

14 · Varijanta stropne ploče

Varijanta stropne ploče: ispunite dublji dio presjeka

Druga bušotina vodi do glavnog sloja u kojem se gel dulje reakcije treba raspodijeliti u pripremljenom presjeku. Oslonac i početni sloj ograničavaju istjecanje odozdo.

Kontrolirajte prolaze do mjesta promatranja i krajeve brtvljene sekcije. Dubinu i položaj rupa prilagodite stvarnoj geometriji stropne ploče. Ravnomjeran prikaz na shemi cilj je čije postizanje treba procijeniti tijekom radova.

  • Provjerite povezanost u dubljem dijelu.
  • Procijenite krajeve sekcije prije završetka ubrizgavanja.
Kruti mort potreban tijekom ubrizgavanja ne smije blokirati pomicanje spoja.

15 · Završetak

Uklonite privremeno zatvaranje

Nakon završetka injektiranja uklonite privremeni mort ondje gdje bi ograničavao pomicanje dilatacije. Radite prema završnom detalju, čuvajući odgovarajuću ispunu u dubini.

Provjerite jesu li preostali kruti mostovi između rubova. Pripremite mjesto za oslonac i elastičnu završnu obradu; otkriveni gel nemojte smatrati konačnom, nezaštićenom površinom.

  • Provjerite cijelu trasu zatvaranja.
  • Sačuvajte prostor za elastični detalj.
Završna obrada štiti brtvenu zonu i treba omogućiti predviđeno pomicanje.

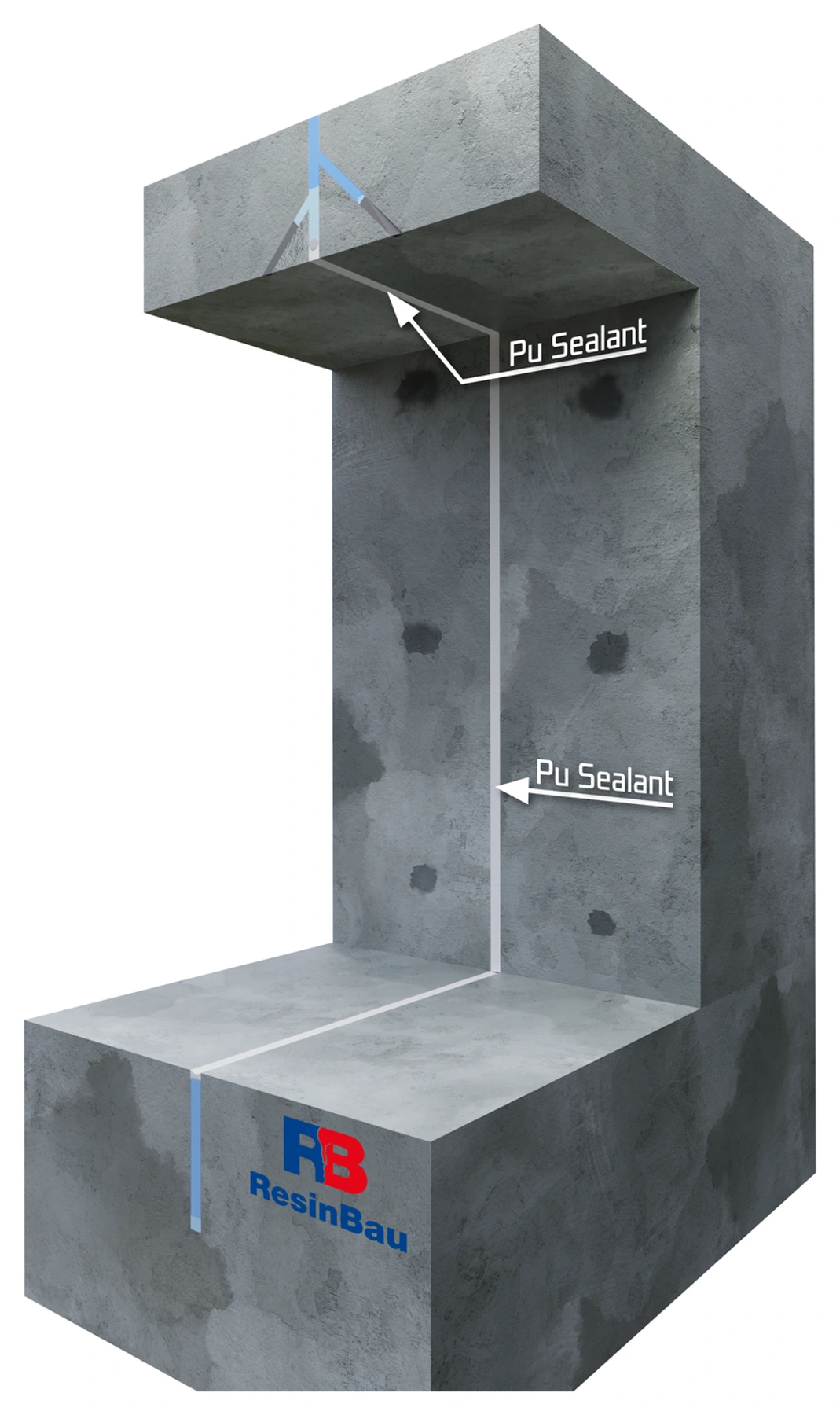

16 · Završetak

Izvedite elastično lice i provjerite spoj

Demontirajte pakere, pripremite površine i izvedite predviđeno zatvaranje rupa. PU Sealant označava elastični kit na licu; njegova geometrija i oslonac proizlaze iz potrebnog pomicanja i uvjeta spoja.

Uzmite u obzir zaštitu gela od isušivanja. Primopredaja obuhvaća nepropusnost cijele sekcije, veze sa susjednim brtvljenjima i očuvanje pomicanja. Završen izgled lica ne zamjenjuje kontrolu u reprezentativnim vodnim uvjetima.

  • Provjerite kontinuitet završne obrade i spojeva.
  • Potvrdite nepropusnost i očuvanje pomicanja.
Popravak zone uz traku zahtijeva zaseban detalj pristupa.

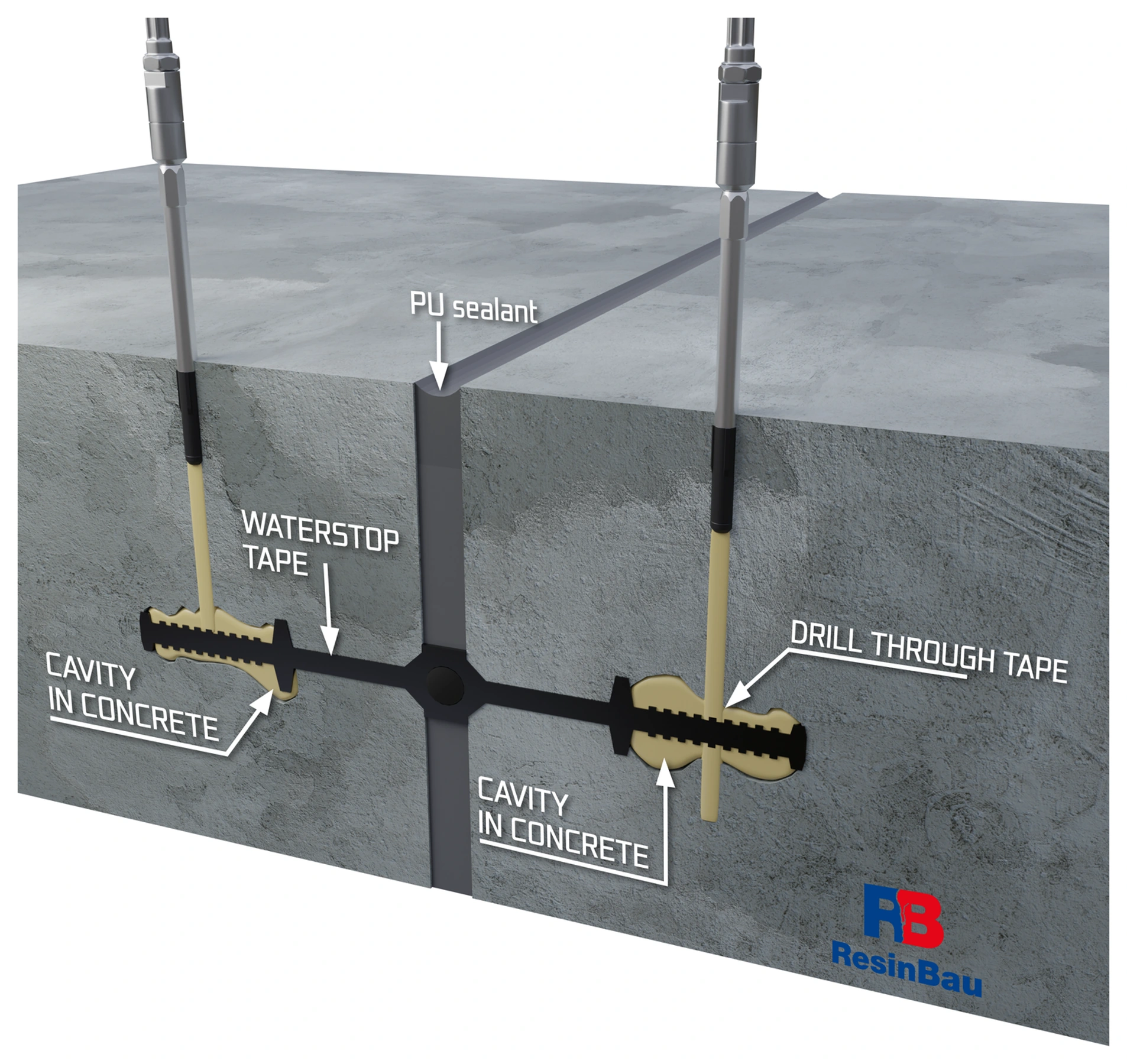

17 · Varijanta uz traku

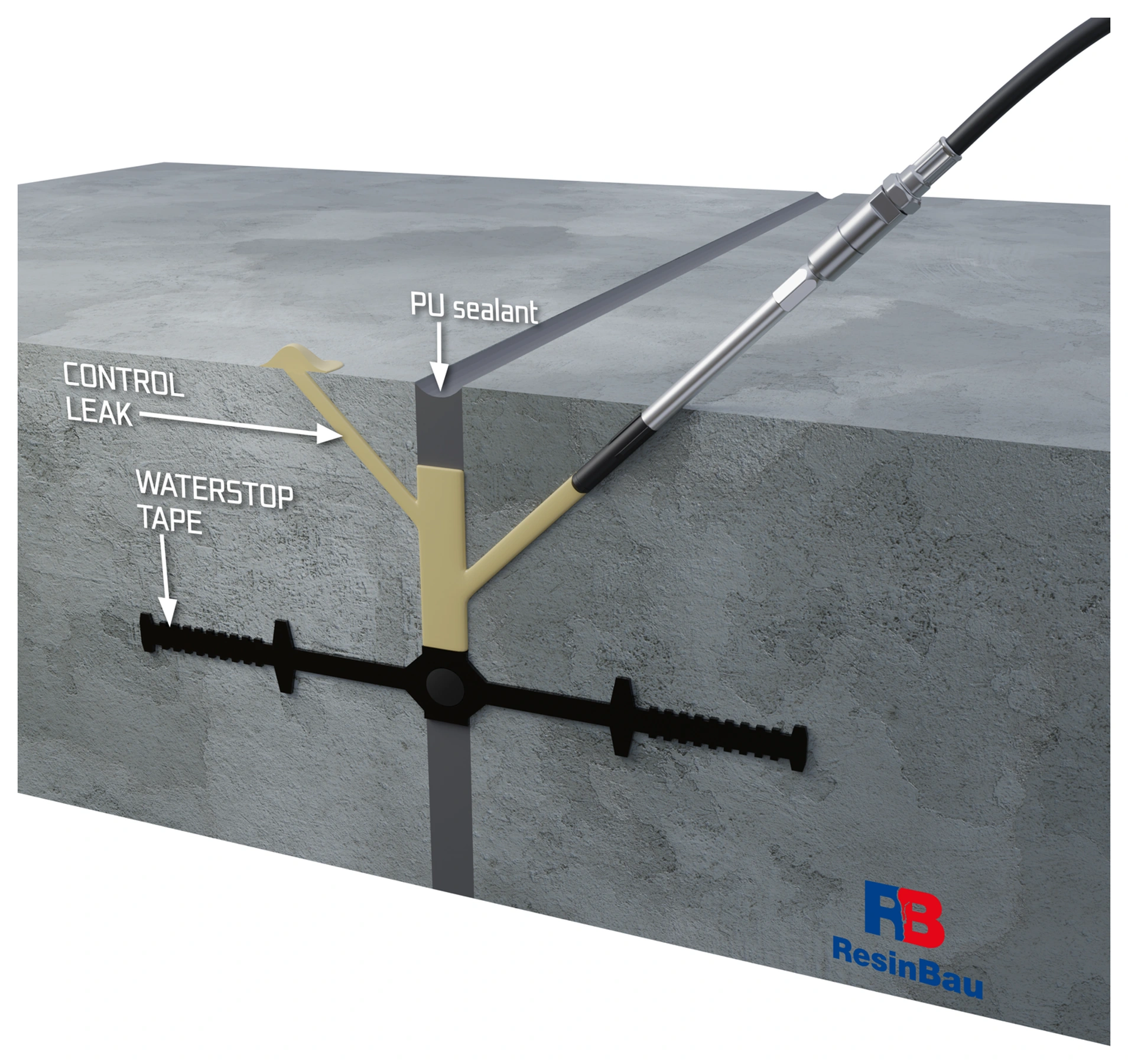

Varijanta uz traku: ispitajte i ispunite kaverne

Crni rebrasti krakovi označavaju brtvenu traku, a žuta polja — šupljine na njezinu spoju s betonom. Crtež prikazuje posebnu varijantu bušotine kroz traku do ispitane kaverne. Nije uputa za nasumično probijanje ispravnog brtvljenja.

Odabir materijala proizlazi iz vode, prostora za ispunjavanje i pomicanja. HydroGum treba vodu za reakciju i stvara pjenastu ispunu: treba potvrditi raspodjelu, ograničenje ekspanzije i očuvanje pomicanja spoja. Elastični gel AcrylGel + Polymer druga je varijanta; nemojte automatski prenositi način ubrizgavanja s jedne na drugu.

  • Odredite položaj trake i doseg kaverne.
  • Provjerite utjecaj ubrizgavanja na traku i pomicanje spoja.
Ubrizgavanje u dubini i površinsko brtvljenje imaju različite funkcije.

18 · Varijanta uz traku

Varijanta uz traku: kontrolirajte put dopunjavanja

U ovoj varijanti kosi pristup usmjerava materijal u pukotinu uz postojeću ili novu PU završnu obradu. Strelica CONTROL LEAK označava mjesto promatranja prolaza materijala; ne znači namjerno ostavljanje curenja nakon popravka.

Promatranje treba potvrditi da je materijal dosegnuo ispitanu zonu uz traku. Nakon dodatnog brtvljenja procijenite kontinuitet duž cijele dionice i izvedite predviđeno površinsko zatvaranje. Sam kit na licu nije dokaz ispunjavanja šupljina u dubini.

  • Povežite mjesto promatranja sa zonom ubrizgavanja.
  • Provjerite nepropusnost nakon završetka dopunjavanja.

Odredite što mora ostati pomično

Zabilježite širinu i dubinu pukotine, očekivane smjerove pomicanja, stanje rubova i položaj trake i prethodnih ispuna. Ispitajte teče li voda kroz lice dilatacije, duž trake, kroz kavernu uz nju ili iz susjedne pukotine. Vidljivo curenje može biti daleko od izvornog mjesta propuštanja.

Pomicanje dilatacije proizlazi iz projekta i ponašanja konstrukcije. Istezanje uzorka smole pri lomu nije dopušteno pomicanje gotovog spoja. Na ponašanje detalja utječu i geometrija, oslonac, prionjivost, način deformiranja i vodni uvjeti.

Materijal treba ograničen prostor

Uklonite labave slojeve, naslage i neučinkovite mase iz planirane zone. Odaberite oslonac i zatvaranje tako da materijal ostane na odgovarajućoj dubini, uz očuvanje kontrolnih točaka. Materijal koji brzo nestaje možda napušta dilataciju; samo povećanje obroka ne daje kontrolu nad mjestom ispune.

Na shemama podložna vrpca i privremeno zatvaranje proizvodom CrackOn.5 stvaraju radne granice. Njihov položaj proizlazi iz presjeka. Dimenzije primjernog brtvenog pojasa ne smiju zamijeniti odabir detalja za stvarno pomicanje i vodni tlak.

Pristup ovisi o geometriji

Otvorena horizontalna dilatacija

Ako se zona može pripremiti i ograničiti odozgo, razmotrite kontrolirano gravitacijsko unošenje. Sloj kraćeg vremena reakcije može ograničiti istjecanje, a sljedeći, duljeg vremena, omogućiti raspodjelu. Proba mora potvrditi da protok vode ne ispire gel.

Dilatacija u zidu ili stropnoj ploči

Bušotine trebaju dosegnuti planirane razine i krajeve zone. Kontrolne točke omogućuju procjenu prolaza duž pukotine i u dubinu presjeka. Ubrizgavanje samo uz vidljivo lice može ostaviti daljnji dio propusnim.

Propuštanje uz traku

Najprije ispitajte položaj i stanje trake. Pristup prostoru uz nju zaseban je detalj popravka. Nemojte nasumično probijati ispravno brtvljenje tražeći curenje.

Snažan prodor vode

Odaberite fazu ograničavanja dotoka kako biste osigurali uvjete za glavni materijal. Sačuvajte prostor i pristup za daljnje dodatno brtvljenje; nasumično ispunjavanje cijele zone brzom pjenom može otežati sljedeću fazu.

Vrijeme reakcije treba odgovarati putu materijala

Pripremite probu AcrylGel pri temperaturi materijala i okoline sličnoj radovima. Vrijeme iz tablice pomaže započeti odabir, ali ne govori koliko dugo će materijal teći u stvarnom spoju. Prekratko može zatvoriti put prije dosezanja daljnje zone, a predugo dopustiti istjecanje ili ispiranje.

Varijanta ResinBau AcrylGel + Polymer zahtijeva pripremu dviju smjesa i odgovarajući komplet za njihovo ubrizgavanje. Broj komponenti sustava ne određuje broj tokova pumpe. Za HydroGum treba osigurati dodir s vodom potrebnom za reakciju i prilagoditi način ubrizgavanja vlažnosti zone. Tijekom reakcije stvara elastičnu, pjenastu ispunu pa treba provjeriti ograničenje ekspanzije, raspodjelu materijala i očuvanje potrebnog pomicanja dilatacije. Način ubrizgavanja HydroGum ne prenosi se automatski iz varijante s gelom.

Promatranje obuhvaća cijeli presjek

Počnite od probne sekcije. Bilježite količine, redoslijed istjecanja i promjenu ponašanja vode. Prolaz do sljedeće točke potvrđuje povezanost; dalje procjenjujte i krajeve, dubinu i moguća istjecanja. Rast tlaka bez prihvata materijala ili nekontrolirano istjecanje zahtijeva zaustavljanje i provjeru uzroka.

Nakon ispunjavanja uklonite privremene krute mostove prema detalju i izvedite predviđenu elastičnu završnu obradu. Gel na otvorenom licu treba uzeti u obzir u projektu zaštite od isušivanja. Nemojte ostaviti radni mort kao element koji blokira pomicanje dilatacije.

Završetak ubrizgavanja ne završava primopredaju

Provjerite nepropusnost cijele sekcije i njezinih veza sa susjednim brtvljenjima. Primopredaja treba uzeti u obzir uvjete vodenog tlaka i ponašanje spoja nakon pomicanja bitnog za uporabu. Zabilježite materijal, recepturu, temperaturu, rezultat probe i izvedenu završnu obradu.

Kalkulator volumena pomaže naručiti materijal za ispitani presjek. Ne predviđa šupljine uz traku, migraciju duž spoja ni stvarnu ekspanziju materijala ograničenog u konstrukciji.

ODABIR RESINBAU

Materijal proizlazi iz uvjeta

ResinBau AcrylGel + Polymer →

Osnovni smjer za elastično ispunjavanje pripremljene dilatacije. Odaberite reakciju i zaštitu od isušivanja; nemojte automatski zamjenjivati varijantu s polimerom varijantom s vodom.

HydroGum →

Za zone s vodom potrebnom za reakciju i ograničavanje njezina protoka. HydroGum tijekom reakcije stvara pjenastu ispunu; u dilataciji treba potvrditi ograničenje njegove ekspanzije, raspodjelu materijala i očuvanje potrebnog pomicanja spoja.

WaterStopper →

Faza ograničavanja snažnog dotoka prije odabranog glavnog brtvljenja; nije kruta ispuna pomičnog spoja.

CrackOn.5 →

Privremeno zatvaranje tijekom injektiranja koje se uklanja ondje gdje bi blokiralo projektirano pomicanje.

Razgovarajte o uvjetima svojeg projekta

Pripremite presjek, opis vode i pomicanja te rezultate dosadašnjih proba. ResinBau pomaže odabrati materijal i tehnologiju izvedbe.

Razgovarajte o projektu / tehničkom odabiru ↗
