מישקי התפשטות: אטימות תוך שמירת תנועה

התיקון צריך לעצור מים ולשמור על תנועת החיבור. תכננו אזור מילוי מלא, בקרת זרימה וגמר גמיש.

עקבו אחר הטכנולוגיה

מישק התפשטות: מהכנה לחיבור נע ואטום

החתך מסביר את תפקיד השכבות, והלוחות הבאים מציגים הכנה וחלופות הזנה נפרדות: בכוח הכבידה, בקיר, בתקרה וליד רצועת איטום. בחרו חלופה התואמת לחיבור שנבדק; אין אלה פעולות שמבוצעות כולן בכל מישק.

השכבות נועדו להחזיק חומר באזור שנקבע ולשמור על תנועת החיבור.

01 · חתך

מטרת התיקון: מילוי בעומק וחזית גמישה

הרצועה הכחולה מציינת מילוי AcrylGel + Polymer. השכבה התחתונה הבהירה מצמצמת בריחה במהלך המשך ההזנה; מעליה השכבה העיקרית. חבל הגיבוי (Backer Rod) מספק תמיכה לגמר, ו־PU Sealant מציין חומר איטום גמיש בחזית.

השרטוט מציג פתרון לגאומטריה מסוימת. יש לקרוא את סימון 120 mm כמידת חלופה זו, ולא כעומק תיקון אוניברסלי. החתך, תנועת המישק, לחץ המים והגנת הג׳ל מהתייבשות קובעים את הפרט בפועל.

  • קבעו גבולות מילוי וכיווני תנועה.
  • הפרידו סגירת עבודה מגמר סופי.
חשיפת המרווח מאפשרת להעריך את חתכו בפועל.

02 · הכנה

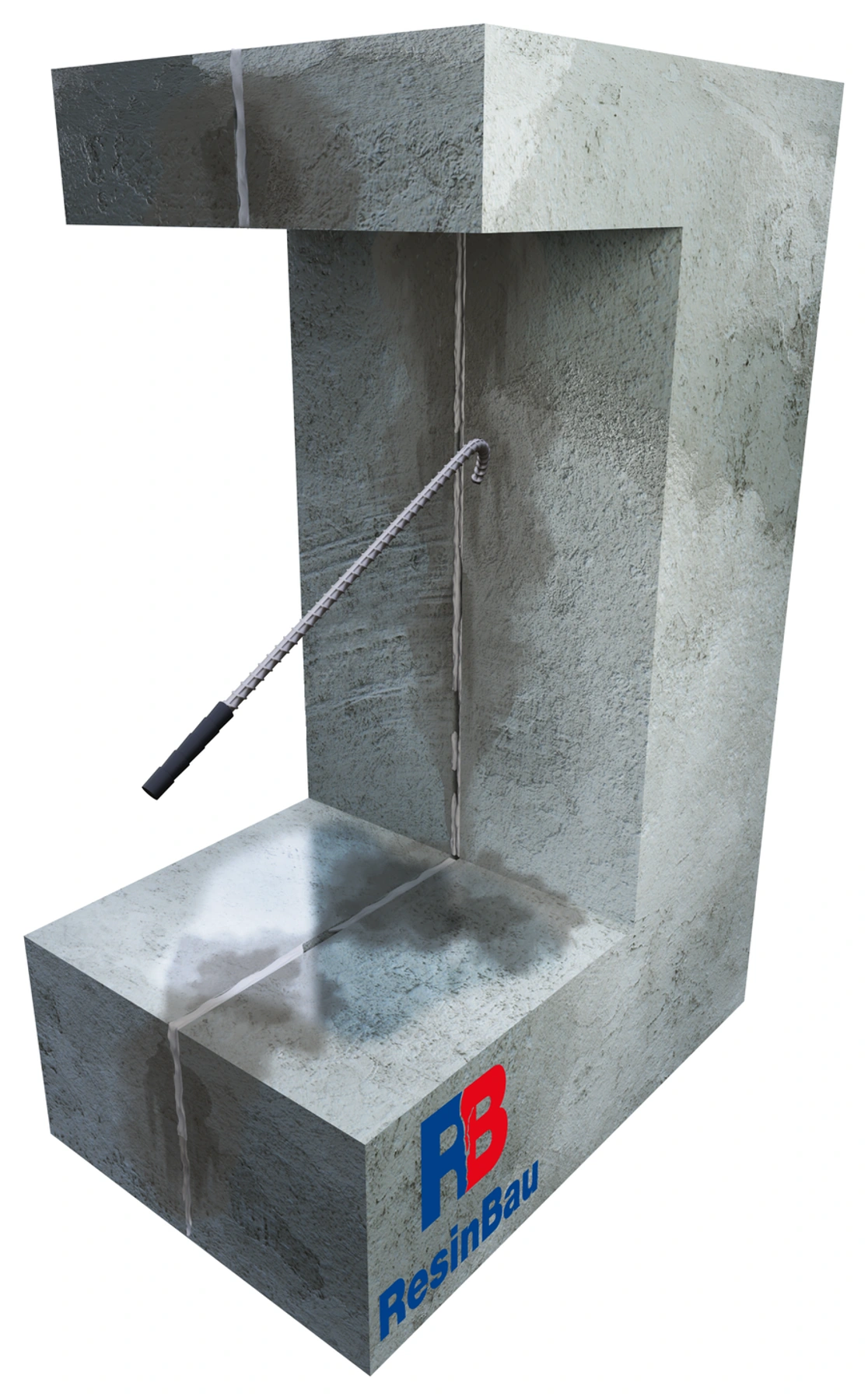

הסירו שכבות רופפות וחומרים לא יעילים

הסירו חלקים רופפים וחומרי איטום ישנים לא יעילים מהאזור המתוכנן. חשפו את המרווח בשיטה המתאימה למצב השפות, למיקום רצועת האיטום ולרכיבי חיבור אחרים. המטרה היא הכנת חלל מבוקר למילוי.

בדקו אם הסרת שכבות חשפה חללים או מסלולי זרימה נוספים. אין לפגוע באיטום תקין בניסיון להרחיב גישה.

  • העריכו את מצב השפות החשופות.
  • סמנו חללים שנחשפו ותיקונים קודמים.
ההברשה מסירה שאריות שעליהן אין לבסס תמיכה או סגירה.

03 · הכנה

נקו את פני המרווח

נקו את הצדדים ואת התחתית הנגישה של המרווח ממשקעים ושאריות השלב הקודם. התאימו מברשת ושיטת עבודה לחומר השפות. חלל אחיד שנבדק מקל על מיקום התמיכה והגבלת היציאה בזמן ההזרקה.

שימו לב למקומות שהיו מכוסים במילוי ישן. חלקים רופפים שנותרו עשויים לשנות את מסלול הזרימה או להקשות על גמר עמיד.

  • בדקו את כל העומק הנגיש.
  • הסירו שאריות מנותקות לפני המשך העבודה.
המים בלוח זה משמשים לניקוי, לפני שחומר ההזרקה מגיע למרווח.

04 · הכנה

שטפו אבק ושאריות מהמרווח

הסירו אבק ושאריות שנותרו לאחר ניקוי. החלופה המוצגת משתמשת במים; התאימו שיטה ועוצמת שטיפה למצב התשתית והאיטומים. אין לפגוע בשפות המוכנות.

עקבו אחר היציאה. מים המופיעים מחוץ למקטע המתוכנן עשויים להעיד על חיבור לחלל או למרווח סמוך. יש להביא מסלול כזה בחשבון לפני הגבלת האזור והזנת חומר.

  • בדקו הסרת שאריות.
  • תעדו מסלולי יציאה לא מתוכננים.
ארבעה רכיבים יוצרים שתי תערובות עבודה; תגובתן נבדקת לפני ההזנה.

05 · הכנה

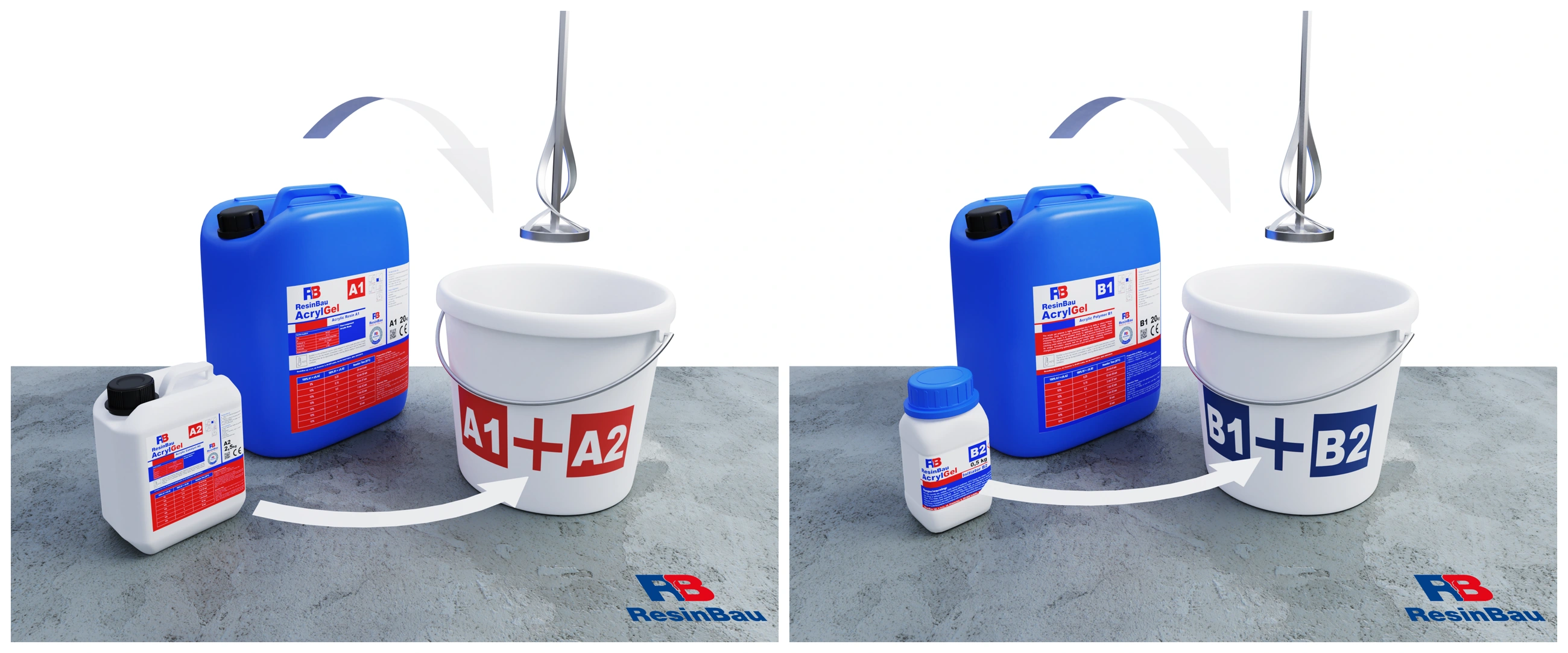

הכינו שתי תערובות ובדקו תגובה

האיור מפריד A1 + A2 ו־B1 + B2. בחלופת AcrylGel + Polymer מכינים שתי תערובות בנפרד. מערכת המשאבה מזינה אותן בשני מסלולים; ארבעת רכיבי המוצר אינם ארבעה מסלולי משאבה.

ניסוי בתנאים הקרובים לעבודה צריך לאמת את הזמן הדרוש להגעת חומר לחלק המרוחק של המרווח. בחלופת כוח הכבידה הכינו מנה לפי דף המוצר וזמן השימוש בה. התגובה הקצרה והארוכה יותר בלוחות הבאים מתארות תפקידי שכבות, ולא פורמולציה מוכנה.

  • בדקו חלופת מוצר וטמפרטורת ניסוי.
  • תעדו תוצאת ניסוי לפני הכנת מנה גדולה יותר.
חלופת כוח הכבידה: שכבה בתגובה קצרה יותר מצמצמת בריחת המנה הבאה.

06 · חלופת כוח הכבידה

חלופה פתוחה מלמעלה: צרו שכבה מקדימה

חלופה זו מתייחסת למרווח נגיש מלמעלה שבו אפשר להחזיק את החומר המוזן. שכבת הג׳ל התחתונה בזמן תגובה קצר יותר יוצרת תחימה להמשך המילוי.

תחילה אמתו שהמנה נשארת באזור המתוכנן ואינה נסחפת במים. אובדן חומר מהיר מחייב בדיקת מסלול יציאה ושיטת תחימת המרווח לפני תחילת ההזנה העיקרית.

  • בדקו החזקת המנה הראשונה.
  • עקבו אחר יציאה מעבר לגבולות המקטע.
השכבה בתגובה ארוכה יותר נועדה להתפזר בחתך המתוחם.

07 · חלופת כוח הכבידה

חלופה פתוחה מלמעלה: מלאו חלל מוכן

לאחר יצירת תנאים להחזקת חומר, הזינו את השכבה העיקרית. בשרטוט, SLOW-REACTING מתייחס לג׳ל בזמן תגובה ארוך יותר, היכול למלא את החלל המוכן מעל השכבה המקדימה.

בקרו מפלס ורציפות מילוי לאורך המרווח. כמות הנעלמת לכיוון לא ידוע אינה הוכחה להתקדמות. לאחר המילוי השאירו מקום לתמיכה המתוכננת ולגמר הגמיש שבחתך הראשון.

  • קשרו צריכה למילוי הנצפה.
  • שמרו מקום לפרט הסופי.
הנקודות נועדו להביא חומר לחלקי חתך שונים ולאפשר מעקב.

08 · חלופת קיר

חלופת קיר: צרו גישות למרווח

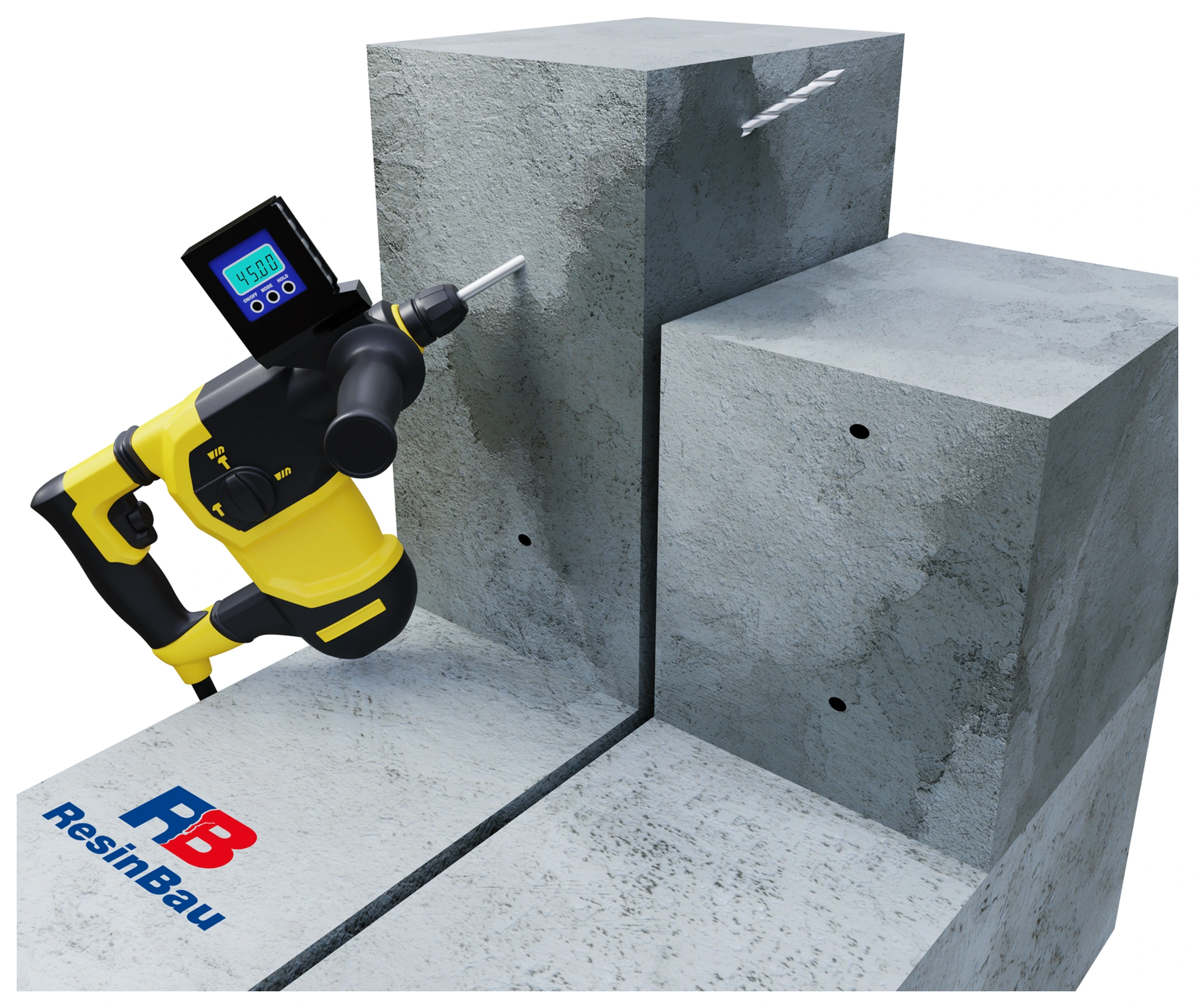

תכננו קידוחים לפי רוחב ועומק החיבור בפועל. קידוחים בשני הצדדים צריכים לאפשר גישה לאזור המילוי ונקודות בקרה, ולא רק הבאת חומר ליד החזית הנראית.

התחשבו במיקום רצועת האיטום, הזיון והמערכות. גם קצוות וחלקים עמוקים יותר של החיבור חייבים להיות נגישים לבקרה. זווית ואורך קידוח נובעים מהחתך שנבדק.

  • אמתו את אזור חציית הקידוח והמרווח.
  • הבטיחו גישה לקצות המקטע.
הכינו מסלול פתוח מהפקר לאזור היעד.

09 · חלופת קיר

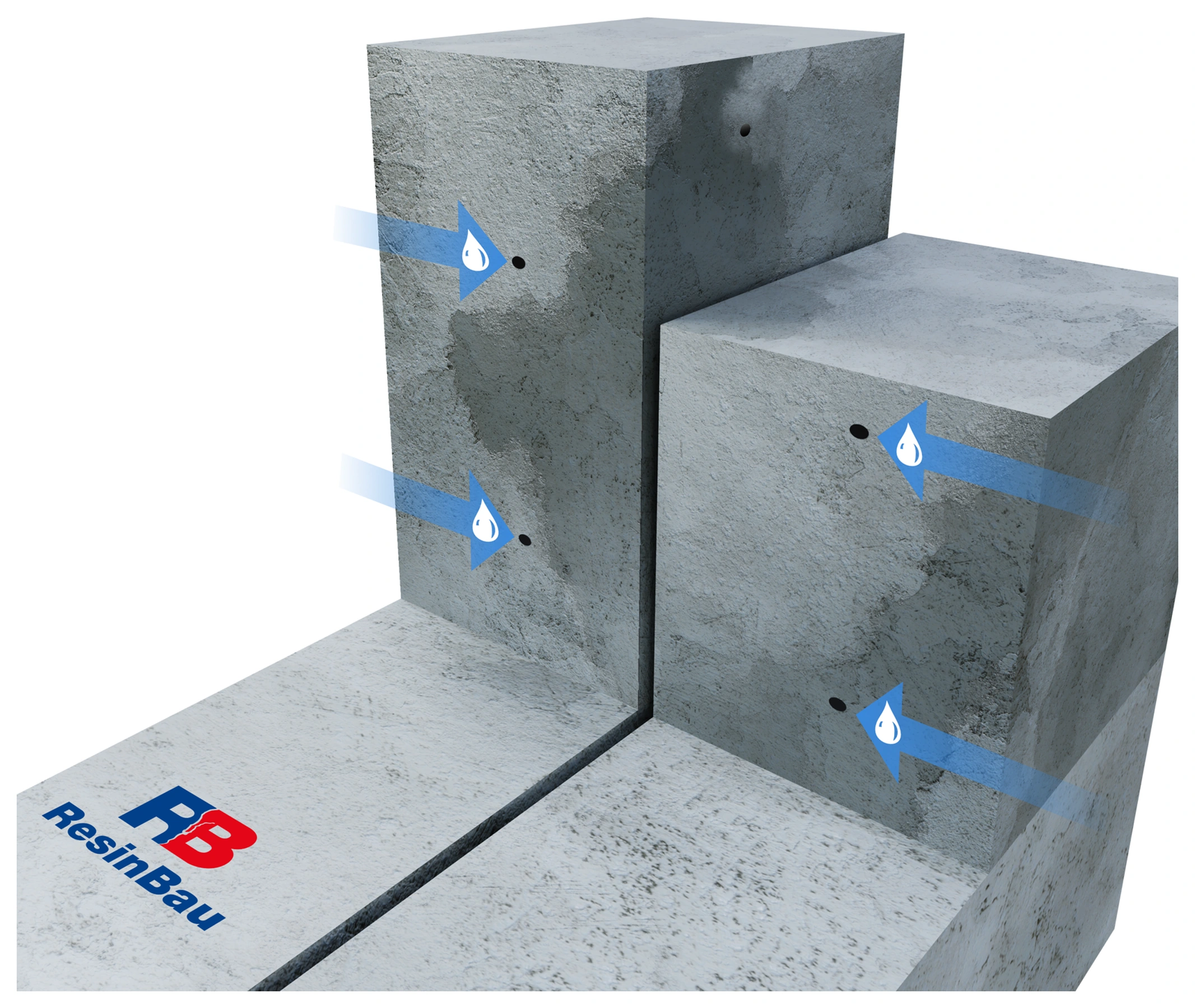

חלופת קיר: נקו קידוחים שבוצעו

הסירו שאריות קידוח מהחורים. באיור משתמשים לשם כך בשטיפה במים; החצים אינם מציינים חומר הזרקה. בדקו פתיחות ומקומות קישור שנחשפים לפני התקנת פקרים וחיבורם.

אם המים מגיעים מחוץ למקטע שנבדק, בררו מסלול זה לפני סגירת החזית. ניקוי הכניסה אינו מספיק כאשר המשך הקידוח נשאר חסום.

  • בדקו את מסלול ההזנה כולו.
  • התחשבו במעברים לא מתוכננים.
התמיכה וסגירת החזית מחזיקות את הג׳ל בתוך הרצועה המתוכננת.

10 · חלופת קיר

חלופת קיר: הגבילו את אזור העבודה

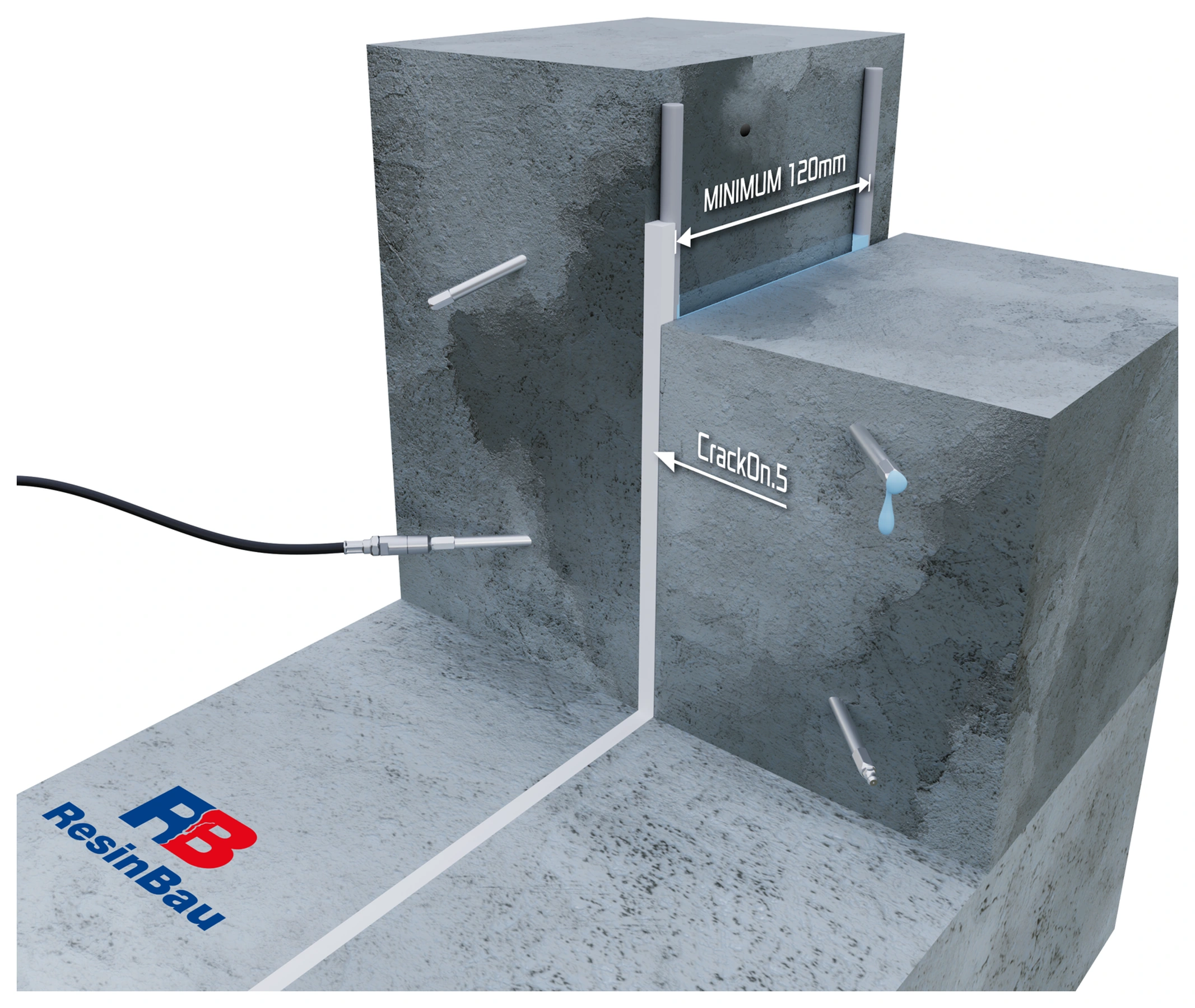

בתרשים חבל בעומק המרווח ותמיכה ליד החזית קובעים את חלל העבודה. CrackOn.5 סוגר את החזית בזמן ההזרקה. נקודות הבקרה נשארות נגישות למעקב אחר מעברים בין מקטעים.

הסגירה אינה יכולה להסתיר בריחת חומר לחלל לא ידוע. הסימון 120 mm מתאר את רוחב הרצועה בחלופה זו; המידה בפועל והגמר הקבוע נקבעים לחיבור המסוים. הסגירה הקשיחה היא כאן רכיב זמני.

  • בדקו רציפות גבולות העבודה.
  • אין לסגור את כל מסלולי המעקב.
מעבר לנקודה הבאה מאשר קשר, המוערך יחד עם הצריכה והלחץ.

11 · חלופת קיר

חלופת קיר: עקבו אחר מילוי מקטעים עוקבים

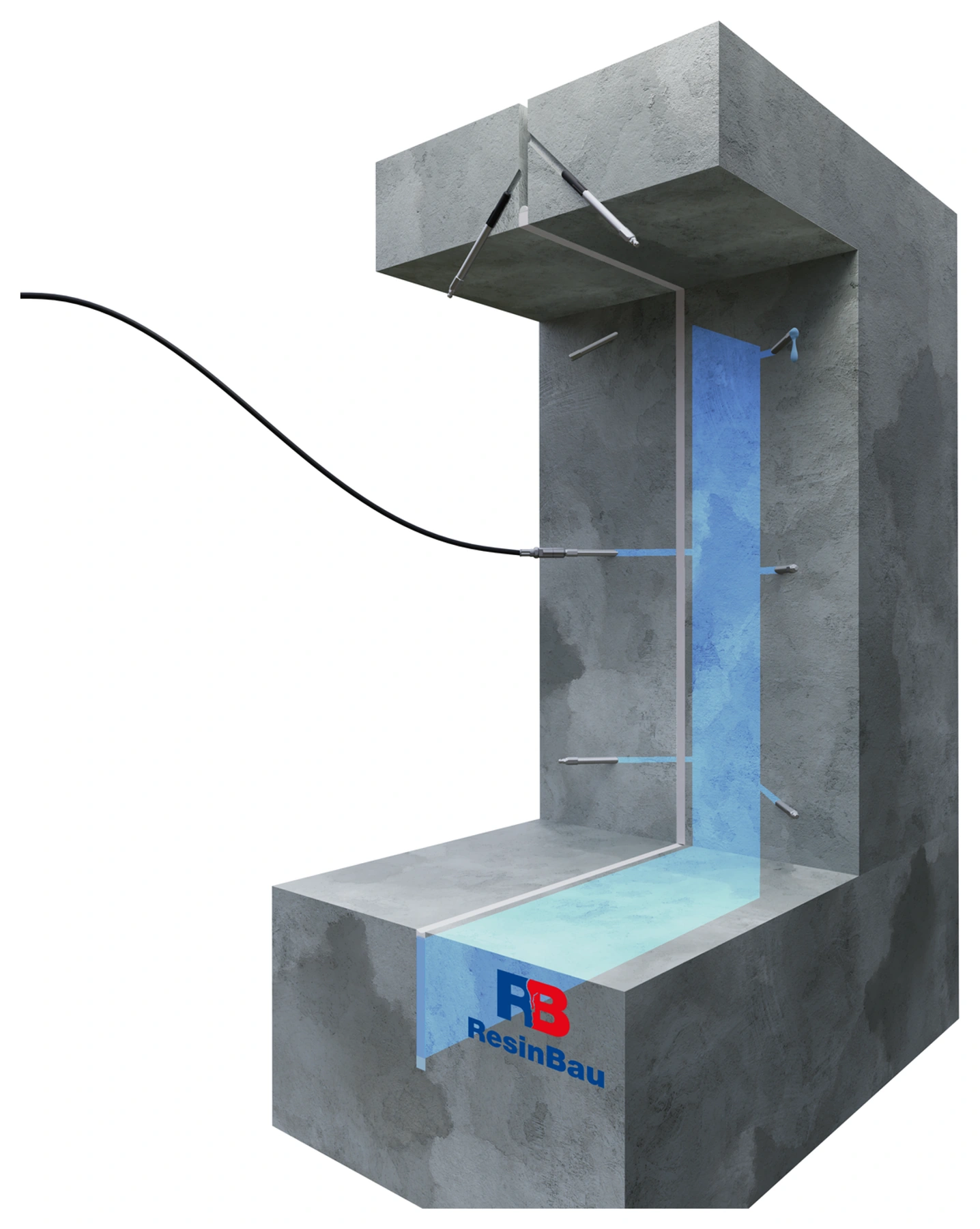

נהלו הזנה במקטעים המאפשרים לעקוב אחר פיזור חומר. הרצועה הכחולה מציגה את אזור מילוי היעד, ויציאה בנקודה הבאה חושפת חיבור למקום ההזנה.

יציאה או עליית לחץ לבדן אינן מאשרות מילוי מלא. השוו כמות, מקומות מעבר ושינוי בהתנהגות המים. בבריחה לא מבוקרת או בעליית לחץ ללא צריכה עצרו הזנה ובדקו סיבה.

  • תעדו את סדר מעברי החומר.
  • בדקו את הרצועה כולה, ולא רק חזית נראית.
הקידוח האחרון נועד לכסות את המשך המישק.

12 · חלופת קיר

חלופת קיר: הביאו חומר עד קצה החתך

הגישה העליונה בשרטוט מובילה לאזור הקצה ליד התקרה, שאי אפשר להעריך רק לפי יציאות נמוכות יותר. מיקום וזווית הקידוח נובעים מתוואי המרווח וממיקום גבולותיו.

בדקו קצות מקטע וחיבורים לאיטומים סמוכים. הפסקה שנותרה בקצה עשויה להמשיך להוליך מים אף שהמרכז נראה מלא. אין להעתיק זווית מאיור להמחשה ללא בדיקת הפרט.

  • בדקו אזור ליד התקרה וגבולות מקטע.
  • אמתו גישה לפני הקידוח האחרון.
השכבה המקדימה מכינה תנאים למילוי האזור העמוק יותר.

13 · חלופת תקרה

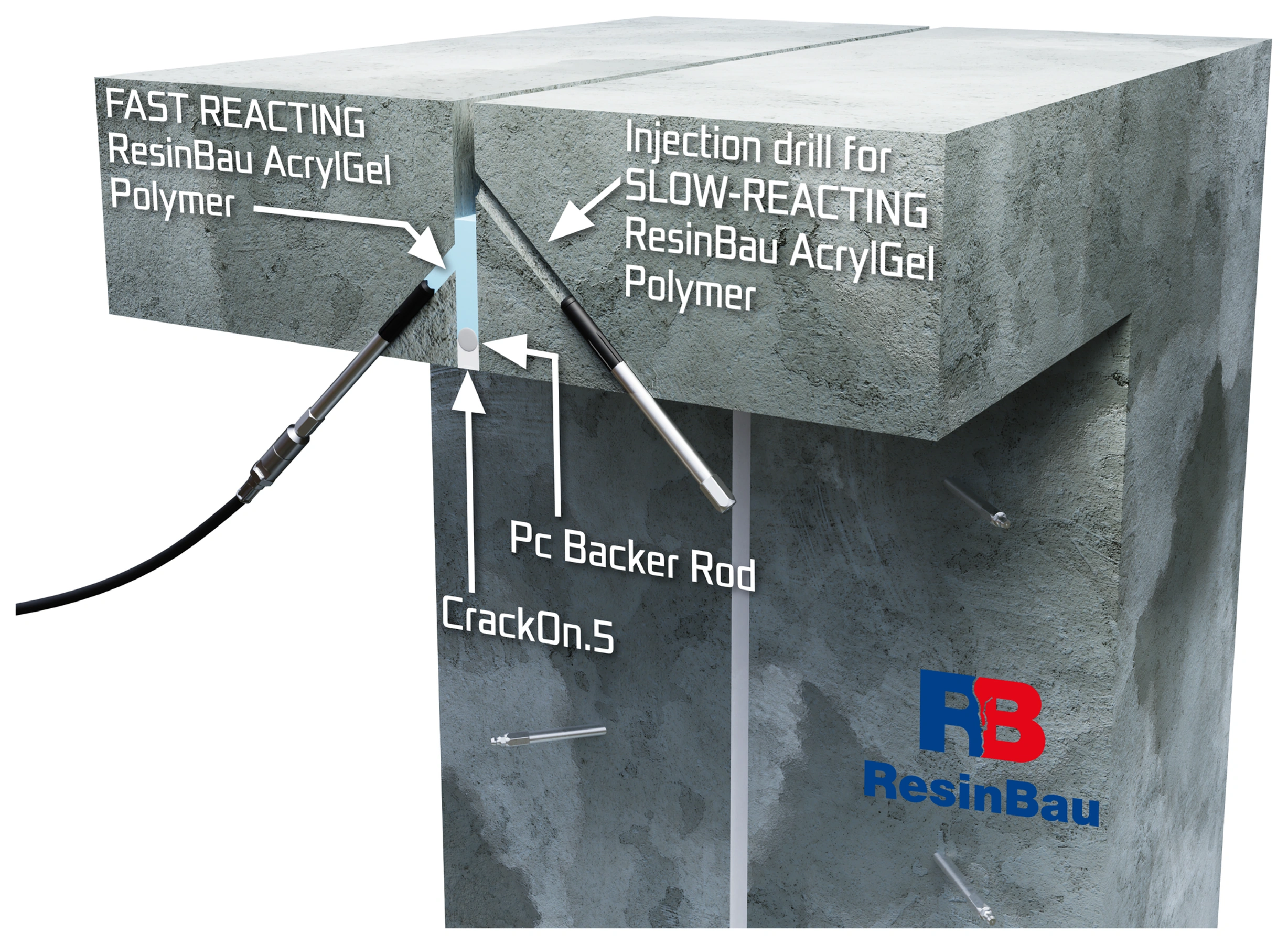

חלופת תקרה: הגבילו יציאה בשכבה רדודה יותר

בגישה מלמטה, הגישה הראשונה הרדודה יותר מאפשרת הזנת ג׳ל בתגובה קצרה יותר. חבל הגיבוי וסגירת CrackOn.5 הזמנית יוצרים את גבול העבודה התחתון.

בדקו שהחומר נשאר באזור זה ושהנקודות הנגישות מאפשרות מעקב זרימה. חלופה זו מתייחסת לגישה דרך התקרה; אינה שלב הבא מחייב לאחר מילוי קיר.

  • הבדילו בין אזור רדוד לעמוק יותר.
  • אמתו החזקת השכבה התוחמת.
גישה עמוקה יותר מאפשרת פיזור חומר מעבר לאזור שליד החזית.

14 · חלופת תקרה

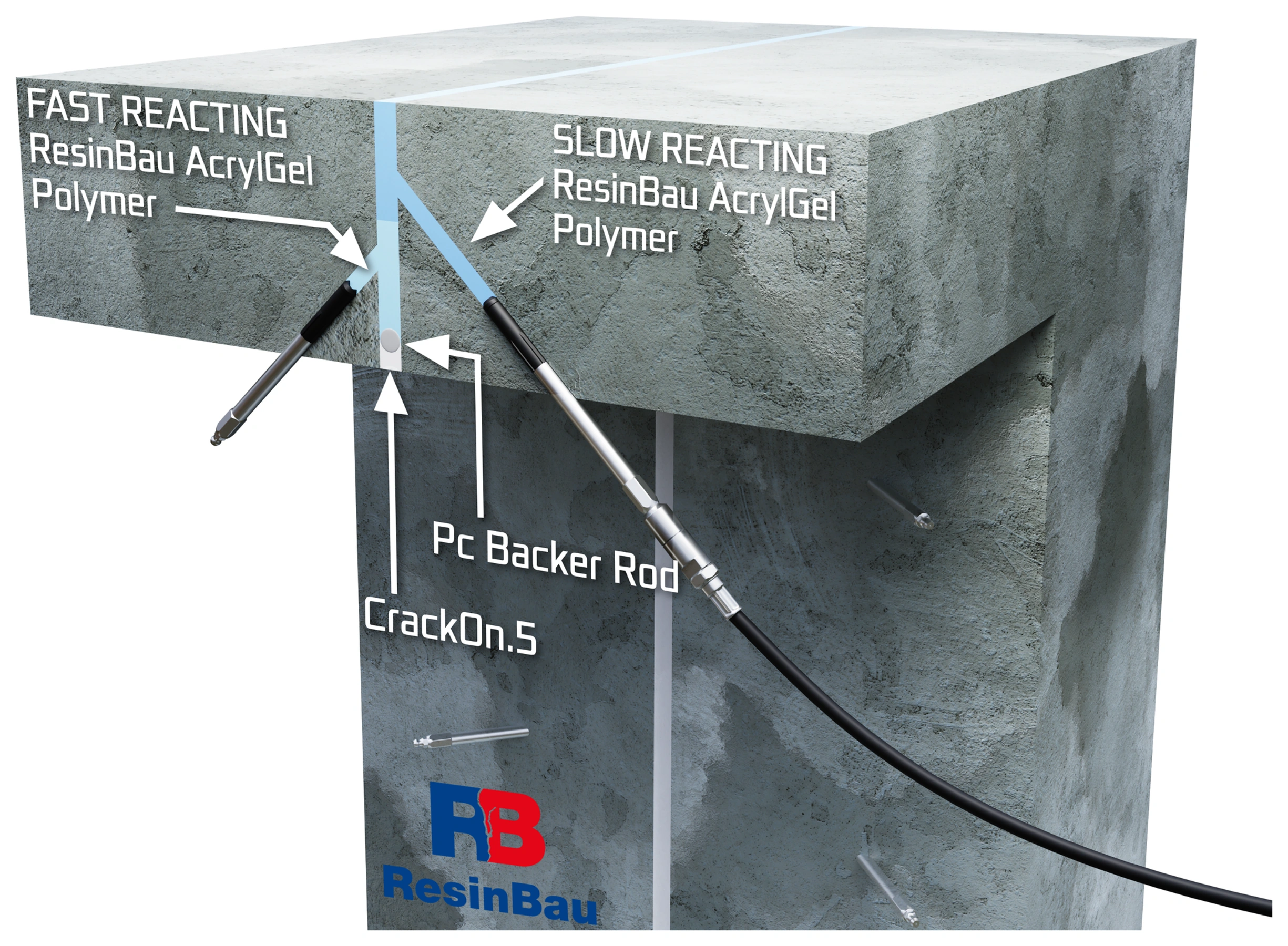

חלופת תקרה: מלאו את החלק העמוק יותר בחתך

הקידוח השני מוביל לשכבה העיקרית, שבה ג׳ל בתגובה ארוכה יותר נועד להתפזר בחתך המוכן. התמיכה והשכבה המקדימה מצמצמות בריחה מלמטה.

בקרו מעברים לנקודות המעקב וקצות מקטע האיטום. התאימו עומק ומיקום קידוחים לגאומטריית התקרה בפועל. המראה האחיד בתרשים הוא מטרה שיש להעריך את השגתה במהלך העבודה.

  • בדקו קשר בחלק העמוק יותר.
  • העריכו קצות מקטע לפני סיום ההזנה.
המלט הקשיח הנדרש בהזנה אינו יכול לחסום את תנועת החיבור.

15 · סיום

הסירו סגירה זמנית

לאחר ההזרקה הסירו מלט זמני היכן שיגביל את תנועת המישק. בצעו לפי פרט הגמר, תוך שמירת המילוי הנכון בעומק.

בדקו שלא נותרו גשרים קשיחים בין השפות. הכינו מקום לתמיכה ולגמר גמיש; אין לראות בג׳ל חשוף משטח סופי ללא הגנה.

  • בדקו את כל תוואי הסגירה.
  • שמרו מקום לפרט גמיש.
הגמר מגן על אזור האיטום וצריך לאפשר תנועה מתוכננת.

16 · סיום

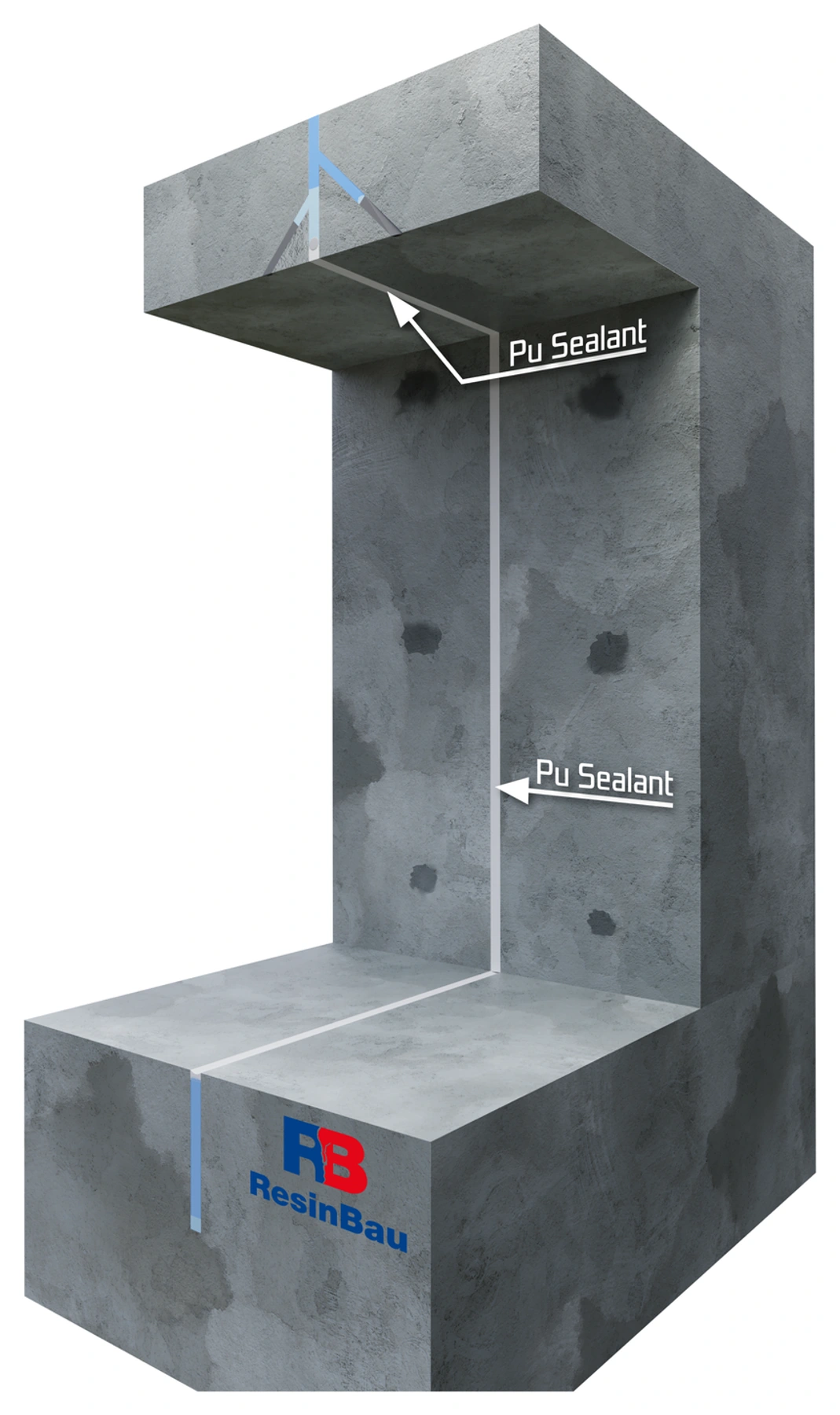

בצעו חזית גמישה וקבלו את החיבור

הסירו פקרים, הכינו משטחים ובצעו את סגירת החורים שנקבעה. PU Sealant מציין חומר איטום גמיש בחזית; גאומטרייתו ותמיכתו נובעות מהתנועה הנדרשת ותנאי החיבור.

התחשבו בהגנת הג׳ל מהתייבשות. הקבלה כוללת אטימות של המקטע כולו, חיבורים לאיטומים סמוכים ושמירת תנועה. חזית הנראית גמורה אינה מחליפה בקרה בתנאי מים מייצגים.

  • בדקו רציפות גמר וחיבורים.
  • אמתו אטימות ושמירת תנועה.
תיקון האזור ליד הרצועה מחייב פרט גישה נפרד.

17 · חלופה ליד רצועת איטום

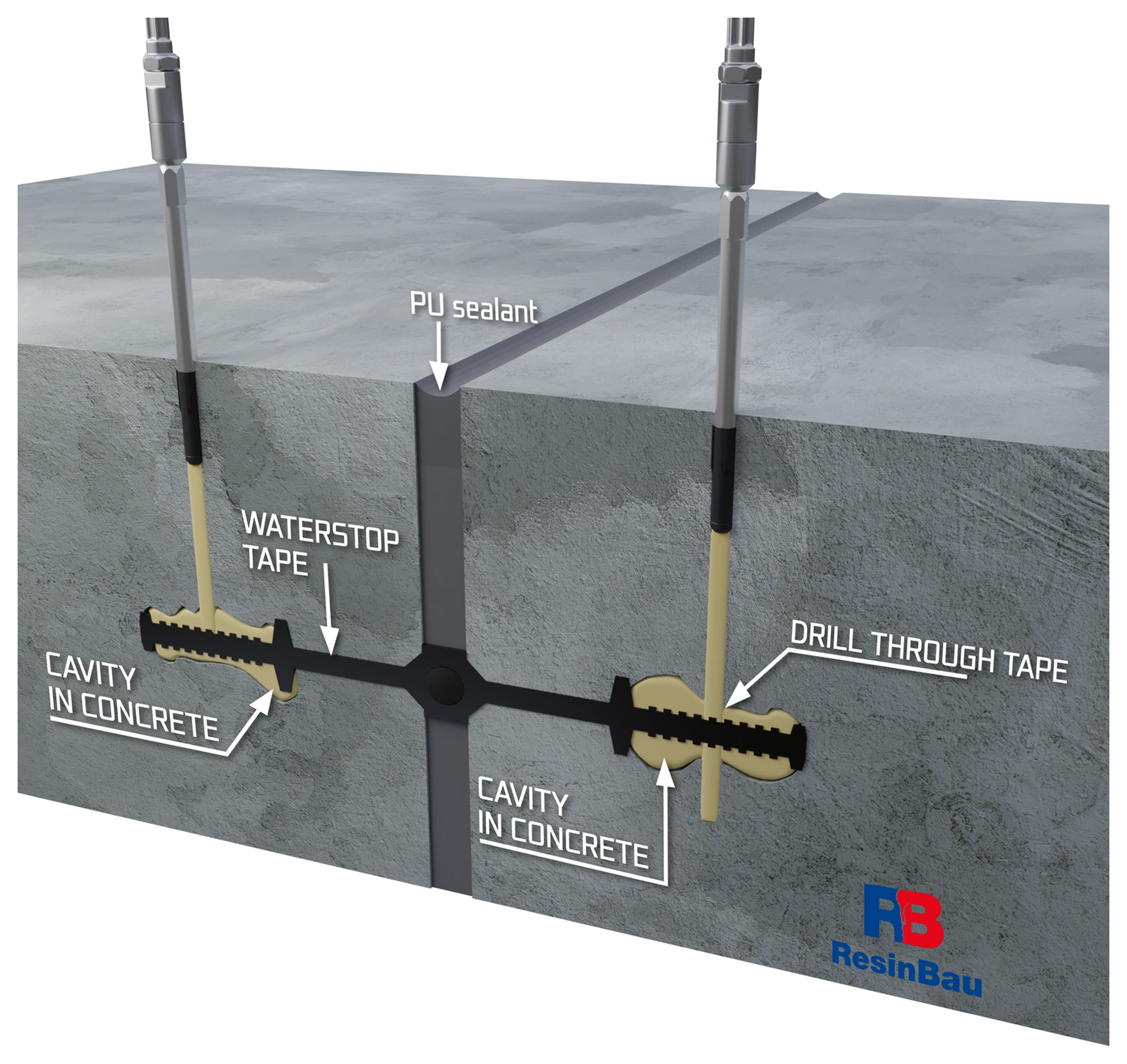

חלופה ליד רצועת איטום: בדקו ומלאו חללים גדולים

הזרועות השחורות המצולעות מציינות רצועת איטום, והשדות הצהובים חללים במגעה עם הבטון. השרטוט מציג חלופה מיוחדת של קידוח דרך הרצועה לחלל שאובחן. אין בו הנחיה לקידוח מקרי דרך איטום תקין.

בחירת החומר נובעת מהמים, מחלל המילוי ומהתנועה. HydroGum זקוק למים לתגובה ויוצר מילוי מוקצף: יש לאמת פיזור, הגבלת התפשטות ושמירת תנועת החיבור. הג׳ל הגמיש AcrylGel + Polymer הוא חלופה אחרת; אין להעביר ביניהם אוטומטית שיטת הזנה.

  • קבעו מיקום רצועה וטווח חלל.
  • בדקו השפעת הזנה על הרצועה ועל תנועת החיבור.
להזנה בעומק ולאיטום פני שטח תפקידים שונים.

18 · חלופה ליד רצועת איטום

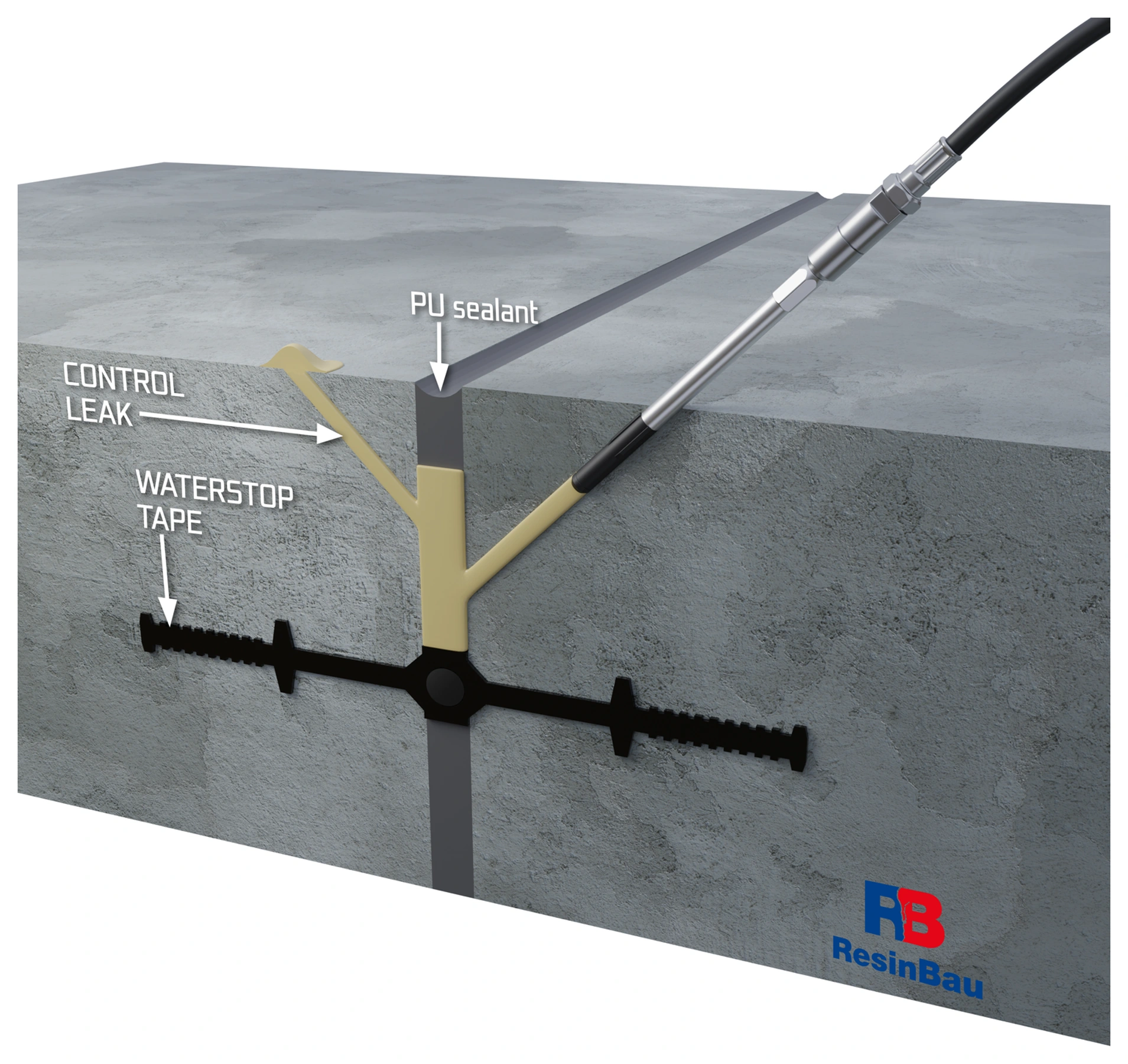

חלופה ליד רצועת איטום: בקרו את מסלול ההשלמה

בחלופה זו הגישה האלכסונית מכוונת חומר למרווח ליד גמר PU קיים או חדש. החץ CONTROL LEAK מציין מקום למעקב אחר מעבר חומר; אין פירושו להשאיר במכוון דליפה לאחר התיקון.

המעקב נועד לאמת הגעת חומר לאזור שנבדק ליד הרצועה. לאחר השלמת האיטום העריכו רציפות לאורך הקטע כולו ובצעו את סגירת פני השטח שנקבעה. חומר האיטום בחזית לבדו אינו מוכיח מילוי חללים בעומק.

  • קשרו נקודת מעקב לאזור הזנה.
  • בדקו אטימות לאחר סיום ההשלמה.

קבעו מה צריך להישאר נע

תעדו רוחב ועומק מרווח, כיווני תנועה צפויים, מצב שפות ומיקום הרצועה והמילויים הקודמים. בדקו אם המים זורמים דרך חזית המישק, לאורך הרצועה, דרך חלל לידה או מסדק סמוך. דליפה נראית עשויה להיות רחוקה מהפגם המקורי באיטום.

תנועת מישק ההתפשטות נובעת מהתכנון ומהתנהגות המבנה. התארכות דגימת שרף בקריעה אינה התנועה המותרת של החיבור המוגמר. תפקוד הפרט נקבע גם לפי גאומטריה, תמיכה, הידבקות, אופן עיוות ותנאי מים.

החומר זקוק לחלל מתוחם

הסירו שכבות רופפות, משקעים וחומרי איטום לא יעילים מהאזור המתוכנן. בחרו תמיכה וסגירה שיחזיקו את החומר בעומק הנכון וישמרו נקודות בקרה. חומר הנעלם במהירות עשוי לצאת מהמישק; הגדלת המנה לבדה אינה מספקת בקרה על מקום המילוי.

בתרשימים חבל הגיבוי וסגירת CrackOn.5 הזמנית יוצרים גבולות עבודה. מיקומם נובע מהחתך. מידות רצועת איטום לדוגמה אינן צריכות להחליף בחירת פרט לתנועה וללחץ המים בפועל.

הגישה תלויה בגאומטריה

מישק התפשטות אופקי פתוח

אם ניתן להכין ולתחום אזור מלמעלה, שקלו הזנה מבוקרת בכוח הכבידה. שכבה בזמן תגובה קצר יותר עשויה לצמצם בריחה, והבאה בזמן ארוך יותר לאפשר פיזור. הניסוי חייב לאמת שזרימת המים אינה שוטפת את הג׳ל.

מישק התפשטות בקיר או בתקרה

הקידוחים צריכים לפגוע במפלסים ובקצות האזור שתוכננו. נקודות הבקרה מאפשרות להעריך מעברים לאורך המרווח ולעומק החתך. הזנה ליד החזית הנראית בלבד עשויה להשאיר את המשך האזור לא אטום.

דליפה ליד רצועת איטום

תחילה בדקו מיקום ומצב רצועה. גישה לחלל לידה היא פרט תיקון נפרד. אין לנקב באקראי איטום תקין בחיפוש דליפה.

כניסת מים עזה

בחרו שלב לצמצום כניסת מים שיבטיח תנאים לחומר העיקרי. שמרו מקום וגישה להמשך איטום; מילוי מקרי של האזור כולו בקצף מהיר עשוי להקשות על השלב הבא.

זמן התגובה צריך להתאים למסלול החומר

הכינו ניסוי AcrylGel בטמפרטורת חומר וסביבה הקרובה לעבודה. זמן הטבלה מסייע להתחיל בחירה, אך אינו אומר כמה זמן החומר יזרום בחיבור בפועל. זמן קצר מדי עשוי לסגור מסלול לפני הגעה לאזור מרוחק יותר, וארוך מדי לאפשר בריחה או שטיפה.

חלופת ResinBau AcrylGel + Polymer מחייבת הכנת שתי תערובות וציוד מתאים להזנתן. מספר רכיבי המערכת אינו קובע את מספר מסלולי המשאבה. ב־HydroGum יש להבטיח מגע במים הדרושים לתגובה ולהתאים הזנה ללחות האזור. בתגובה נוצר מילוי גמיש ומוקצף, ולכן יש לבדוק הגבלת התפשטות, פיזור חומר ושמירת התנועה הנדרשת במישק. שיטת הזנת HydroGum אינה מועתקת אוטומטית מחלופת הג׳ל.

המעקב כולל את החתך המלא

התחילו במקטע ניסוי. תעדו כמויות, סדר יציאות ושינוי בהתנהגות המים. מעבר לנקודה הבאה מאשר קשר; המשיכו להעריך גם קצוות, עומק ובריחות אפשריות. עליית לחץ ללא צריכה או יציאה לא מבוקרת מחייבות עצירה ובדיקת הסיבה.

לאחר המילוי הסירו גשרים קשיחים זמניים לפי הפרט ובצעו גמר גמיש שנקבע. יש להתחשב בג׳ל ליד חזית פתוחה בתכנון הגנה מהתייבשות. אין להשאיר מלט עבודה כרכיב החוסם את תנועת המישק.

סיום ההזנה אינו סיום הקבלה

בדקו אטימות של המקטע כולו וחיבוריו לאיטומים סמוכים. הקבלה צריכה להתחשב בלחץ המים ובהתנהגות החיבור לאחר תנועה החשובה לשימוש. תעדו חומר, פורמולציה, טמפרטורה, תוצאת ניסוי וגמר שבוצע.

מחשבון הנפח מסייע להזמין חומר לחתך שנבדק. הוא אינו חוזה חללים ליד הרצועה, נדידה לאורך המישק או התפשטות בפועל של חומר המוגבל במבנה.

בחירת RESINBAU

החומר נקבע לפי התנאים

ResinBau AcrylGel + Polymer →

הכיוון הבסיסי למילוי גמיש של מישק מוכן. בחרו תגובה והגנה מהתייבשות; אין להחליף אוטומטית חלופת פולימר בחלופת מים.

HydroGum →

לאזורים עם מים הדרושים לתגובה ולצמצום זרימתם. HydroGum יוצר מילוי מוקצף בתגובה; במישק יש לאמת הגבלת התפשטותו, פיזור חומר ושמירת התנועה הנדרשת של החיבור.

WaterStopper →

שלב המצמצם כניסת מים עזה לפני איטום עיקרי שנבחר; לא מילוי קשיח לחיבור נע.

CrackOn.5 →

סגירה זמנית בזמן ההזרקה, המוסרת היכן שתחסום תנועה מתוכננת.

דיון בתנאי הפרויקט שלכם

הכינו חתך, תיאור מים ותנועה ותוצאות ניסויים קודמים. ResinBau מסייעת בבחירת חומר וטכנולוגיית ביצוע.

דיון בפרויקט / התאמה טכנית ↗
