NJOHURI · FUGAT E BETONIMIT DHE DILATIMIT

Fugat e dilatimit: papërshkueshmëri duke ruajtur lëvizjen

Riparimi duhet të ndalojë ujin dhe të ruajë lëvizjen e fugës. Planifikoni zonën e plotë të mbushjes, kontrollin e rrjedhës dhe përfundimin elastik.

NDIQNI TEKNOLOGJINË

Fuga e dilatimit: nga përgatitja te lidhja e lëvizshme dhe e papërshkueshme

Prerja shpjegon funksionin e shtresave, ndërsa ilustrimet pasuese tregojnë përgatitjen dhe variante të veçanta furnizimi: me gravitet, në mur, në soletë dhe pranë shiritit. Zgjidhni variantin sipas fugës së identifikuar; këto nuk janë veprime që kryhen të gjitha në çdo fugë dilatimi.

Shtresat duhet ta mbajnë materialin në zonën e përcaktuar dhe të ruajnë lëvizjen e fugës.

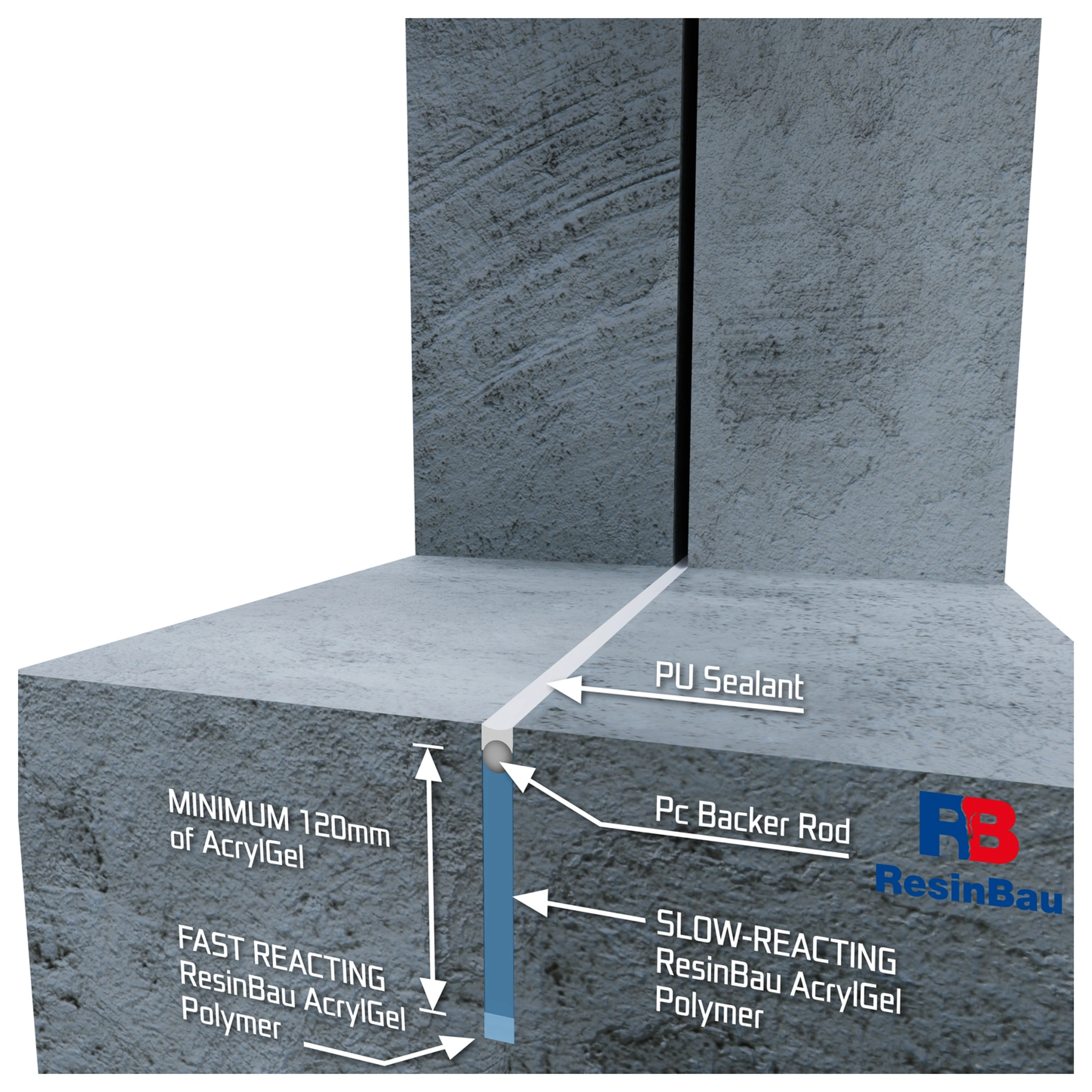

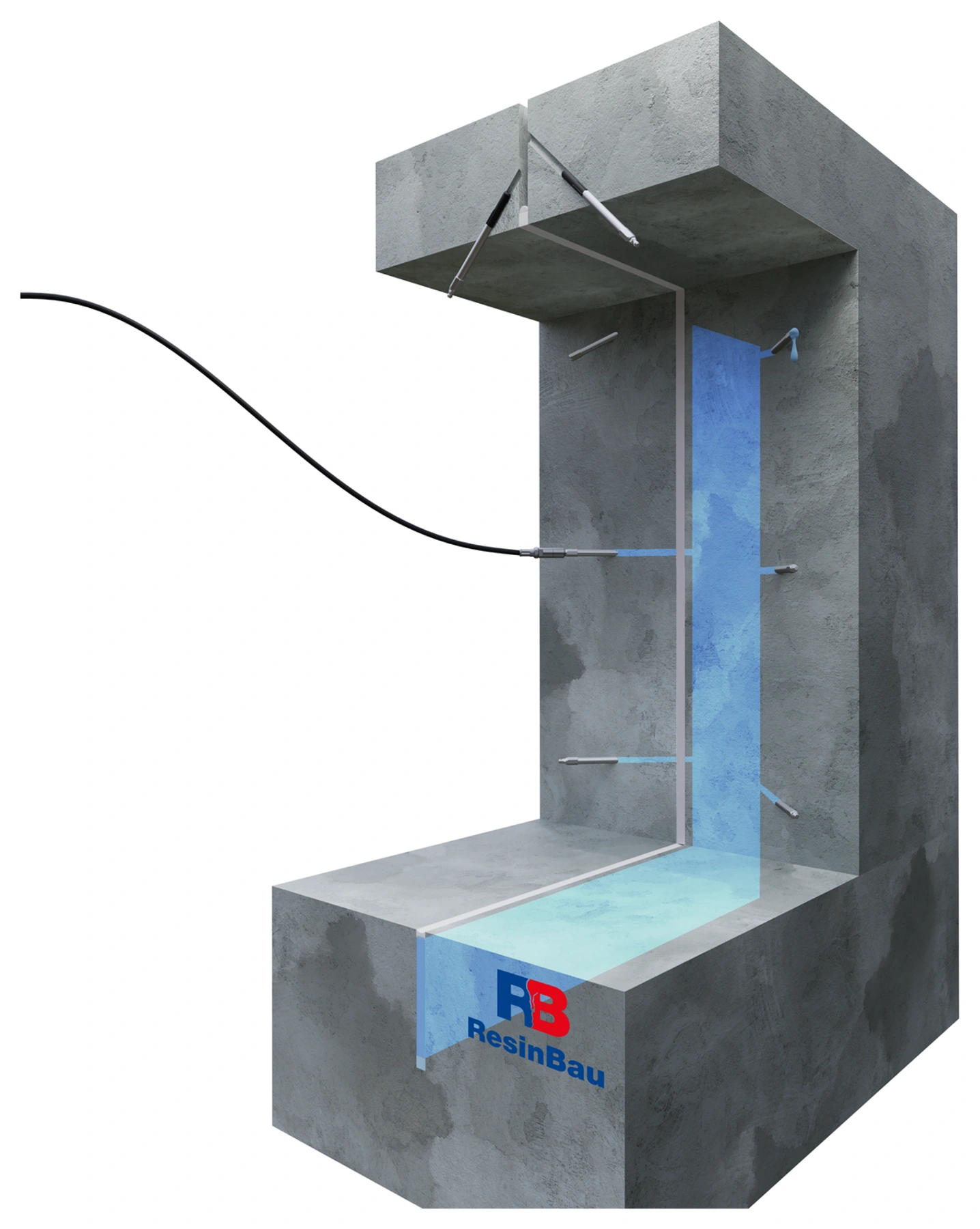

01 · Prerja

Qëllimi i riparimit: mbushje në thellësi dhe faqe elastike

Brezi blu tregon mbushjen me AcrylGel + Polymer. Shtresa e poshtme më e çelët kufizon daljen gjatë furnizimit të mëtejshëm; sipër saj ndodhet shtresa kryesore. Kordoni mbështetës (Backer Rod) përcakton mbështetjen e përfundimit, ndërsa PU Sealant tregon mastikën elastike në faqe.

Vizatimi tregon zgjidhje për një gjeometri të caktuar. Shënimi 120 mm duhet lexuar si përmasë e këtij varianti, jo si thellësi universale riparimi. Prerja, lëvizja e fugës së dilatimit, presioni i ujit dhe mbrojtja e xhelit nga tharja përcaktojnë detajin real.

  • Përcaktoni kufijtë e mbushjes dhe drejtimet e lëvizjes.
  • Dalloni mbylljen gjatë punës nga përfundimi përfundimtar.
Ekspozimi i hapësirës së fugës mundëson vlerësimin e prerjes së saj reale.

02 · Përgatitja

Hiqni shtresat e lira dhe masat joefektive

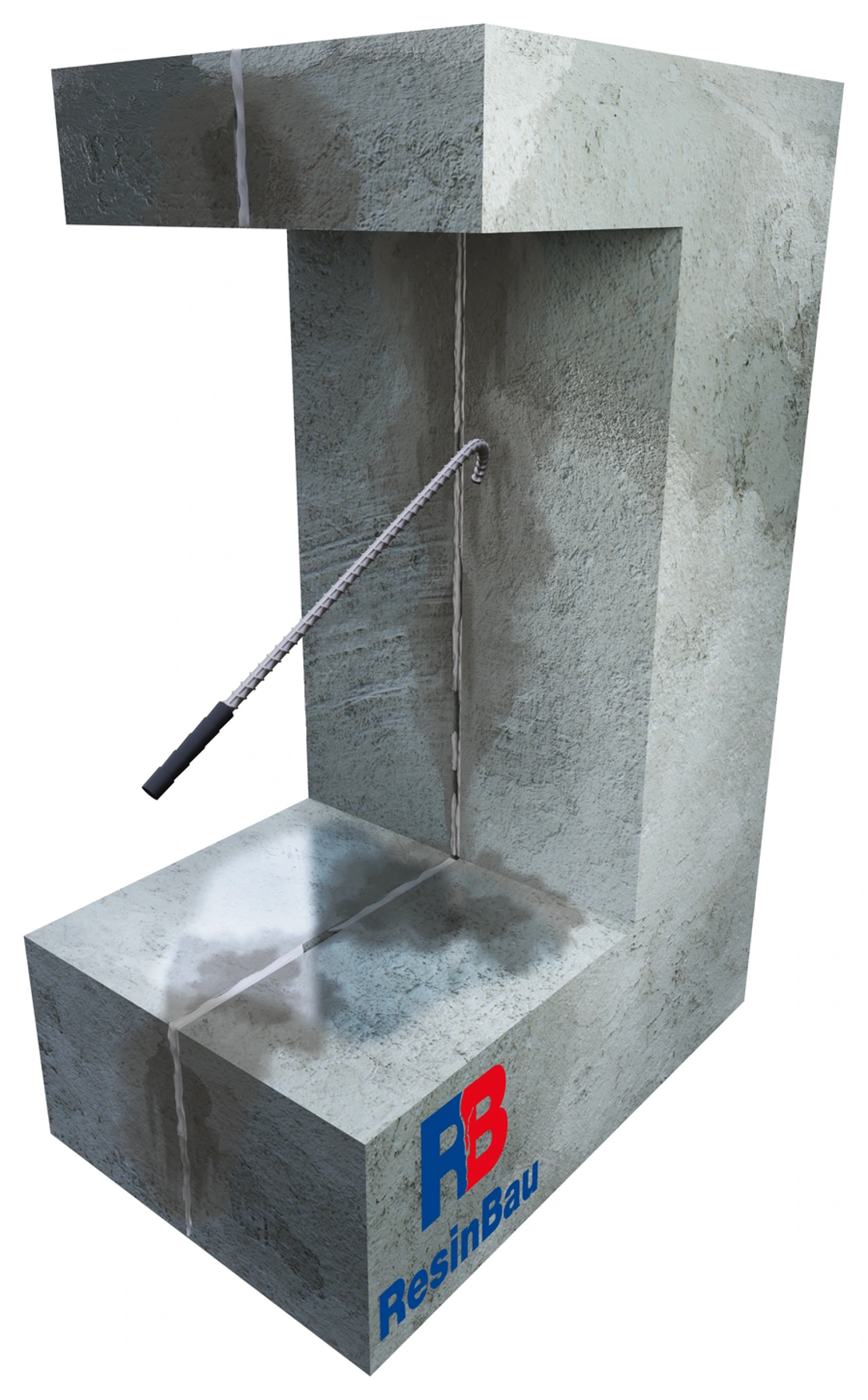

Hiqni pjesët e lira dhe masat e vjetra joefektive nga zona e planifikuar. Ekspozoni hapësirën e fugës me mënyrën e përshtatshme për gjendjen e skajeve, pozicionin e shiritit dhe elementeve të tjera të fugës. Synimi është përgatitja e një hapësire të kontrolluar për mbushje.

Kontrolloni nëse pas heqjes së shtresave janë zbuluar zgavra ose rrugë shtesë rrjedhjeje. Mos dëmtoni izolimin funksional duke u përpjekur të zgjeroni qasjen.

  • Vlerësoni gjendjen e skajeve të ekspozuara.
  • Shënoni zgavrat e zbuluara dhe riparimet e mëparshme.

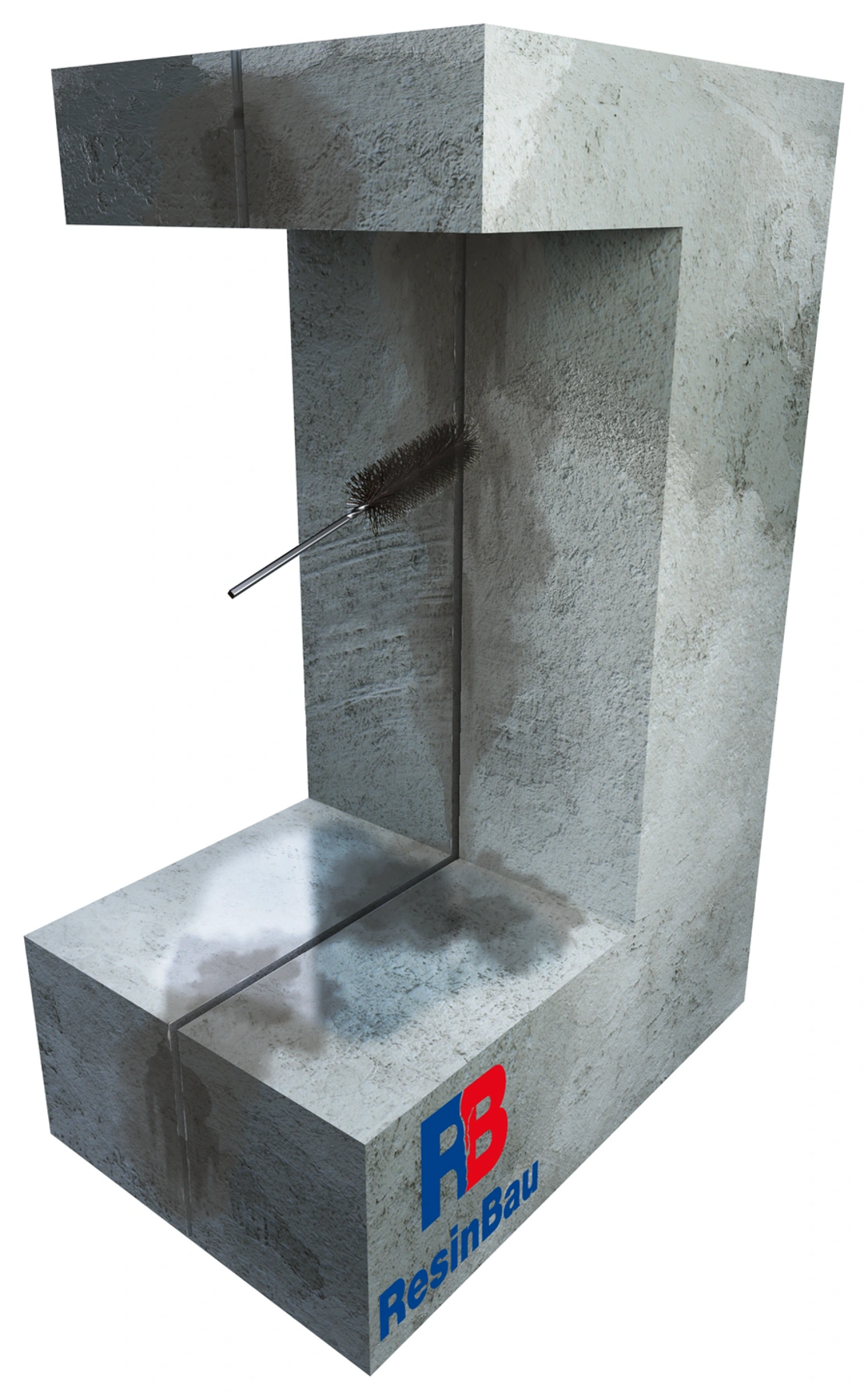

Pastrimi me furçë largon mbetjet mbi të cilat nuk duhet të mbështeten elementi mbështetës apo mbyllja.

03 · Përgatitja

Pastroni sipërfaqet e hapësirës së fugës

Pastroni anët dhe fundin e arritshëm të hapësirës së fugës nga depozitimet dhe mbetjet e fazës së mëparshme. Përshtatni furçën dhe mënyrën e punës me materialin e skajeve. Hapësira e rregullt dhe e identifikuar lehtëson vendosjen e mbështetjes dhe kufizimin e daljes gjatë injektimit.

Kushtojuni vëmendje vendeve të mbuluara nga mbushja e vjetër. Pjesët e lira të mbetura mund të ndryshojnë rrugën e rrjedhës ose të vështirësojnë realizimin e përfundimit afatgjatë.

  • Kontrolloni gjithë thellësinë e arritshme.
  • Hiqni mbetjet e shkëputura përpara vazhdimit të punës.
Uji në këtë ilustrim shërben për pastrim përpara se materiali i injektimit të hyjë në hapësirën e fugës.

04 · Përgatitja

Shpëlani pluhurin dhe mbetjet nga hapësira e fugës

Hiqni pluhurin dhe mbetjet pas pastrimit. Varianti i paraqitur përdor ujë; përshtatni mënyrën dhe intensitetin e shpëlarjes me gjendjen e nënshtresës dhe izolimeve. Mos dëmtoni skajet e përgatitura.

Vëzhgoni daljen e ujit. Uji që shfaqet jashtë seksionit të planifikuar mund të tregojë lidhje me një zgavër ose plasaritje fqinje. Kjo rrugë duhet marrë parasysh përpara kufizimit të zonës dhe furnizimit të materialit.

  • Kontrolloni largimin e mbetjeve.
  • Regjistroni rrugët e paplanifikuara të daljes.
Katër përbërës krijojnë dy përzierje pune; reaksioni i tyre kontrollohet përpara furnizimit.

05 · Përgatitja

Përgatitni dy përzierje dhe kontrolloni reaksionin

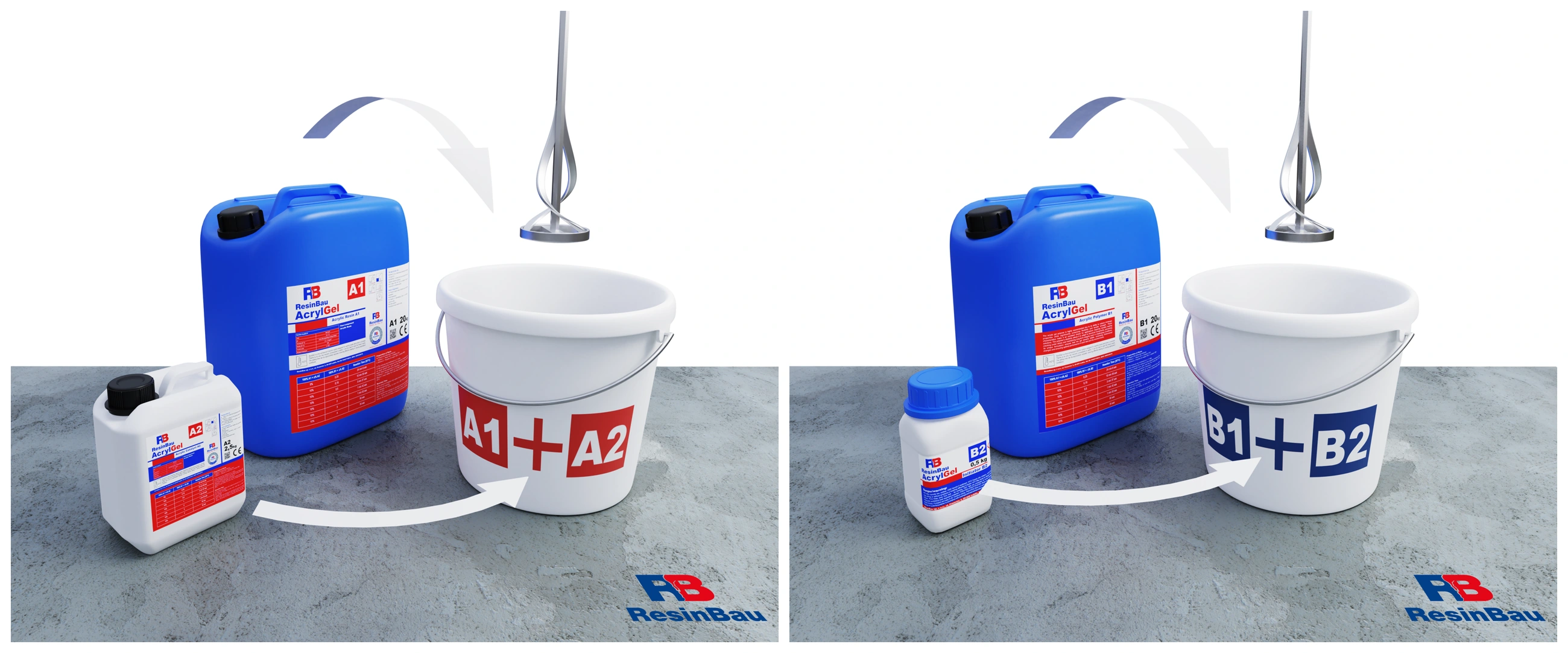

Ilustrimi dallon A1 + A2 dhe B1 + B2. Në variantin AcrylGel + Polymer përgatiten veçmas dy përzierje. Sistemi i pompimit i furnizon përmes dy linjave; katër përbërës të produktit nuk nënkuptojnë katër linja pompe.

Prova në kushte të ngjashme me punimet duhet të konfirmojë kohën e nevojshme që materiali të arrijë te pjesa më e largët e hapësirës së fugës. Për variantin me gravitet përgatitni porcionin sipas fletës së produktit dhe kohës së përdorimit të tij. Reaksioni më i shkurtër dhe më i gjatë në ilustrimet pasuese përshkruajnë funksionet e shtresave, jo recetë të gatshme.

  • Kontrolloni variantin e produktit dhe temperaturën e provës.
  • Regjistroni rezultatin e provës përpara përgatitjes së një porcioni më të madh.
Varianti me gravitet: shtresa me reaksion më të shkurtër kufizon daljen e porcionit pasues.

06 · Varianti me gravitet

Varianti i hapur nga lart: krijoni shtresën paraprake

Ky variant lidhet me hapësirën e fugës të arritshme nga lart, ku materiali i furnizuar mund të mbahet. Shtresa e poshtme e xhelit me kohë më të shkurtër reaksioni krijon kufizim për mbushjen e mëtejshme.

Konfirmoni fillimisht që porcioni mbetet në zonën e planifikuar dhe nuk merret nga uji. Humbja e shpejtë e materialit kërkon kontroll të rrugës së daljes dhe mënyrës së kufizimit të hapësirës së fugës përpara fillimit të furnizimit kryesor.

  • Kontrolloni mbajtjen e porcionit të parë.
  • Vëzhgoni daljen jashtë kufijve të seksionit.
Shtresa me reaksion më të gjatë duhet të shpërndahet në prerjen e kufizuar.

07 · Varianti me gravitet

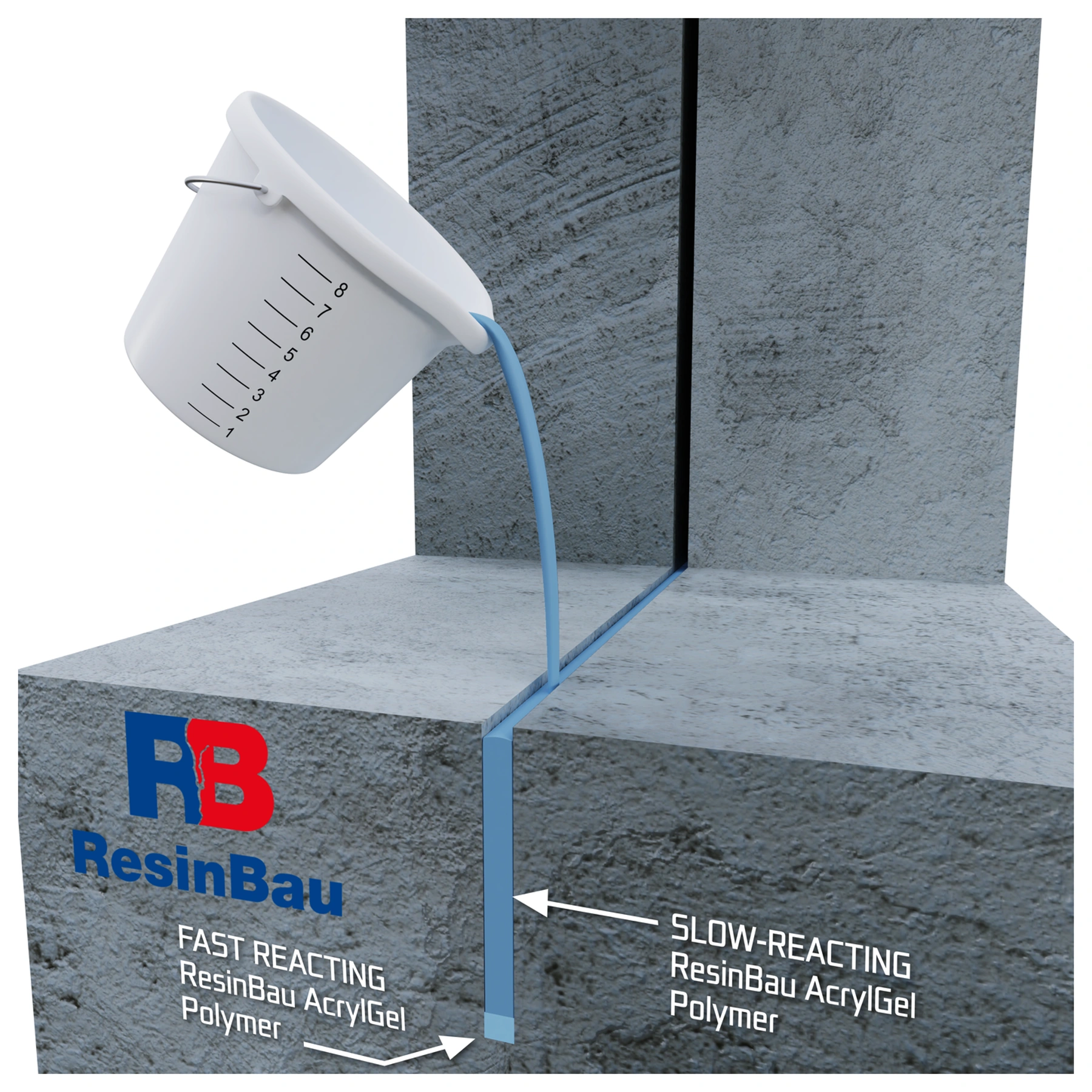

Varianti i hapur nga lart: mbushni hapësirën e përgatitur

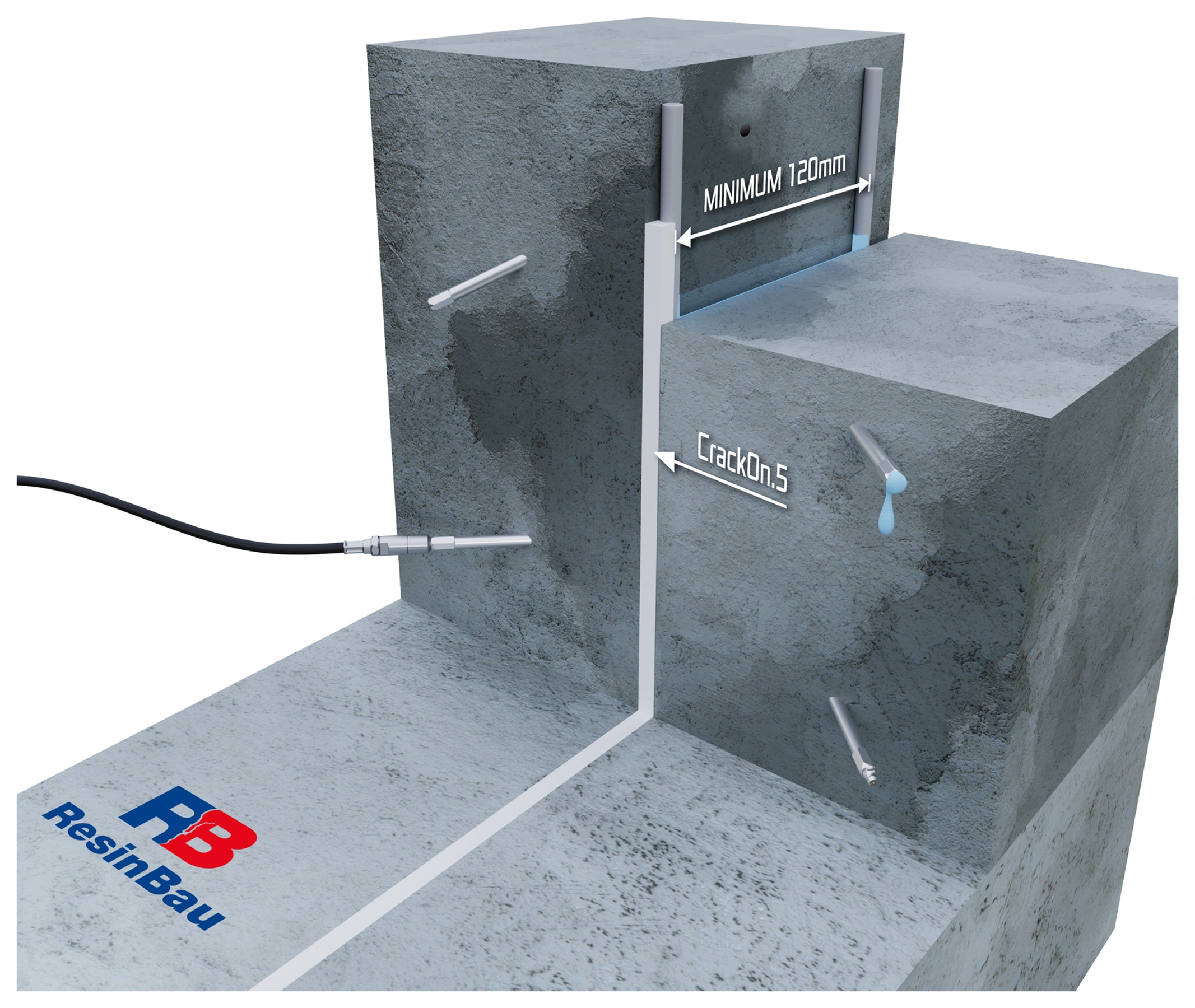

Pasi të krijohen kushtet e mbajtjes së materialit, furnizoni shtresën kryesore. Në vizatim termi SLOW-REACTING i referohet xhelit me kohë më të gjatë reaksioni, që mund të mbushë hapësirën e përgatitur mbi shtresën paraprake.

Kontrolloni nivelin dhe vazhdimësinë e mbushjes përgjatë hapësirës së fugës. Sasia që zhduket në drejtim të panjohur nuk dëshmon përparim. Pas mbushjes lini hapësirë për mbështetjen e projektuar dhe përfundimin elastik të treguar në prerjen e parë.

  • Lidheni konsumin me mbushjen e vëzhguar.
  • Ruani hapësirën për detajin përfundimtar.
Pikat duhet ta çojnë materialin në pjesë të ndryshme të prerjes dhe të mundësojnë vëzhgimin.

08 · Varianti i murit

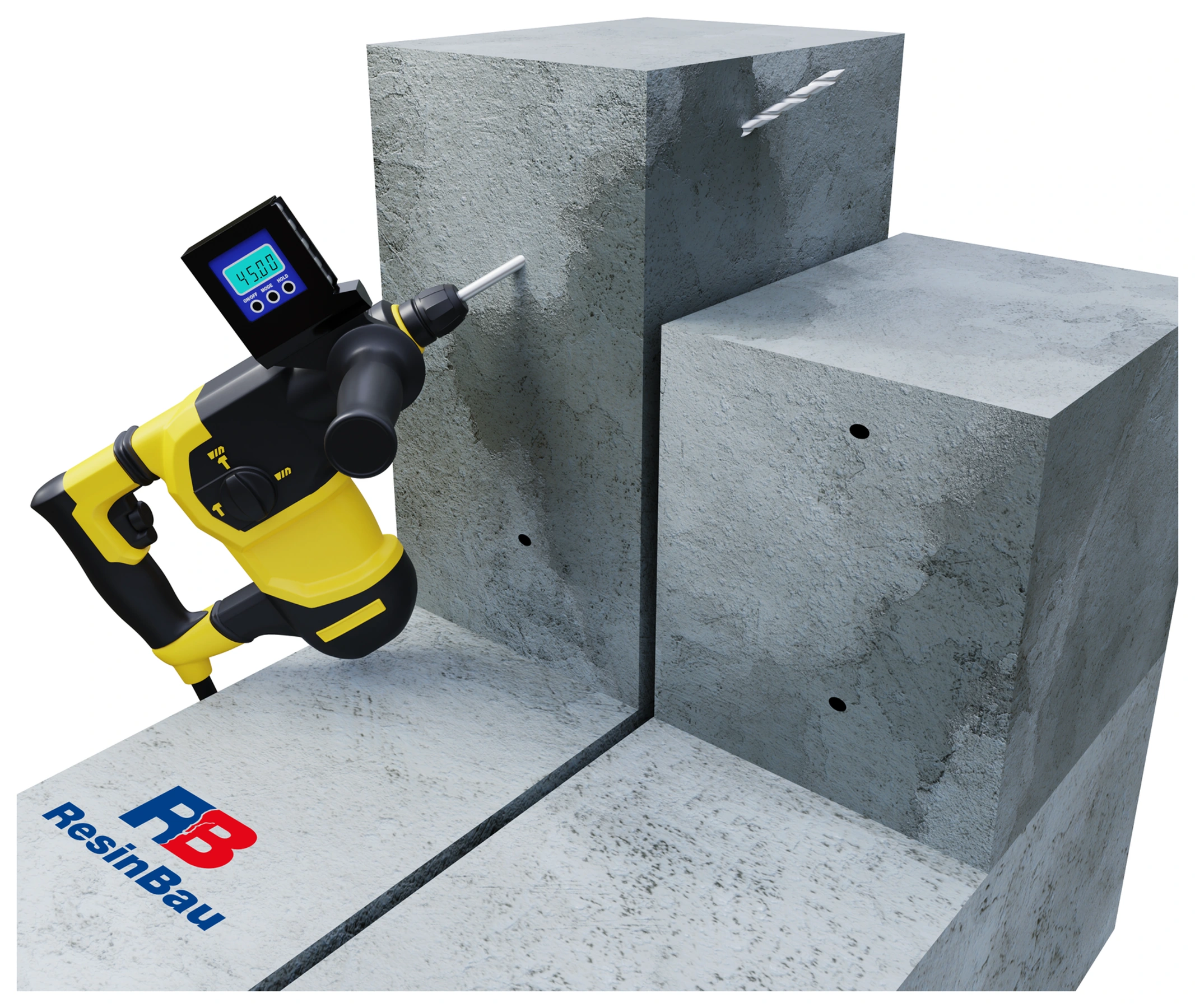

Varianti i murit: realizoni qasjet te hapësira e fugës

Planifikoni vrimat sipas gjerësisë dhe thellësisë reale të fugës. Vrimat në të dyja anët duhet të sigurojnë qasje te zona e mbushjes dhe pika kontrolli, jo vetëm furnizim të materialit pranë faqes së dukshme.

Merrni parasysh pozicionin e shiritit, armaturës dhe instalimeve. Edhe skajet dhe pjesët më të thella të fugës duhet të jenë të arritshme për kontroll. Këndi dhe gjatësia e shpimit rrjedhin nga prerja e identifikuar.

  • Konfirmoni zonën ku vrima ndërpret hapësirën e fugës.
  • Siguroni qasje te skajet e seksionit.
Përgatitni rrugë të kalueshme nga pakeri te zona e synuar.

09 · Varianti i murit

Varianti i murit: pastroni vrimat e realizuara

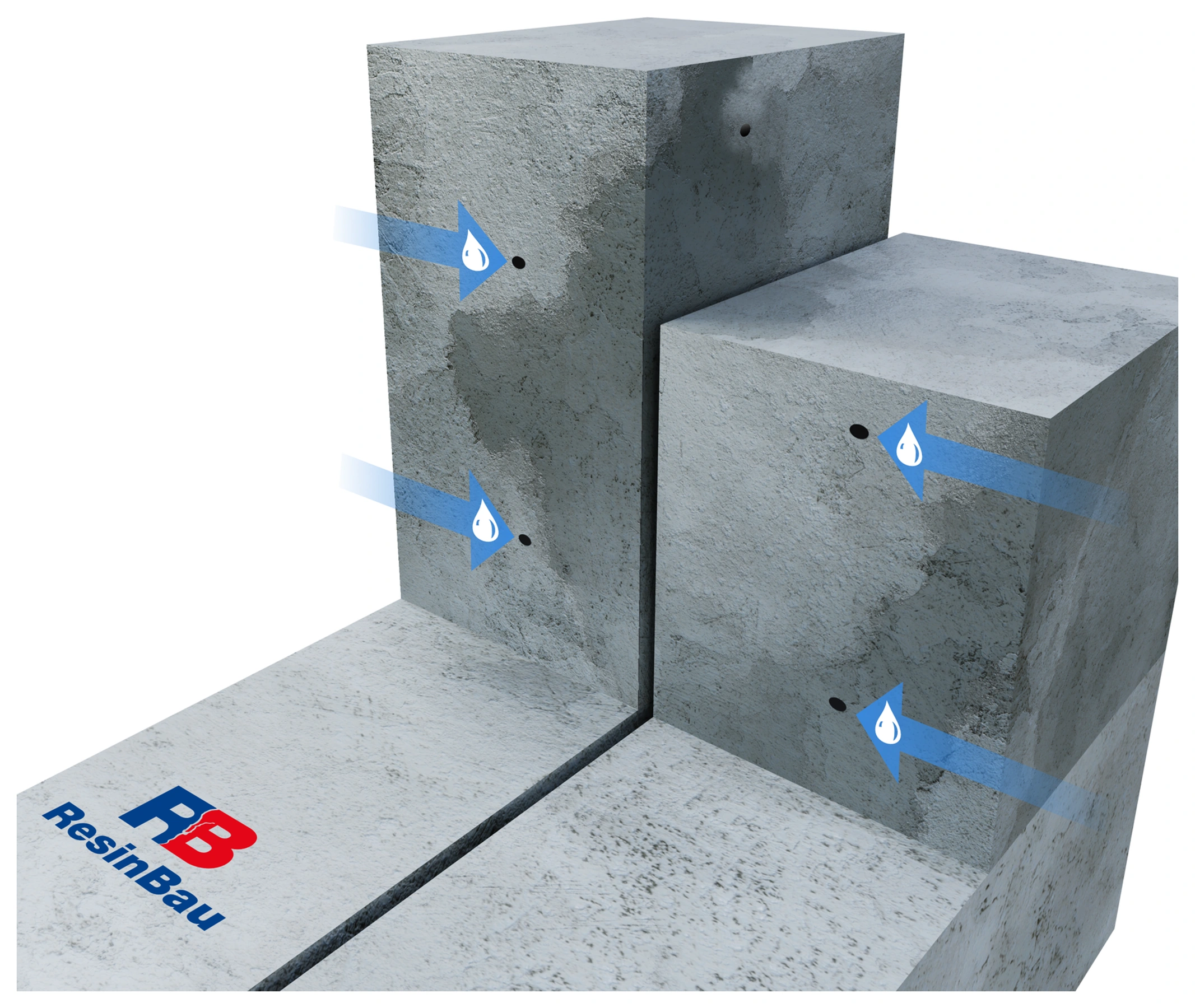

Hiqni mbetjet e shpimit nga vrimat. Në ilustrim këtë e bën shpëlarja me ujë; shigjetat nuk tregojnë materialin e vërtetë të injektimit. Kontrolloni kalueshmërinë dhe vendet e komunikimit të zbuluar përpara vendosjes dhe lidhjes së pakerëve.

Nëse uji arrin jashtë seksionit të identifikuar, sqarojeni këtë rrugë përpara mbylljes së faqes. Pastrimi i hyrjes së vrimës nuk mjafton kur pjesa e mëtejshme mbetet e bllokuar.

  • Kontrolloni të gjithë rrugën e furnizimit.
  • Merrni parasysh kalimet e paplanifikuara.
Mbështetja dhe mbyllja e faqes e mbajnë xhelin brenda brezit të planifikuar.

10 · Varianti i murit

Varianti i murit: kufizoni zonën e punës

Në skemë, kordoni në thellësi të hapësirës së fugës dhe mbështetja pranë faqes përcaktojnë hapësirën e punës. CrackOn.5 mbyll faqen gjatë injektimit. Pikat e kontrollit mbeten të arritshme për të vëzhguar kalimet ndërmjet seksioneve.

Mbyllja nuk duhet të fshehë daljen e materialit në zgavër të panjohur. Shënimi 120 mm përshkruan gjerësinë e brezit në këtë variant; përmasa reale dhe përfundimi i përhershëm përcaktohen për fugën konkrete. Mbyllja e ngurtë këtu është element i përkohshëm.

  • Kontrolloni vazhdimësinë e kufijve të punës.
  • Mos i mbyllni të gjitha rrugët e vëzhgimit.
Kalimi te pika pasuese konfirmon komunikimin, që vlerësohet së bashku me konsumin dhe presionin.

11 · Varianti i murit

Varianti i murit: ndiqni mbushjen e seksioneve pasuese

Furnizoni në seksione që lejojnë vëzhgimin e përhapjes së materialit. Brezi blu paraqet zonën e synuar të mbushjes, ndërsa dalja në pikën pasuese zbulon lidhjen me vendin e furnizimit.

Vetëm dalja ose rritja e presionit nuk konfirmon mbushjen e plotë. Krahasoni sasinë, vendet e kalimit dhe ndryshimin e sjelljes së ujit. Kur ka dalje të pakontrolluar ose rritje presioni pa konsum, ndaloni furnizimin dhe kontrolloni shkakun.

  • Regjistroni rendin e kalimeve të materialit.
  • Kontrolloni të gjithë brezin, jo vetëm faqen e dukshme.
Vrima përfundimtare shërben për të përfshirë pjesën më të largët të fugës së dilatimit.

12 · Varianti i murit

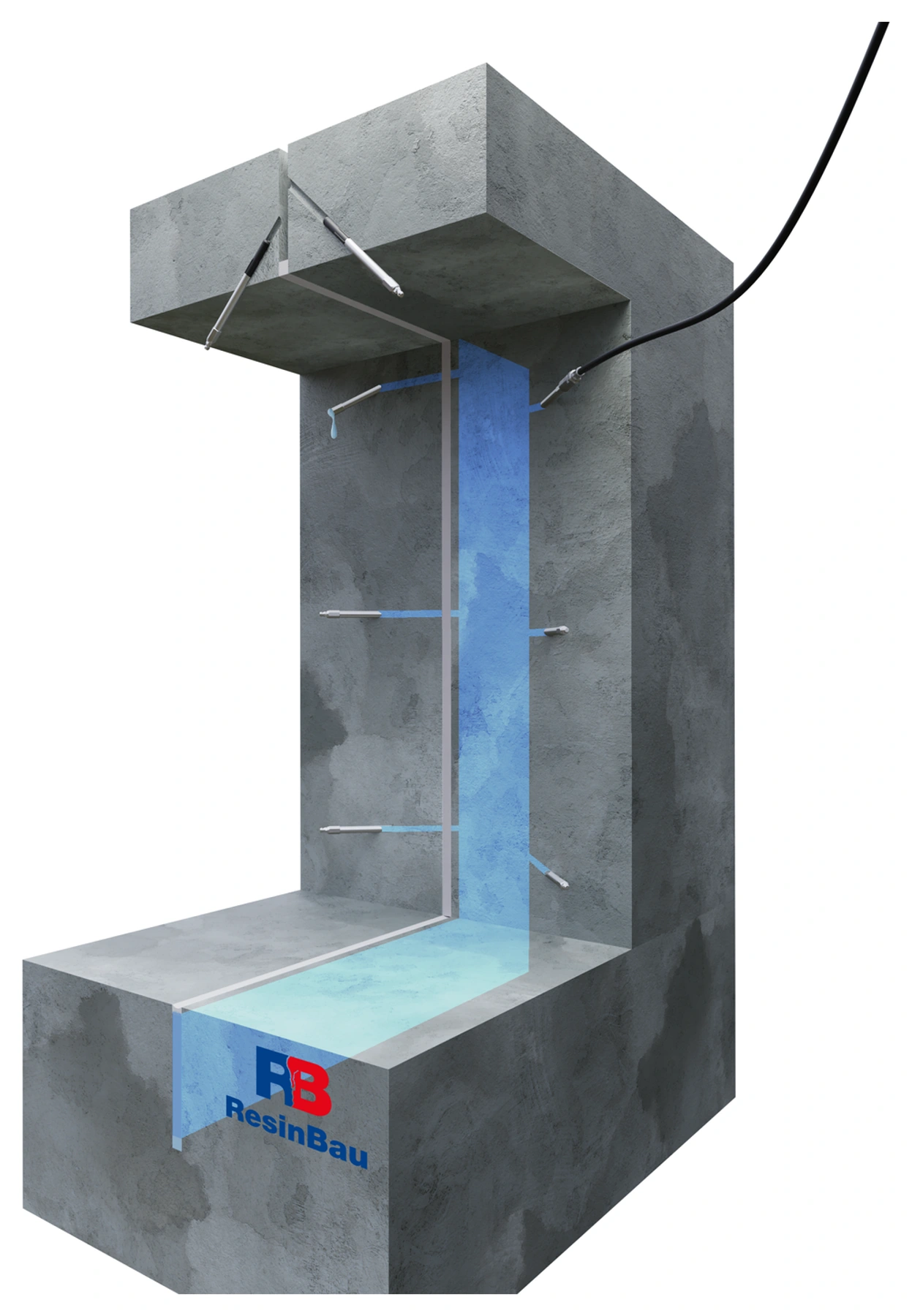

Varianti i murit: çojeni materialin deri në fund të prerjes

Qasja e sipërme në vizatim çon te zona fundore pranë soletës, që nuk mund të vlerësohet vetëm nga daljet më poshtë. Pozicioni dhe këndi i vrimës rrjedhin nga ecuria e hapësirës së fugës dhe pozicioni i kufijve të saj.

Kontrolloni fundet e seksioneve dhe lidhjet me izolimet fqinje. Ndërprerja e lënë në fund mund të vazhdojë të përcjellë ujë megjithëse pjesa e mesme duket e mbushur. Mos e transferoni këndin nga ilustrimi shpjegues pa identifikuar detajin.

  • Kontrolloni zonën pranë soletës dhe kufijtë e seksionit.
  • Konfirmoni qasjen përpara realizimit të vrimës së fundit.
Shtresa paraprake përgatit kushtet për mbushjen e zonës më të thellë.

13 · Varianti i soletës

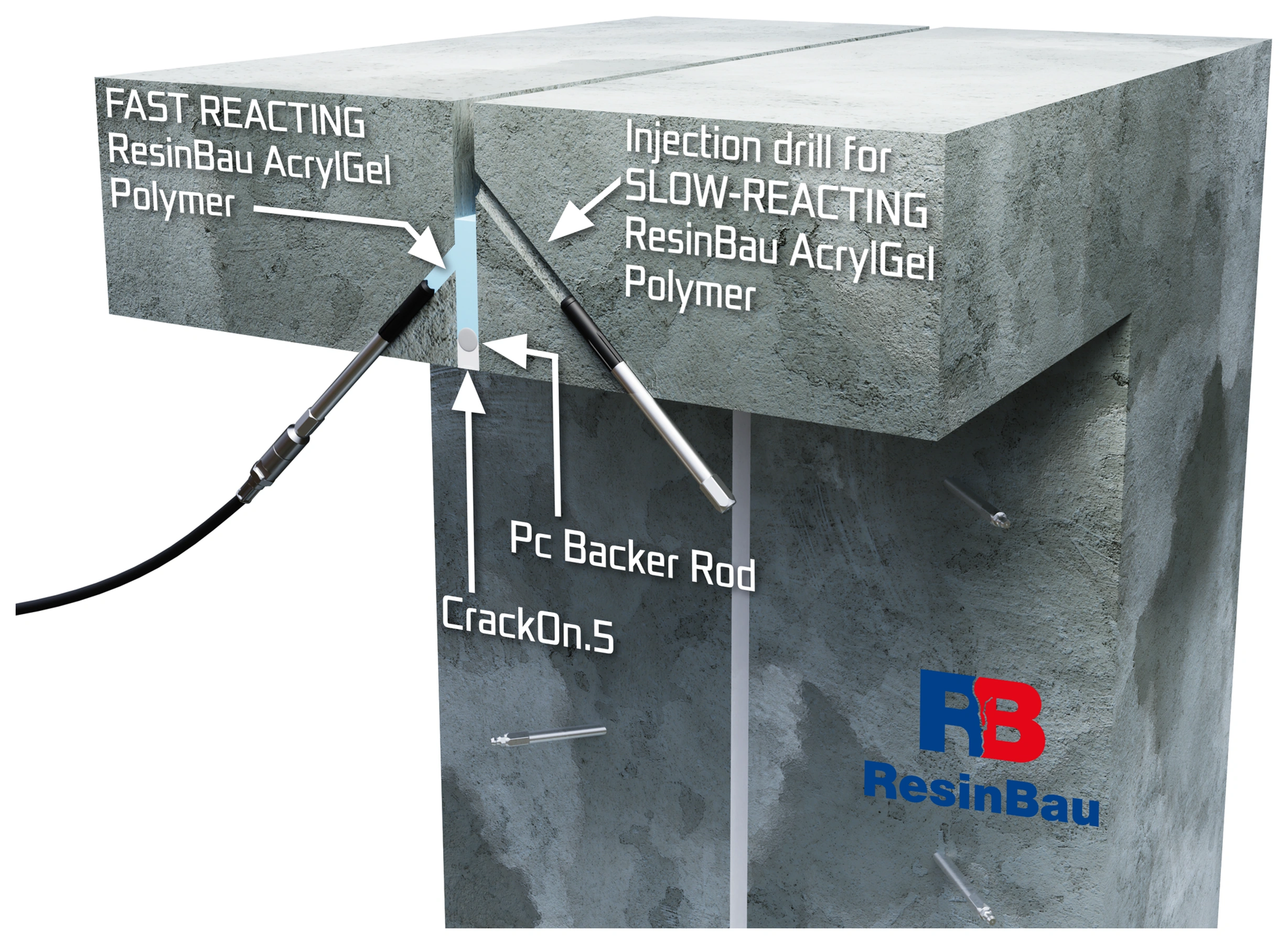

Varianti i soletës: kufizoni daljen me shtresë më të cekët

Me qasje nga poshtë, qasja e parë më e cekët mundëson furnizimin e xhelit me reaksion më të shkurtër. Kordoni mbështetës dhe mbyllja e përkohshme CrackOn.5 formojnë kufirin e poshtëm të punës.

Kontrolloni nëse materiali mbetet në këtë zonë dhe nëse pikat e arritshme lejojnë vëzhgimin e rrjedhës. Ky variant lidhet me qasjen përmes soletës; nuk është fazë pasuese e detyrueshme pas mbushjes së murit.

  • Dalloni zonën më të cekët nga ajo më e thellë.
  • Konfirmoni mbajtjen e shtresës kufizuese.
Qasja më e thellë mundëson shpërndarjen e materialit përtej zonës pranë faqes.

14 · Varianti i soletës

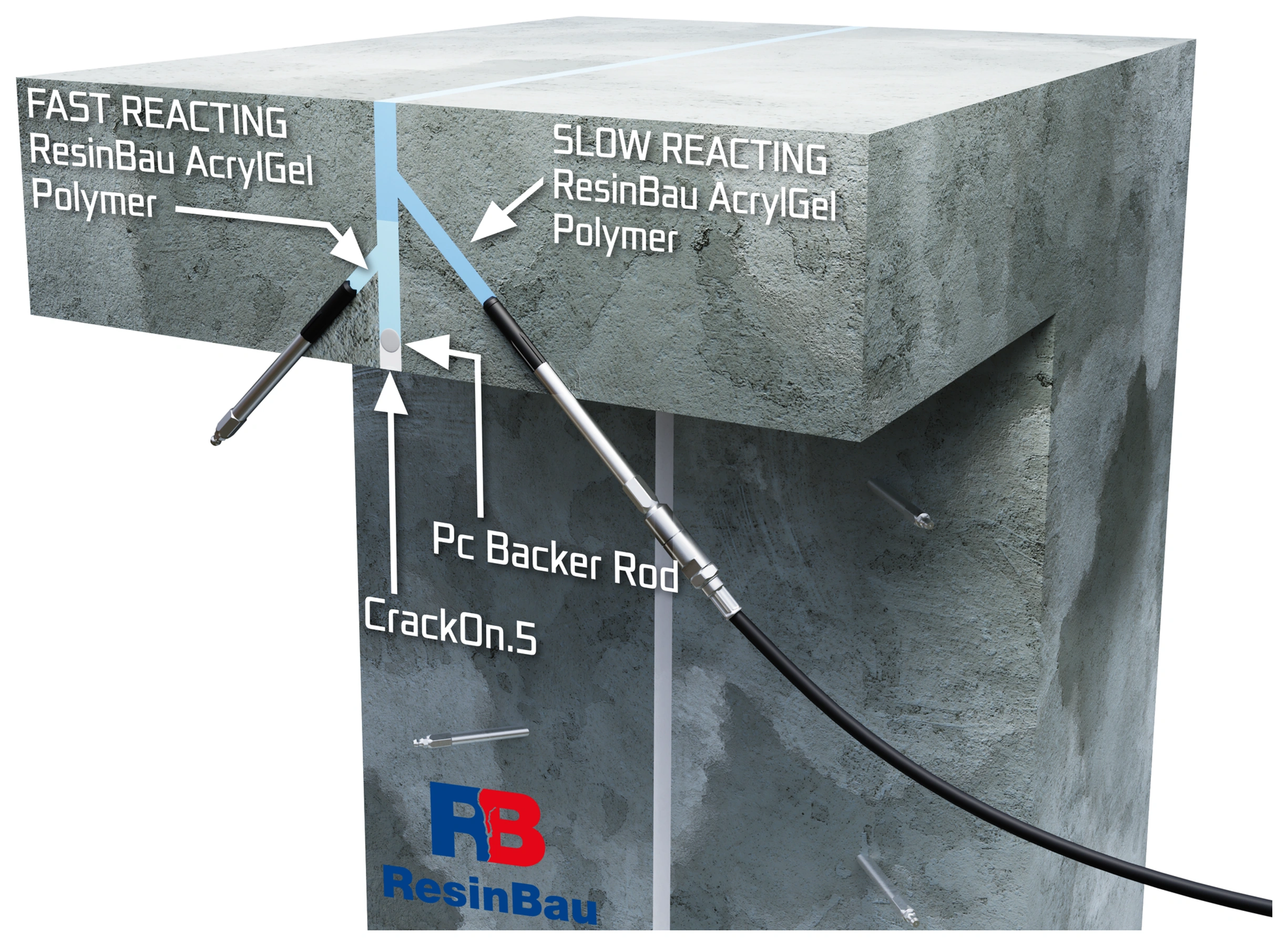

Varianti i soletës: mbushni pjesën më të thellë të prerjes

Vrima e dytë çon te shtresa kryesore, ku xheli me reaksion më të gjatë duhet të shpërndahet në prerjen e përgatitur. Mbështetja dhe shtresa paraprake kufizojnë daljen nga poshtë.

Kontrolloni kalimet te pikat e vëzhgimit dhe skajet e seksionit që izolohet. Përshtatni thellësinë dhe pozicionin e vrimave me gjeometrinë reale të soletës. Pamja e njëtrajtshme në skemë është synim, arritja e të cilit duhet vlerësuar gjatë punimeve.

  • Kontrolloni komunikimin në pjesën më të thellë.
  • Vlerësoni skajet e seksionit përpara përfundimit të furnizimit.
Llaçi i ngurtë i nevojshëm gjatë furnizimit nuk duhet të bllokojë lëvizjen e fugës.

15 · Përfundimi

Hiqni mbylljen e përkohshme

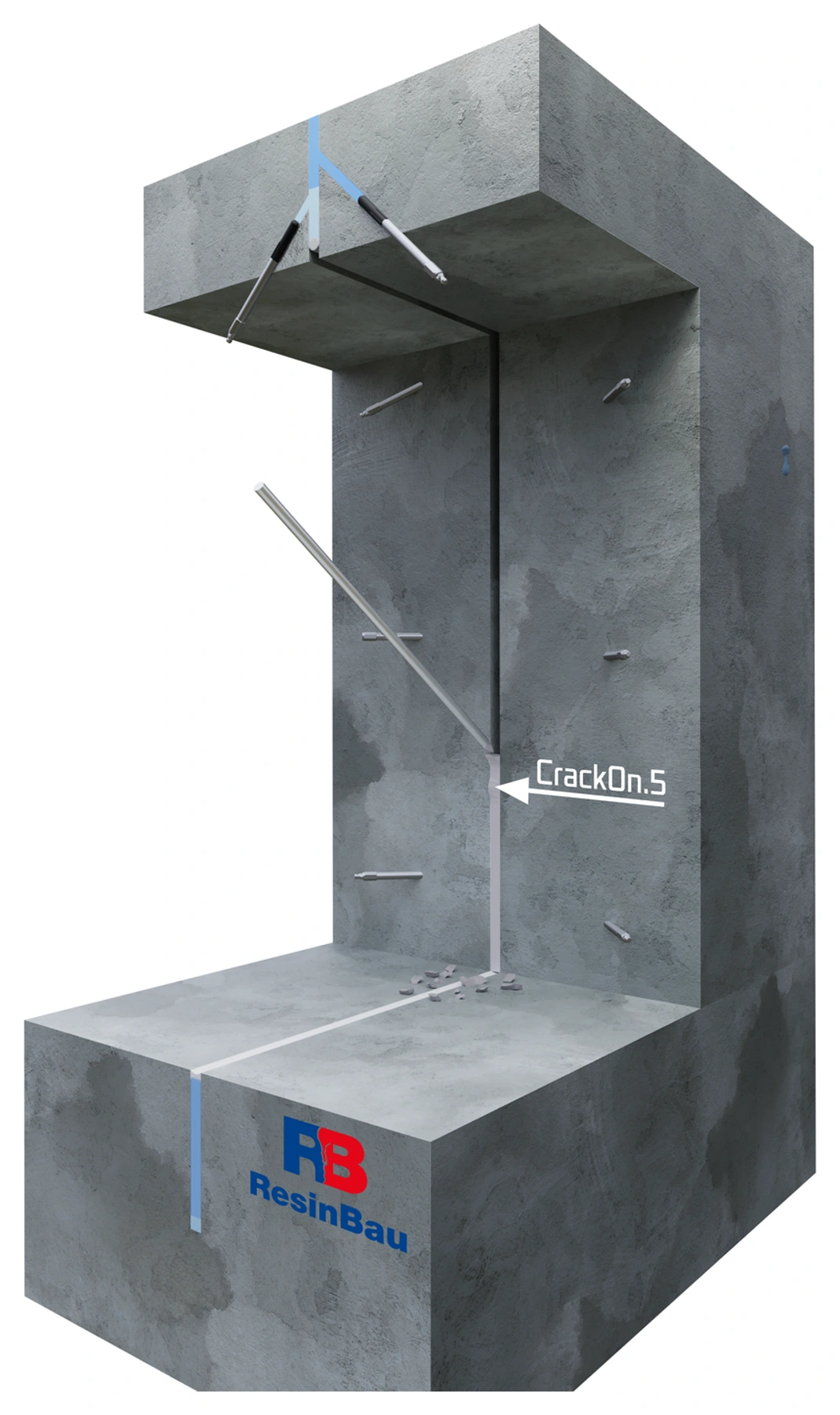

Pas përfundimit të injektimit hiqni llaçin e përkohshëm aty ku do të kufizonte lëvizjen e fugës së dilatimit. Bëjeni sipas detajit përfundimtar, duke ruajtur mbushjen e duhur në thellësi.

Kontrolloni që të mos mbeten ura të ngurta ndërmjet skajeve. Përgatitni vendin për mbështetjen dhe përfundimin elastik; mos e trajtoni xhelin e ekspozuar si sipërfaqe përfundimtare të pambrojtur.

  • Kontrolloni të gjithë ecurinë e mbylljes.
  • Ruani hapësirën për detajin elastik.
Përfundimi mbron zonën e izolimit dhe duhet të lejojë lëvizjen e parashikuar.

16 · Përfundimi

Realizoni faqen elastike dhe pranoni fugën

Çmontoni pakerët, përgatitni sipërfaqet dhe realizoni mbylljen e parashikuar të vrimave. PU Sealant tregon mastikën elastike në faqe; gjeometria dhe mbështetja e saj rrjedhin nga lëvizja e kërkuar dhe kushtet e fugës.

Merrni parasysh mbrojtjen e xhelit nga tharja. Pranimi përfshin papërshkueshmërinë e të gjithë seksionit, lidhjet me izolimet fqinje dhe ruajtjen e lëvizjes. Pamja e përfunduar e faqes nuk zëvendëson kontrollin në kushte ujore përfaqësuese.

  • Kontrolloni vazhdimësinë e përfundimit dhe lidhjeve.
  • Konfirmoni papërshkueshmërinë dhe ruajtjen e lëvizjes.
Riparimi i zonës pranë shiritit kërkon detaj të veçantë qasjeje.

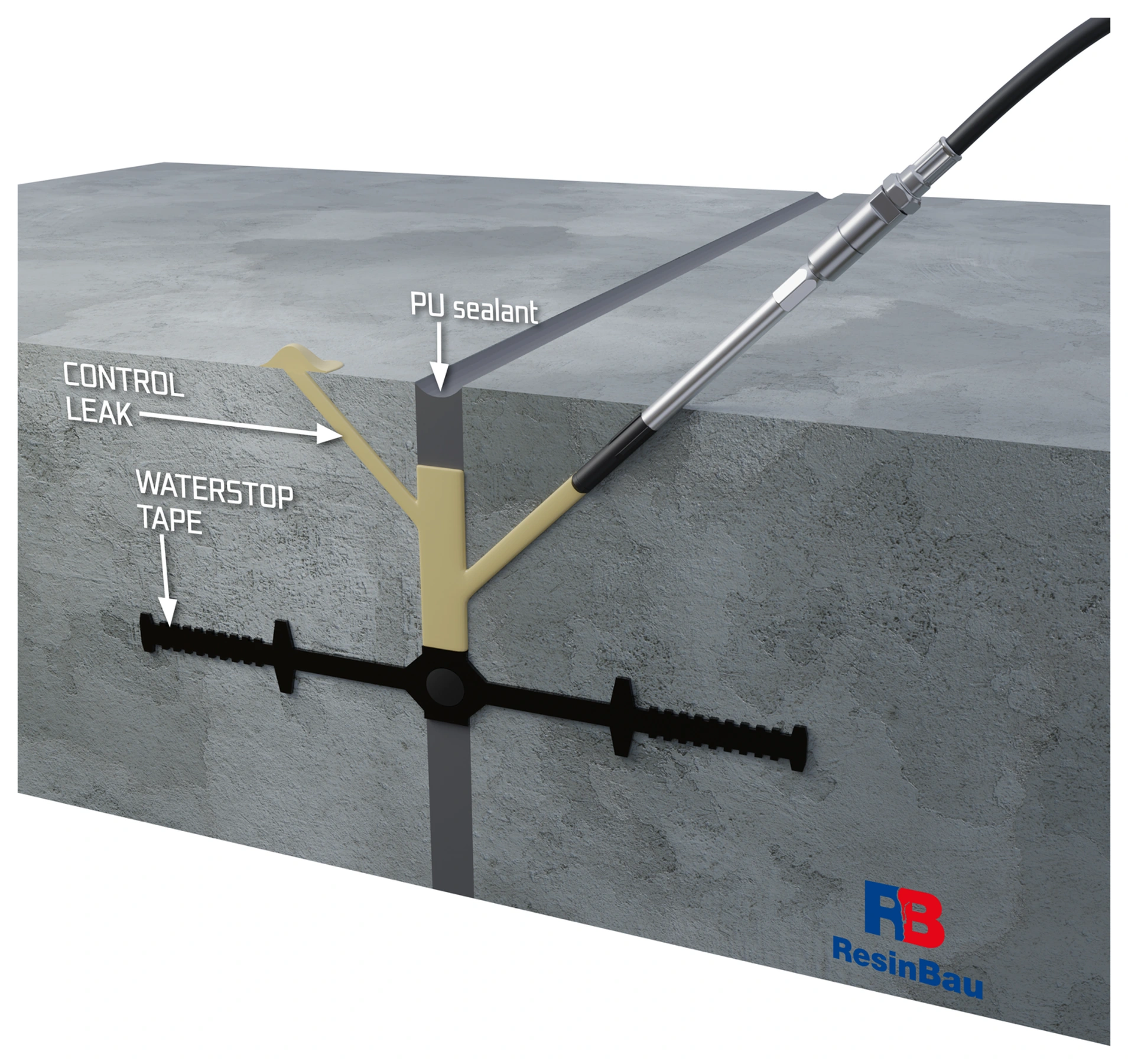

17 · Varianti pranë shiritit

Varianti pranë shiritit: identifikoni dhe mbushni kavitetet

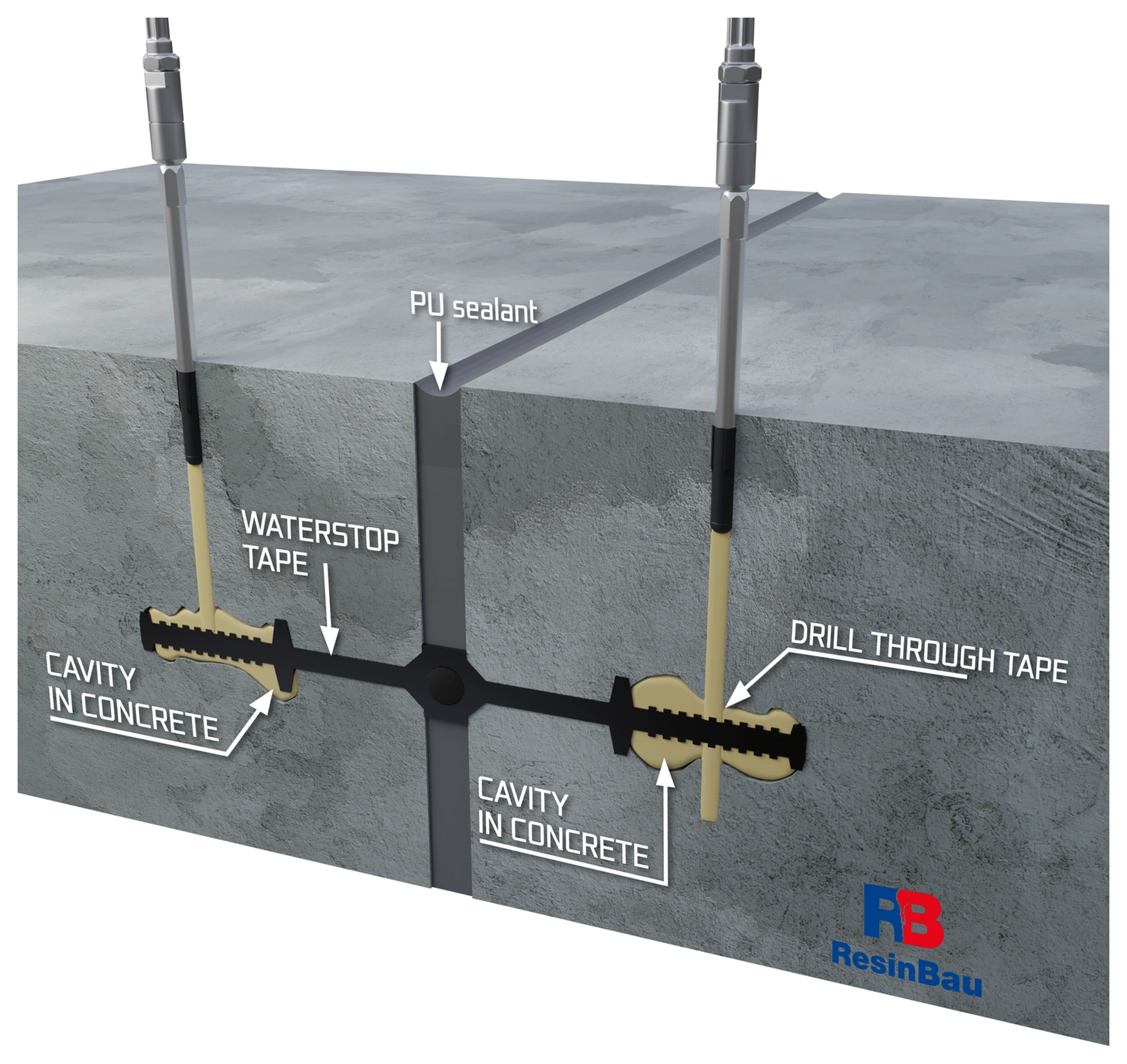

Krahët e zinj me brinjë tregojnë shiritin hidroizolues, ndërsa fushat e verdha — zgavrat pranë kontaktit të tij me betonin. Vizatimi tregon variant të veçantë shpimi përmes shiritit te kaviteti i identifikuar. Nuk është udhëzim për të shpuar rastësisht një izolim funksional.

Përzgjedhja e materialit rrjedh nga uji, hapësira për mbushje dhe lëvizja. HydroGum ka nevojë për ujë për reaksionin dhe formon mbushje të shkumëzuar: duhen konfirmuar shpërndarja, kufizimi i zgjerimit dhe ruajtja e lëvizjes së fugës. Xheli elastik AcrylGel + Polymer është variant tjetër; mos e transferoni automatikisht mënyrën e furnizimit ndërmjet tyre.

  • Përcaktoni pozicionin e shiritit dhe shtrirjen e kavitetit.
  • Kontrolloni ndikimin e furnizimit në shirit dhe lëvizjen e fugës.
Furnizimi në thellësi dhe izolimi sipërfaqësor kanë funksione të ndryshme.

18 · Varianti pranë shiritit

Varianti pranë shiritit: kontrolloni rrugën e mbushjes plotësuese

Në këtë variant, qasja e pjerrët e drejton materialin te hapësira e fugës pranë përfundimit ekzistues ose të ri PU. Shigjeta CONTROL LEAK tregon vendin e vëzhgimit të kalimit të materialit; nuk nënkupton lënien e qëllimshme të rrjedhjes pas riparimit.

Vëzhgimi duhet të konfirmojë se materiali ka arritur te zona e identifikuar pranë shiritit. Pas izolimit plotësues vlerësoni vazhdimësinë në të gjithë seksionin dhe realizoni mbylljen e parashikuar sipërfaqësore. Vetëm mastika në faqe nuk dëshmon mbushjen e zgavrave në thellësi.

  • Lidheni pikën e vëzhgimit me zonën e furnizimit.
  • Kontrolloni papërshkueshmërinë pas përfundimit të mbushjes plotësuese.

Përcaktoni çfarë duhet të mbetet e lëvizshme

Regjistroni gjerësinë dhe thellësinë e hapësirës së fugës, drejtimet e parashikuara të lëvizjes, gjendjen e skajeve dhe pozicionin e shiritit e mbushjeve të mëparshme. Identifikoni nëse uji rrjedh përmes faqes së fugës së dilatimit, përgjatë shiritit, përmes kavitetit pranë tij apo nga plasaritja fqinje. Rrjedhja e dukshme mund të ndodhet larg defektit fillestar të izolimit.

Lëvizja e fugës së dilatimit rrjedh nga projekti dhe sjellja e konstruksionit. Zgjatja e mostrës së rrëshirës në këputje nuk është lëvizja e lejuar e fugës së përfunduar. Sjelljen e detajit e përcaktojnë edhe gjeometria, mbështetja, ngjitja, mënyra e deformimit dhe kushtet ujore.

Materiali ka nevojë për hapësirë të kufizuar

Hiqni shtresat e lira, depozitimet dhe masat joefektive nga zona e planifikuar. Zgjidhni mbështetjen dhe mbylljen që materiali të mbahet në thellësinë e duhur, duke ruajtur njëkohësisht pikat e kontrollit. Materiali që zhduket shpejt mund të dalë nga fuga e dilatimit; vetëm rritja e porcionit nuk jep kontroll mbi vendin e mbushjes.

Në skema, kordoni mbështetës dhe mbyllja e përkohshme me CrackOn.5 krijojnë kufijtë e punës. Pozicioni i tyre rrjedh nga prerja. Përmasat e brezit shembull të izolimit nuk duhet të zëvendësojnë përzgjedhjen e detajit për lëvizjen dhe presionin real të ujit.

Qasja varet nga gjeometria

Fugë horizontale dilatimi e hapur

Nëse zona mund të përgatitet dhe kufizohet nga lart, merrni parasysh furnizimin e kontrolluar me gravitet. Shtresa me kohë më të shkurtër reaksioni mund të kufizojë daljen, ndërsa ajo pasuese me kohë më të gjatë lejon shpërndarjen. Prova duhet të konfirmojë që rrjedha e ujit nuk e shpëlan xhelin.

Fugë dilatimi në mur ose soletë

Vrimat duhet të kapin nivelet dhe skajet e planifikuara të zonës. Pikat e kontrollit mundësojnë vlerësimin e kalimeve përgjatë hapësirës së fugës dhe në thellësi të prerjes. Furnizimi vetëm pranë faqes së dukshme mund ta lërë pjesën më të largët me rrjedhje.

Rrjedhje pranë shiritit

Identifikoni fillimisht pozicionin dhe gjendjen e shiritit. Qasja te hapësira pranë tij është detaj i veçantë riparimi. Mos e shponi rastësisht izolimin funksional duke kërkuar rrjedhjen.

Depërtim i fortë i ujit

Zgjidhni fazën e kufizimit të hyrjes së ujit që të siguroni kushtet për materialin kryesor. Ruani hapësirën dhe qasjen për izolim të mëtejshëm; mbushja rastësore e gjithë zonës me shkumë të shpejtë mund të vështirësojë fazën pasuese.

Koha e reaksionit duhet t'i përgjigjet rrugës së materialit

Përgatitni provën e AcrylGel në temperaturë materiali dhe mjedisi të ngjashme me punimet. Koha e tabelës ndihmon fillimin e përzgjedhjes, por nuk tregon sa kohë do të rrjedhë materiali në fugën reale. Koha tepër e shkurtër mund të mbyllë rrugën përpara arritjes te zona më e largët, ndërsa tepër e gjatë mund të lejojë dalje ose shpëlarje.

Varianti ResinBau AcrylGel + Polymer kërkon përgatitjen e dy përzierjeve dhe komplet të përshtatshëm për furnizimin e tyre. Numri i përbërësve të sistemit nuk përcakton numrin e linjave të pompës. Për HydroGum duhet siguruar kontakti me ujin e nevojshëm për reaksionin dhe përshtatur mënyra e furnizimit me lagështinë e zonës. Gjatë reaksionit formon mbushje elastike të shkumëzuar, prandaj duhen kontrolluar kufizimi i zgjerimit, shpërndarja e materialit dhe ruajtja e lëvizjes së kërkuar të fugës së dilatimit. Mënyra e furnizimit të HydroGum nuk transferohet automatikisht nga varianti me xhel.

Vëzhgimi përfshin të gjithë prerjen

Filloni nga seksioni i provës. Regjistroni sasitë, rendin e daljeve dhe ndryshimin e sjelljes së ujit. Kalimi te pika pasuese konfirmon komunikimin; më tej vlerësoni edhe skajet, thellësinë dhe daljet e mundshme. Rritja e presionit pa konsum ose dalja e pakontrolluar kërkojnë ndalim dhe kontroll të shkakut.

Pas mbushjes hiqni urat e përkohshme të ngurta sipas detajit dhe realizoni përfundimin elastik të parashikuar. Xheli pranë faqes së hapur duhet përfshirë në projektin e mbrojtjes nga tharja. Mos e lini llaçin e punës si element që bllokon lëvizjen e fugës së dilatimit.

Përfundimi i furnizimit nuk e përfundon pranimin

Kontrolloni papërshkueshmërinë e të gjithë seksionit dhe lidhjeve të tij me izolimet fqinje. Pranimi duhet të përfshijë kushtet e presionit të ujit dhe sjelljen e fugës pas lëvizjes së rëndësishme për përdorimin. Regjistroni materialin, recetën, temperaturën, rezultatin e provës dhe përfundimin e realizuar.

Llogaritësi i vëllimit ndihmon porositjen e materialit për prerjen e identifikuar. Nuk parashikon zgavrat pranë shiritit, migrimin përgjatë fugës ose zgjerimin real të materialit të kufizuar në konstruksion.

PËRZGJEDHJA RESINBAU

Materiali përcaktohet nga kushtet

ResinBau AcrylGel + Polymer →

Drejtimi kryesor për mbushjen elastike të fugës së përgatitur të dilatimit. Përshtatni reaksionin dhe mbrojtjen nga tharja; mos e zëvendësoni automatikisht variantin me polimer me atë me ujë.

HydroGum →

Për zona me ujin e nevojshëm për reaksionin dhe për kufizimin e rrjedhës së tij. HydroGum gjatë reaksionit formon mbushje të shkumëzuar; në fugën e dilatimit duhen konfirmuar kufizimi i zgjerimit të tij, shpërndarja e materialit dhe ruajtja e lëvizjes së kërkuar të fugës.

WaterStopper →

Fazë që kufizon hyrjen e fortë të ujit përpara izolimit kryesor të zgjedhur; jo mbushje e ngurtë e një fuge të lëvizshme.

CrackOn.5 →

Mbyllje e përkohshme gjatë injektimit, që hiqet aty ku do të bllokonte lëvizjen e projektuar.

Diskutoni kushtet e projektit tuaj

Përgatitni prerjen, përshkrimin e ujit dhe lëvizjes, si dhe rezultatet e provave të deritanishme. ResinBau ndihmon në përzgjedhjen e materialit dhe teknologjisë së zbatimit.
