CUNOȘTINȚE · ROSTURI ȘI ROSTURI DE DILATAȚIE

Rosturi de dilatație: etanșeitate cu păstrarea mișcării

Reparația trebuie să oprească apa și să păstreze mișcarea rostului. Planifică întreaga zonă de umplere, controlul debitului și finisarea elastică.

URMĂREȘTE TEHNOLOGIA

Rost de dilatație: de la pregătire la îmbinarea mobilă și etanșă

Secțiunea explică funcția straturilor, iar planșele următoare prezintă pregătirea și variante separate de introducere: gravitațională, în perete, în planșeu și lângă bandă. Alege varianta conformă rostului evaluat; acestea nu sunt operațiuni care se execută toate în fiecare rost de dilatație.

Straturile trebuie să rețină materialul în zona stabilită și să păstreze mișcarea rostului.

01 · Secțiune

Scopul reparației: umplere în adâncime și față elastică

Banda albastră reprezintă umplerea cu AcrylGel + Polymer. Stratul inferior mai deschis limitează pierderea în timpul injectării ulterioare; deasupra se află stratul principal. Șnurul de fund (Backer Rod) stabilește sprijinul finisajului, iar PU Sealant reprezintă masticul elastic de la față.

Desenul arată o soluție pentru o geometrie specifică. Marcajul de 120 mm trebuie citit ca dimensiune a acestei variante, nu ca adâncime universală de reparare. Secțiunea, mișcarea rostului de dilatație, presiunea apei și protecția gelului împotriva uscării stabilesc detaliul real.

  • Stabilește limitele umplerii și direcțiile mișcării.
  • Separă închiderea de lucru de finisajul final.
Expunerea rostului permite evaluarea secțiunii lui reale.

02 · Pregătire

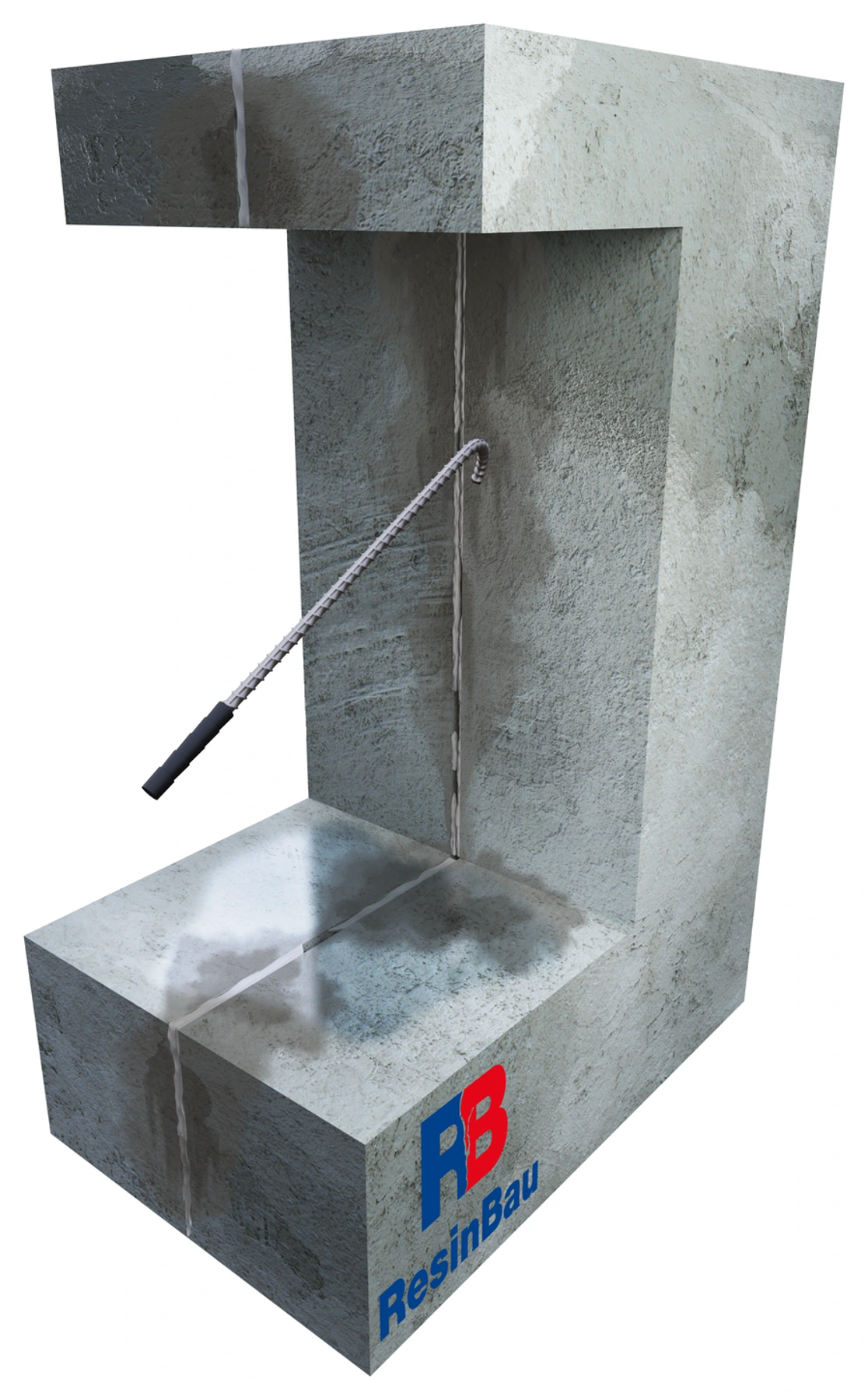

Îndepărtează straturile desprinse și masele ineficiente

Îndepărtează fragmentele desprinse și masele vechi ineficiente din zona planificată. Expune rostul într-un mod adaptat la starea marginilor, poziția benzii și a altor elemente ale rostului. Scopul este pregătirea unui spațiu controlat pentru umplere.

Verifică dacă după îndepărtarea straturilor s-au descoperit goluri sau căi suplimentare de curgere. Nu deteriora etanșarea funcțională încercând să lărgești accesul.

  • Evaluează starea marginilor expuse.
  • Marchează golurile descoperite și reparațiile anterioare.
Perierea îndepărtează resturile pe care nu trebuie să se sprijine suportul sau închiderea.

03 · Pregătire

Curăță suprafețele rostului

Curăță laturile și fundul accesibil al rostului de depuneri și resturile etapei anterioare. Alege peria și modul de lucru pentru materialul marginilor. Un spațiu uniform și evaluat facilitează poziționarea sprijinului și limitarea scurgerii în timpul injectării.

Acordă atenție locurilor acoperite de umplerea veche. Fragmentele desprinse rămase pot schimba traseul curgerii sau îngreuna executarea unui finisaj durabil.

  • Verifică întreaga adâncime accesibilă.
  • Îndepărtează resturile desprinse înainte de continuarea lucrului.
Apa de pe această planșă servește la curățare înainte ca materialul injectat să ajungă în rost.

04 · Pregătire

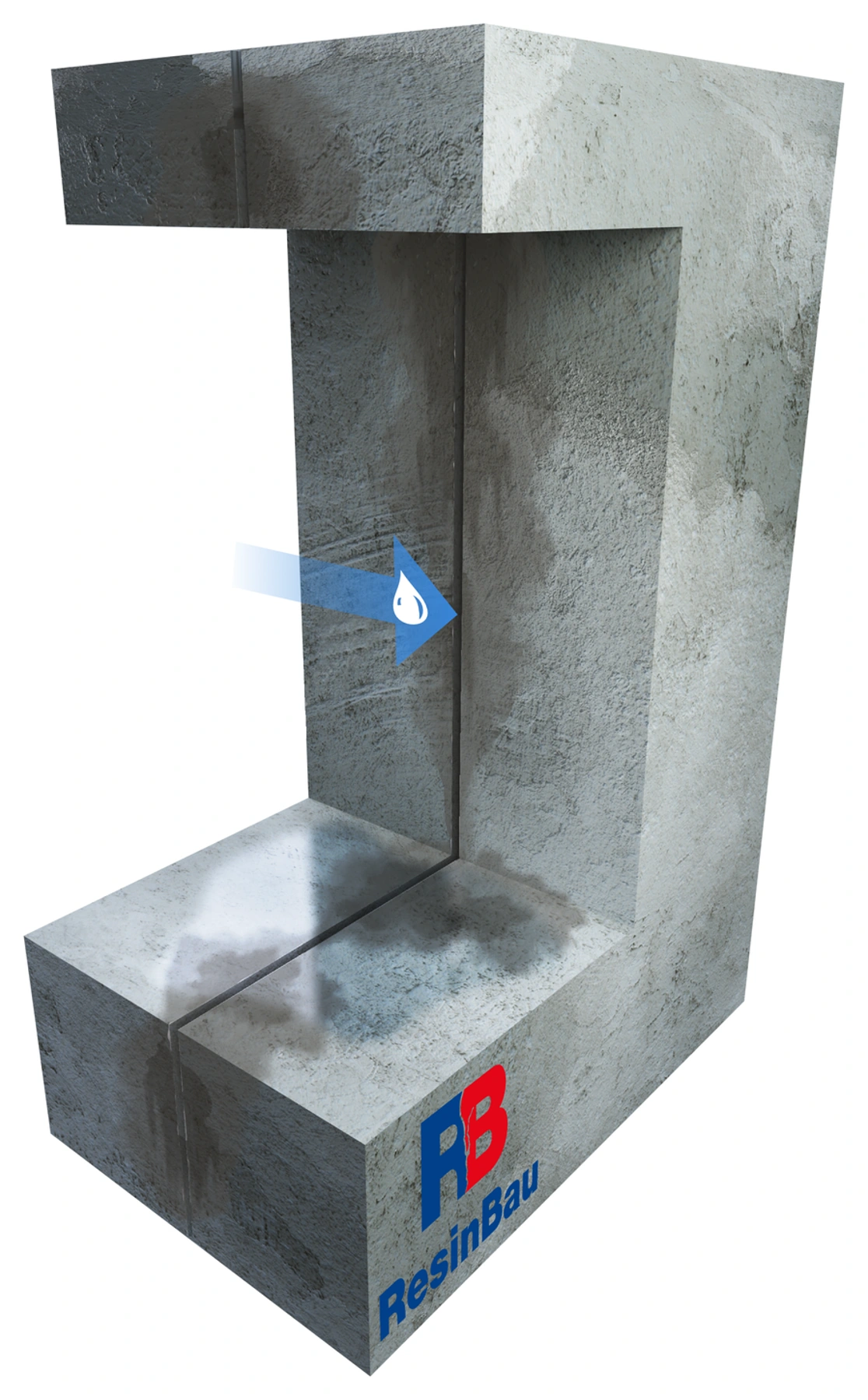

Clătește praful și resturile din rost

Îndepărtează praful și resturile rămase după curățare. Varianta prezentată folosește apă; adaptează modul și intensitatea clătirii la starea suportului și etanșărilor. Nu deteriora marginile pregătite.

Urmărește evacuarea. Apa care apare în afara secțiunii planificate poate indica legătura cu un gol sau un rost vecin. Această cale trebuie luată în considerare înainte de delimitarea zonei și injectarea materialului.

  • Verifică îndepărtarea resturilor.
  • Înregistrează traseele neplanificate de evacuare.
Patru componente formează două amestecuri de lucru; reacția lor se verifică înainte de injectare.

05 · Pregătire

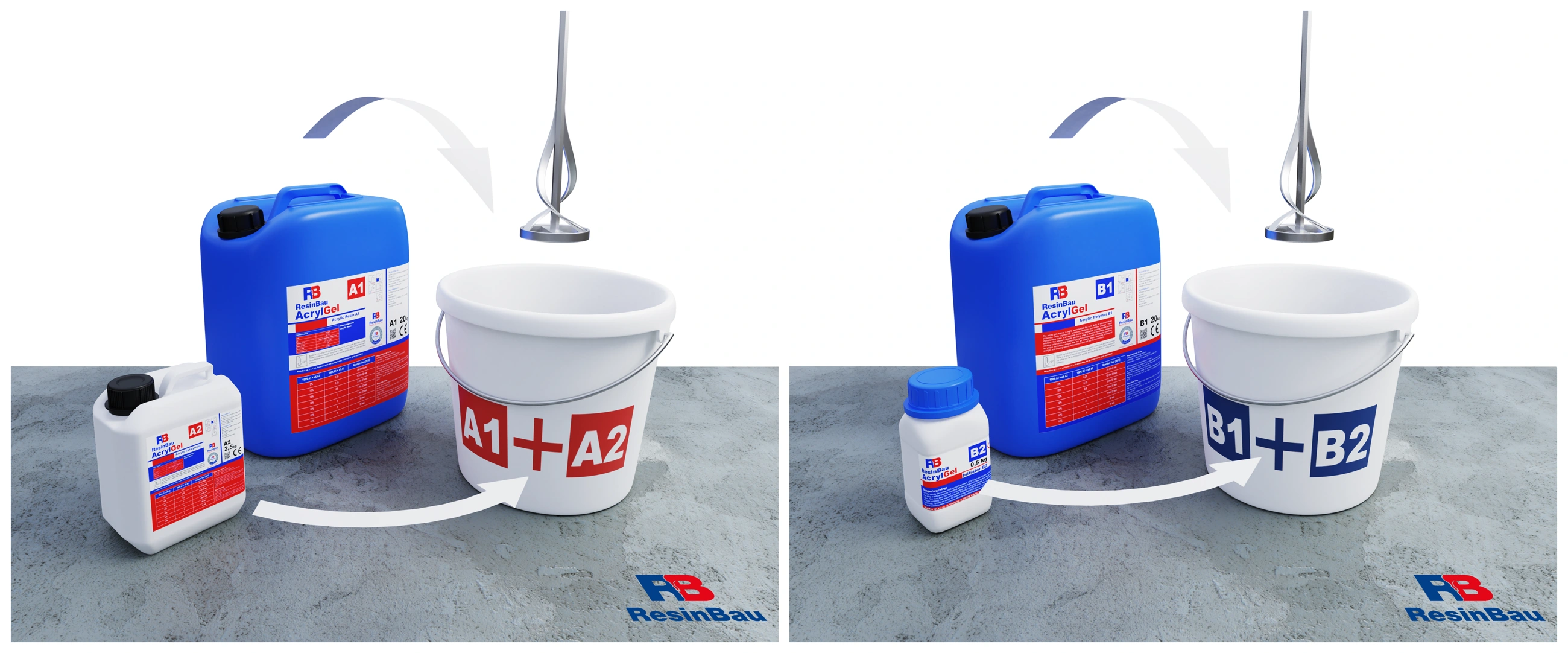

Pregătește două amestecuri și verifică reacția

Ilustrația separă A1 + A2 și B1 + B2. În varianta AcrylGel + Polymer, se pregătesc separat două amestecuri. Sistemul de pompare le injectează pe două circuite; cele patru componente ale produsului nu înseamnă patru circuite ale pompei.

Proba în condiții apropiate lucrării trebuie să confirme timpul necesar materialului pentru a ajunge în partea mai îndepărtată a rostului. Pentru varianta gravitațională, pregătește porția conform fișei produsului și duratei ei de utilizare. Reacția mai scurtă și mai lungă din planșele următoare descriu funcțiile straturilor, nu o formulă gata de utilizare.

  • Verifică varianta produsului și temperatura probei.
  • Înregistrează rezultatul probei înainte de prepararea unei porții mai mari.
Variantă gravitațională: stratul cu reacție mai scurtă limitează pierderea porției următoare.

06 · Variantă gravitațională

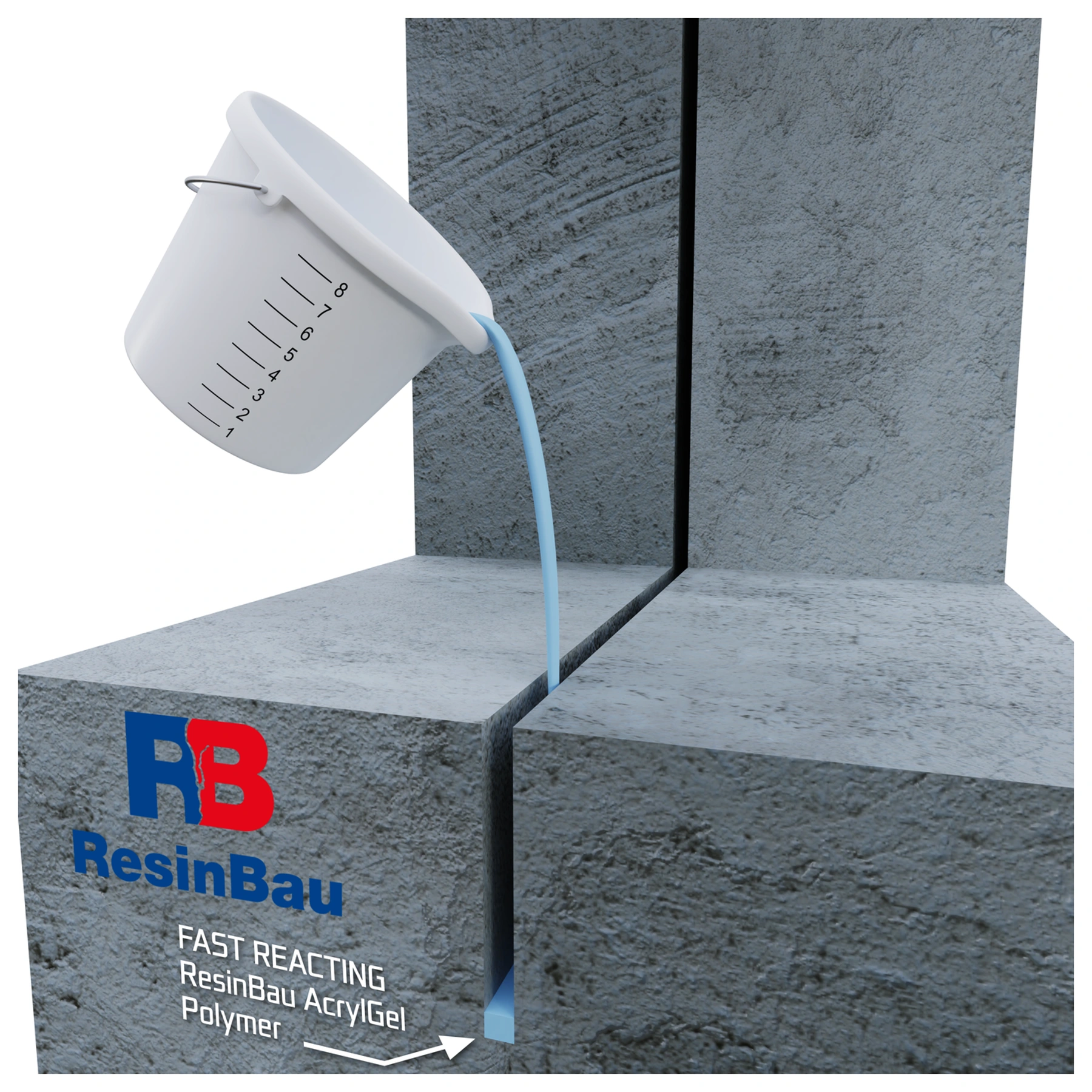

Variantă deschisă de sus: formează stratul preliminar

Această variantă se referă la un rost accesibil de sus, în care materialul introdus poate fi reținut. Stratul inferior de gel cu timp de reacție mai scurt formează o limitare pentru umplerea ulterioară.

Confirmă mai întâi că porția rămâne în zona planificată și nu este antrenată de apă. Pierderea rapidă a materialului necesită verificarea căii de evacuare și a modului de delimitare a rostului înainte de începerea introducerii principale.

  • Verifică reținerea primei porții.
  • Urmărește scurgerea în afara limitelor secțiunii.
Stratul cu reacție mai lungă trebuie să se distribuie în secțiunea delimitată.

07 · Variantă gravitațională

Variantă deschisă de sus: umple spațiul pregătit

După obținerea condițiilor de reținere a materialului, introdu stratul principal. În desen, termenul SLOW-REACTING se referă la gelul cu timp de reacție mai lung, care poate umple spațiul pregătit deasupra stratului preliminar.

Controlează nivelul și continuitatea umplerii de-a lungul rostului. Cantitatea care dispare într-o direcție necunoscută nu dovedește progresul. După umplere, lasă spațiu pentru sprijinul proiectat și finisajul elastic prezentate în prima secțiune.

  • Corelează consumul cu umplerea observată.
  • Păstrează spațiu pentru detaliul final.
Punctele trebuie să conducă materialul în diferite părți ale secțiunii și să permită observarea.

08 · Varianta peretelui

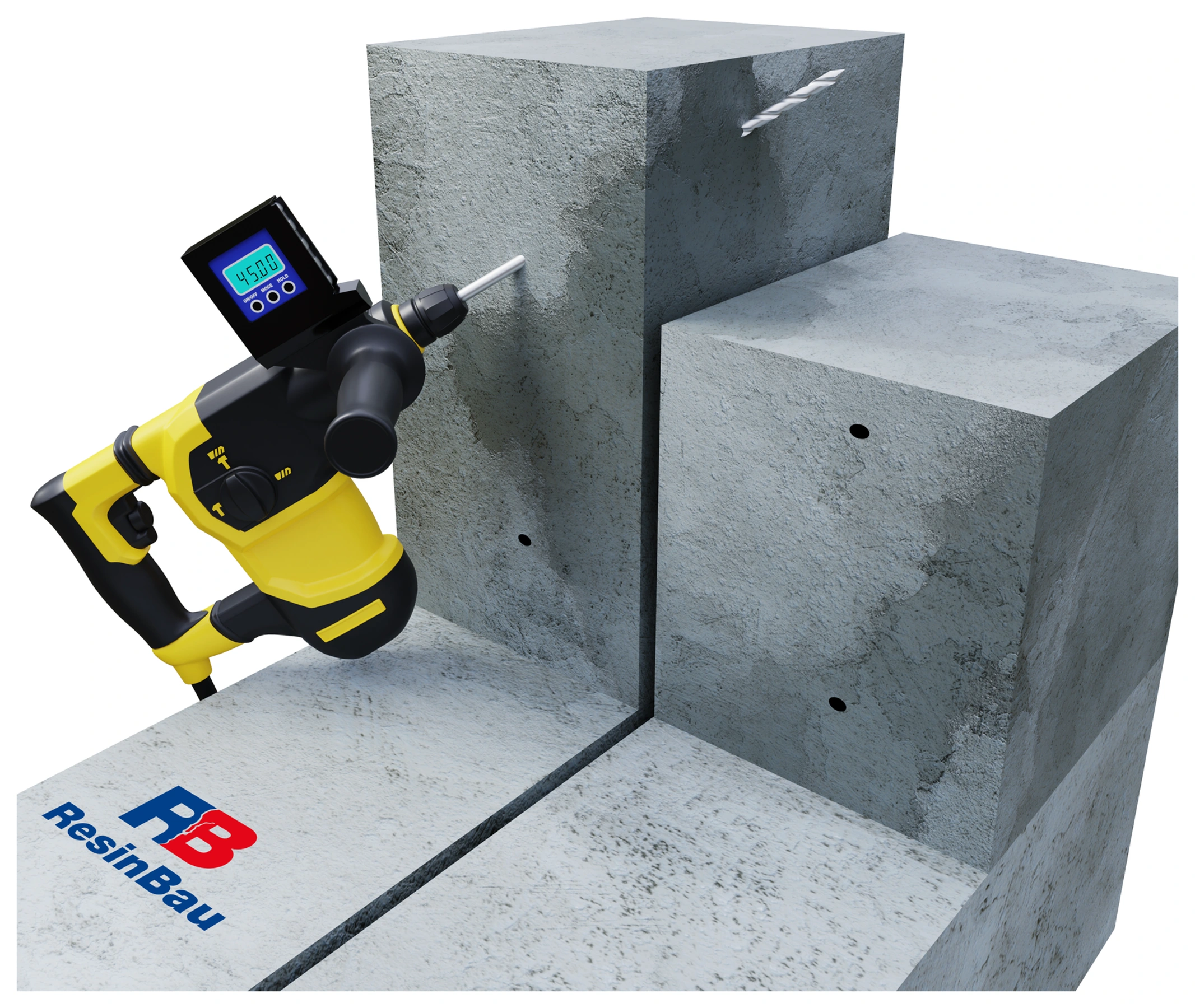

Varianta peretelui: execută accesele la rost

Planifică forajele în funcție de lățimea și adâncimea reale ale rostului. Găurile de pe ambele părți trebuie să asigure accesul la zona de umplere și puncte de control, nu doar introducerea materialului lângă fața vizibilă.

Ține cont de poziția benzii, armăturii și instalațiilor. Capetele și părțile mai adânci ale rostului trebuie și ele să fie accesibile pentru control. Unghiul și lungimea forării rezultă din secțiunea evaluată.

  • Confirmă zona intersecției găurii cu rostul.
  • Asigură accesul la capetele secțiunii.
Pregătește un traseu liber de la packer la zona țintă.

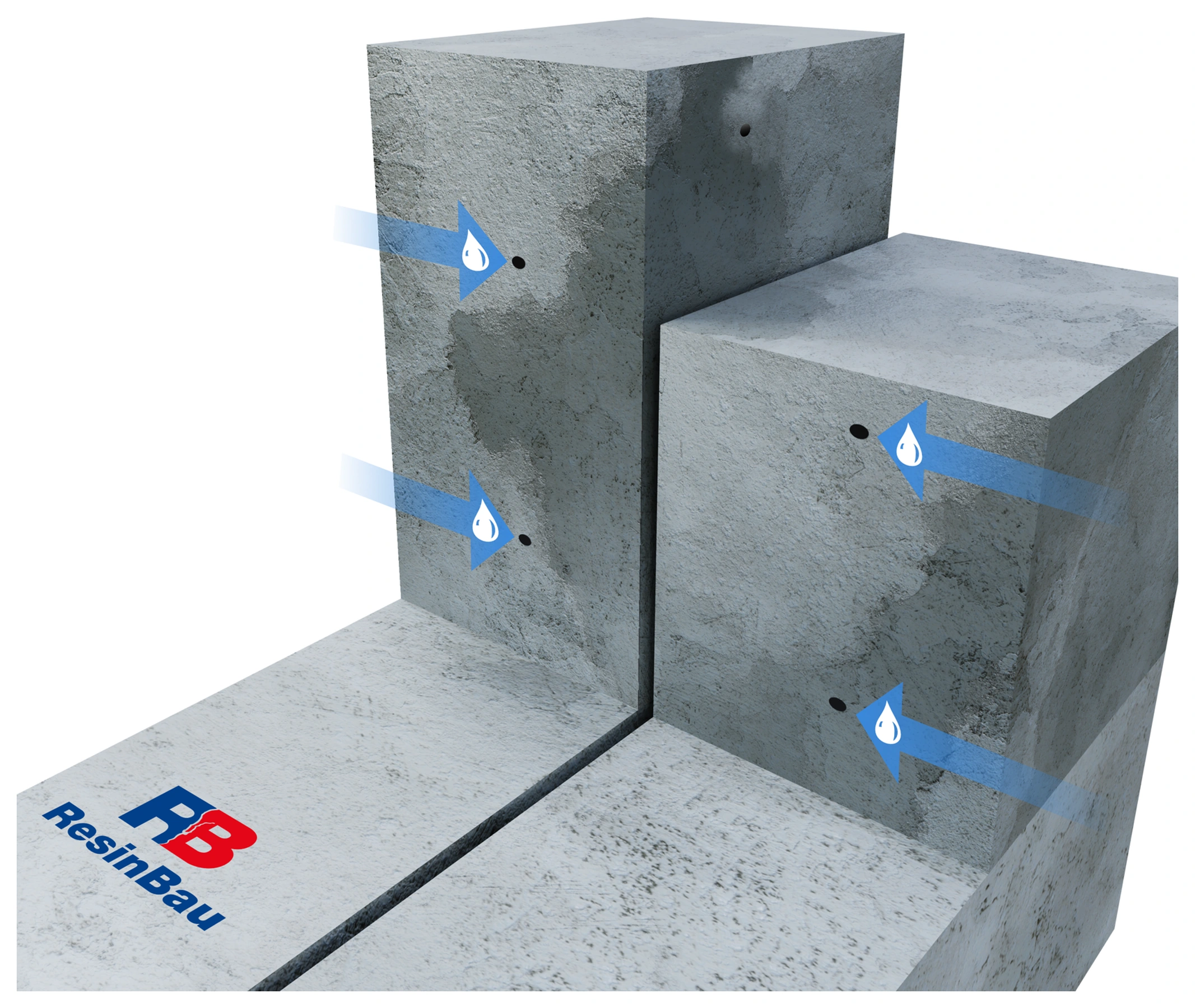

09 · Varianta peretelui

Varianta peretelui: curăță găurile executate

Îndepărtează resturile de forare din găuri. În ilustrație, aceasta se face prin clătire cu apă; săgețile nu reprezintă materialul injectat propriu-zis. Verifică trecerea liberă și locurile de comunicare descoperite înainte de montarea și conectarea packerelor.

Dacă apa ajunge în afara secțiunii identificate, clarifică această cale înainte de închiderea feței. Curățarea intrării găurii nu este suficientă dacă partea ulterioară rămâne blocată.

  • Verifică întregul traseu de injectare.
  • Ține cont de trecerile neplanificate.

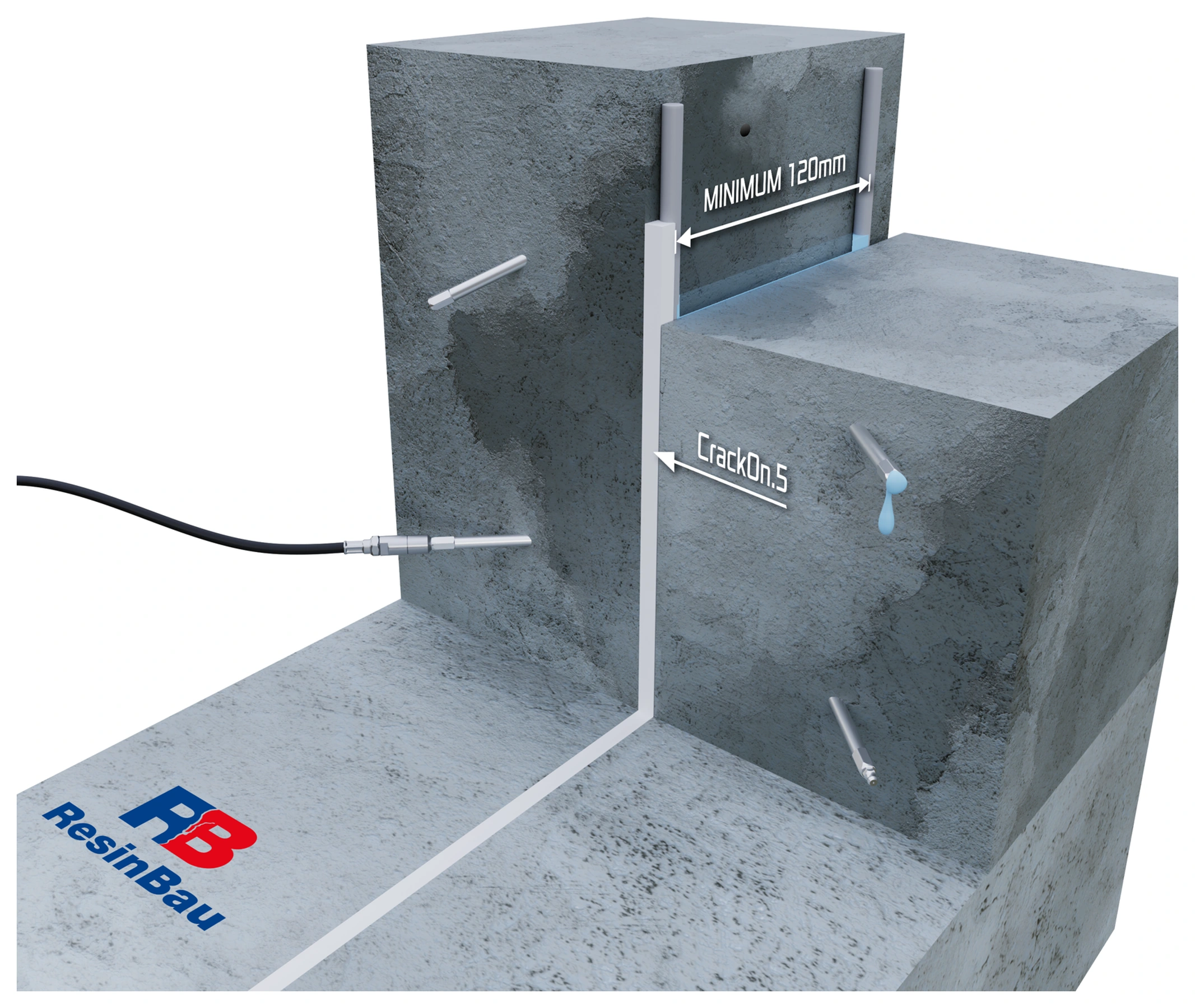

Sprijinul și închiderea feței rețin gelul în interiorul benzii planificate.

10 · Varianta peretelui

Varianta peretelui: delimitează zona de lucru

În schemă, șnurul din adâncul rostului și sprijinul de la față delimitează spațiul de lucru. CrackOn.5 închide fața pe durata injectării. Punctele de control rămân accesibile pentru observarea trecerilor între secțiuni.

Închiderea nu trebuie să mascheze pierderea materialului într-un gol necunoscut. Marcajul de 120 mm descrie lățimea benzii în această variantă; dimensiunea reală și finisajul durabil se stabilesc pentru rostul concret. Închiderea rigidă este aici un element temporar.

  • Controlează continuitatea limitelor de lucru.
  • Nu închide toate căile de observare.
Trecerea la punctul următor confirmă comunicarea, care se evaluează împreună cu consumul și presiunea.

11 · Varianta peretelui

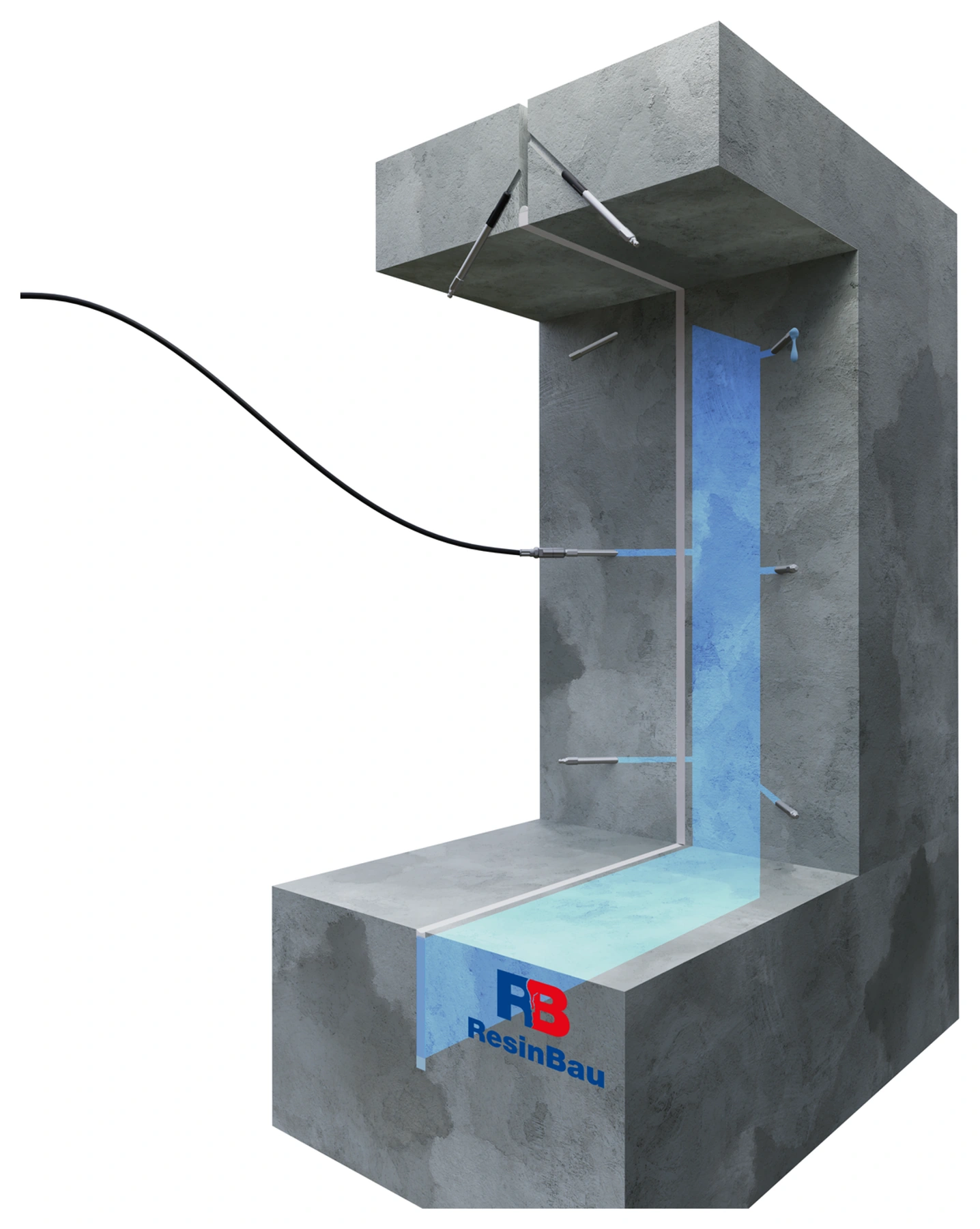

Varianta peretelui: urmărește umplerea secțiunilor succesive

Efectuează injectarea în secțiuni care permit observarea răspândirii materialului. Banda albastră reprezintă zona țintă de umplere, iar ieșirea în punctul următor evidențiază legătura cu locul introducerii.

Scurgerea sau creșterea presiunii singure nu confirmă umplerea completă. Compară cantitatea, locurile trecerilor și schimbarea comportamentului apei. La pierdere necontrolată sau creșterea presiunii fără consum, oprește injectarea și verifică cauza.

  • Înregistrează ordinea trecerilor materialului.
  • Verifică întreaga bandă, nu doar fața vizibilă.
Forajul terminal servește la acoperirea părții mai îndepărtate a rostului de dilatație.

12 · Varianta peretelui

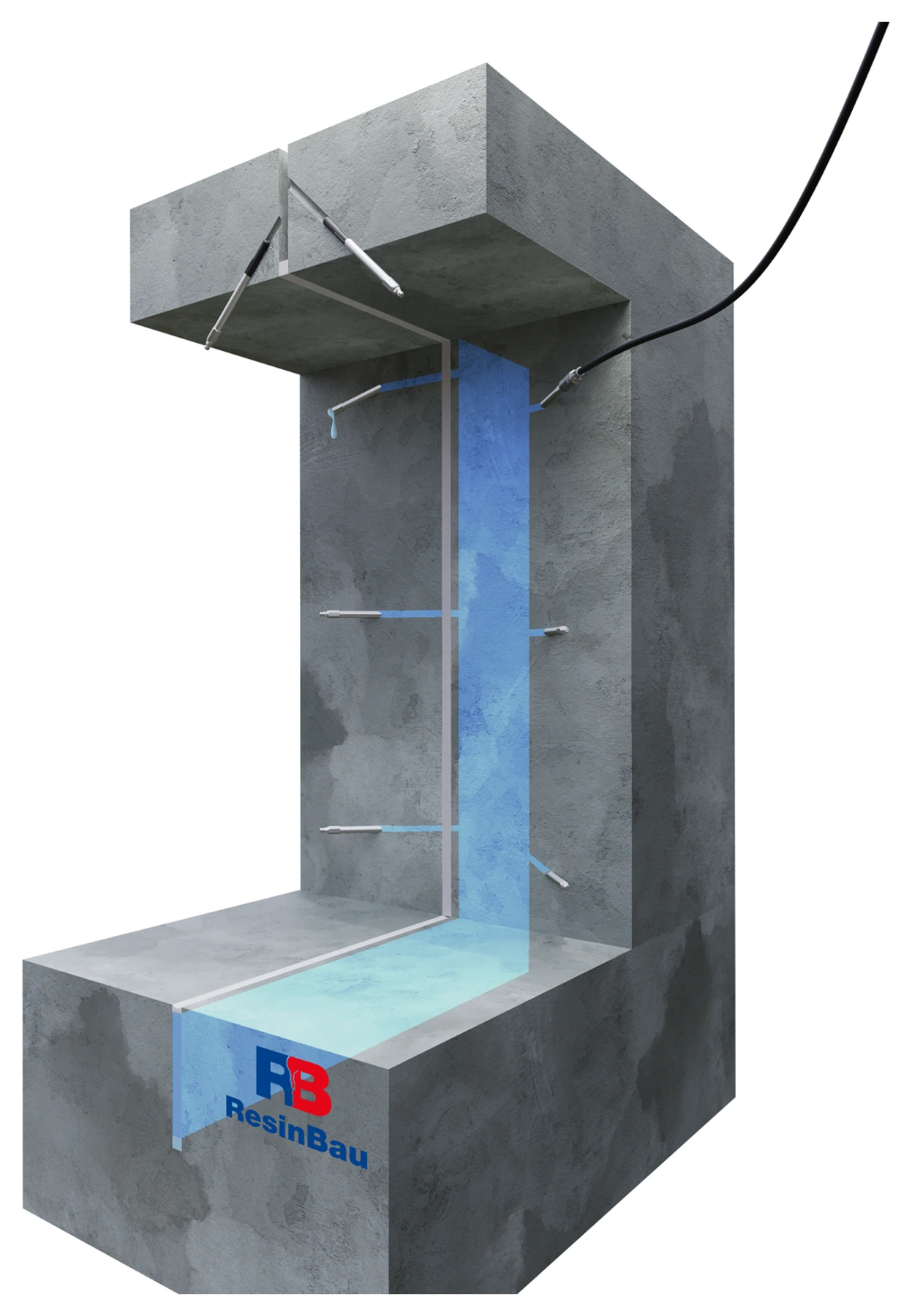

Varianta peretelui: condu materialul până la capătul secțiunii

Accesul superior din desen conduce în zona terminală lângă planșeu, care nu poate fi evaluată doar din scurgerile de mai jos. Poziția și unghiul găurii rezultă din traseul rostului și poziția limitelor lui.

Verifică capetele secțiunii și îmbinările cu etanșările vecine. O întrerupere rămasă la capăt poate conduce în continuare apă, chiar dacă partea centrală pare umplută. Nu transfera unghiul din ilustrația orientativă fără evaluarea detaliului.

  • Controlează zona de lângă planșeu și limitele secțiunii.
  • Confirmă accesul înainte de executarea ultimei găuri.
Stratul preliminar pregătește condițiile pentru umplerea zonei mai adânci.

13 · Varianta planșeului

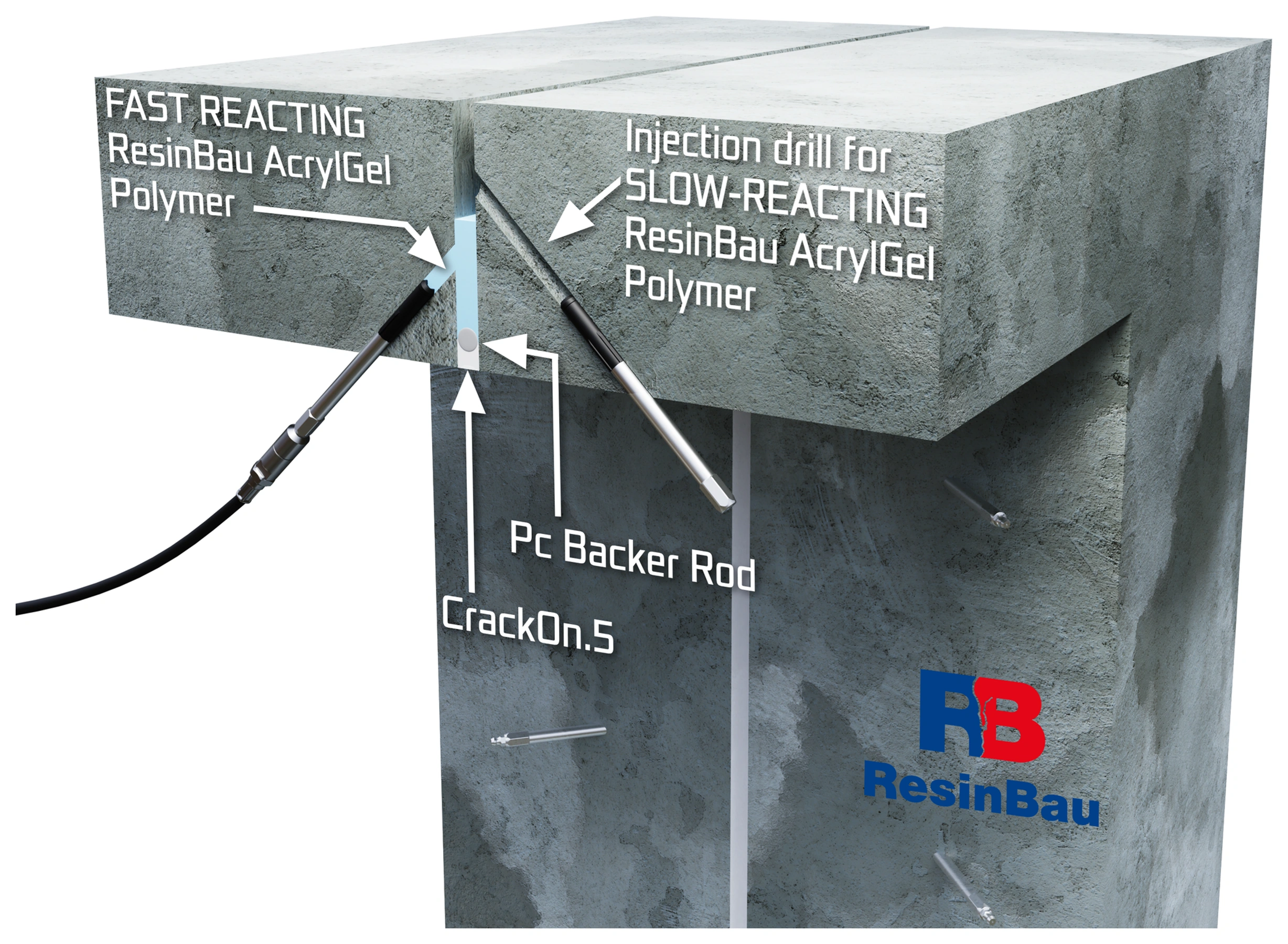

Varianta planșeului: limitează scurgerea printr-un strat mai puțin adânc

La accesul de dedesubt, primul acces, mai puțin adânc, permite injectarea gelului cu reacție mai scurtă. Șnurul de fund și închiderea temporară CrackOn.5 formează limita inferioară de lucru.

Verifică dacă materialul rămâne în această zonă și dacă punctele disponibile permit observarea curgerii. Această variantă se referă la accesul prin planșeu; nu este o etapă obligatorie următoare după umplerea peretelui.

  • Distinge zona mai puțin adâncă de cea mai adâncă.
  • Confirmă reținerea stratului de limitare.
Accesul mai adânc permite distribuirea materialului dincolo de zona de lângă față.

14 · Varianta planșeului

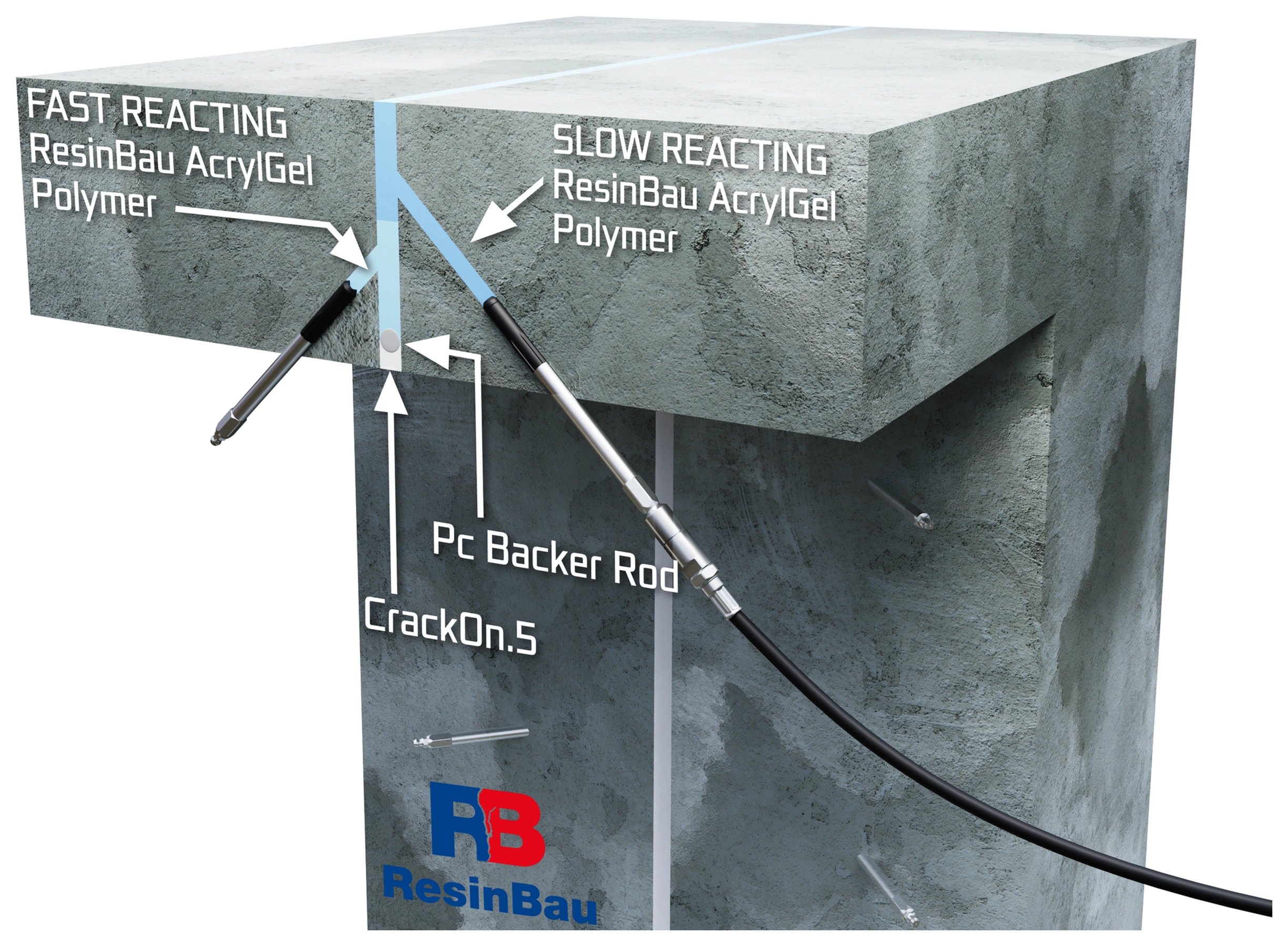

Varianta planșeului: umple partea mai adâncă a secțiunii

Al doilea foraj conduce în stratul principal, în care gelul cu reacție mai lungă trebuie să se distribuie în secțiunea pregătită. Sprijinul și stratul preliminar limitează pierderea pe dedesubt.

Controlează trecerile către punctele de observare și capetele secțiunii etanșate. Alege adâncimea și poziția găurilor pentru geometria reală a planșeului. Imaginea uniformă din schemă este obiectivul a cărui atingere trebuie evaluată în timpul lucrărilor.

  • Verifică comunicarea în partea mai adâncă.
  • Evaluează capetele secțiunii înainte de încheierea injectării.
Mortarul rigid necesar în timpul injectării nu trebuie să blocheze mișcarea rostului.

15 · Încheiere

Îndepărtează închiderea temporară

După încheierea injectării, îndepărtează mortarul temporar acolo unde ar limita mișcarea rostului de dilatație. Execută operațiunea conform detaliului final, păstrând umplerea corespunzătoare în adâncime.

Verifică dacă nu au rămas punți rigide între margini. Pregătește locul pentru sprijin și finisaj elastic; nu considera gelul expus drept suprafață finală neprotejată.

  • Controlează întregul traseu al închiderii.
  • Păstrează spațiul pentru detaliul elastic.
Finisajul protejează zona de etanșare și trebuie să permită mișcarea prevăzută.

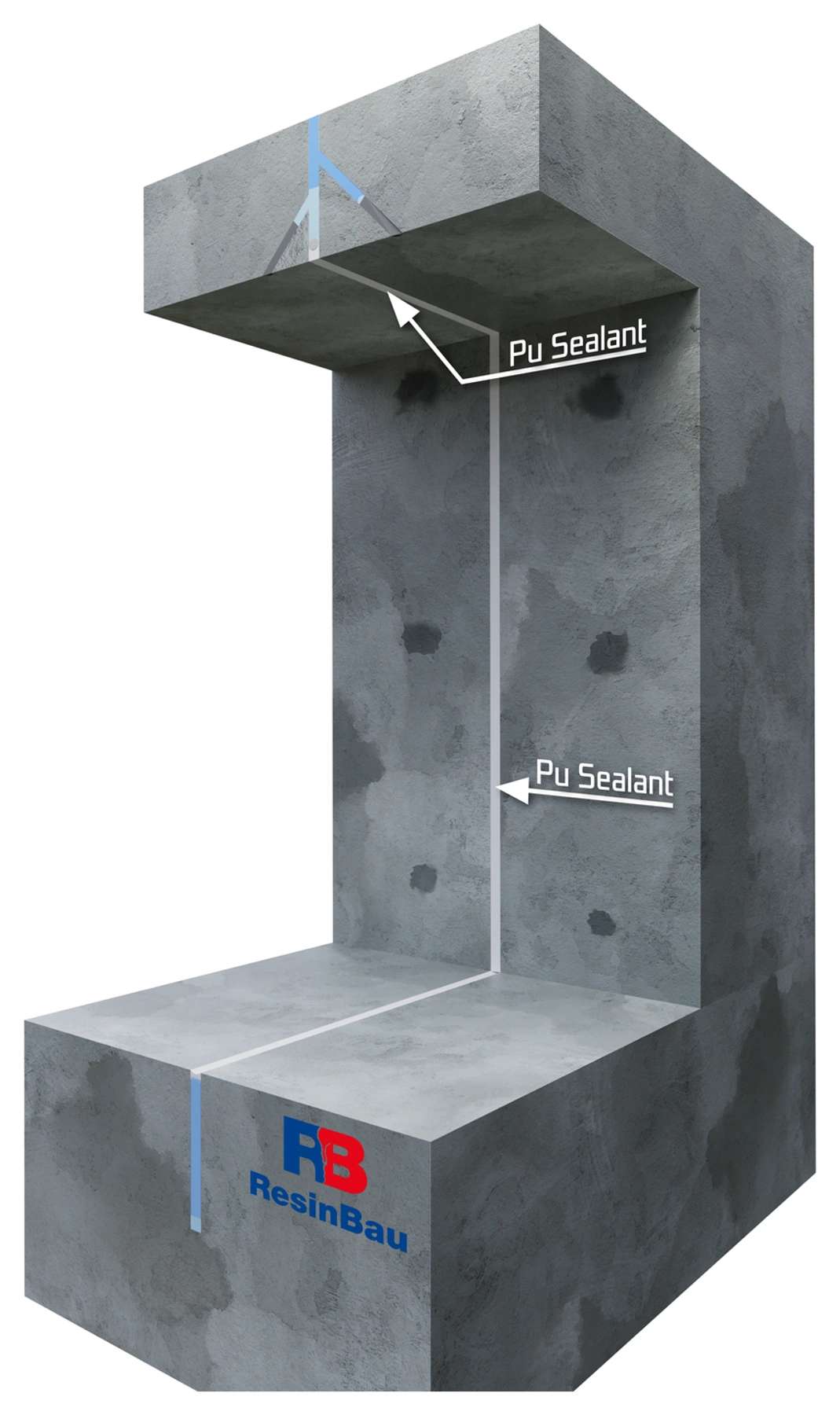

16 · Încheiere

Execută fața elastică și recepționează rostul

Demontează packerele, pregătește suprafețele și execută închiderea prevăzută a găurilor. PU Sealant reprezintă masticul elastic de la față; geometria și sprijinul lui rezultă din mișcarea necesară și condițiile rostului.

Ține cont de protecția gelului împotriva uscării. Recepția include etanșeitatea întregii secțiuni, îmbinările cu etanșările vecine și păstrarea mișcării. Aspectul finisat al feței nu înlocuiește controlul în condiții reprezentative de apă.

  • Verifică continuitatea finisajului și îmbinărilor.
  • Confirmă etanșeitatea și păstrarea mișcării.
Repararea zonei de lângă bandă necesită un detaliu separat de acces.

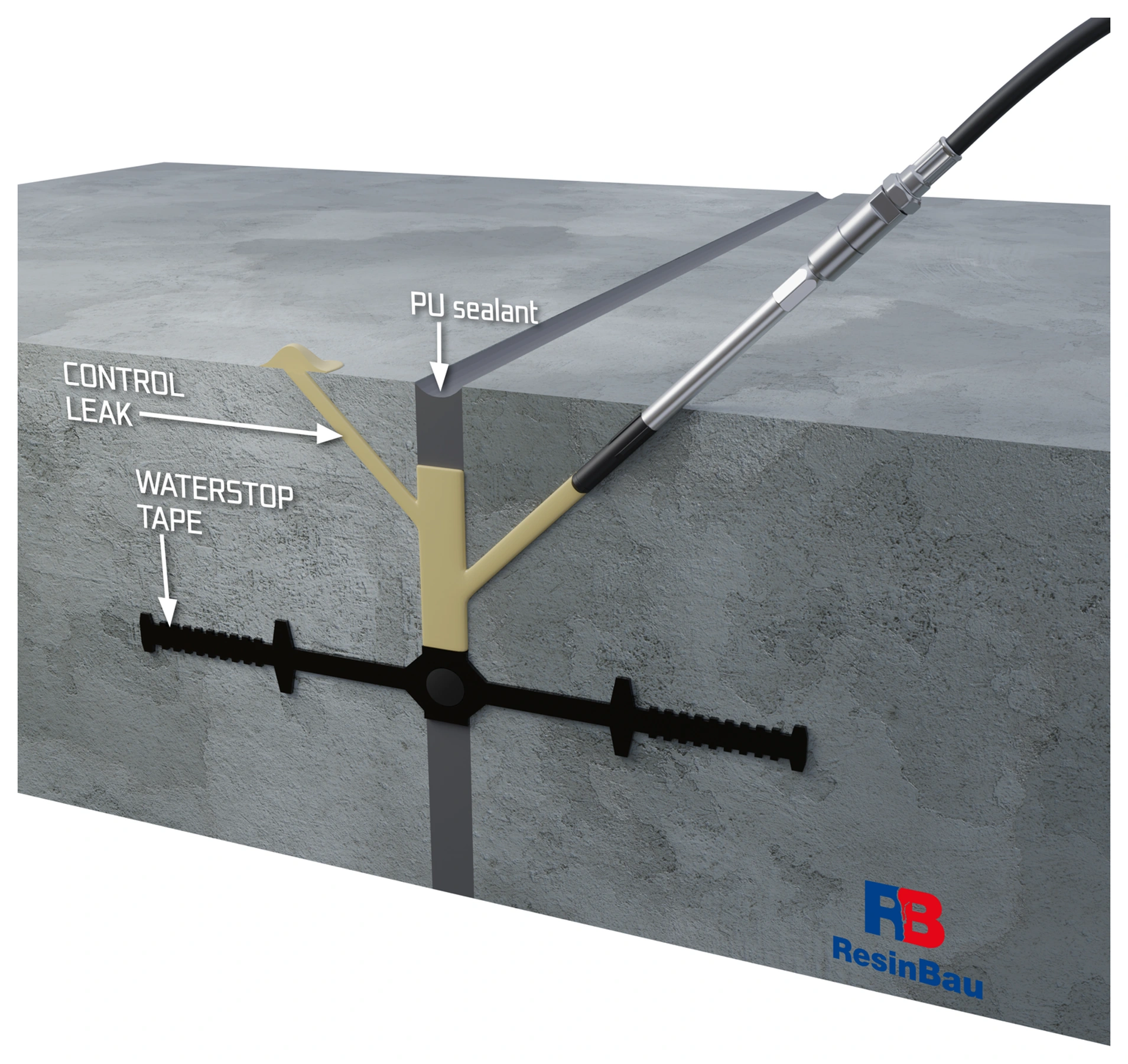

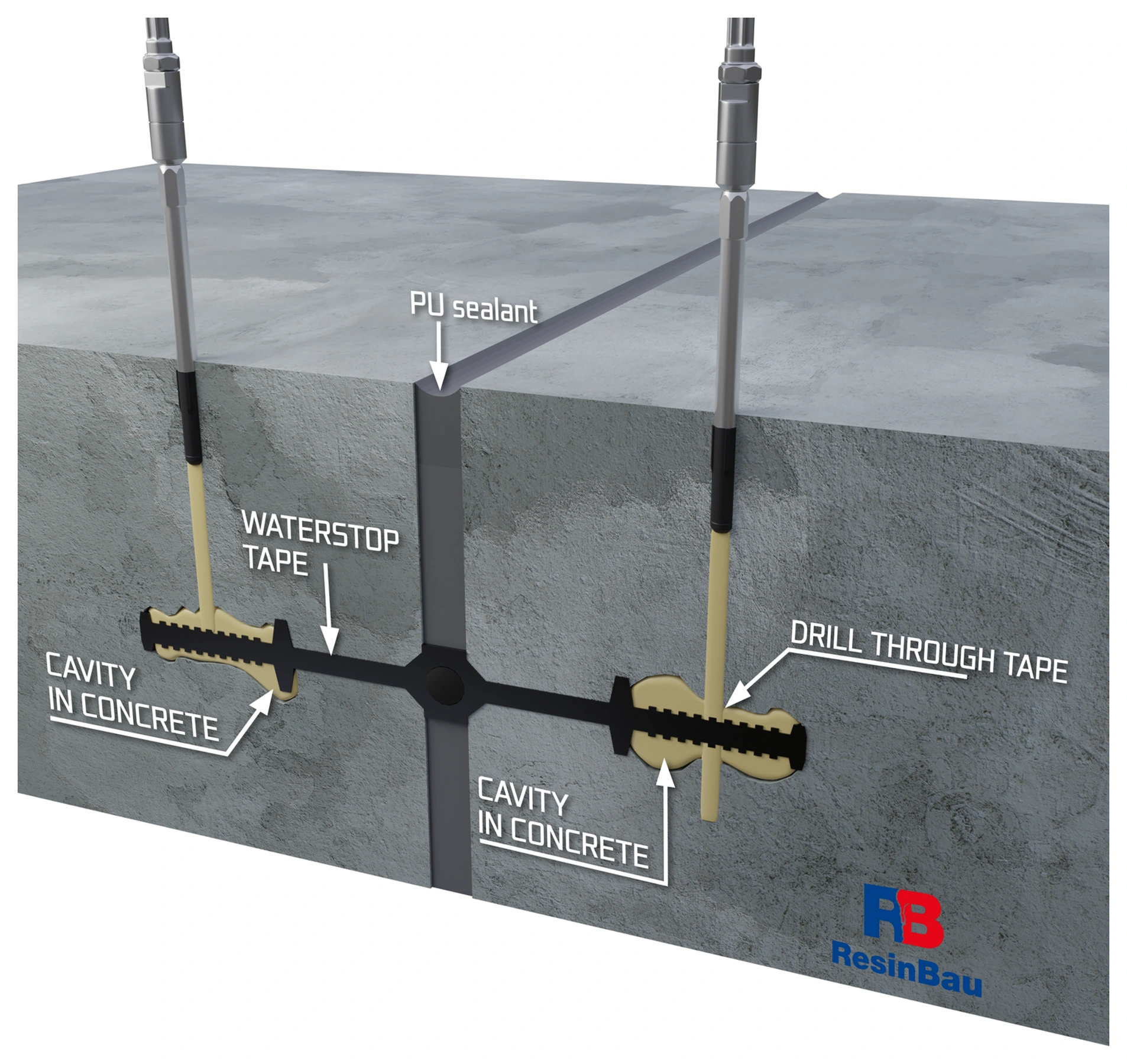

17 · Varianta de lângă bandă

Varianta de lângă bandă: identifică și umple cavernele

Brațele negre nervurate reprezintă banda de etanșare, iar câmpurile galbene — golurile de la contactul ei cu betonul. Desenul arată o variantă specială de foraj prin bandă către caverna identificată. Nu este o indicație pentru străpungerea întâmplătoare a unei etanșări funcționale.

Selectarea materialului rezultă din apă, spațiul de umplut și mișcare. HydroGum necesită apă pentru reacție și formează o umplere spumată: trebuie confirmate distribuirea, limitarea expansiunii și păstrarea funcționării rostului. Gelul elastic AcrylGel + Polymer este o altă variantă; nu transfera automat modul de injectare între ele.

  • Stabilește poziția benzii și extinderea cavernei.
  • Verifică influența injectării asupra benzii și mișcării rostului.
Injectarea în adâncime și etanșarea superficială îndeplinesc funcții diferite.

18 · Varianta de lângă bandă

Varianta de lângă bandă: controlează traseul completării

În această variantă, accesul oblic dirijează materialul în rostul de lângă finisajul PU existent sau nou. Săgeata CONTROL LEAK indică locul de observare a trecerii materialului; nu înseamnă lăsarea intenționată a unei scurgeri după reparație.

Observarea trebuie să confirme că materialul a ajuns în zona identificată de lângă bandă. După etanșarea suplimentară, evaluează continuitatea pe întregul tronson și execută închiderea superficială prevăzută. Masticul de la față singur nu dovedește umplerea golurilor din adâncime.

  • Corelează punctul de observare cu zona de injectare.
  • Verifică etanșeitatea după încheierea completării.

Stabilește ce trebuie să rămână mobil

Înregistrează lățimea și adâncimea rostului, direcțiile prevăzute de mișcare, starea marginilor și poziția benzii și umplerilor anterioare. Identifică dacă apa curge prin fața rostului de dilatație, de-a lungul benzii, printr-o cavernă de lângă ea sau dintr-o fisură vecină. Scurgerea vizibilă se poate afla departe de neetanșeitatea inițială.

Mișcarea rostului de dilatație rezultă din proiect și comportamentul construcției. Alungirea epruvetei de rășină la rupere nu este mișcarea admisibilă a rostului finalizat. Funcționarea detaliului este determinată și de geometrie, sprijin, aderență, modul de deformare și condițiile de apă.

Materialul necesită un spațiu delimitat

Îndepărtează straturile desprinse, depunerile și masele ineficiente din zona planificată. Alege sprijinul și închiderea astfel încât să rețină materialul la adâncimea corectă, păstrând totodată punctele de control. Materialul care dispare rapid poate părăsi rostul de dilatație; simpla mărire a porției nu oferă control asupra locului umplerii.

În scheme, șnurul de fund și închiderea temporară cu CrackOn.5 formează limitele de lucru. Poziția lor rezultă din secțiune. Dimensiunile benzii exemplificative de etanșare nu trebuie să înlocuiască selectarea detaliului pentru mișcarea și presiunea reale ale apei.

Accesul depinde de geometrie

Rost de dilatație orizontal deschis

Dacă zona poate fi pregătită și delimitată de sus, ia în considerare introducerea gravitațională controlată. Un strat cu timp de reacție mai scurt poate limita pierderea, iar următorul, cu timp mai lung, poate permite distribuirea. Proba trebuie să confirme că debitul apei nu spală gelul.

Rost de dilatație în perete sau planșeu

Forajele trebuie să atingă nivelurile și capetele planificate ale zonei. Punctele de control permit evaluarea trecerilor de-a lungul rostului și spre interiorul secțiunii. Injectarea numai lângă fața vizibilă poate lăsa partea mai îndepărtată neetanșă.

Neetanșeitate lângă bandă

Mai întâi identifică poziția și starea benzii. Accesul la spațiul de lângă ea este un detaliu separat de reparare. Nu străpunge întâmplător o etanșare funcțională în căutarea infiltrației.

Pătrundere puternică a apei

Alege etapa de limitare a afluxului pentru a asigura condițiile materialului principal. Păstrează spațiul și accesul pentru etanșarea suplimentară ulterioară; umplerea întâmplătoare a întregii zone cu spumă rapidă poate îngreuna etapa următoare.

Timpul de reacție trebuie să corespundă traseului materialului

Pregătește proba AcrylGel la temperaturi ale materialului și mediului apropiate lucrării. Timpul din tabel ajută la începerea selectării, dar nu indică cât timp va curge materialul în rostul real. Un timp prea scurt poate închide traseul înainte de atingerea zonei mai îndepărtate, iar unul prea lung poate permite pierderea sau spălarea.

Varianta ResinBau AcrylGel + Polymer necesită pregătirea a două amestecuri și un ansamblu corespunzător pentru injectarea lor. Numărul componentelor sistemului nu stabilește numărul circuitelor pompei. Pentru HydroGum trebuie asigurat contactul cu apa necesară reacției și ales modul de injectare în funcție de umiditatea zonei. În timpul reacției, formează o umplere elastică spumată, de aceea trebuie verificate limitarea expansiunii, distribuirea materialului și păstrarea mișcării necesare a rostului de dilatație. Modul de injectare a HydroGum nu se transferă automat din varianta cu gel.

Observarea include întreaga secțiune

Începe cu o secțiune de probă. Înregistrează cantitățile, ordinea scurgerilor și schimbarea comportamentului apei. Trecerea la punctul următor confirmă comunicarea; continuă evaluarea capetelor, adâncimii și pierderilor posibile. Creșterea presiunii fără consum sau scurgerea necontrolată necesită oprirea și verificarea cauzei.

După umplere, îndepărtează punțile rigide temporare conform detaliului și execută finisajul elastic prevăzut. Gelul de la fața deschisă trebuie inclus în proiectul de protecție împotriva uscării. Nu lăsa mortarul de lucru ca element care blochează mișcarea rostului de dilatație.

Încheierea injectării nu încheie recepția

Verifică etanșeitatea întregii secțiuni și îmbinările ei cu etanșările vecine. Recepția trebuie să țină cont de condițiile presiunii apei și comportamentul rostului după mișcarea relevantă pentru exploatare. Înregistrează materialul, formula, temperatura, rezultatul probei și finisajul executat.

Calculatorul de volum ajută la comandarea materialului pentru secțiunea evaluată. Nu prevede golurile de lângă bandă, migrarea de-a lungul rostului sau expansiunea reală a materialului limitat în construcție.

SELECTARE RESINBAU

Materialul rezultă din condiții

ResinBau AcrylGel + Polymer →

Direcția principală pentru umplerea elastică a rostului de dilatație pregătit. Alege reacția și protecția împotriva uscării; nu înlocui automat varianta cu polimer cu varianta cu apă.

HydroGum →

Pentru zone cu apa necesară reacției și pentru limitarea curgerii ei. HydroGum formează o umplere spumată în timpul reacției; în rostul de dilatație trebuie confirmate limitarea expansiunii, distribuirea materialului și păstrarea mișcării necesare a rostului.

WaterStopper →

Etapă care limitează afluxul puternic înainte de etanșarea principală selectată; nu umplere rigidă a unui rost mobil.

CrackOn.5 →

Închidere temporară în timpul injectării, îndepărtată acolo unde ar bloca mișcarea proiectată.

Discutați condițiile proiectului dumneavoastră

Pregătește secțiunea, descrierea apei și mișcării și rezultatele probelor anterioare. ResinBau ajută la selectarea materialului și a tehnologiei de execuție.
