Bušenje: preseći pukotinu.

Pogledajte gde dopire otvor i kuda teče smola.
Prvo nekoliko probnih tačaka. Zatim cela deonica.

Pregledajte greške bušenja ↓ Pravilno bušenje ↓ Pogledajte proces korak po korak ↓

01 / GREŠKE BUŠENJA I INJEKTIRANJA

Zašto smola ne dospeva gde treba?

Ilustrativni presek · ekspanzioni paker
× GREŠKA
BetonGuma pakeraSmola →× prepreka / ✓ otvorena putanja

Šema prikazuje moguć mehanizam, a ne rezultat svakog injektiranja. Tok pukotine i vezu potvrdite na probnoj deonici.

02 / PRAVILNO BUŠENJE · NAIZMENIČAN RASPORED

Počnite od cilja na 50% debljine.

U ovom primeru ciljamo sredinu preseka, iza gume pakera. Promenite cilj na 40% ili 30% i pogledajte promenu geometrije.

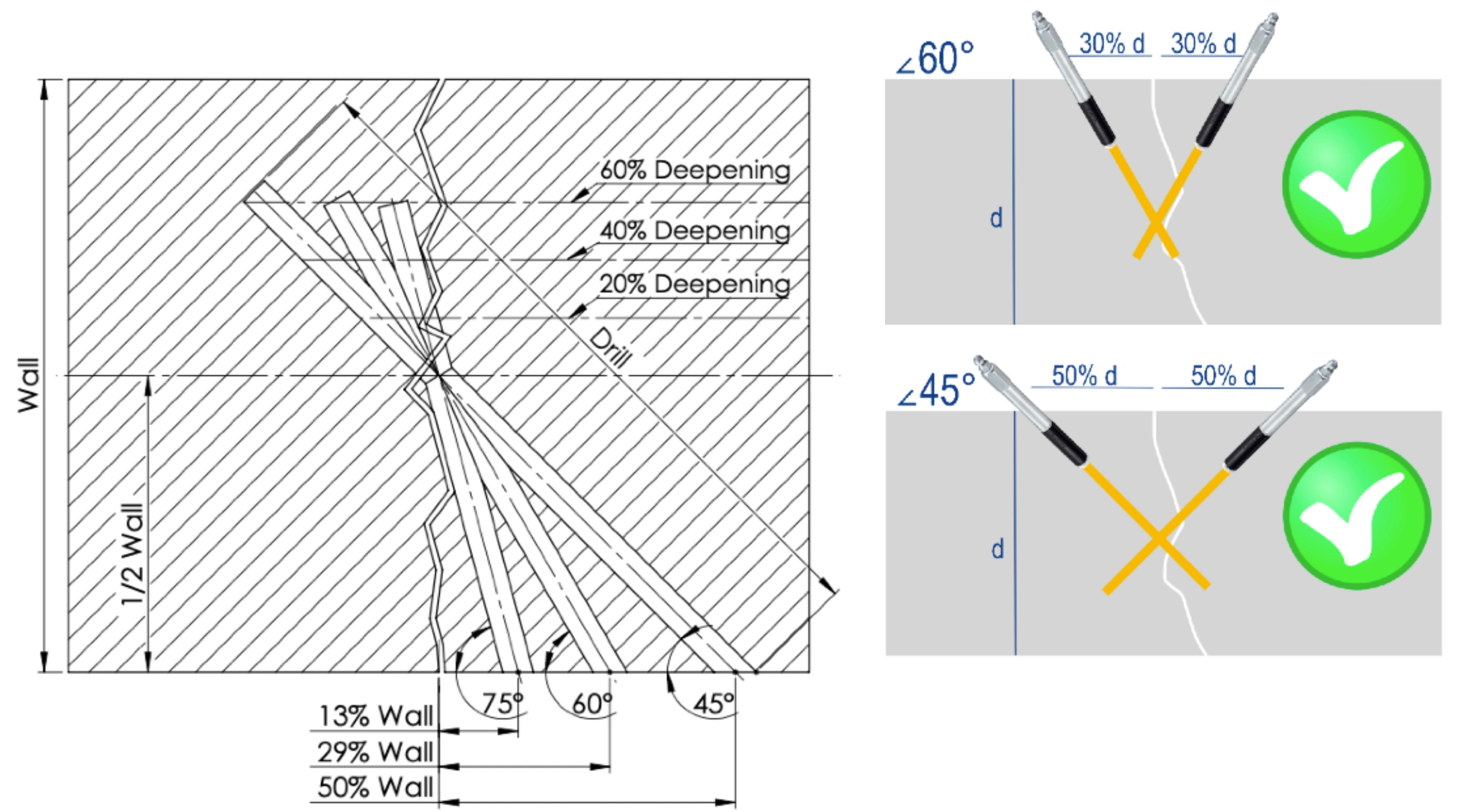

Presek: ugao, odmak i dubina
Presek: ugao, odmak i dubina · uvećaj ↗

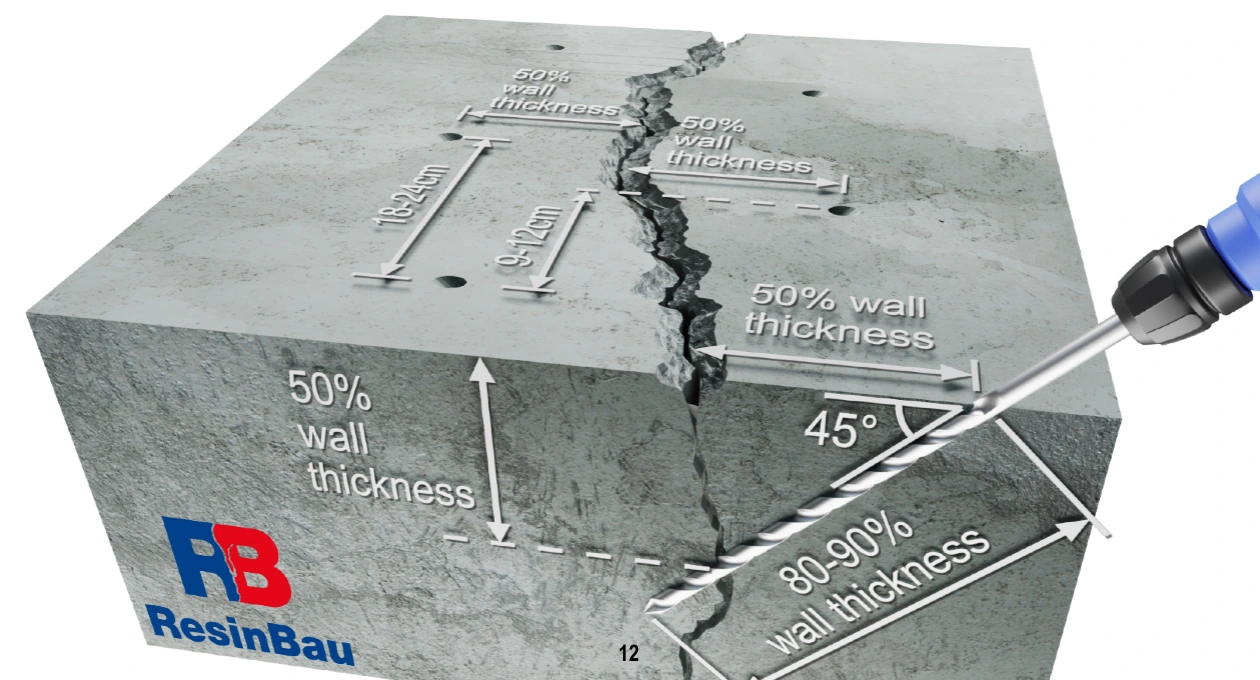

Naizmeničan raspored: rastojanja na površini
Naizmeničan raspored: rastojanja na površini · uvećaj ↗

Crteži iz uputstva i kataloga Resinbau. Izvorne dimenzije primeri su geometrije; razmak potvrdite probom veze.

Razmak: sledeći paker i ista strana

Sve tačke naizmenično. Rastojanja merimo duž pukotine, a ne dijagonalno između glava.

Nema prolaza do sledećeg pakera? Proverite prohodnost i presecanje pukotine. Ako je sistem prohodan, smanjite razmak i ponovite probu. Uža pukotina i veća viskoznost materijala mogu ograničiti domet protoka.

12,5 cm je primer, a ne garancija veze. Kalkulator prikazuje geometriju, ne predviđa protok smole.

03 / PUKOTINA U TRI DIMENZIJE

Duga pukotina ne mora svuda biti duboka.

Pukotina može prolaziti kroz ceo element na jednom mestu i završavati pliće na drugom. Na primer: trag ima 4 m, ali samo deo prolazi kroz celu debljinu. Voda može teći kroz povezanu pukotinu do dublje deonice. I naizmenične bušotine mogu zaobići plitki deo.

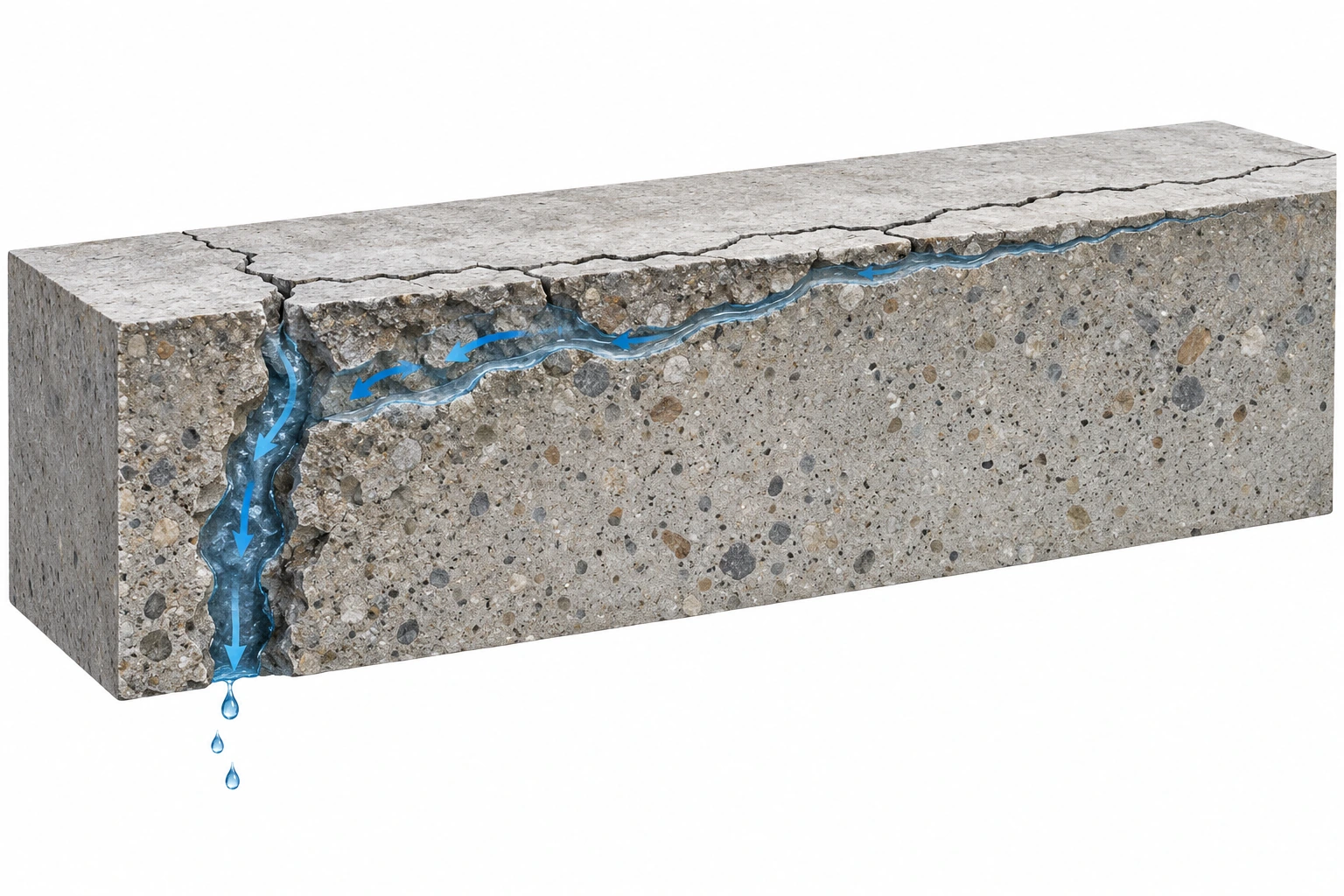

Bočna ilustracija: duga pukotina, duboka leva deonica i plitki desni deo; voda teče do donjeg izlaza
Ista pukotina, različita dubina. Sleva pukotina prolazi kroz element. Zdesna ispod pukotine ostaje nenapukli beton. Ilustrativni prikaz; širina zazora uvećana je radi čitljivosti.

Bušotina koja promaši ne opisuje celu pukotinu.
Zadržite naizmeničan raspored. Korigujte dubinu cilja i probom proverite presecanje.

Principijelna šema. Naizmeničnost ne zamenjuje pregled i probu veze. Razmak, dubina i pristup sa obe strane proizlaze iz uslova elementa.

Pogledajte izvorne crteže Resinbau

Izvorni crtež Resinbau koji prikazuje prostorno presecanje pukotine
Presecanje pukotine u prostoru

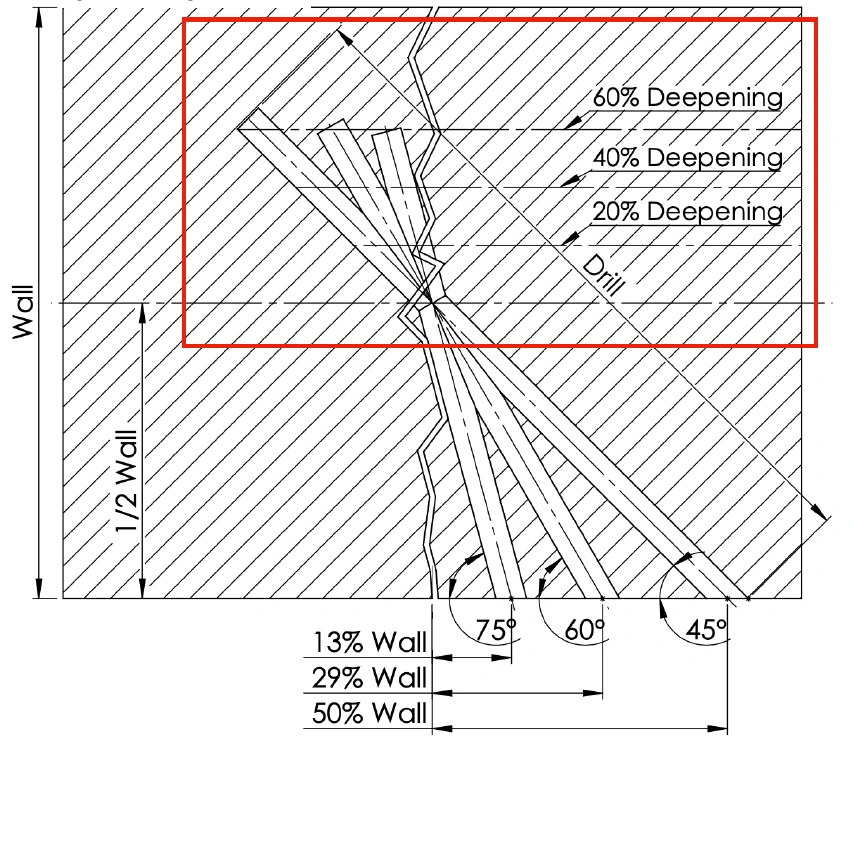

Crtež odnosa ugla bušenja i produbljenja
Ugao, cilj i produbljenje

04 / OD PREGLEDA DO KONTROLE

Prvo proba. Zatim ponovljiv proces.

Promenite fazu i pratite otvore, pakere i putanju materijala.

Šema redosleda za injektiranje pukotine. Čišćenje, zatvaranje čela, pritisak i vreme dodatnog ubrizgavanja prilagodite materijalu, podlozi i rezultatu probe.

05 / PROTUMAČITE SIGNAL

Ne znači svako isticanje isto.

06 / PRIMENITE NA GRADILIŠTU

Prvo nekoliko probnih tačaka.

  1. Proverite presek. Debljina, tok pukotine i pristup.
  2. Otvor i paker izaberite zajedno. Presecanje iza gume, izlaz sa pristupom pukotini.
  3. Očistite otvor. Pratite protok. Sam porast pritiska ne potvrđuje presecanje.

OD SLIKE DO DIMENZIJA

Izračunajte ugao i odmak.

45° je jedna od varijanti. Mesto presecanja zajedno određuju ugao, odmak i dužina otvora.

Otvori kalkulator bušenja ↗
Tehnička osnova i detalji

Pripremljeno na osnovu „Cracking the Injection Code“, PDF str. 45–50, i autorove obuke „Injection Process Control“: pregled i priprema, kontrola geometrije, posmatranje i kontrolisano zatvaranje sistema. Crteži se odnose na ekspanzione pakere; ne opisuju lepljene pakere.

Pukotina u stvarnom elementu može menjati smer. Odsustvo protoka može proisteći i iz praha, neprohodnog ventila ili svojstava materijala. Prolaz do sledećeg pakera potvrđuje vezu, ali sam ne dokazuje potpunu ispunjenost preseka. Kompresija ovde znači kontrolisano zadržavanje materijala u sistemu, a ne maksimalni pritisak. Pakeri se uklanjaju posle odgovarajućeg očvršćavanja materijala, prema uputstvu sistema. Zatvaranje čela prilagodite sistemu, ostavljajući planirane kontrolne tačke i odzračivanje.
