Përcaktoni fillimisht pozicionin e fugës dhe rrugën e ujit. Pastaj zgjidhni qasjen, zonën e vendosjes së pakerit dhe pikat që do të tregojnë përparimin e mbushjes.

NDIQNI TEKNOLOGJINË

Fuga ndërmjet murit dhe pllakës: nga hetimi te rivendosja

Shikoni prerjen e plotë dhe tri variante qasjeje. Qasja mbi dysheme, përmes dyshemesë së trashë dhe ekspozimi lokal janë alternativa. Pas zgjedhjes së variantit, ilustrimet udhëheqin përmes përgatitjes, vëzhgimit të furnizimit dhe dy mënyrave të rivendosjes, përfshirë atë me tub fleksibël injektimi.

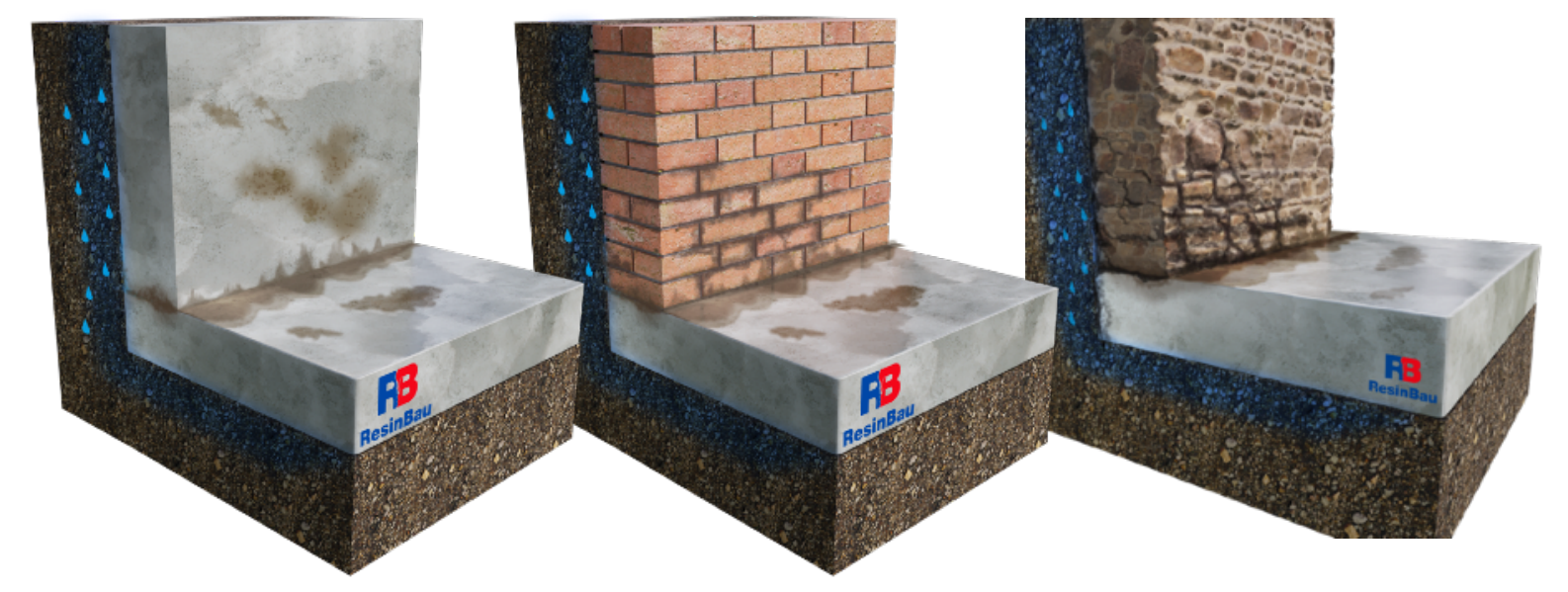

Fuga e pllakës me tri lloje muri: beton, tullë dhe gur. Uji mund të migrojë përmes lidhjes së materialeve të ndryshme.

01 · Hetimi

Identifikoni fugën dhe rrugën e ujit

Përcaktoni fillimisht cilat elemente formojnë lidhjen që rrjedh. Pllaka e themelit, muri dhe dyshemeja shtesë kanë funksione të ndryshme. Lagështia e dukshme pranë dyshemesë ende nuk përcakton vendin ku duhet çuar materiali i injektimit.

Tri materialet e murit të paraqitura janë variante nënshtrese. Ecuria e vrimës, vendosja e pakerit dhe materiali hidroizolues zgjidhen sipas prerjes reale, ujit dhe lëvizjes në fugë. Ilustrimet pasuese tregojnë fillimisht qasjen pa ekspozim, pastaj një variant të veçantë me hapje lokale me daltë.

  • Dalloni dyshemenë nga pllaka mbajtëse.
  • Përcaktoni nëse rrjedhja vjen nga fuga apo nga një shtresë tjetër.
Vrima e pjerrët nga faqja e murit ndërpret fugën mbi pllakën e themelit; dyshemeja shtesë mbetet në vend.

02 · Qasja pa hapje me daltë

Varianti A: qasja mbi dysheme të hollë

Kur gjeometria e lejon, vrima fillon mbi dysheme dhe ndërpret fugën e synuar në thellësi të murit. Lartësia e fillimit, këndi dhe gjatësia rrjedhin së bashku nga trashësia e murit dhe pozicioni i plasaritjes.

WALL tregon trashësinë e murit, FLOOR dyshemenë shtesë, FOUNDATION PLATE pllakën e themelit, ANGLE këndin dhe DRILL gjatësinë e shpimit. DRILLING HEIGHT tregon lartësinë e fillimit të vrimës mbi sipërfaqen e sipërme të dyshemesë. Shënimi 50% është supozim i variantit të paraqitur; kapja e fugës duhet konfirmuar në objekt.

  • Matni prerjen reale.
  • Merrni parasysh pozicionin e armaturës dhe instalimeve.
Materiali i furnizuar në fugë shfaqet te pika pasuese.

03 · Qasja pa hapje me daltë

Kontrolloni variantin A me provë furnizimi

Pika e provës duhet të tregojë nëse vrima e realizuar komunikon realisht me fugën. Vëzhgoni konsumin, presionin dhe vendin e shfaqjes së materialit, në vend që të nxirrni përfundime vetëm nga gjatësia e puntos.

Kalimi te pakeri fqinj konfirmon komunikimin, por jo mbushjen e plotë të gjithë plasaritjes. Mungesa e kalimit kërkon kontrollin e qasjes, kalueshmërisë dhe rrugës së migrimit; vetvetiu nuk justifikon prishjen e dyshemesë.

  • Vëzhgoni më shumë se një pikë.
  • Mos e barazoni komunikimin me pranimin e papërshkueshmërisë.
Shtresa më e trashë e dyshemesë ndryshon fillimin e shpimit; zona e vendosjes së pakerit duhet të ndodhet në materialin e përshtatshëm të murit.

04 · Qasja pa hapje me daltë

Varianti B: qasja përmes dyshemesë së trashë

Nëse dyshemeja mbulon lartësinë e nevojshme të fillimit, varianti i paraqitur e drejton vrimën përmes kësaj shtrese shtesë te muri dhe fuga. Trashësia e dyshemesë nuk duhet zëvendësuar me trashësinë e pllakës së themelit.

DISTANCE tregon largësinë nga faqja, ndërsa PACKER DISTANCE shtrirjen e vendosjes së pakerit. Goma e pakerit duhet të izolojë vrimën në nënshtresë të shëndoshë dhe të lërë të lirë qasjen te plasaritja. Vendosja vetëm në dyshemenë e dobët mund të jetë e pamjaftueshme.

  • Kontrolloni qasjen dhe gjatësinë reale të pakerit.
  • Identifikoni shtresat nën dysheme.
Pakeri furnizon materialin përmes dyshemesë së trashë te fuga ndërmjet murit dhe pllakës; vëzhgohet pika fqinje.

05 · Qasja pa hapje me daltë

Kontrolloni variantin B përpara zgjerimit të punimeve

Pas vendosjes kontrolloni nëse sistemi ruan hermeticitetin pranë pakerit dhe e çon materialin te zona e identifikuar. Materiali që shfaqet nën dysheme mund të tregojë rrugë tjetër nga fuga e synuar.

Nëse prova konfirmon qasjen dhe mundësinë e kontrollit të furnizimit, dyshemeja mund të mbetet. Vendosni për ekspozimin e saj lokal vetëm pas vlerësimit të prerjes, mbylljes së faqes dhe shkakut të provës së pasuksesshme.

  • Krahasoni vëzhgimin me prerjen e planifikuar.
  • Regjistroni vendet e daljes dhe konsumin.
Prerja e dyshemesë shtesë përcakton kufirin e ekspozimit lokal të fugës.

06 · Ekspozimi i fugës

Varianti C: përcaktoni dhe priteni brezin për ekspozim

Ky variant fillon vetëm kur ekspozimi nevojitet për përgatitjen ose mbylljen e zonës që rrjedh. Prerja rregullon skajin e prishjes dhe kufizon shkëputjen e pakontrolluar të dyshemesë.

Përcaktoni shtrirjen dhe thellësinë sipas shtresave të identifikuara. Vizatimi nuk autorizon prerjen e pllakës mbajtëse, armaturës ose instalimeve të fshehura.

  • Konfirmoni çfarë është dysheme dhe çfarë është konstruksion.
  • Përcaktoni vetëm brezin e nevojshëm të punës.
Heqja lokale e dyshemesë ekspozon lidhjen pranë bazës së murit.

07 · Ekspozimi i fugës

Hiqni brezin e përcaktuar dhe inspektoni fugën

Pas heqjes së brezit të përcaktuar mund të inspektohen faqja e fugës, pjesët e lira dhe vendet e hyrjes së ujit. Kjo është fazë verifikimi e hetimit të mëparshëm, jo vetëm përgatitje e vendit për veglat.

Pastroni detajin e ekspozuar dhe kontrolloni nëse gjeometria e zbuluar përputhet me planin. Ndryshimi i shtresave ose pozicionit të plasaritjes kërkon korrigjimin e qasjes së mëtejshme.

  • Mos dëmtoni armaturën.
  • Përditësoni planin pas ekspozimit.
Pas ekspozimit të dyshemesë, vrimat e pjerrëta çojnë nga faqja e murit te lidhja e identifikuar.

08 · Përgatitja e vrimave

Përcaktoni dhe realizoni vrimat drejt fugës

Vrimat duhet të ndërpresin fugën në zonën e planifikuar. Ruani gjeometri të përsëritshme, por përshtateni me ndryshimet reale të trashësisë dhe ecurisë së lidhjes.

Distanca e fillimit të shpimit, këndi dhe gjatësia janë të ndërvarura. Ndryshimi i një përmase mund ta zhvendosë fundin e vrimës jashtë objektivit, prandaj vetëm leximi i këndit nuk mjafton.

  • Kontrolloni kapjen në seksionin e provës.
  • Kontrolloni thellësinë dhe drejtimin.
Kanali pranë bazës së murit përgatit nënshtresën për realizimin e rakordimit.

09 · Përgatitja e faqes

Përgatitni vendin për mbylljen e faqes

Kanali i përgatitur duhet të sigurojë mbështetje dhe ngjitje të mbylljes së faqes. Hiqni pjesët e dobëta dhe papastërtitë që mund të shkaktojnë shkëputje gjatë furnizimit.

Shtrirja e kanalit rrjedh nga detaji i planifikuar. Mos e thelloni pa hetuar konstruksionin dhe mos mbuloni me të dëshmitë e një rruge tjetër hyrjeje uji.

  • Ruani nënshtresën e shëndoshë.
  • Mos dëmtoni skajet e vrimave.
Rakordimi prej llaçi mbyll faqen e fugës ndërmjet murit dhe pllakës.

10 · Përgatitja e faqes

Realizoni rakordimin që kufizon daljen

Rakordimi kufizon daljen e materialit të injektimit në sipërfaqe dhe ndihmon ta drejtojë brenda lidhjes. Kontrolloni përgatitjen e nënshtresës dhe kushtet e aplikimit të CrackOn.5 në fletën e produktit.

Izolimi kryesor ndaj ujit krijohet në fugë. Vetëm rakordimi i ri nuk konfirmon mbushjen e plasaritjes dhe roli i tij në rivendosjen e mëvonshme duhet përcaktuar para punës.

  • Ruani qasjen te pikat e furnizimit.
  • Kontrolloni vazhdimësinë e mbylljes.
Shpëlarja largon pluhurin nga vrima përpara montimit të pakerit.

11 · Përgatitja e vrimave

Pastroni vrimat dhe konfirmoni kalueshmërinë e tyre

Pluhuri dhe mbetjet e shpimit vështirësojnë vendosjen e pakerit dhe qasjen e materialit te fuga. Faza e paraqitur përfshin shpëlarjen e vrimave; mediumi dhe mënyra e përgatitjes duhet t'i përgjigjen materialit të zgjedhur dhe nënshtresës.

Dalloni pastrimin e vrimës nga shpëlarja e pompës. Futja e ujit në linjën e rrëshirës që reagon me ujin mund të nisë reaksionin brenda pajisjes.

  • Kontrolloni largimin e mbetjeve të shpimit.
  • Përshtatni përgatitjen me materialin e injektimit.
Pakerët në vrimat e realizuara çojnë te fuga pas rakordimit.

12 · Furnizimi

Vendosni pakerët në nënshtresë të shëndoshë

Zgjidhni pakerin sipas diametrit real të vrimës, trashësisë së shtresave dhe vendit të izolimit të gomës. Pakeri duhet të mbetet i qëndrueshëm dhe rruga e tij e furnizimit nuk duhet të mbyllet nga vendosja e gabuar.

Vizatimi tregon qasjen gjeometrike te fuga. Shënimet e përmasave nuk përcaktojnë presionin e lejuar të murit apo forcën me të cilën mund të shtrëngohet çdo model pakeri.

  • Kontrolloni hermeticitetin e lidhjeve.
  • Ruani mundësinë e vëzhgimit të pikave fqinje.
Materiali i verdhë arrin te fuga; pika fqinje lejon vëzhgimin e komunikimit.

13 · Furnizimi

Filloni furnizimin dhe vëzhgoni kalimin

Filloni në seksionin e provës dhe vëzhgoni njëkohësisht konsumin, presionin dhe daljet. Materiali duhet të mbetet në zonën e identifikuar, jo të zhduket pa kontroll në zgavrat nën dysheme.

Shfaqja e materialit në pikën pasuese është sinjal përhapjeje. Regjistroni vëzhgimin dhe përshtatni furnizimin e mëtejshëm me kohën e punueshmërisë së materialit dhe sjelljen e konstruksionit.

  • Kontrolloni rakordimin dhe sipërfaqen.
  • Mos e rritni presionin vetëm për të detyruar kalimin.
Furnizimi u zhvendos te pakeri pasues, duke ruajtur vëzhgimin e pjesës së mëtejshme të fugës.

14 · Furnizimi

Kaloni te pikat pasuese

Vazhdoni sipas rendit të përcaktuar dhe vëzhgimeve të deritanishme. Ndryshimi i pikës nuk e heq nevojën për kontrollin e zonës së furnizuar më parë, sepse materiali mund të kthehet ose të hapë një rrugë tjetër daljeje.

Krahasoni sasinë e materialit dhe reagimin e pikave pasuese. Një ndryshim i dukshëm mund të vijë nga jo njëtrajtshmëria e fugës, zgavra, ndryshimi i nënshtresës ose bllokimi dhe kërkon kontroll.

  • Mbani regjistrim për çdo pikë.
  • Vëzhgoni edhe seksionet e mëparshme.
Materiali shfaqet në sipërfaqen e rakordimit në vend që të mbetet vetëm brenda fugës.

15 · Kontrolli gjatë punës

Kontrolloni kullimin e pakontrolluar

Ky ilustrim tregon një sjellje të mundshme gjatë punës, jo një fazë të dëshiruar të çdo injektimi. Dalja në sipërfaqe kërkon vlerësim nëse mbyllja e faqes e mban materialin dhe nëse materiali i injektimit arrin te zona e duhur.

Ndërprisni ose korrigjoni furnizimin sipas vëzhgimeve. Mos e konsideroni sasinë e dukshme të rrëshirës jashtë si dëshmi të mbushjes efektive të lidhjes.

  • Përcaktoni vendin dhe shkakun e daljes.
  • Kontrolloni mbylljen dhe rrugën e migrimit.
Rikthimi te pika e furnizuar më parë shërben për plotësimin e zonës që kërkon mbushje të mëtejshme.

16 · Plotësimi dhe pranimi

Merrni parasysh injektimin plotësues gjatë kohës së punueshmërisë së materialit

Injektimi plotësues mund të plotësojë zonat ku prova dhe vëzhgimi treguan nevojën për furnizim të mëtejshëm. Mundësia e tij varet nga kalueshmëria e pikës dhe gjendja reale e materialit.

Termi «sa është ende i freskët» nuk përcakton kohë të përbashkët për të gjitha rrëshirat. Bazojeni vendimin në udhëzimet e produktit, temperaturën dhe sjelljen e materialit; mos u përpiqni të shtyni një bllokim të ngurtësuar me presion më të lartë.

  • Konfirmoni kalueshmërinë.
  • Mos tejkaloni kushtet e punës së materialit dhe kompletit.
Brezi i ekspozuar pranë murit u mbush me agregat guri ose argjilë të zgjeruar.

17 · Alternativat e rivendosjes

Përfundimi A: brez me qasje për kontroll

Mënyra e paraqitur e përfundimit mund të ruajë mundësinë e ekspozimit të lehtë të vendit të riparuar. Është variant përdorimi për një zonë të projektuar siç duhet, jo material shtesë hidroizolues.

Mbushja nuk zëvendëson pranimin e injektimit të kryer. Përshtatni zgjidhjen me përdorimin e ambientit, qasjen dhe kërkesat e rivendosjes së dyshemesë.

  • Pranoni papërshkueshmërinë përpara mbulimit.
  • Përcaktoni mënyrën e kontrollit të mëvonshëm.
Prerja tregon ujin që lëviz nën dyshemenë shtesë pranë fugës së riparuar.

18 · Plotësimi dhe pranimi

Dalloni ujin nën dysheme nga rrjedhja e fugës

Uji i dukshëm në brezin e kontrollit mund të vijë nga shtresat nën dysheme megjithëse vetë lidhja ndërmjet murit dhe pllakës është izoluar. Prandaj vendi i shfaqjes së lagështisë duhet krahasuar me ecurinë e shtresave të veçanta.

Dallimi i këtyre rrugëve ndihmon të vlerësohet riparimi dhe të planifikohet hetimi i mëtejshëm. Mos e trajtoni çdo gjurmë të re lagështie si dëshmi automatike të mungesës së materialit në fugë.

  • Vëzhgoni prejardhjen e ujit.
  • Vlerësoni veçmas fugën dhe shtresat e dyshemesë.
Në brezin e ekspozuar pranë murit ekzistues u fiksua tubi fleksibël dhe u nxorën skajet e arritshme.

19 · Alternativat e rivendosjes

Përfundimi B: përgatitni tubin fleksibël përpara rivendosjes

Gjatë rivendosjes së dyshemesë mund të planifikohet tub fleksibël si qasje për injektim të ardhshëm. Skena e paraqitur lidhet me rindërtimin pas hapjes lokale me daltë, jo me betonimin e parë të një muri të ri.

Para mbulimit përcaktoni ecurinë e seksioneve, fiksimin dhe qasjen te të dy skajet. Tubi fleksibël nuk zëvendëson riparimin e kryer dhe nuk heq nevojën për vlerësimin e papërshkueshmërisë përpara rivendosjes.

  • Regjistroni pozicionin e seksioneve.
  • Mbroni dhe shënoni linjat e furnizimit.
Pas rivendosjes së brezit të dyshemesë, skajet e arritshme të tubit fleksibël mbeten pranë murit.

20 · Alternativat e rivendosjes

Rivendosni dyshemenë duke ruajtur qasjen

Pas kontrollit të vendosjes, rivendosni shtresën sipas detajit të zgjedhur. Mbroni tubat nga shtypja dhe zhvendosja dhe lërini pikat e lidhjes të arritshme e të shënuara qartë.

Injektimi i parë i ardhshëm dhe ripërdorimi i një tubi fleksibël tashmë të mbushur janë situata të ndryshme. Mundësia e riinjektimit varet nga sistemi, materiali dhe mënyra e përfundimit të punës së mëparshme; vetëm prania e skajeve nuk e siguron atë.

  • Kontrolloni qasjen pas rivendosjes.
  • Shtoni hartën e seksioneve në dokumentacion.

Fuga nën mur mund të jetë e mbuluar

Në fugën e betonimit, muri dhe pllaka janë realizuar në faza të ndryshme. Uji mund të lëvizë përgjatë kësaj lidhjeje dhe të dalë vetëm pranë skajit të dyshemesë shtesë. Para përcaktimit të vrimave, identifikoni prerjen: trashësinë e murit, nivelin e fugës, trashësinë e dyshemesë dhe pozicionin e pllakës së themelit. Kontrolloni edhe shiritat, tubat fleksibël dhe riparimet e mëparshme.

Dalloni fugën e betonimit nga fuga e dilatimit e parashikuar për lëvizje. Një vijë e ngjashme rrjedhjeje nuk nënkupton të njëjtin funksion të fugës. Në lidhjen e muraturës së vjetër me pllakën e re, identifikoni gjithashtu fugat e llaçit, nënshtresën e parregullt dhe zgavrat e mundshme. Shikoni përshkrimin e hetimit të një fuge të tillë në studimin e Piotr Kobus.

Dy mënyra qasjeje, një zonë e synuar

Me trashësi mesatare të dyshemesë, hyrja në mur mund të lejojë ndërprerjen e fugës pa shpuar përmes shtresës përfundimtare. Me dysheme të trashë, merrni parasysh hyrjen përmes saj që vazhdon te zona e duhur. Nuk mjafton që puntoja të kalojë nën skajin e dukshëm: duhet të arrijë te rrafshi i identifikuar i lidhjes.

Në variantin e hyrjes përmes dyshemesë, goma zgjeruese e pakerit duhet të ndodhet në materialin e shëndoshë të murit pas shtresës së dyshemesë, sipas gjeometrisë së qasjes. Përshtatni me këtë gjatësinë e trupit dhe zonës së gomës. Gjatësia e gjithë vrimës nuk është gjatësia e pakerit. Llogaritësi i shpimit të fugave organizon gjeometrinë, ndërsa vrimat e para e verifikojnë atë në objekt.

Kur të ekspozohet faqja e fugës?

Nëse prova tregon komunikim ndërmjet pikave dhe furnizimi mund të kontrollohet, dyshemeja nuk duhet hequr vetëm për të parë vijën e fugës. Ekspozoni një brez lokal kur faqja e mbuluar që rrjedh kërkon pastrim dhe mbyllje dhe dyshemeja e lënë në vend i pengon këto veprime.

Pas identifikimit të shtresave, përcaktoni shtrirjen e prerjes dhe heqjes së dyshemesë shtesë. Realizoni vrimat, përgatitni dhe pastroni vendin për rakordimin, pastaj kryeni mbylljen e parashikuar me CrackOn.5. Pastroni vrimat sipas teknologjisë së materialit; për rrëshirat që reagojnë me ujin, shpëlarja mund të tregojë njëkohësisht komunikimin. Vendosni trupat e pakerëve përpara shfaqjes së rrëshirës në vrima.

Prova duhet të shpjegojë rrugën e rrjedhës

Materiali shfaqet në pikën pasuese

Kjo konfirmon komunikimin. Kontrolloni nëse rruga përputhet me zonën e fugës dhe vazhdoni mbushjen sipas kritereve të përcaktuara. Vetëm gjurma e parë e rrëshirës nuk konfirmon të gjithë prerjen.

Dalje pranë rakordimit, pa kalim më tej

Kontrolloni hermeticitetin e mbylljes, kapjen dhe distancën e vrimave. Rrëshira mund të zgjedhë rrugën më të lehtë drejt sipërfaqes; rritja e presionit nuk e zgjidh automatikisht këtë shkak.

Rritje presioni pa konsum

Kontrolloni kalueshmërinë e kompletit, vrimën dhe pozicionin e gomës. Mund të mos jetë kapur fuga ose ajo të ketë ndërprerje lokale. Ndaloni furnizimin dhe identifikoni shkakun.

Konsum i madh jashtë seksionit të planifikuar

Kërkoni zgavër ose lidhje me një zonë tjetër. Mund të nevojiten shkurtim i seksionit, pikë kontrolli shtesë ose ndryshim i kohës së reaksionit përpara vazhdimit.

Furnizoni me seksione dhe lini kohë për kontroll

Trajtojeni distancën fillestare si hipotezë për provën. Në variantin ekzistues, pikënisja është gjysma e trashësisë së murit, por komunikimi real dhe nënshtresa përcaktojnë konfigurimin e mëtejshëm. Mos e përsëritni rrjetin nëse pikat e para nuk kapin zonën ose materiali anashkalon seksionin e synuar.

Rriteni vlerën e vendosur gradualisht, duke vëzhguar konsumin, kalimet dhe faqen e fugës. Pas kalimit të materialit, mbyllni pikat e parashikuara sipas udhëzimeve të kompletit. Kryeni injektimin e mundshëm plotësues brenda intervalit të punueshmërisë së materialit dhe me kontroll; rrëshira që po ngurtësohet nuk duhet detyruar vetëm me presion. Shqyrtoni parimet e presionit dhe vëzhgimit.

Papërshkueshmëria dhe qasja pas riparimit

Pranoni të gjithë seksionin bashkë me skajet dhe vendet fqinje të migrimit të ujit. Regjistroni ecurinë e furnizimit dhe kushtet ujore gjatë kontrollit. Lagështia ndërmjet dyshemesë dhe pllakës mund të vijë nga një rrugë tjetër nga fuga që riparohet.

Përshtatni mënyrën e rivendosjes së dyshemesë me përdorimin. Mbushja e brezit që mund të ekspozohet mund të lehtësojë kontrollin e mëvonshëm; gjatë rivendosjes së dyshemesë mund të planifikohet tub fleksibël për ndërhyrje të ardhshme. Instalimi i tij kërkon vendosje të saktë dhe skaje të arritshme; vetvetiu nuk dëshmon papërshkueshmërinë e riparimit të kryer.

PËRZGJEDHJA RESINBAU

Materiali përcaktohet nga kushtet

CrackFlex →

Izolim elastik i fugave të thata ose të lagështa ndaj ujit. Kur ka rrjedhje intensive, kufizoni fillimisht hyrjen që materiali të mbetet në zonë.

HydroGum →

Fugë me ujin e nevojshëm për reaksionin, edhe në lidhje ndërmjet materialeve të ndryshme. Kur lagështia është e pamjaftueshme, zgjidhni sistemin e parashikuar të furnizimit me ujë.

ResinBau AcrylGel + Polymer →

Izolim i fugës me viskozitet të ulët; përcaktoni kohën e reaksionit, mbrojtjen nga tharja dhe mënyrën e përgatitjes së dy përzierjeve.

CrackOn.5 →

Mbyllja e faqes dhe riparimi i vrimave sipas detajit. Nuk zëvendëson injektimin e brendësisë së fugës.

Llogaritni atë që njihni

Diskutoni kushtet e projektit tuaj

Përgatitni prerjen, përshkrimin e ujit dhe lëvizjes, si dhe rezultatet e provave të deritanishme. ResinBau ndihmon në përzgjedhjen e materialit dhe teknologjisë së zbatimit.

Diskutoni projektin / përzgjedhjen teknike ↗
