NJOHURI · TRUALLI DHE THEMELET

Trualli dhe themelet: stabilizimi, zgavrat, ngritja

Këto tri detyra mund të përdorin injektimin, por kanë qëllime dhe pranime të ndryshme. Filloni nga shkaku i humbjes së mbështetjes, pastaj zgjidhni materialin dhe mënyrën e kontrollit të konstruksionit.

NDIQNI TEKNOLOGJINË

Trualli dhe themelet: gjashtë variante qasjeje dhe shpërndarjeje

Ky është grup variantesh, jo listë e gjashtë veprimeve të njëpasnjëshme. Dy prerjet e para tregojnë qasjen nën themel, dy pasueset nën pllakë, ndërsa të fundit krahasojnë daljen e materialit nga lanca. Përcaktoni fillimisht qëllimin: konsolidimin, rivendosjen e mbështetjes, ngritjen e projektuar ose barrierën kundër ujit.

Lanca përcakton vendin e furnizimit; zona e verdhë paraqet zonën e synuar të ndikimit.

01 · Qasja nën themel

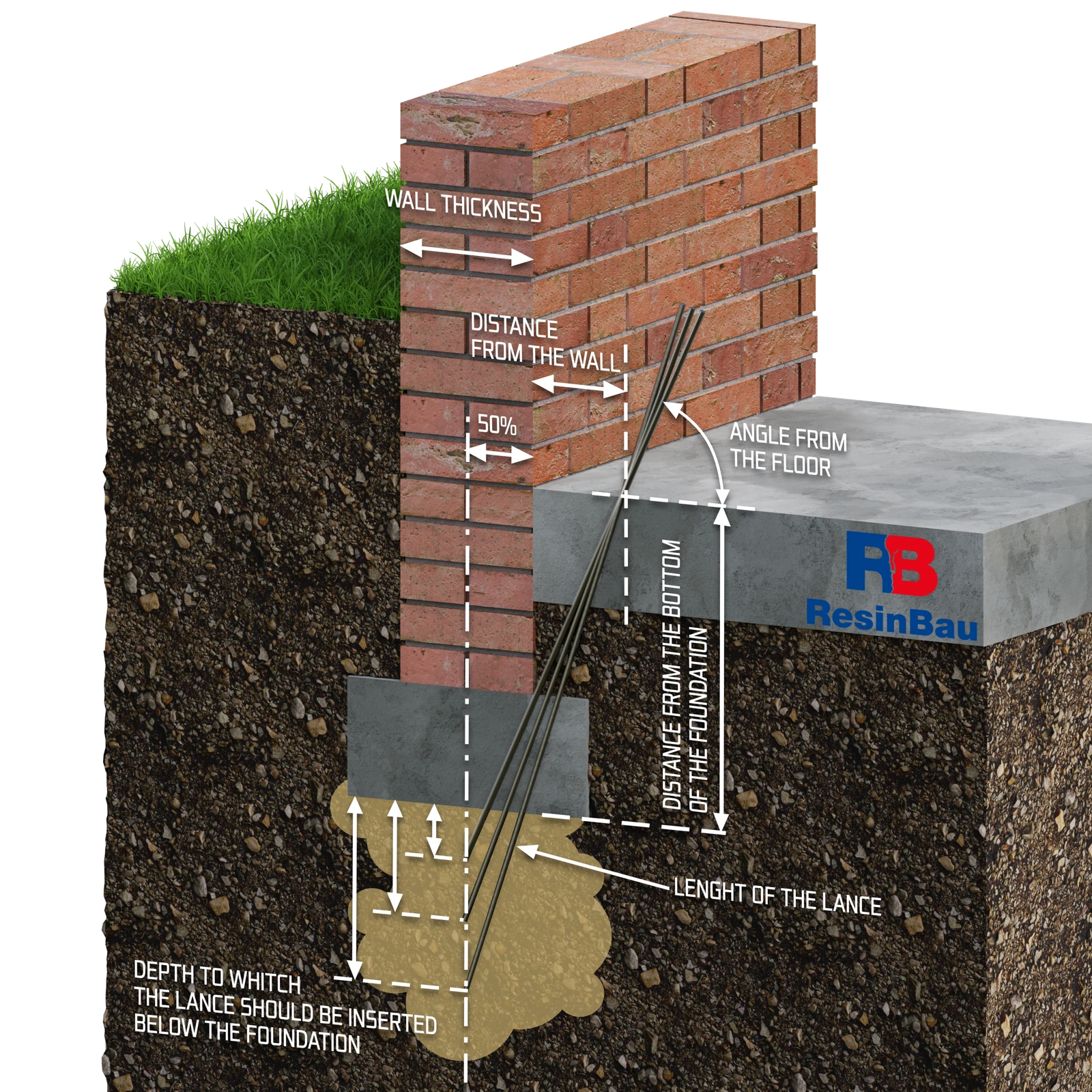

Qëllimi dhe varianti A: qasja nën themel nga brenda

Materiali duhet të arrijë te shtresa e identifikuar nën themel. Vizatimi lidh këndin e matur nga dyshemeja, largësinë e hyrjes nga muri, nivelin e poshtëm të themelit dhe thellësinë e punës nën të. Gjatësia e lancës matet përgjatë boshtit, prandaj nuk është e barabartë me thellësinë vertikale.

Shënimi 50% tregon një pikë referimi në gjeometrinë e paraqitur të murit; nuk përcakton pozicionin e përforcimit për çdo themel. Trupi i verdhë nuk garanton formën e shtrirjes apo përmirësimin e aftësisë mbajtëse. Qëllimi dhe shtresa e punës duhen përcaktuar nga hetimi i konstruksionit dhe truallit.

  • Identifikoni themelin, pllakën dhe instalimet.
  • Përcaktoni shtresën e synuar përpara llogaritjes së gjatësisë.
Qasja e jashtme ndryshon pikën e hyrjes dhe referencën e matjes së këndit.

02 · Qasja nën themel

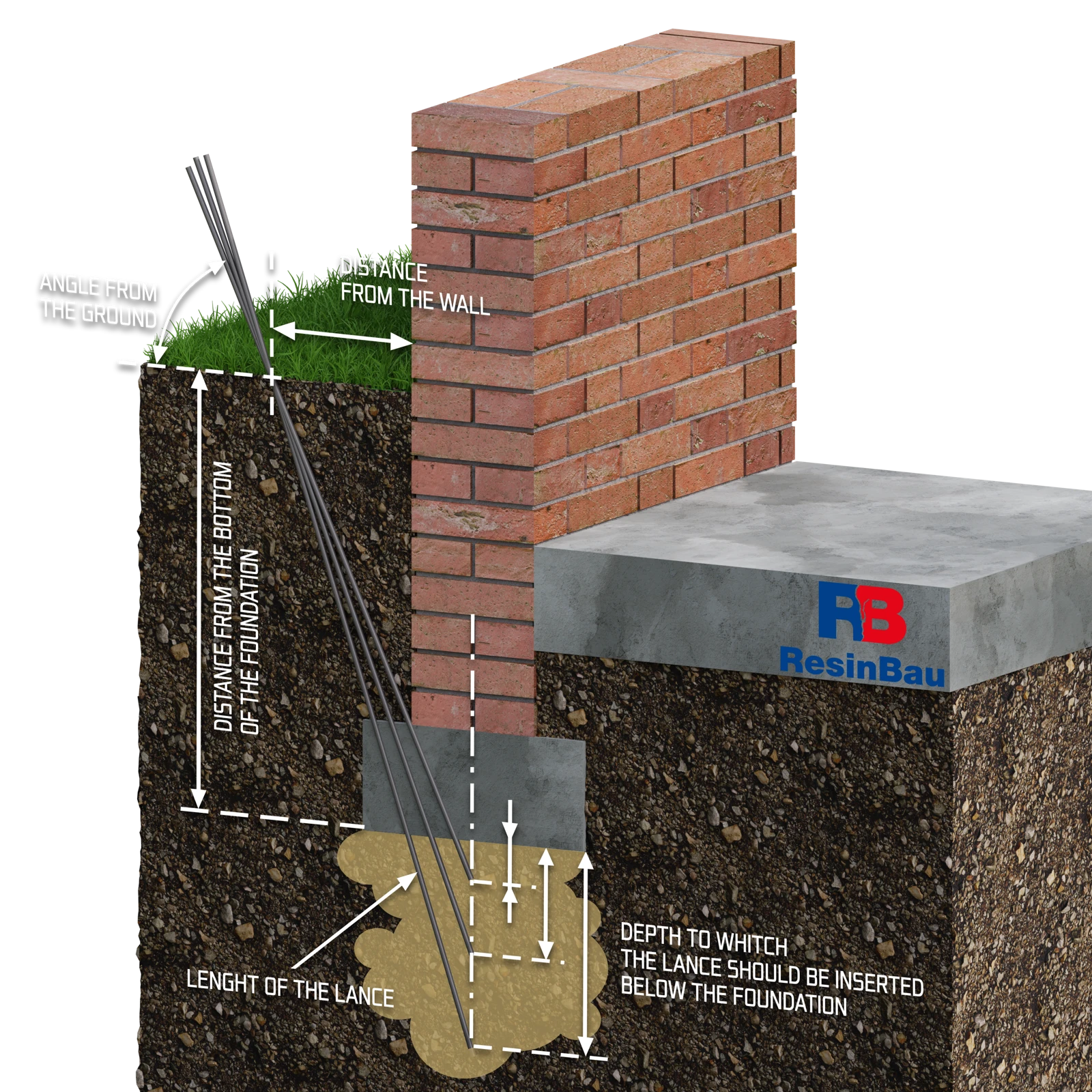

Varianti B: qasja nën themel nga jashtë

Këtu këndi matet nga sipërfaqja e truallit dhe largësia e hyrjes nga muri i jashtëm. Së bashku me thellësinë e fundit të themelit, ato përcaktojnë ecurinë e lancës. Fundet e shënuara në nivele të ndryshme tregojnë pozicione të mundshme të zonave të furnizimit, jo rend të detyrueshëm të tri injektimeve.

Zgjedhja e qasjes nga jashtë kërkon kontrollin e hapësirës së disponueshme, instalimeve dhe shtresave pranë themelit. Gjatë furnizimit regjistroni konsumin dhe matni konstruksionin. Ngritja e paplanifikuar gjatë stabilizimit kërkon ndalim; ngritja duhet të jetë qëllim i projektuar veçmas.

  • Kontrolloni referencën e këndit ndaj truallit.
  • Përcaktoni pragjet e ndërprerjes përpara provës.
Pika e furnizimit ndodhet nën pllakë dhe rruga e qasjes kalon përmes zonës së murit.

03 · Qasja nën pllakë

Varianti C: nën pllakë me lanca horizontale nga jashtë

Varianti lejon furnizimin e materialit në hapësirën nën pllakë nga qasja e jashtme. Identifikoni lidhjet e saj dhe shkakun e humbjes së mbështetjes. Dy shënimet e gjatësisë dallojnë seksionin më të shkurtër në zonën nën pllakë nga rruga më e gjatë e qasjes në atë vend.

Përmasa 100 cm në ilustrim i përket konfigurimit të paraqitur të lancave; nuk është distancë e gatshme për çdo pllakë. Planifikoni pikat dhe zonën e furnizimit në bazë të provës dhe vlerësoni përparimin nga vëzhgimi i konstruksionit dhe bilanci. Mbushja e zgavrës më të afërt nuk dëshmon përmirësimin e nënshtresës më të thellë.

  • Përcaktoni nëse synohet zgavra apo shtresa më e thellë e truallit.
  • Kontrolloni migrimin e mundshëm jashtë konturit të pllakës.
Shpimi përmes pllakës siguron qasje të drejtpërdrejtë te zona e identifikuar e mbështetjes.

04 · Qasja nën pllakë

Varianti D: nën pllakë përmes vrimave nga brenda

Para përcaktimit të pikave, identifikoni trashësinë dhe shtresat e pllakës, armaturën dhe instalimet. Fundet e lancave duhet të ndodhen në zonën që teknologjia e zgjedhur duhet të përfshijë. Distanca 80–120 cm është parametër i variantit të paraqitur; rrjeti real duhet të lidhet me nënshtresën dhe rezultatin e provës.

Për mbushjen e zgavrave dhe stabilizimin, kontrolloni që pllaka të mos fillojë të ngrihet pa plan. Nëse synohet ngritja, nevojiten nivelet e synuara, diferencat e lejuara të zhvendosjeve dhe matja gjatë furnizimit. Zgjerimi i materialit mund të vazhdojë edhe pas ndalimit të pompës.

  • Përcaktoni pikat duke marrë parasysh instalimet.
  • Matni zhvendosjet pavarësisht konsumit.
Dalja fundore e lokalizon furnizimin pranë fundit të lancës.

05 · Mënyra e daljes së materialit

Varianti i lancës: furnizim përmes fundit që hapet

Në këtë variant, maja hapet sipas ndërtimit të sistemit dhe materiali del pranë fundit të lancës. Prandaj vendin e fillimit të furnizimit e përcakton pozicioni real i fundit, jo vetëm gjatësia e pjesës së dukshme mbi truall.

Përshtatni mënyrën e vendosjes dhe hapjes me kushtet e nënshtresës dhe sistemin konkret. Shigjetat tregojnë drejtimin e daljes së materialit; trupi i verdhë mbetet ilustrim i zonës së synuar. Në praktikë, rrugën e migrimit e formojnë trualli, zgavrat, uji dhe kufizimi i zgjerimit.

  • Konfirmoni thellësinë e fundit dhe kalueshmërinë e daljes.
  • Regjistroni furnizimin real në çdo zonë.
Zona e daljeve duhet të ndodhet në shtresën e përfshirë nga teknologjia.

06 · Mënyra e daljes së materialit

Varianti i lancës: furnizim përmes seksionit të shpuar

Seksioni i shpuar krijon disa rrugë daljeje të materialit. Pozicioni dhe gjatësia e tij duhen lidhur me shtresën e punës; nuk mjafton që vetëm fundi i lancës të arrijë thellësinë e dëshiruar. Pozicioni i vrimave nuk garanton shpërndarje të njëjtë të furnizimit në çdo truall.

Nëse synohet barrierë kundër ujit, pranimi duhet të përfshijë vazhdimësinë dhe papërshkueshmërinë e zonës. SoilConsolid zgjidhet sipas truallit të identifikuar dhe kushteve ujore. GeoPolymer.55 mund të merret parasysh për një barrierë të tillë pas përzgjedhjes individuale dhe provës së vazhdimësisë dhe papërshkueshmërisë, me kontroll të zgjerimit dhe migrimit; vetëm trupi i verdhë në skemë nuk e konfirmon rezultatin.

  • Vendosini të gjitha daljet në zonën e synuar.
  • Pranojeni rezultatin sipas qëllimit të injektimit.

Shpjegoni fillimisht ndryshimin e mbështetjes

Muri që plasaritet, dyshemeja që ulet dhe pllaka që lëkundet nën ngarkesë nuk tregojnë automatikisht të njëjtin problem. Mund të ketë zgavra pranë konstruksionit, mbushje të liruar, ndryshim të kushteve ujore ose shtresë më të dobët në thellësi. Hetimi duhet të përfshijë konstruksionin, truallin, ujin dhe historinë e zhvendosjeve.

Mblidhni prerjet e themeleve, rezultatet e hetimeve të nënshtresës, pozicionin e instalimeve dhe matjet e niveleve e plasaritjeve. Përcaktoni nëse procesi vazhdon. Pa këto, furnizimi i materialit në zgavrën më të arritshme mund të ndryshojë simptomën lokale, duke lënë shkakun e uljes në një shtresë tjetër.

Përcaktoni rezultatin e pritur

Konsolidimi dhe izolimi i truallit ndaj ujit

Materiali duhet të veprojë në zonën e identifikuar të nënshtresës, p.sh. të lidhë kokrrizat ose të kufizojë rrjedhën e ujit. Përzgjedhja varet nga mundësia e depërtimit dhe kushtet e lagështisë. Vetëm mbushja e zgavrës nën pllakë nuk konfirmon konsolidimin e shtresës më të thellë.

Mbushja e zgavrës dhe rivendosja e mbështetjes

Synimi është zënia e kontrolluar e hapësirës së disponueshme. Duhet identifikuar komunikimi i saj dhe siguruar vëzhgimi i përparimit. Gjatë stabilizimit, ngritja e paplanifikuar e konstruksionit është sinjal për ndalim.

Ngritje e kontrolluar

Ngritja këtu është pjesë e synuar e projektit. Kërkon përcaktimin e nivelit të synuar, diferencave të lejuara të zhvendosjeve, rendit dhe pragjeve të ndërprerjes. Konsumi i rrëshirës nuk zëvendëson matjen e lëvizjes.

Kufizimi i hyrjes së ujit

Barriera kundër ujit ka kritere të ndryshme nga përmirësimi i mbështetjes. Nëse problemi është hyrja e ujit pas murit, krahasoni zgjidhjen me perden hidroizoluese të injektuar dhe identifikoni mundësinë e anashkalimit të barrierës.

Zgjerimi është mjet, jo rezultat i riparimit

Rrëshira që zgjerohet në hapësirë të kufizuar sillet ndryshe nga shkuma që rritet lirshëm në enë. Trualli dhe konstruksioni i ngarkuar e kufizojnë rritjen. Prandaj koeficienti i shkumëzimit të lirë nuk mjafton për të llogaritur konsumin apo forcën ngritëse.

Rezistenca e mostrës së materialit nuk është aftësia mbajtëse e të gjithë sistemit truall–themel. Ndryshimi i mbështetjes varet edhe nga shpërndarja e materialit, gjendja e truallit dhe bashkëveprimi i konstruksionit. Përzgjedhja duhet të tregojë si do të kontrollohet rezultati në nënshtresë dhe në objekt.

Lanca duhet ta furnizojë materialin te shtresa e duhur

Planifikoni pikat e furnizimit në prerje dhe në plan. Zgjidhni qasjen nga brenda ose jashtë, duke marrë parasysh instalimet, skajet e themelit dhe nivelin e kërkuar të punës. Shpërndarja e thellësive pasuese duhet të rrjedhë nga teknologjia e zgjedhur, jo vetëm nga gjatësia e lancës së disponueshme.

Fundi i hapur, maja që hapet gjatë furnizimit dhe seksioni i shpuar krijojnë rrugë të ndryshme daljeje të materialit. Zgjidhni sistemin e lancës sipas zonës që doni të përfshini dhe kushteve të montimit. Llogaritësi i gjeometrisë ndihmon të përcaktohet qasja; nuk përcakton shtresën që kërkon përforcim.

Seksioni i referimit lidh furnizimin me matjen

Para fillimit, përcaktoni pikat e referimit dhe leximet fillestare. Prova duhet të kontrollojë furnizimin, komunikimin, bilancin dhe reagimin e konstruksionit në kushte përfaqësuese. Regjistroni materialin, temperaturën, porcionet, kohën, presionin dhe zhvendosjet.

Furnizoni në fazat e përcaktuara nga teknologjia, duke lënë kohë për vlerësimin e reagimit. Zgjerimi mund të vazhdojë pas ndalimit të pompës. Ndërprisni në rast lëvizjeje të paplanifikuar, daljeje të pakontrolluar, konsumi të pazakontë ose rritjeje presioni pa rrjedhë. Përcaktoni kriteret e ndërprerjes dhe rifillimit përpara provës, jo vetëm pasi të vini re zhvendosje.

Pranimi duhet t'i përgjigjet qëllimit

Për stabilizimin ose përmirësimin e nënshtresës, projekti përcakton mënyrën e vlerësimit të mbështetjes së arritur dhe provat e kërkuara. Për ngritjen dokumentohen nivelet, diferencat e zhvendosjeve dhe sjellja e elementeve fqinje. Për barrierën ujore kontrollohen rrjedha dhe vazhdimësia e zonës së izolimit.

Ruani dokumentimin e pikave, thellësive dhe sasive bashkë me matjet para, gjatë dhe pas punimeve. Planifikoni vëzhgim në një periudhë të përshtatshme për shkakun e uljes dhe ndryshimet e ujërave. Rikthimi në nivel nuk dëshmon vetvetiu eliminimin e shkakut të humbjes së mbështetjes.

PËRZGJEDHJA RESINBAU

Materiali përcaktohet nga kushtet

SoilConsolid →

Konsolidim dhe barriera kundër ujit në truallin e identifikuar. Sistemi PU me katalizator kërkon ujë për reaksionin dhe furnizohet përmes një linje; viskoziteti i ulët nuk garanton depërtim në çdo truall.

GeoStabil →

Stabilizim trualli dhe mbushje nën pllaka. Materiali me dy përbërës formon masë gjysmë të ngurtë; TDS deklaron mungesë shkumëzimi. Përzgjedhja përfshin kohën e punueshmërisë dhe sistemin e furnizimit.

GeoPolymer.55 →

Sistem shkume me dy përbërës për mbushje, stabilizim dhe ngritje të projektuara. Vlerësoni efektin e zgjerimit në kushtet reale dhe duke matur konstruksionin.

GeoPolymer.350 →

Sistem shkume me dendësi më të lartë për zgavra të identifikuara dhe stabilizim. Zgjedhja ndërmjet tij dhe GeoPolymer.55 rrjedh nga projekti dhe parametrat TDS, jo vetëm nga emri apo vëllimi i lirë i shkumës.
